Adaptacja budynku przy ul. Kartuskiej 32/34 w Gdańsku na potrzeby Gdańskiego Centrum Świadczeń

FENIKS RP UE RGB 1

Zakończyliśmy realizację zadania związanego z przebudową budynku przy ul. Kartuskiej 32/34 na potrzeby Gdańskiego Centrum Świadczeń.

Zakres inwestycji  objął m.in. :
-  całkowitą rozbiórkę podpiwniczonego budynku Sali Gimnastycznej wraz z odcięciem i zabezpieczeniem mediów.
- uzupełnienie gruntu po rozbiórce i zagęszczenie.
- budowę Sali Obsługi Mieszkańców:
a) roboty budowlano-montażowe,
b) roboty instalacyjne: sanitarne,
c) roboty instalacyjne: elektryczne,
d) roboty instalacyjne: teletechniczne.

-roboty w istniejącym budynku głównym szkoły i łączniku:
a) roboty rozbiórkowe, demontażowe i przygotowawcze,
b) roboty izolacyjne,
c) roboty budowlano-montażowe,
d) roboty instalacyjne: sanitarne,
e) roboty instalacyjne: elektryczne,
f) roboty instalacyjne: teletechniczne,
g) wykonanie remontu pomieszczeń w budynku szkoły

- uzbrojenie i urządzenie terenu, budowa przyłączy:
a) elektroenergetycznych,
b) telekomunikacyjnych,
c) wodno-kanalizacyjnych.

Wykonawca: PHU HADM PLUS HANNA GRAMATOWSKA
Koszt realizacji: ok. 11 mln złotych
Czas realizacji: wrzesień 2020 - listopad 2021

Widok przed rozpoczęciem realizacji:

DSC01163

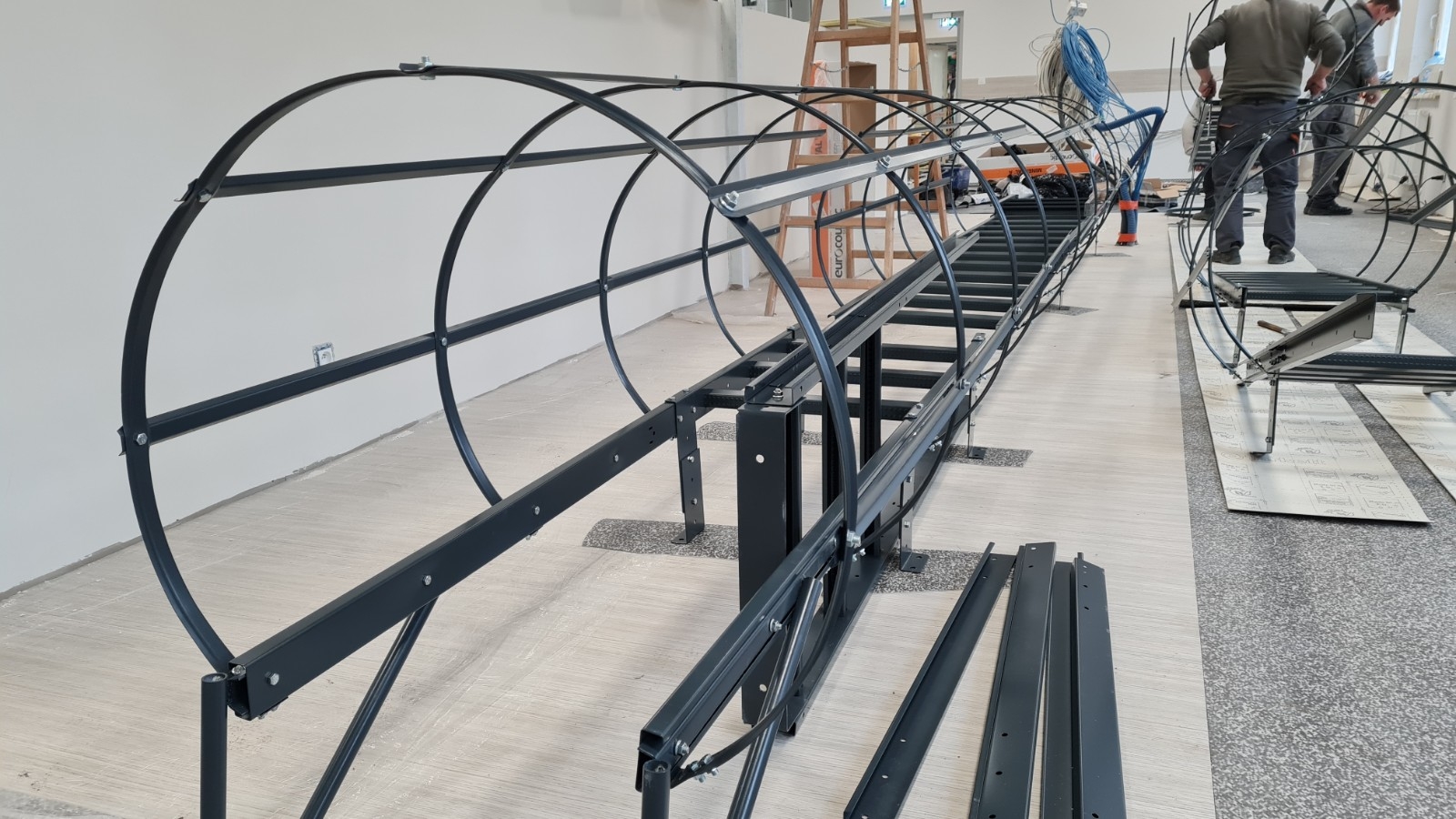

Aktualizacja, 03.01.2022 r.

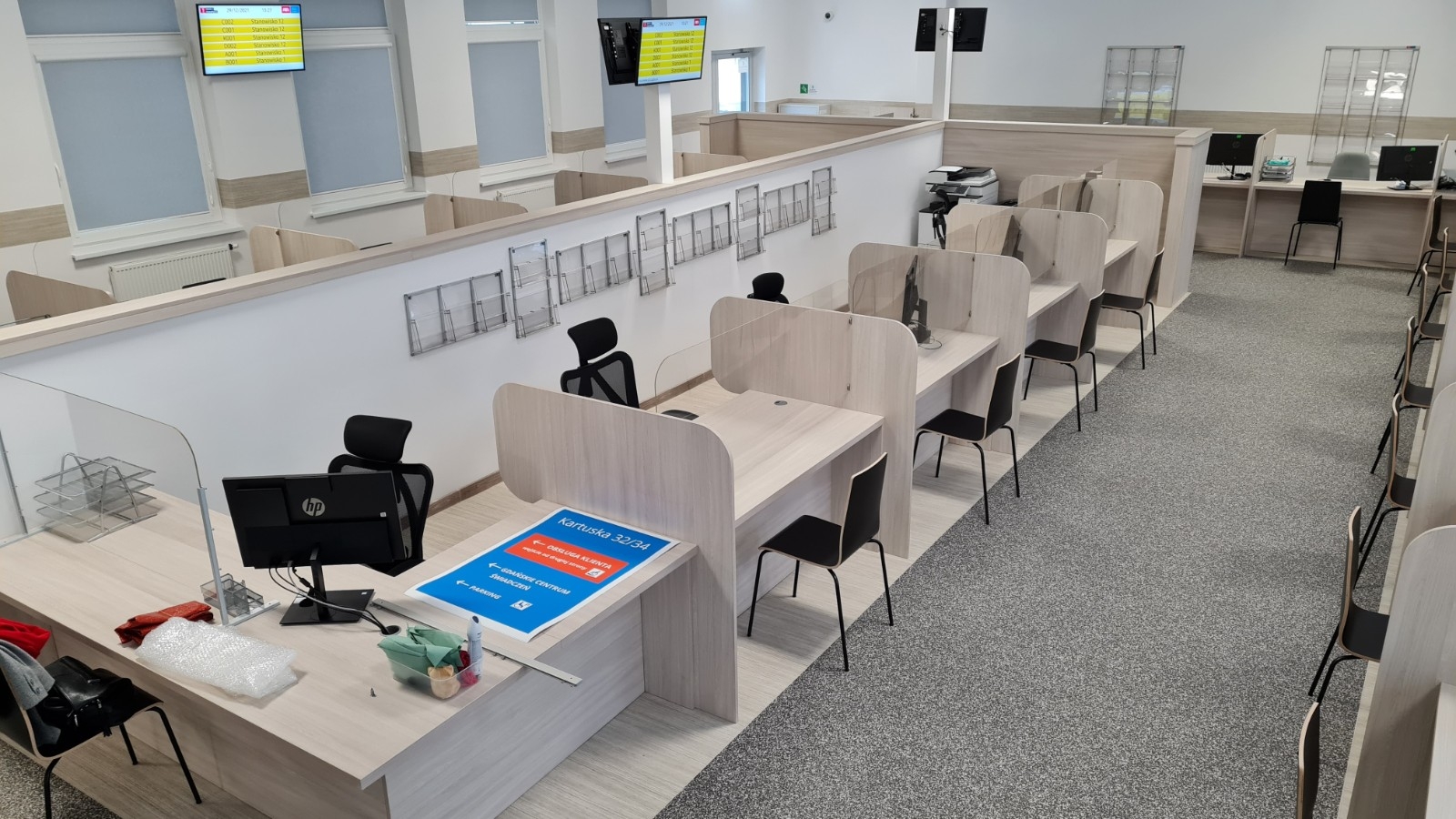

Zakończono przebudowę. Budynek przekazany do użytkowania



Previous Next

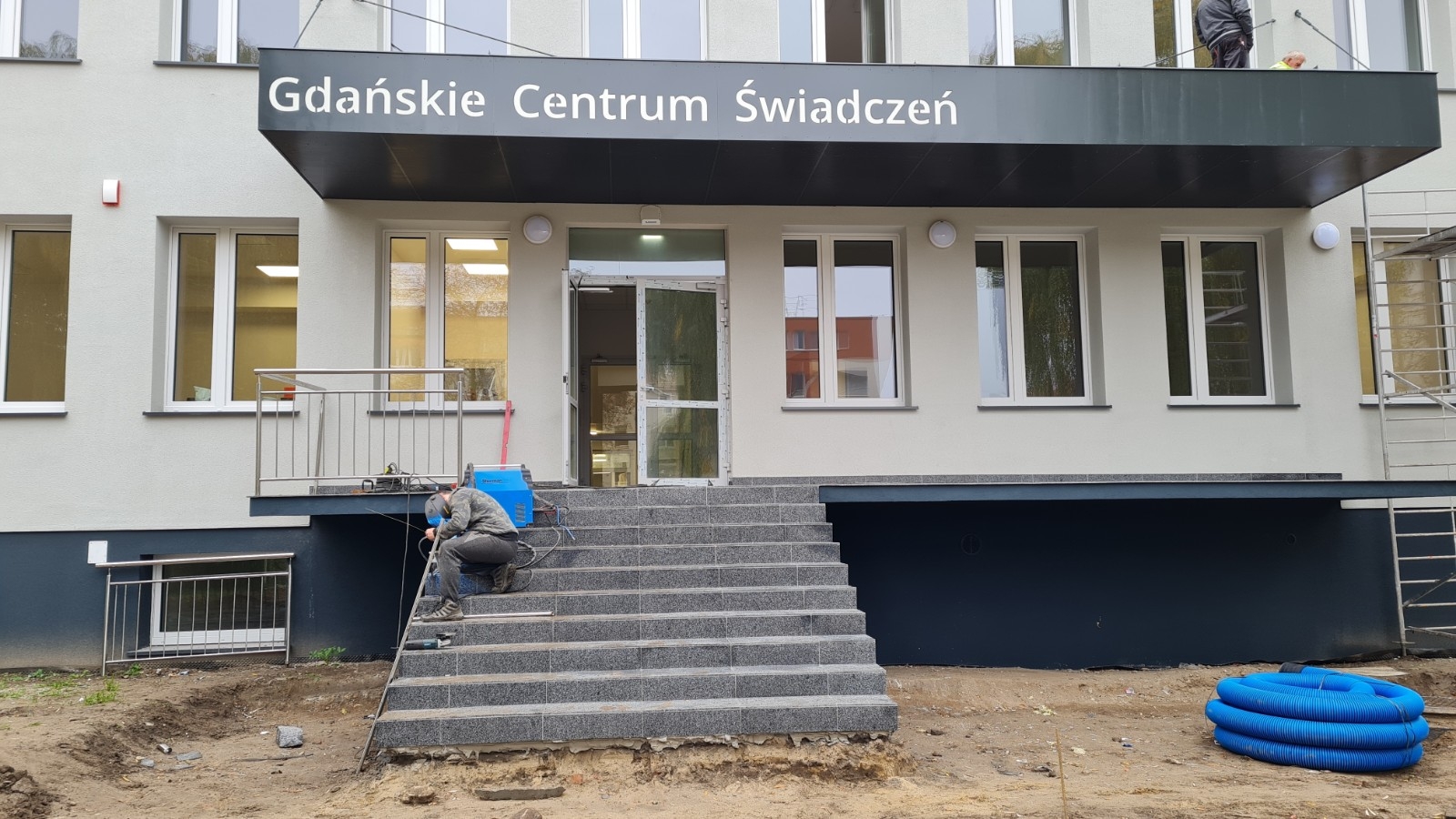

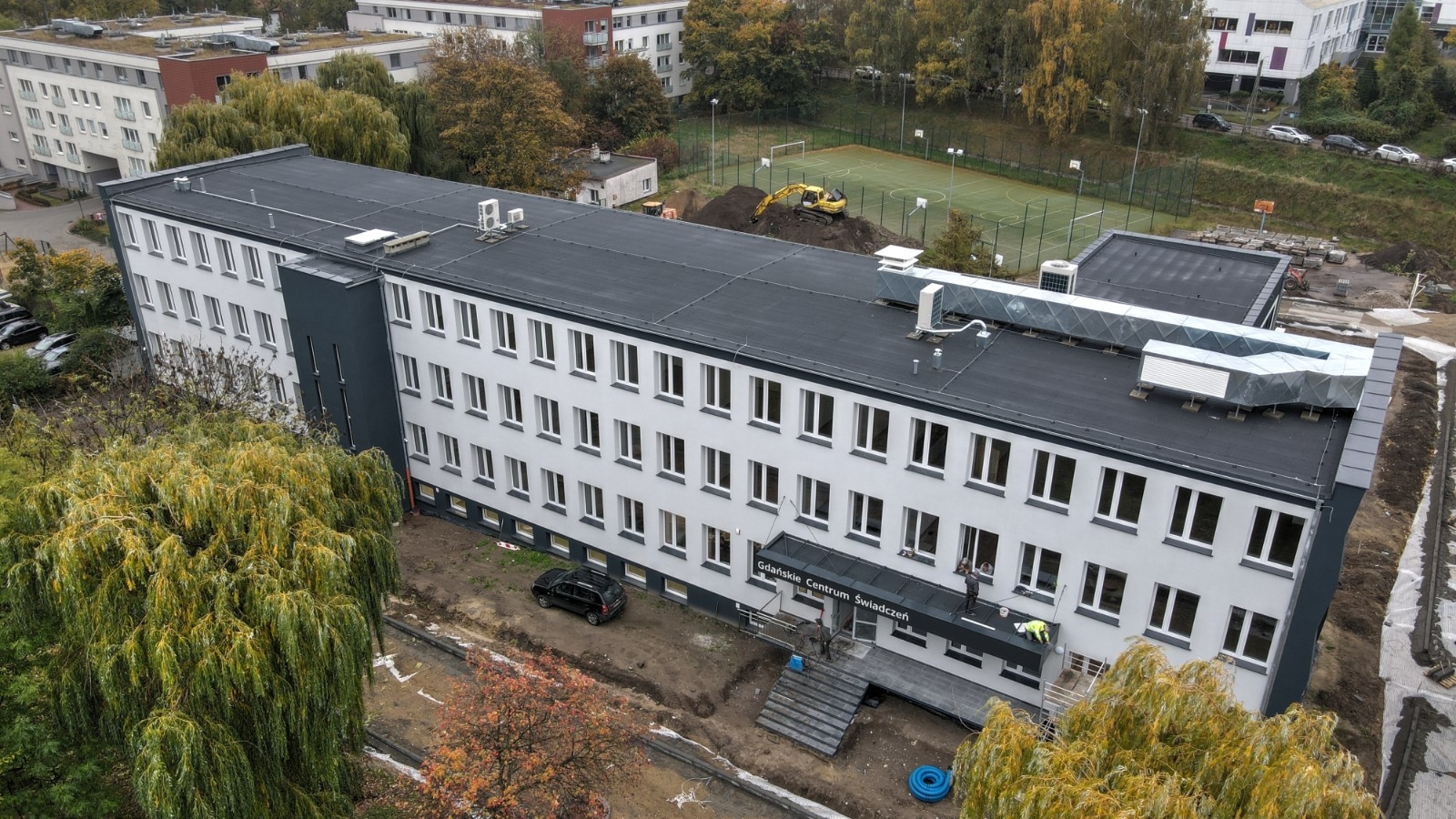

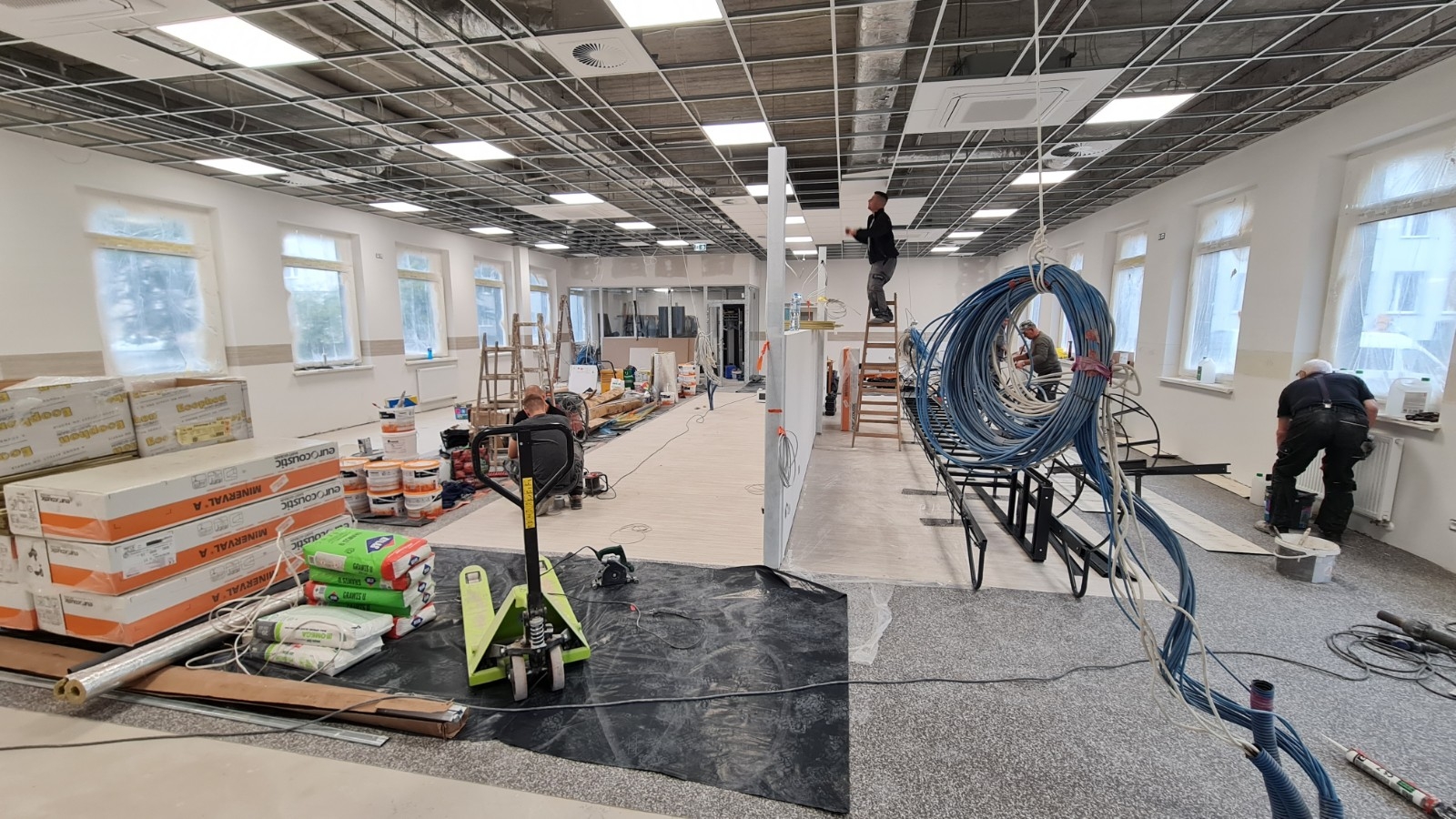

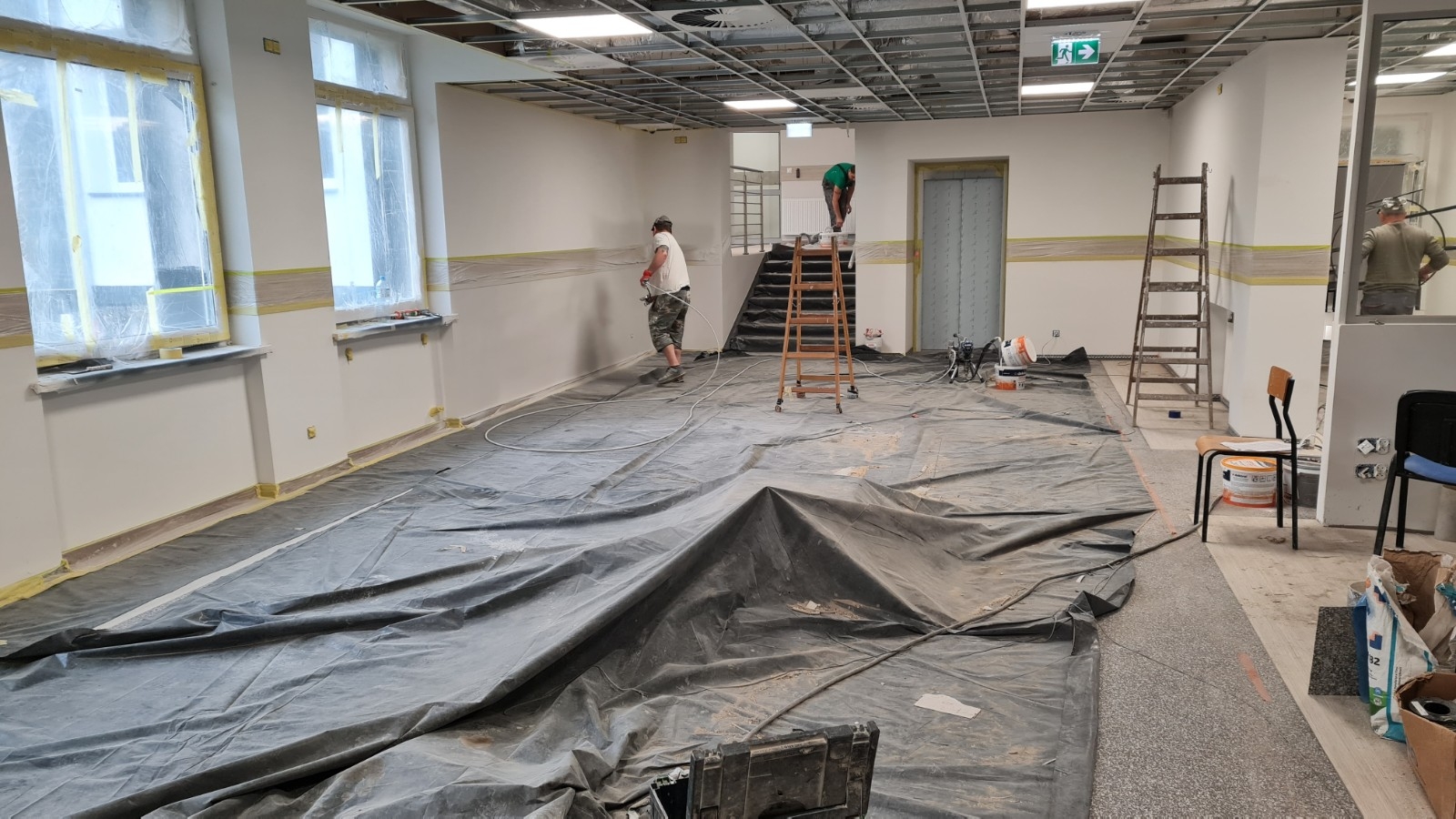

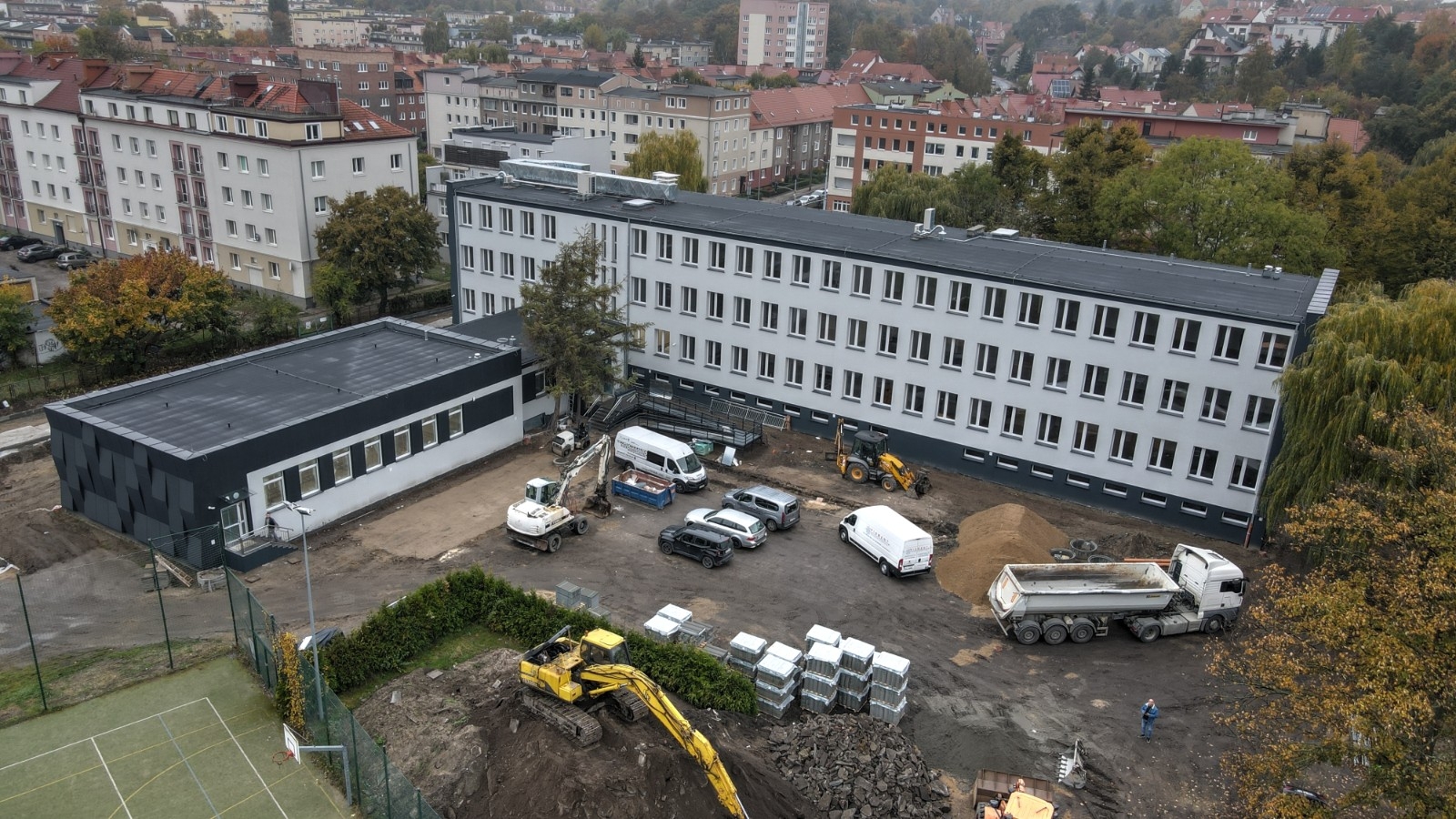

Aktualizacja, 17.11.2021 r.

Gotowa jest nowa elewacja budynku. Wybudowano nowy podjazd i miejsca postojowe. Gotowy jest także podjazd dla osób z ograniczoną mobilnością. Trwają prace wewnątrz obiektu



Previous Next

Aktualizacja, 21.10.2020 r.

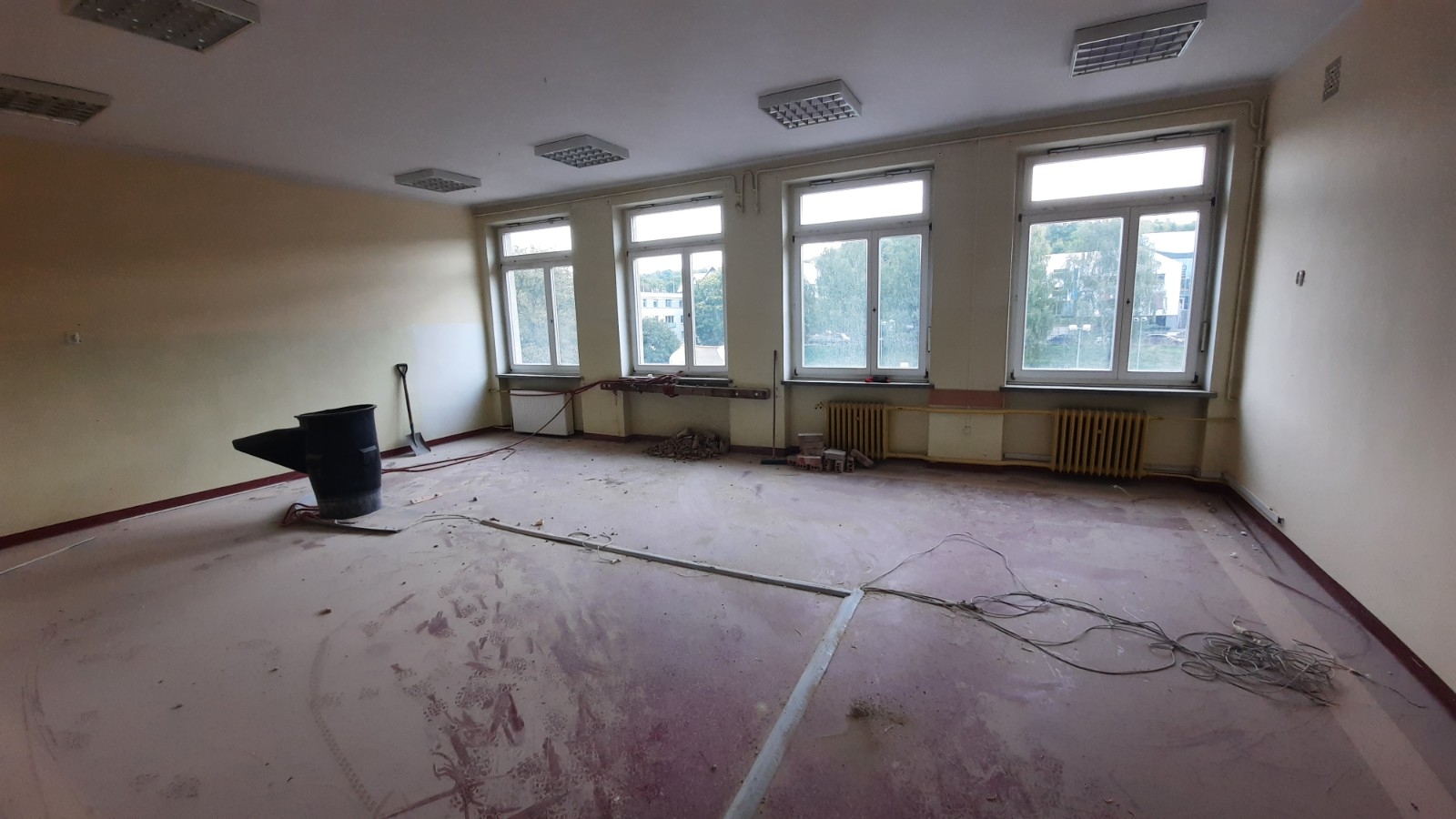

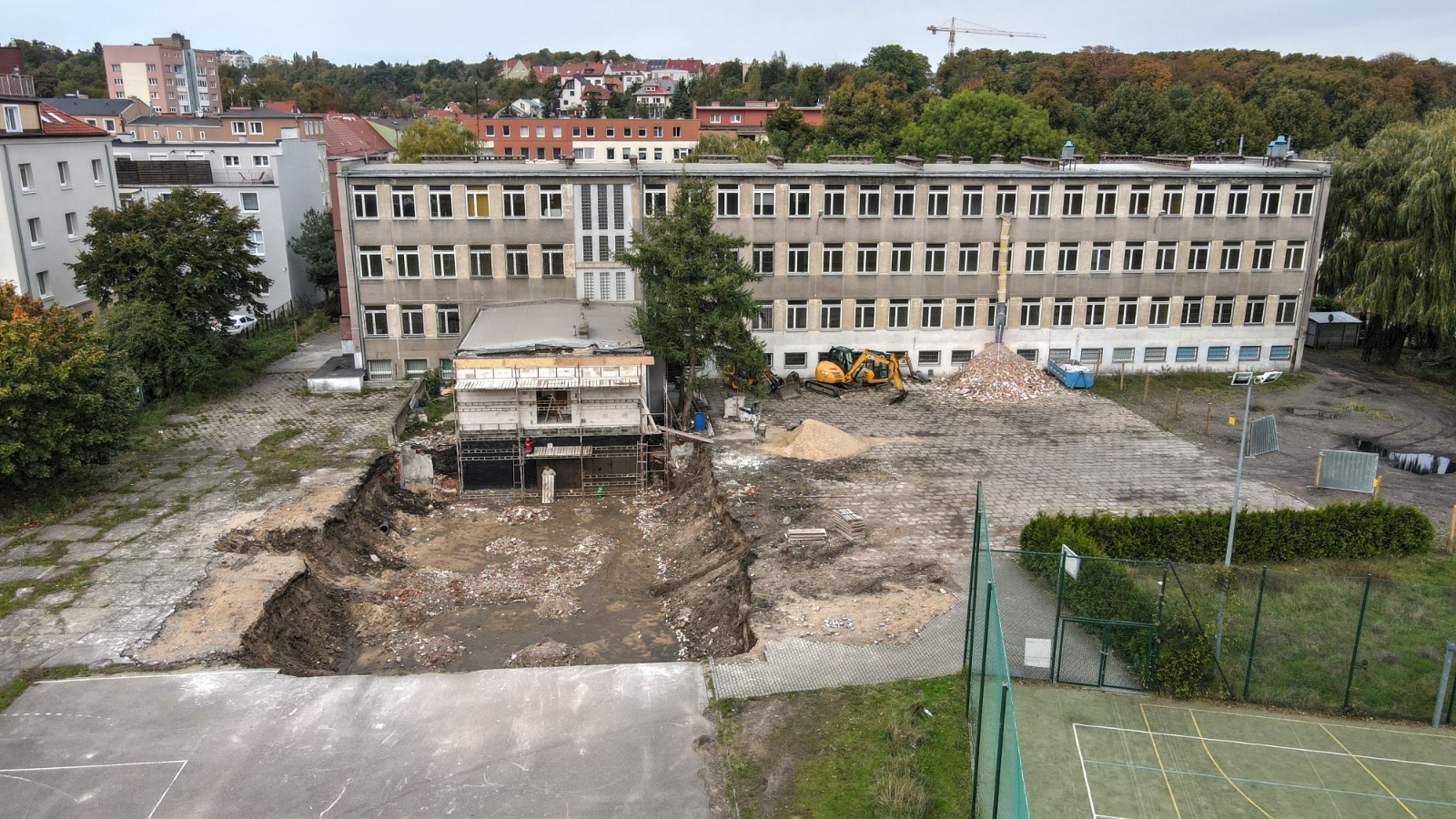

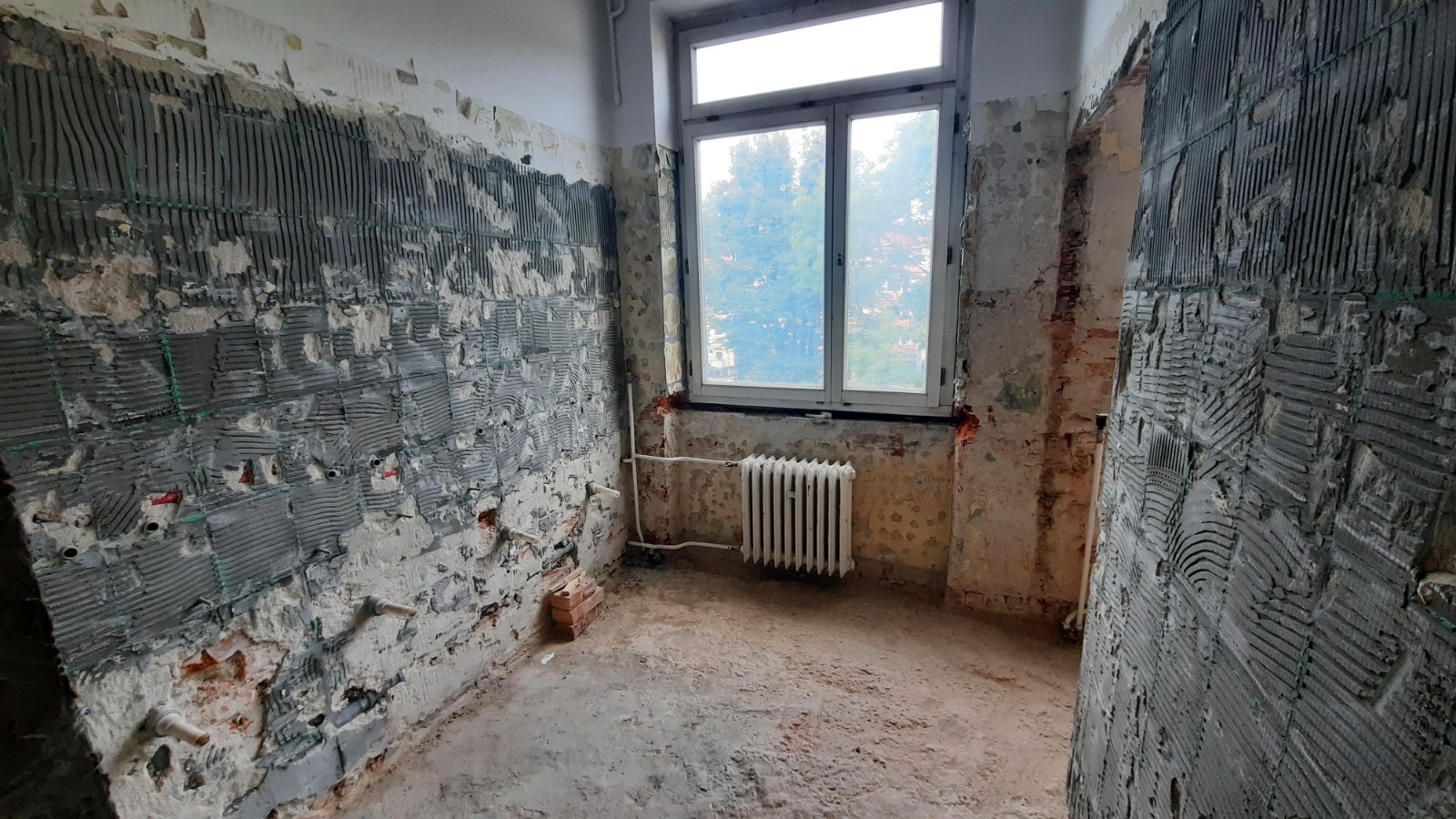

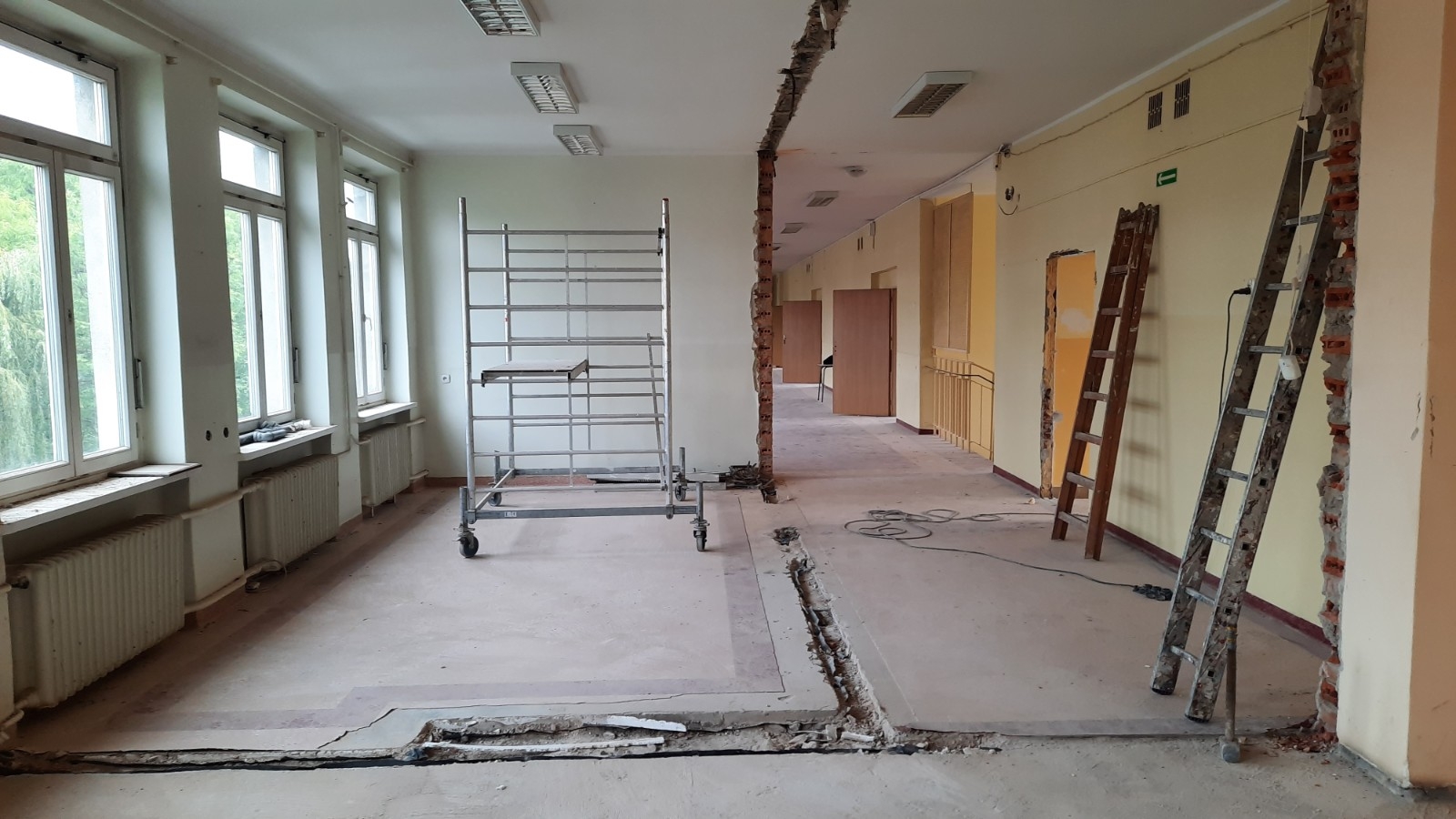

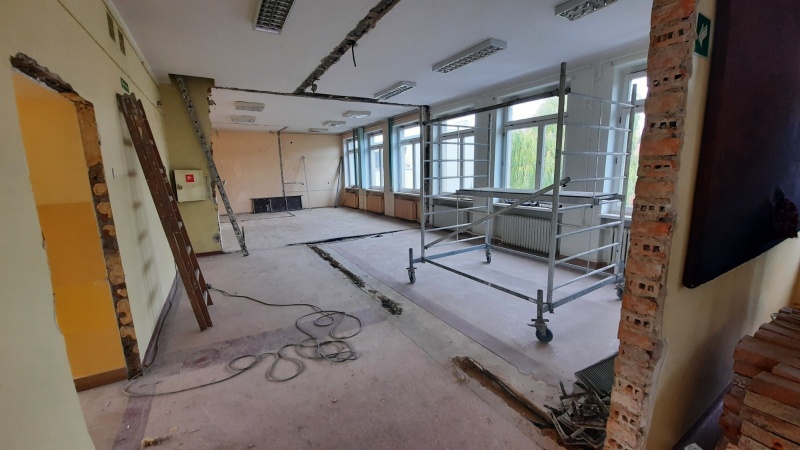

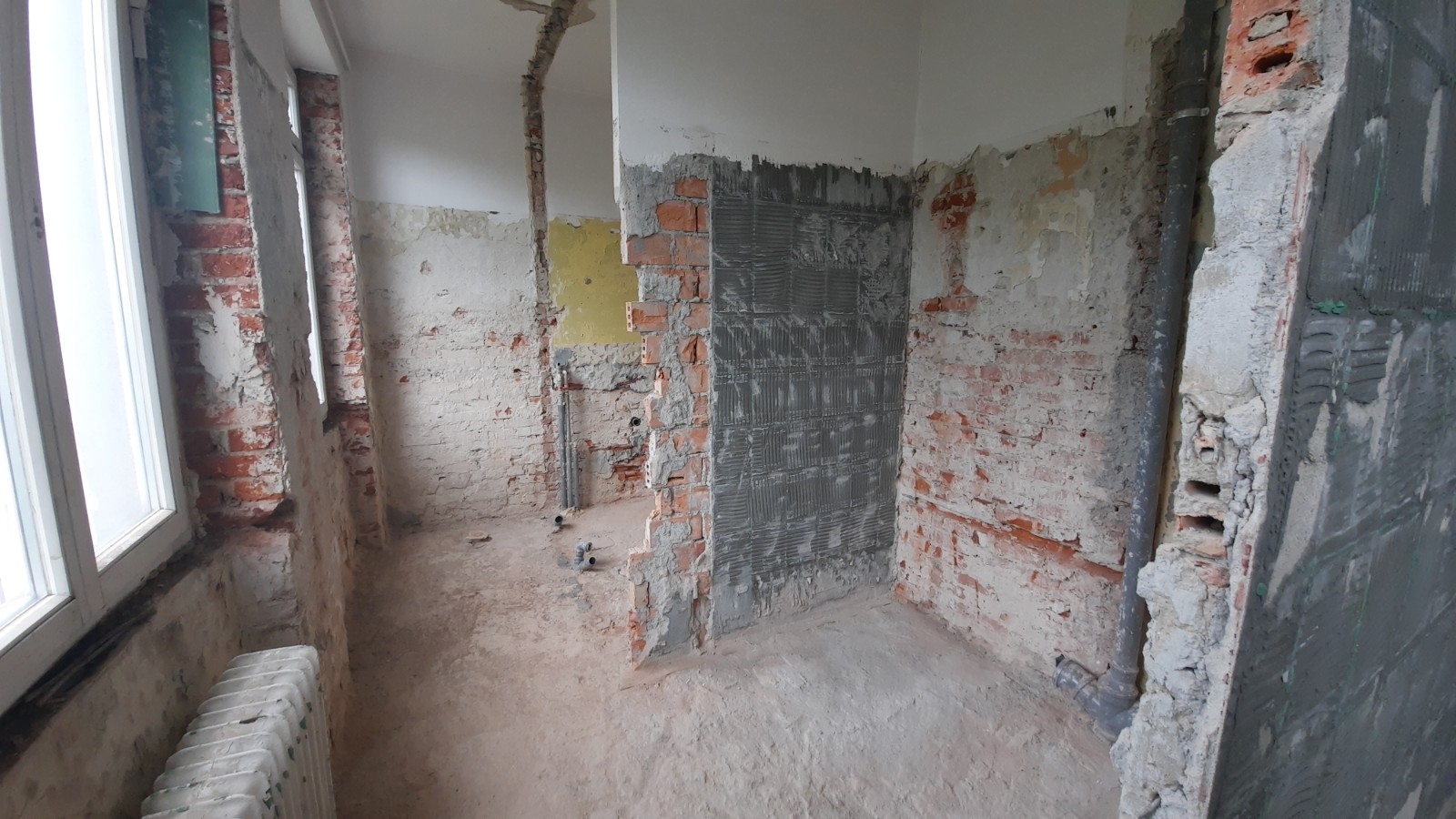

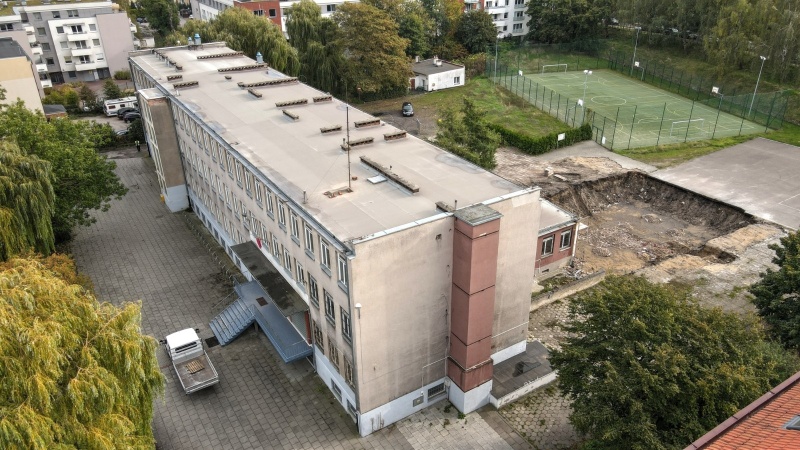

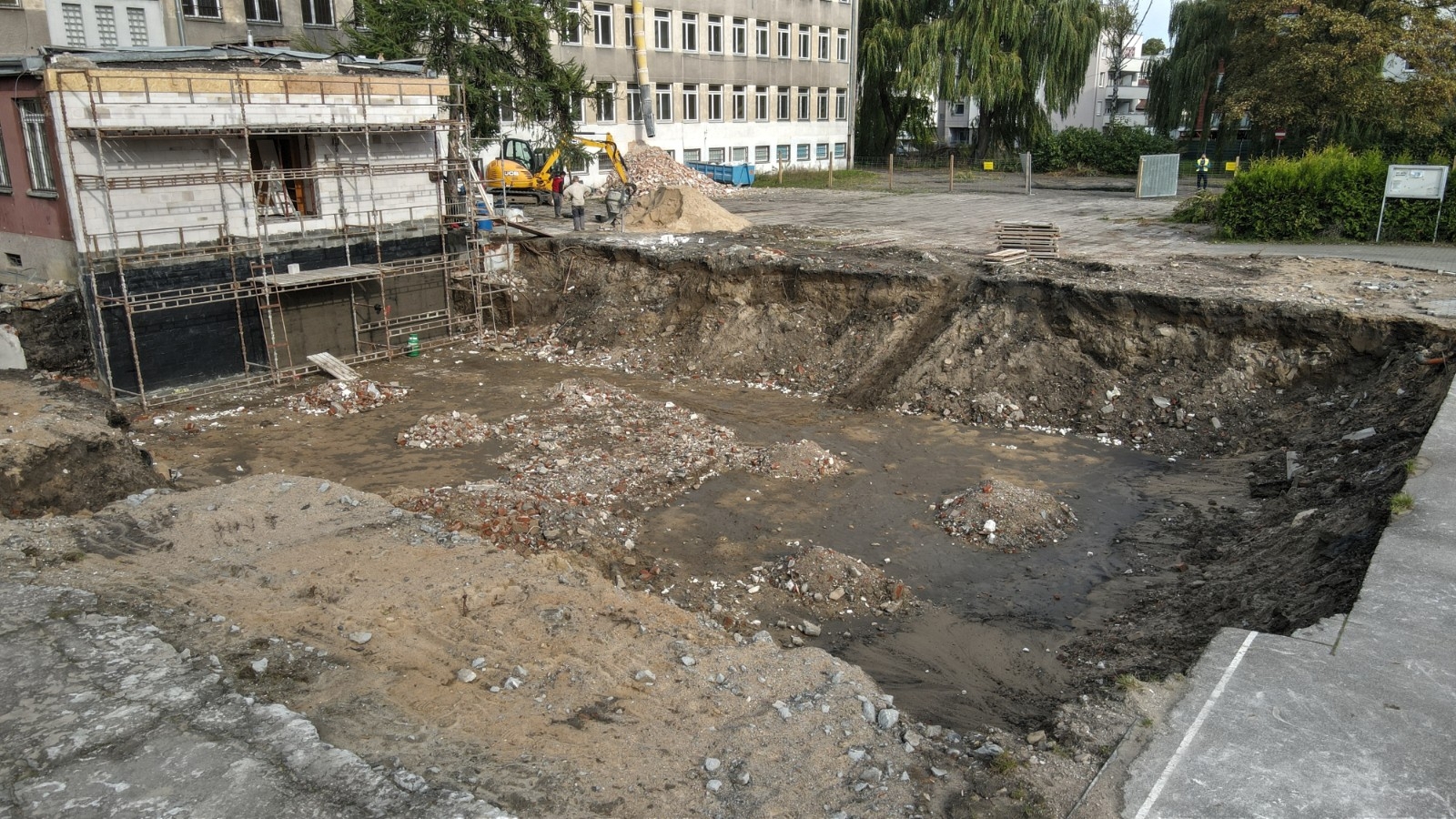

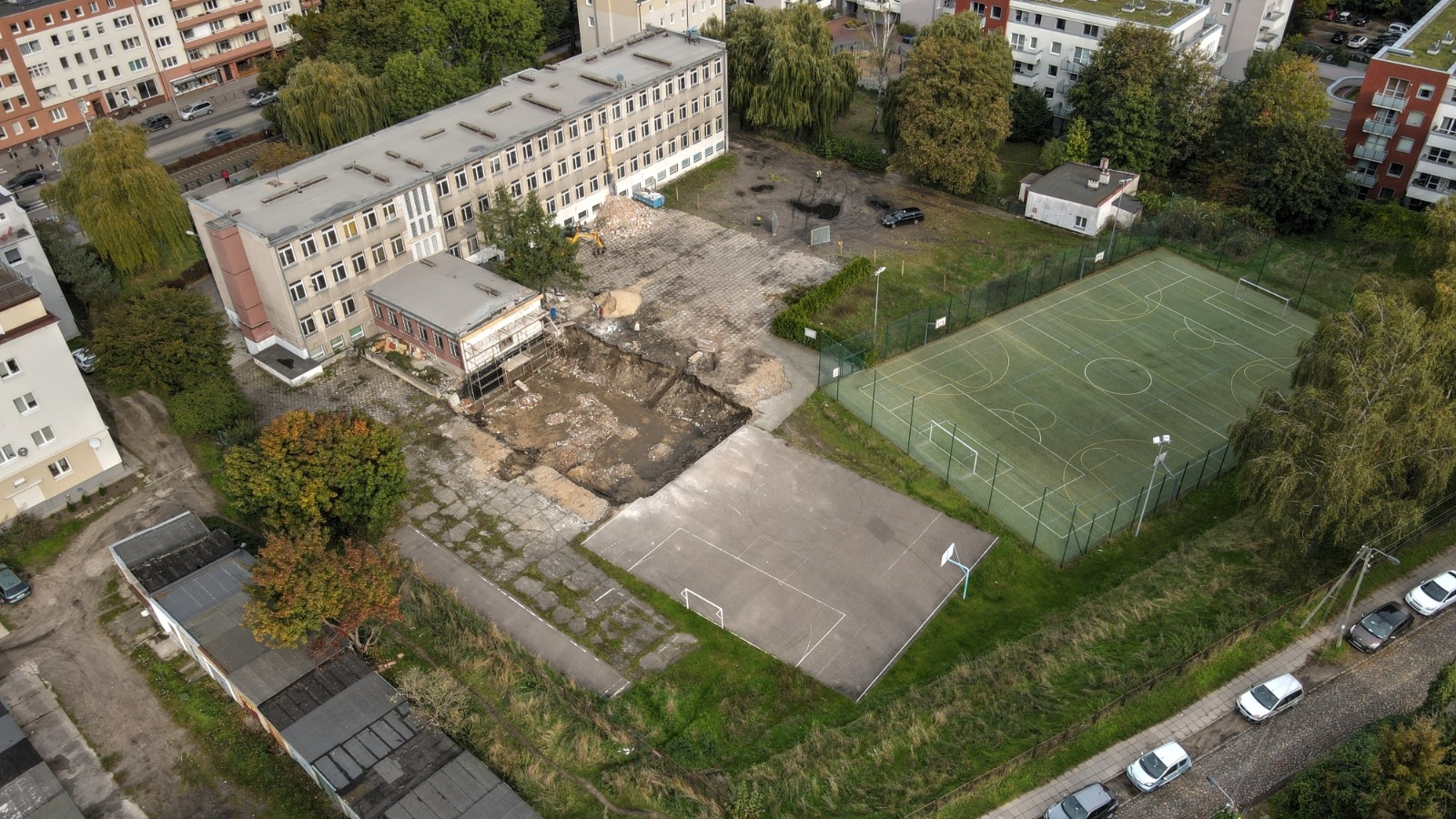

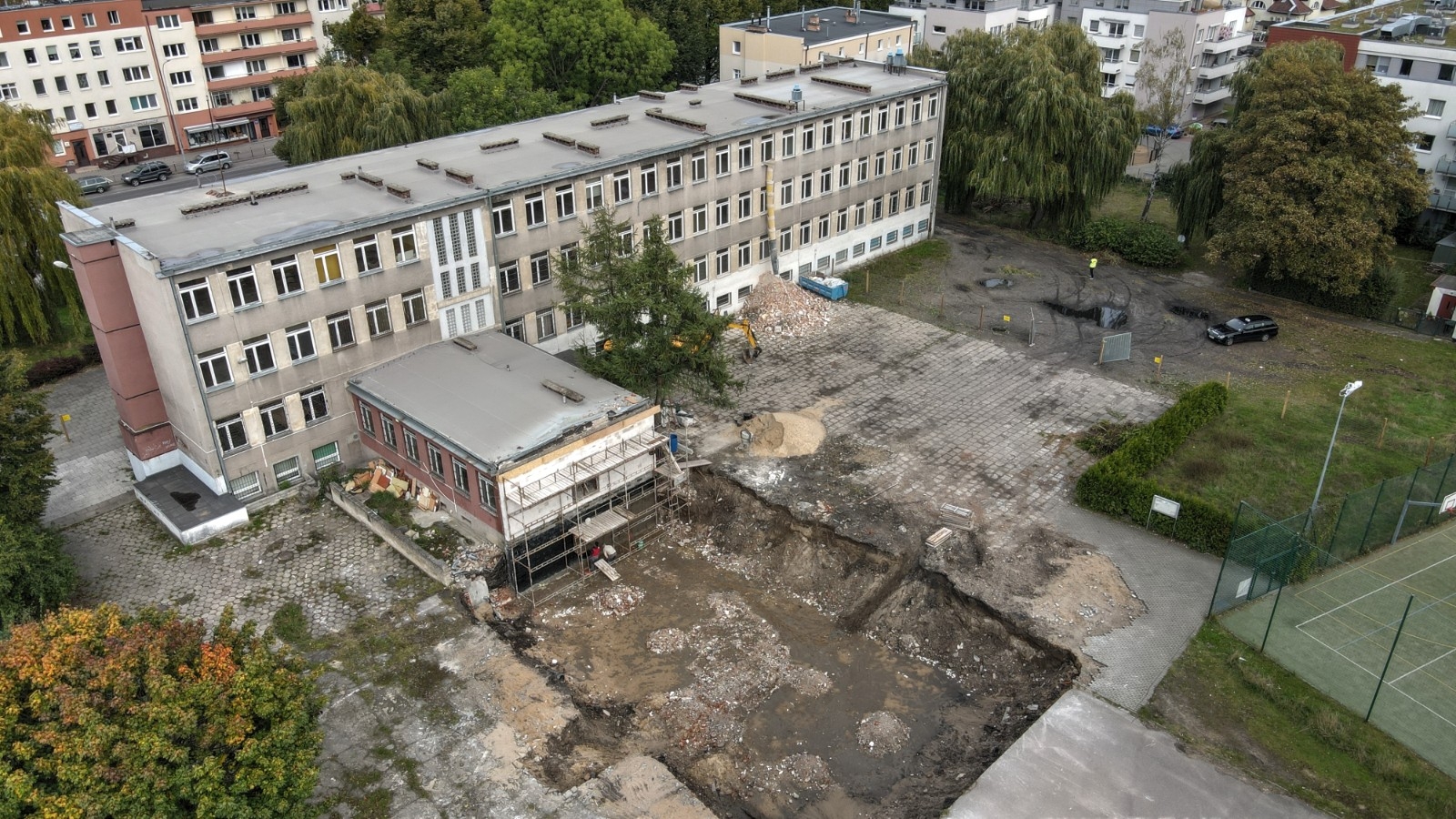

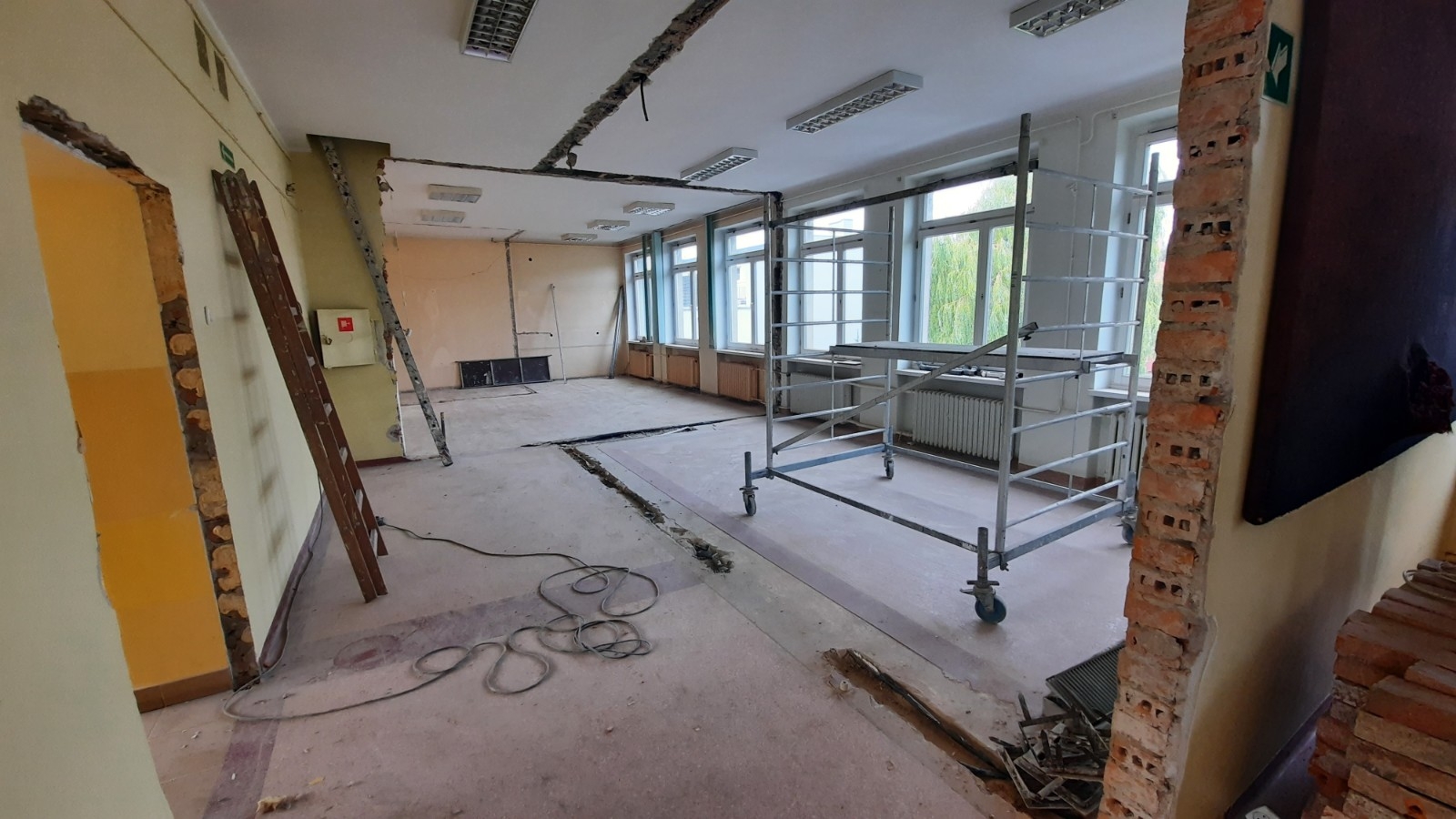

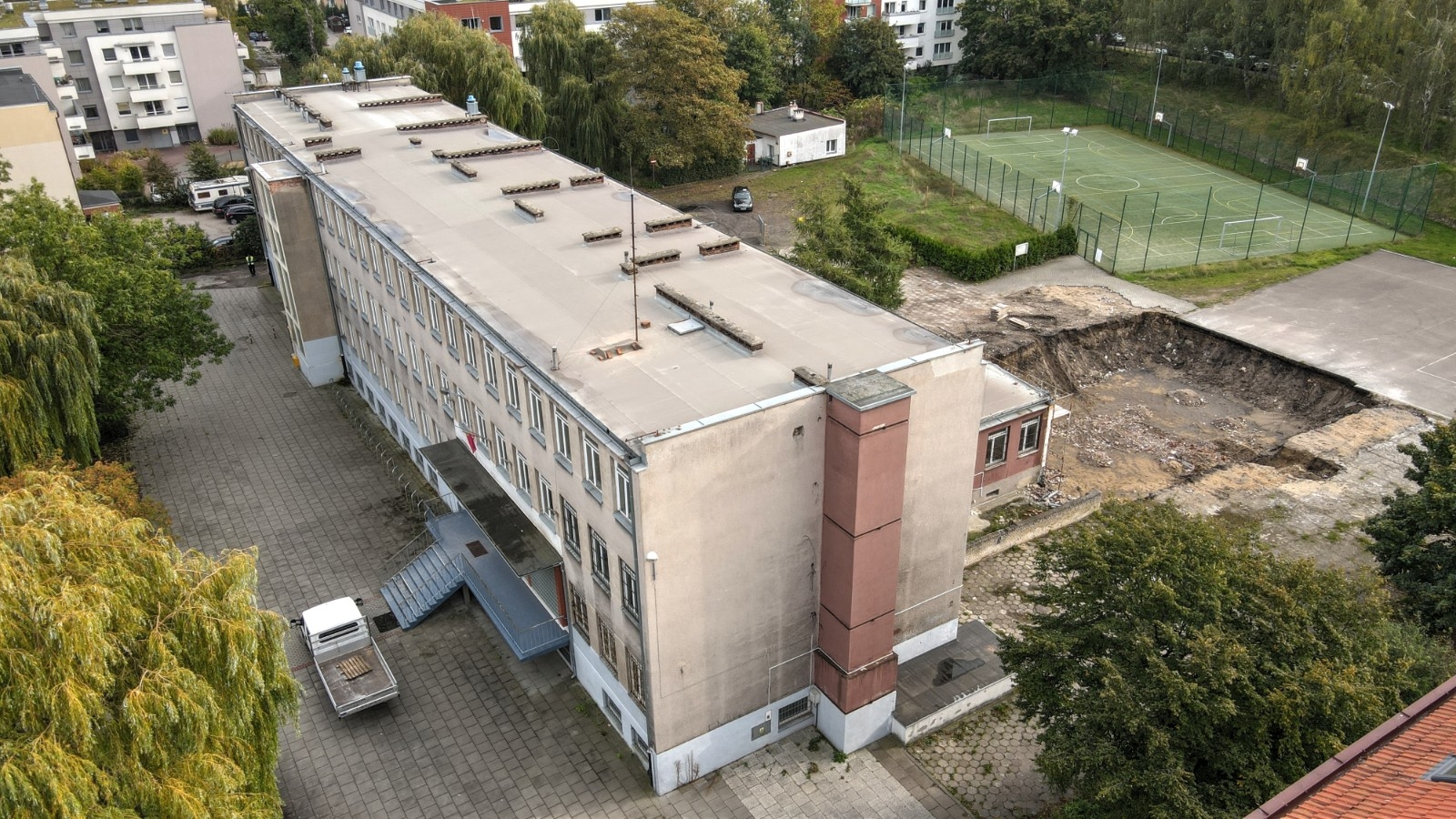

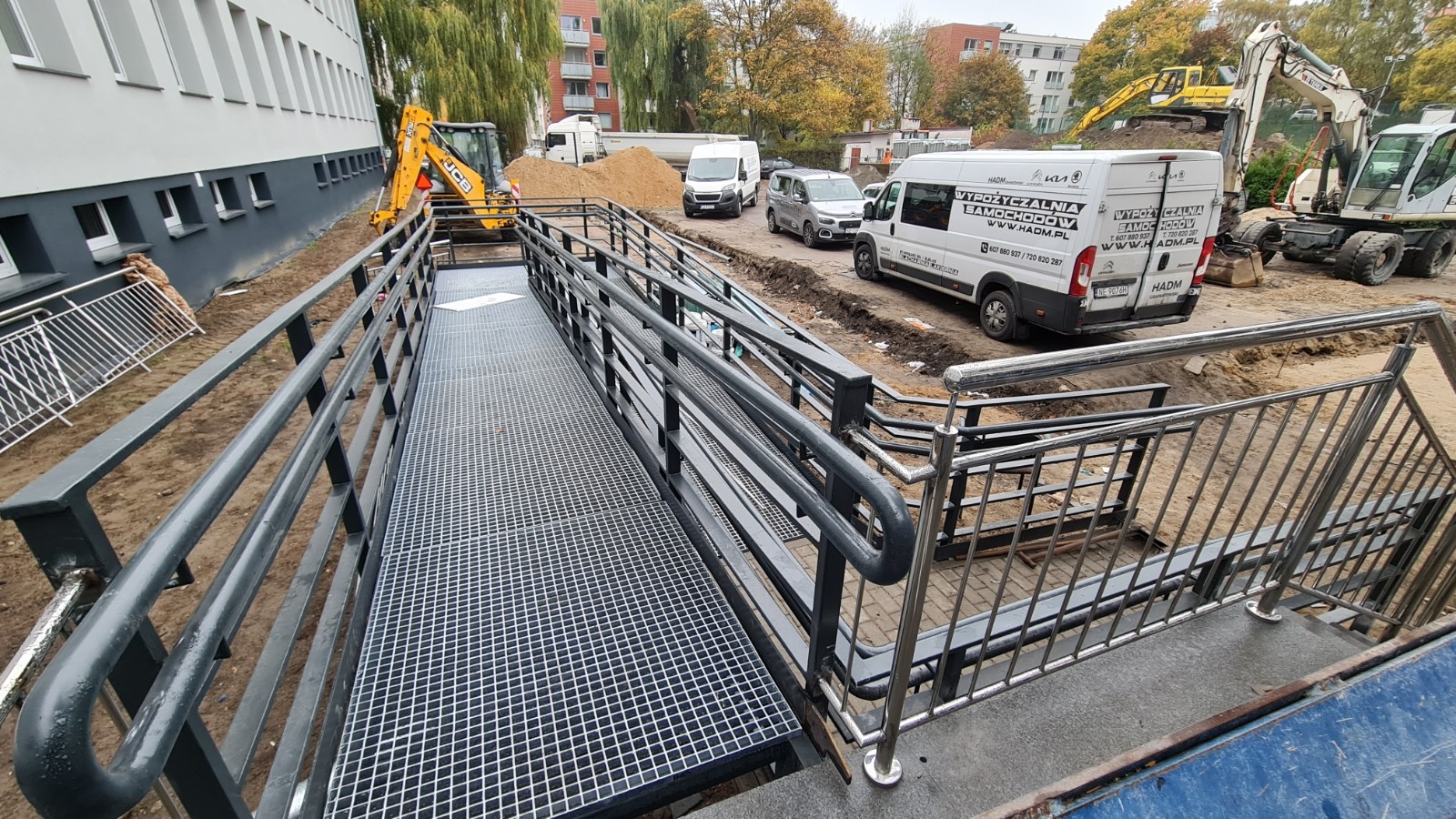

Na terenie budowy rozebrano starą salkę gimnastyczną. W środku obiektu usuwane są ścianki działowe i zrywane posadzki.

Previous Next

Aktualizacja, 11.09.2020 r.

11 września podpisano umowę na realizację zadania z firmą PHU HADM PLUS HANNA GRAMATOWSKA. Koszt inwestycji to niecałe 11 mln złotych. Inwestycja zakończy się w październiku 2021 r.

 Aktualizacja, 20.07.2020 r.

Poprzedni przetarg unieważniono. 17 lipca postępowanie ponowiono. Otwarcie ofert przewidywane jest na pierwszą połowę sierpnia. Prace mają zostać wykonane do października 2021 r.

Aktualizacja, 28.04.2020 r.

28 kwietnia poznaliśmy oferty w przetargu. Na realizację zadania zabezpieczono 9.760.000 zł brutto. Wpłynęło 7 ofert. Najniższa z nich opiewa na 11.068.770,00 zł. Oferty są obecnie analizowane.
