Budowa placu zabaw w rejonie zbiornika retencyjnego Jabłoniowa

"Budowa placu zabaw w rejonie zbiornika retencyjnego Jabłoniowa" w ramach Budżetu Obywatelskiego 2020.

ZbiorJabloniowa 2

Celem projektu jest budowa ogrodzonego placu zabaw dla dzieci z bezpieczną nawierzchnią. Projekt przewiduje piaskownicę, dwa bujaki, trzy zestawy zabawowe oraz duże linarium. Plac zabaw będzie dostępny dla całej dzielnicy Jasień.

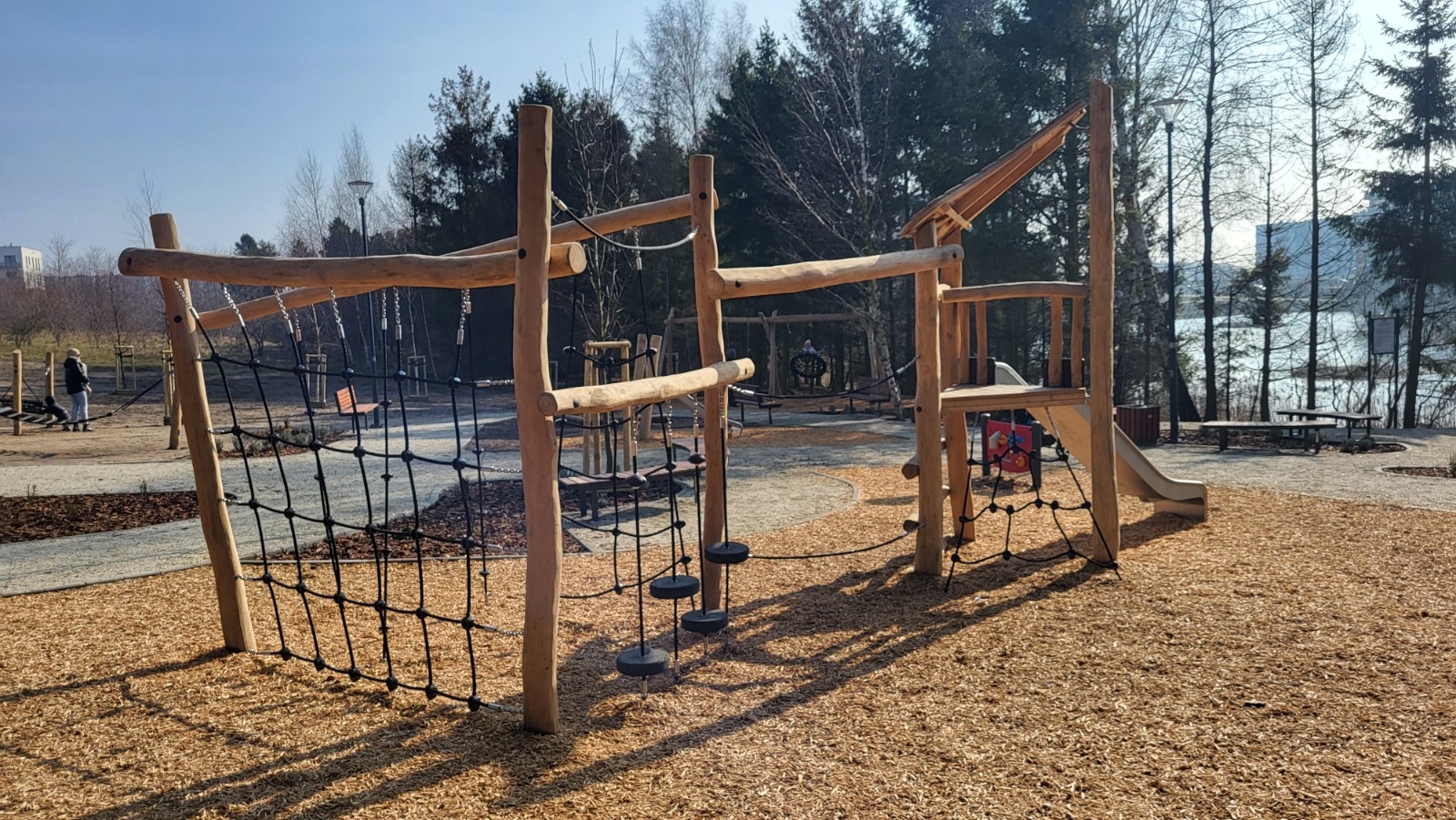

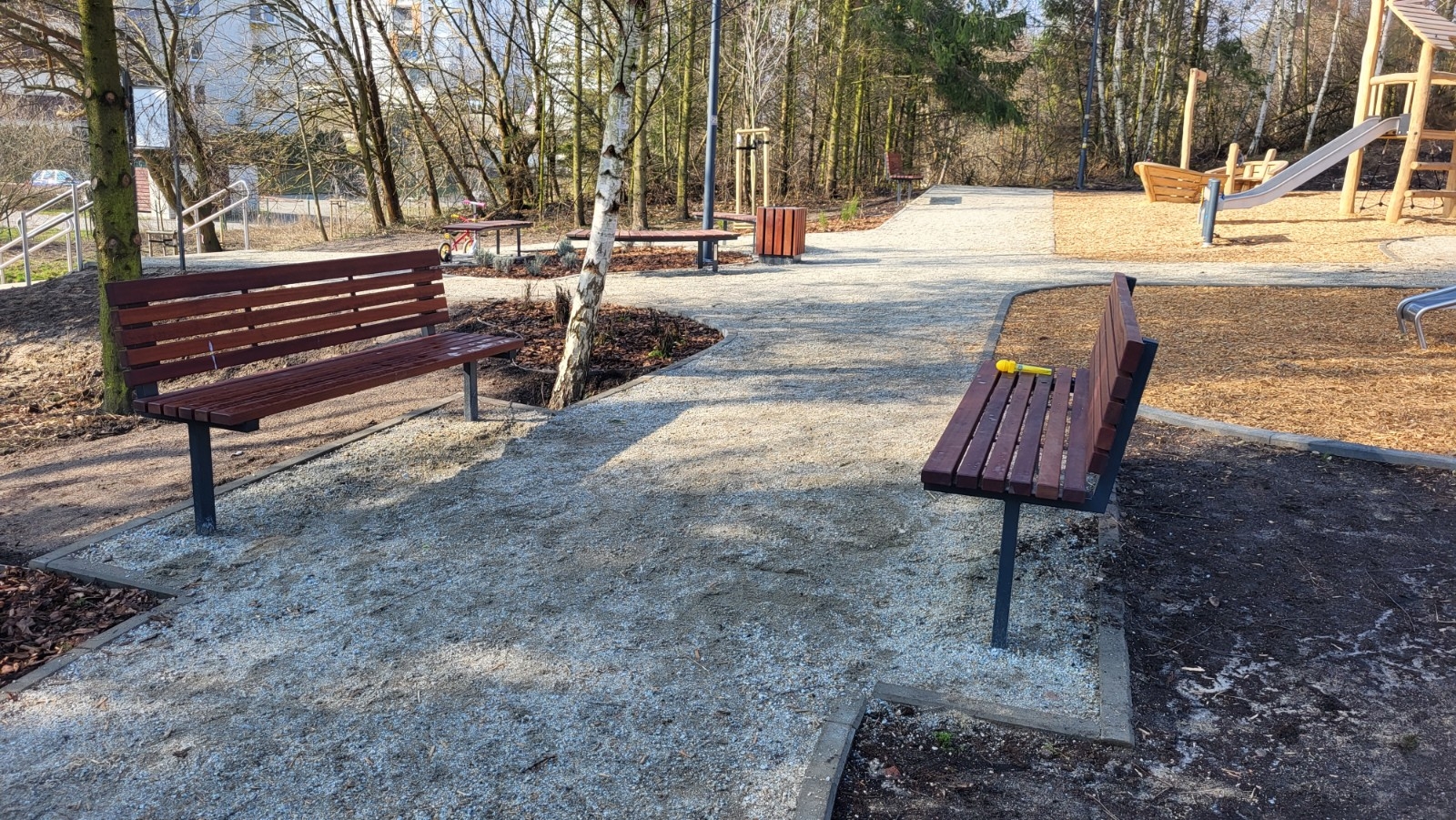

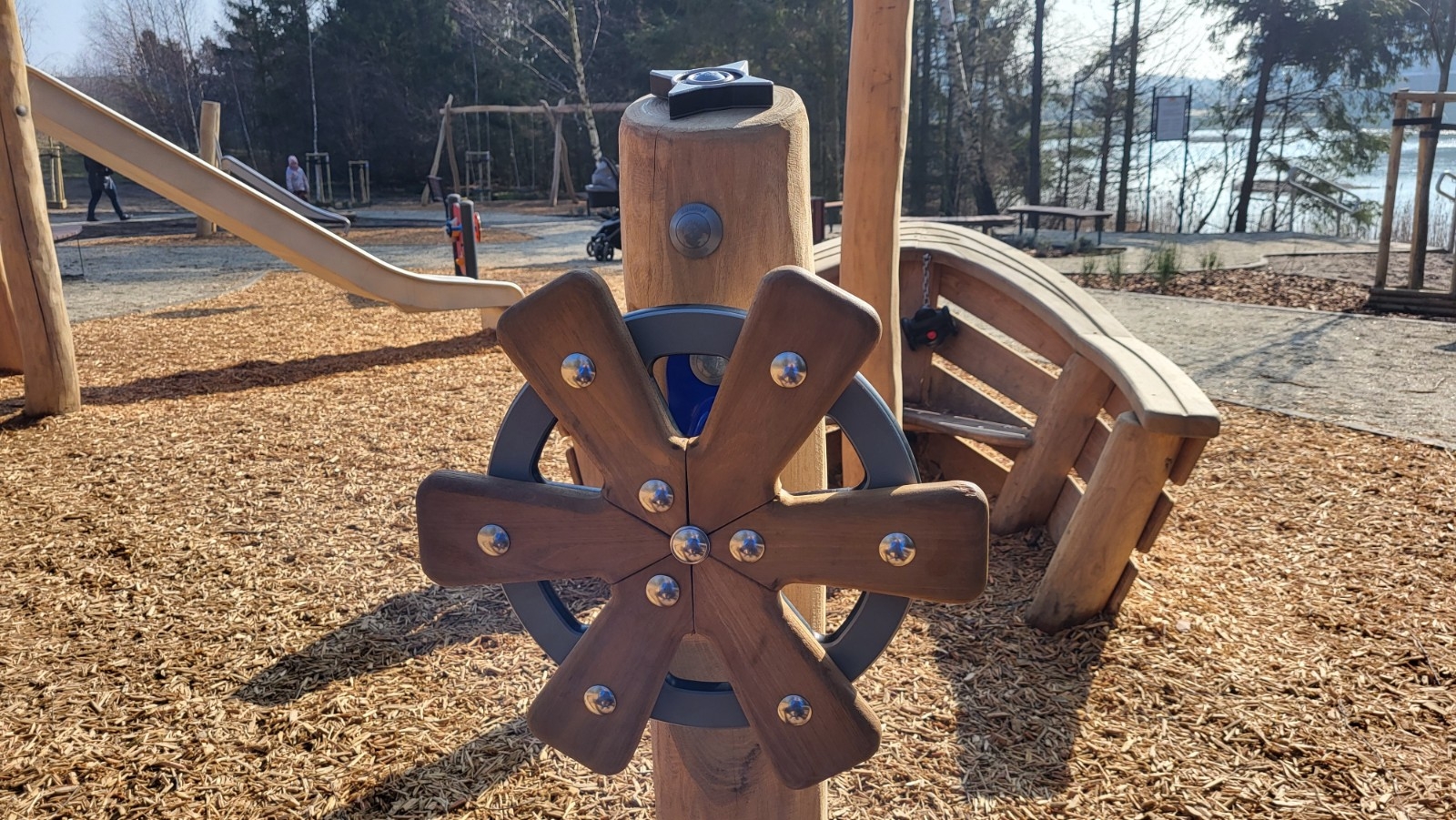

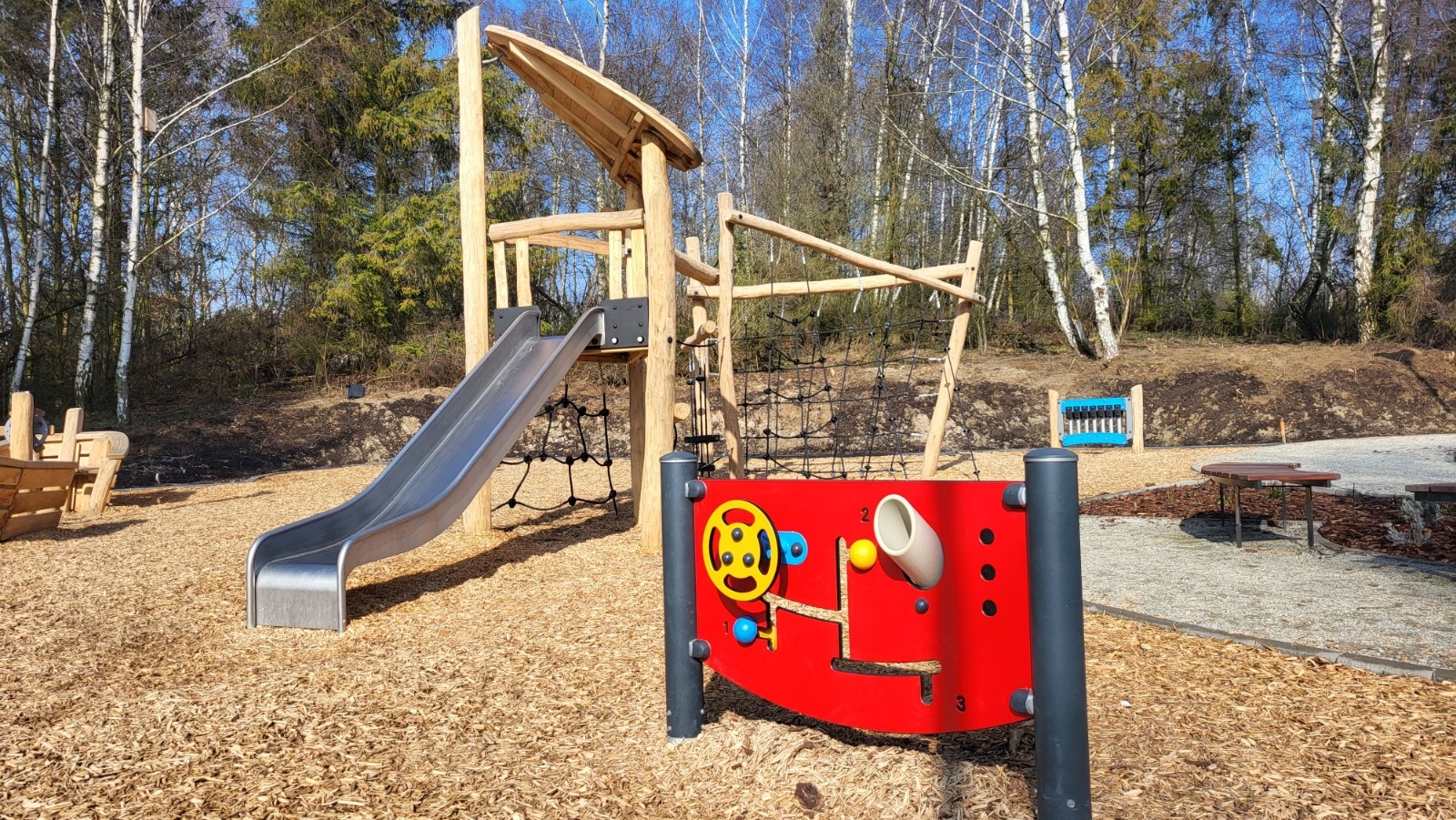

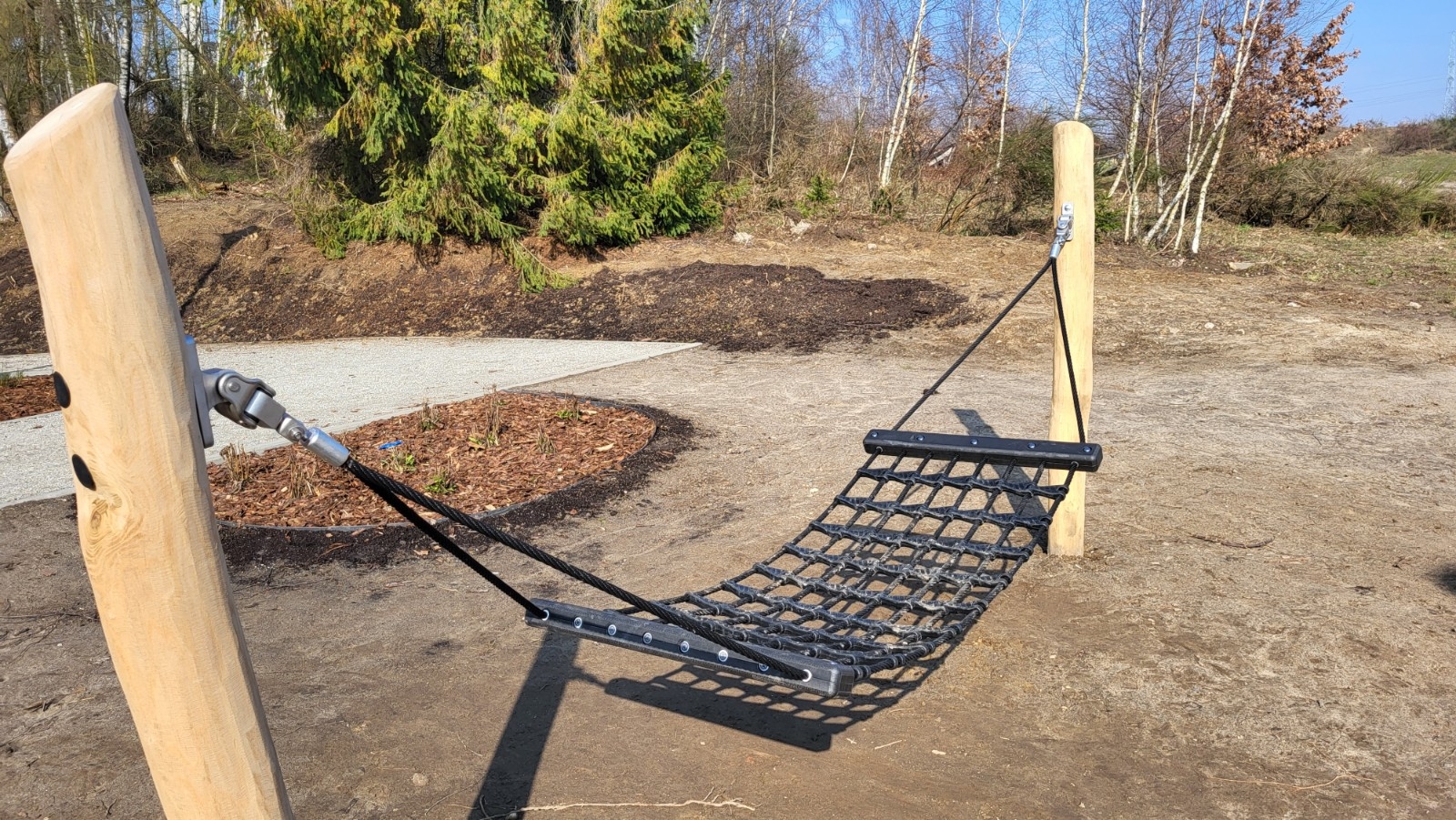

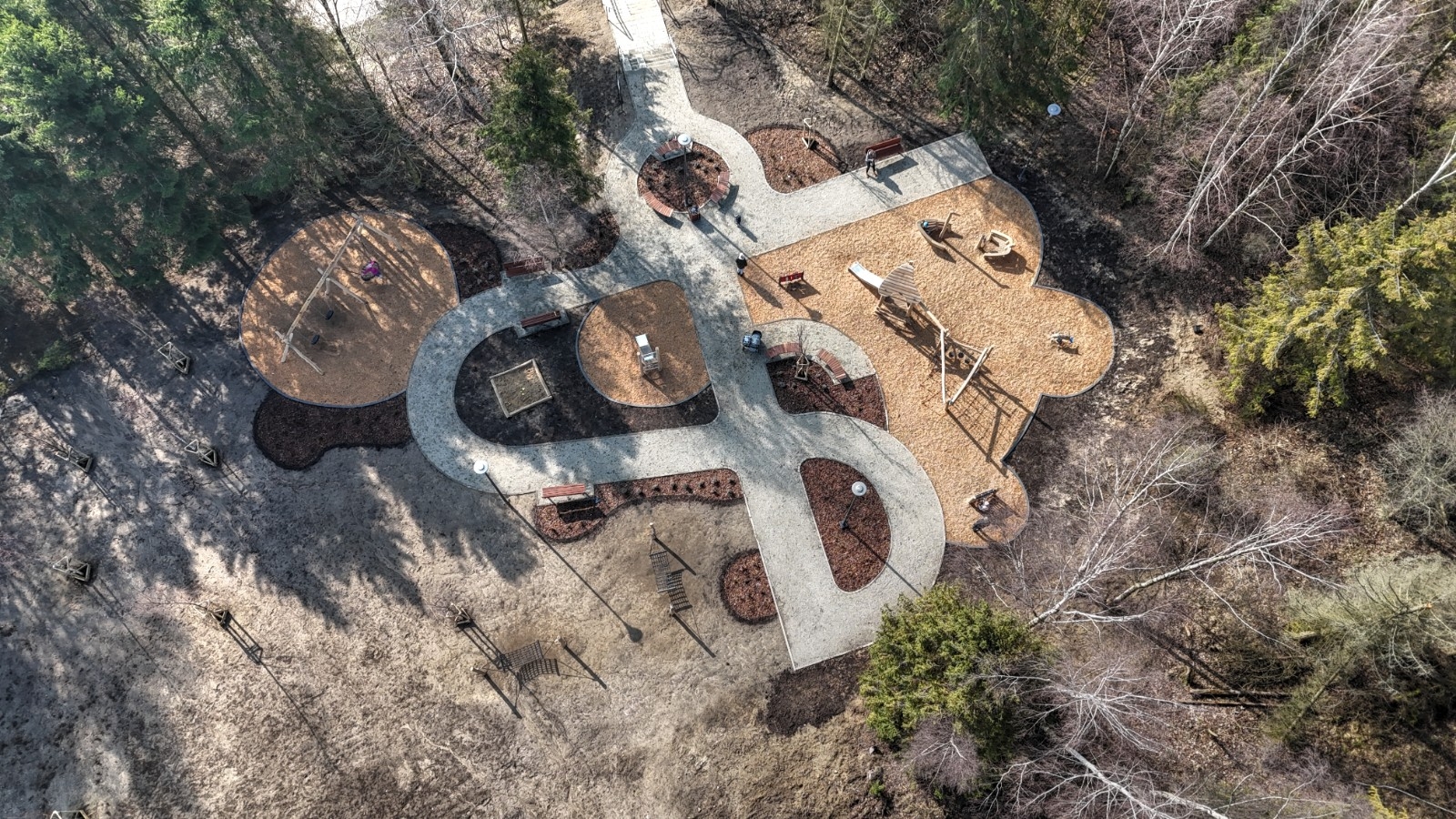

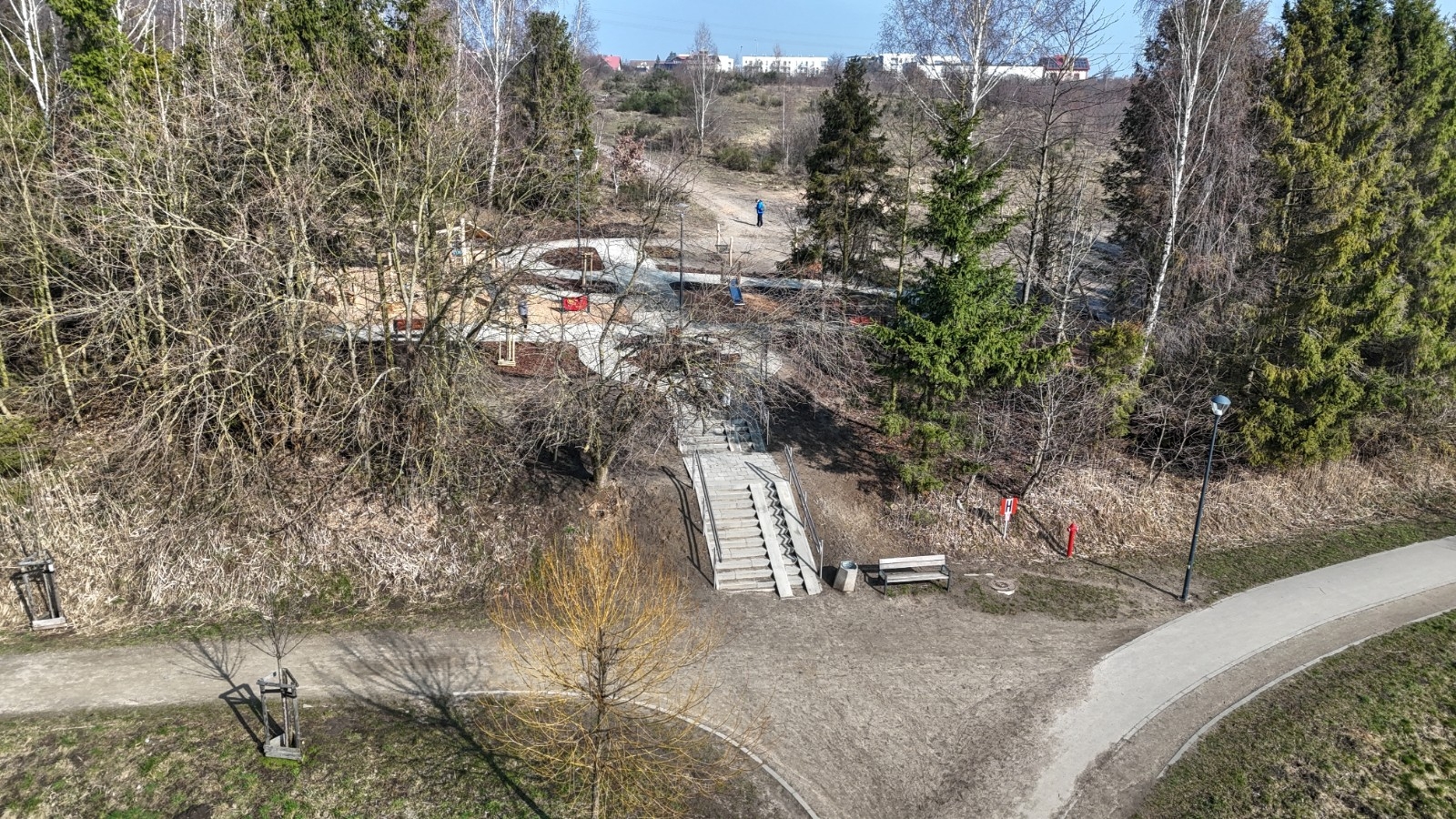

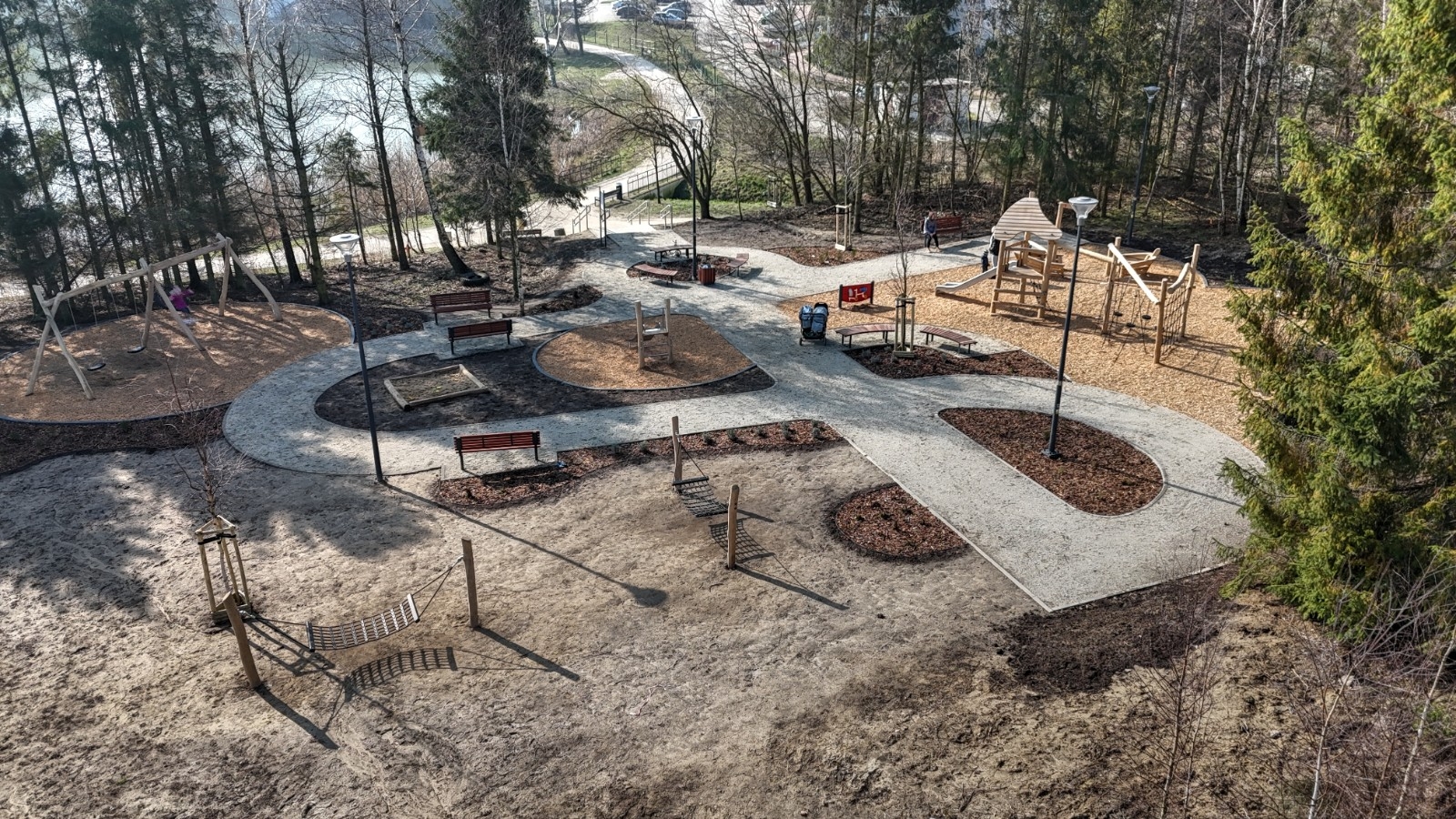

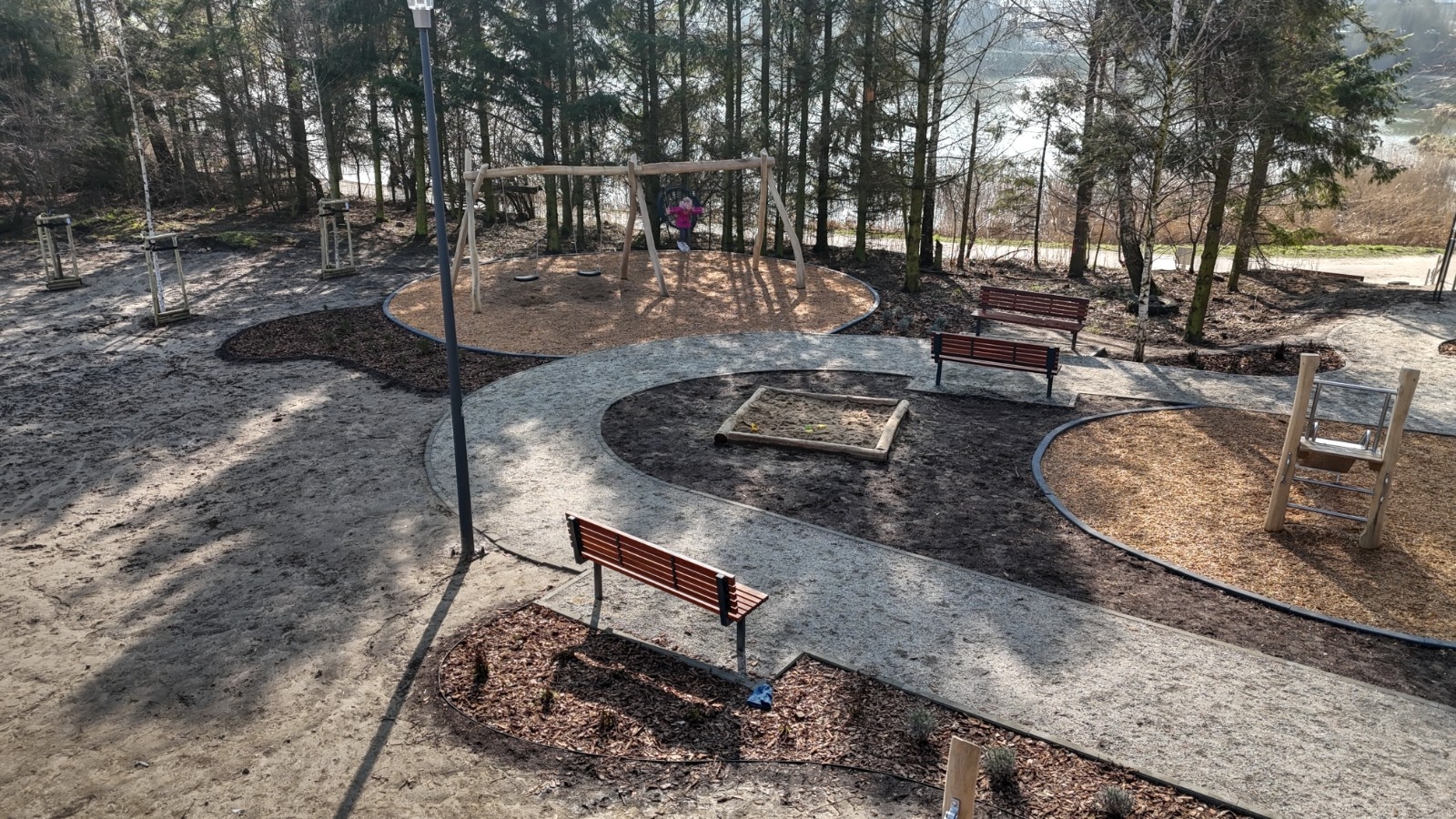

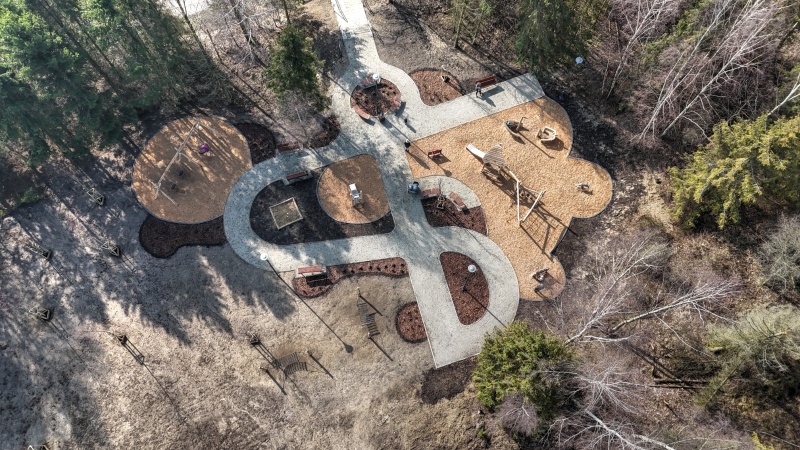

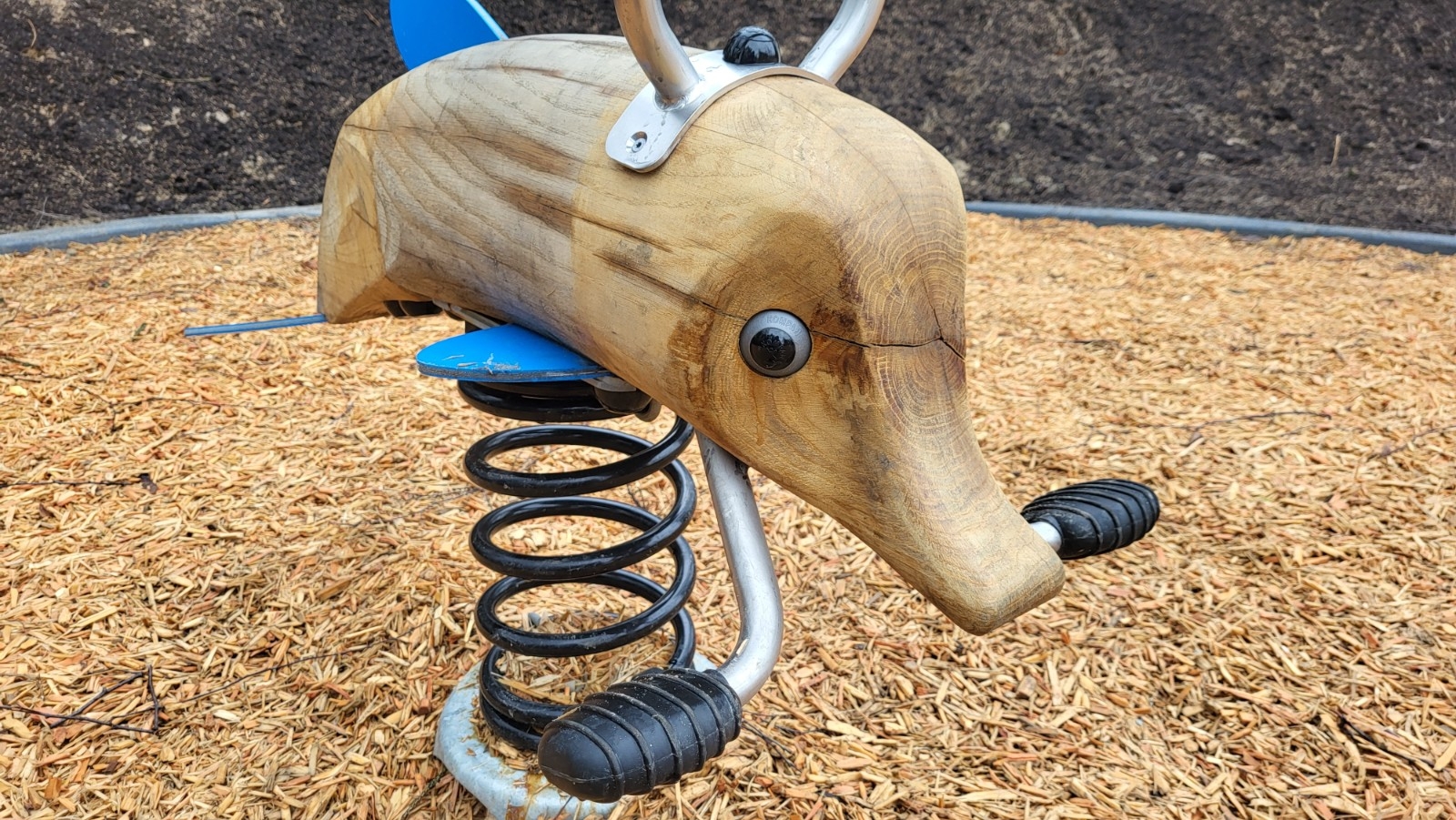

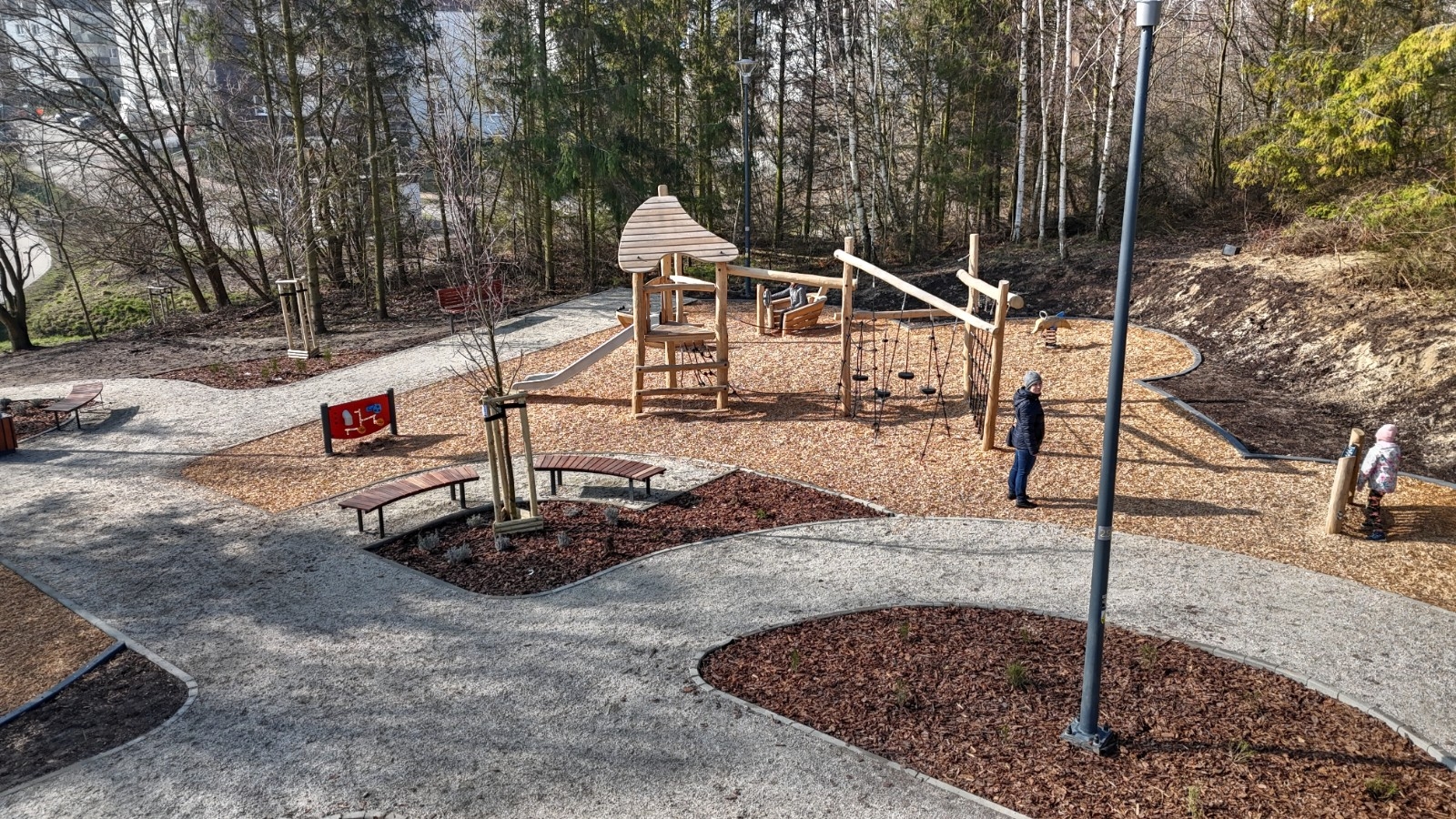

Aktualizacja, 15.03.2024 r.

Previous Next

Aktualizacja, 26.10.2023 r.

Ze względu na konieczność pozyskania decyzji zezwalających na płoszenie chronionych gatunków zwierząt, podpisano aneks terminowy, wydłużający termin na zakończenie robót do końca listopada br.

Aktualizacja, 12.05.2023 r.

Umowę na budowę placu zabaw podpisano z firmą Educarium Sp. z o.o. Koszt prac to ponad 585 tys. złotych. Koniec prac przewidziano we wrześniu 2023 r. Koniec odbiorów zaplanowano w październiku.

Aktualizacja, 14.03.2023 r.

Na realizację zadania zabezpieczono 331 834,00 zł. Wpłynęło siedem ofert, które są analizowane:

  1. Educarium Sp. z o.o. - 585 480,00 zł
  2. FB-JELCZ Sp. z o.o. - 599 177,94 zł
  3. BS OGRODY Bartłomiej Stanisławczyk - 694 010,13 zł
  4. TRAKT SPÓŁKA Z OGRANICZONĄ ODPOWIEDZIALNOŚCIĄ SPÓŁKA KOMANDYTOWA - 816 891,83 zł
  5. 1 MOVE Sp. z o.o. - 635 229,20 zł
  6. HYDRO-MAG Sp. z o.o. - 615 712,30 zł
  7. UNION INVEST SPÓŁKA Z OGRANICZONĄ ODPOWIEDZIALNOŚCIĄ - 602 320,11 zł

Aktualizacja, 21.02.2023 r.

Ogłosiliśmy przetarg na budowę placu zabaw. Otwarcie ofert planowane jest 9 marca. Prace mają potrwać 5 miesięcy od daty podpisania umowy.

Aktualizacja, 08.02.2023 r.

Ze względu na politykę miasta wskazującą na konieczność zachowania maksymalnej ilości zieleni przy przeprowadzaniu działań inwestycyjnych konieczne było przeprowadzenie pogłębionej analizy konieczności wycinki każdego z istniejących na terenie inwestycji drzew, wraz z wizjami lokalnymi i ustaleniami z kompetentnymi jednostkami miejskimi. Pozyskano decyzje administracyjne pozwalające na wycinki oraz przeprowadzenie robót budowlanych. Przetarg zostanie ogłoszony w najbliższych tygodniach.

Aktualizacja, 15.12.2021 r.

Trwa przygotowanie przetargu na roboty budowlane. Ogłoszenie przetargu przewidziane jest na styczeń 2022 r.

Aktualizacja, 01.07.2021 r.

Trwają uzgodnienia z zarządcą terenu. Po ich zakończeniu i uzyskaniu niezbędnych decyzji administracyjnych przewidziane jest ogłoszenie postępowania na roboty budowlane.

Aktualizacja

Podpisano aneks wydłużający termin opracowania do końca lutego 2021 r. Realizacja inwestycji jest przewidziana na 2021 r.

Aktualizacja, 05.11.2020 r.

Kontynuowane są prace projektowe i uzgodnienia z jednostkami miejskimi. Prace budowlane zaplanowane są na 2021 rok.

Aktualizacja, 27.05.2020 r.

Podpisano umowę na opracowanie dokumentacji projektowej dla zadania. Koszt projektu to pnad 17 tys. złotych. Dokumentację opracuje biuro PSBUD Piotr Świrzyński. Prace nad projektem zakończą się do końca września 2020 r.
