Na skwerze przy Parku Brzeźnieńskim powstaje fontanna
Wniosek zakłada zaprojektowanie i wybudowanie klasycznej fontanny wodnej wraz z obrzeżem w kształcie koła oraz oświetleniem na skwerze tuż przy pętli tramwajowej w Brzeźnie. Fontanna kompozycyjnie wpisze się w otaczającą zabudowę, umili czas spacerującym mieszkańców i turystom. Jest to najlepsza lokalizacja do powstania pierwszej fontanny w Brzeźnie.
Powstanie fontanny w centralnym punkcie Brzeźna, w otoczeniu pobliskiego Domu Zdrojowego oraz zabytkowego Parku im.Haffnera,pergoli, drzew, ławek zapewni możliwość atrakcyjnego spędzania czasu dla różnych grup społeczności Brzeźna. Stanie się miejscem spotkań dla wszystkich mieszkańców i charakterystycznym punktem na mapie Brzeźna.

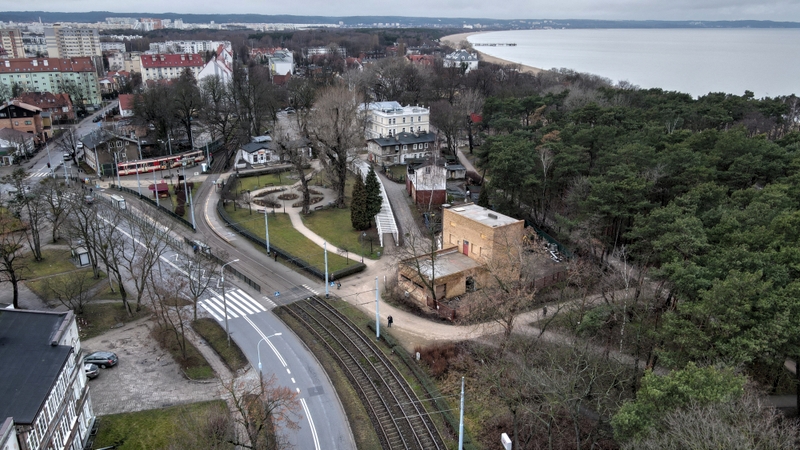

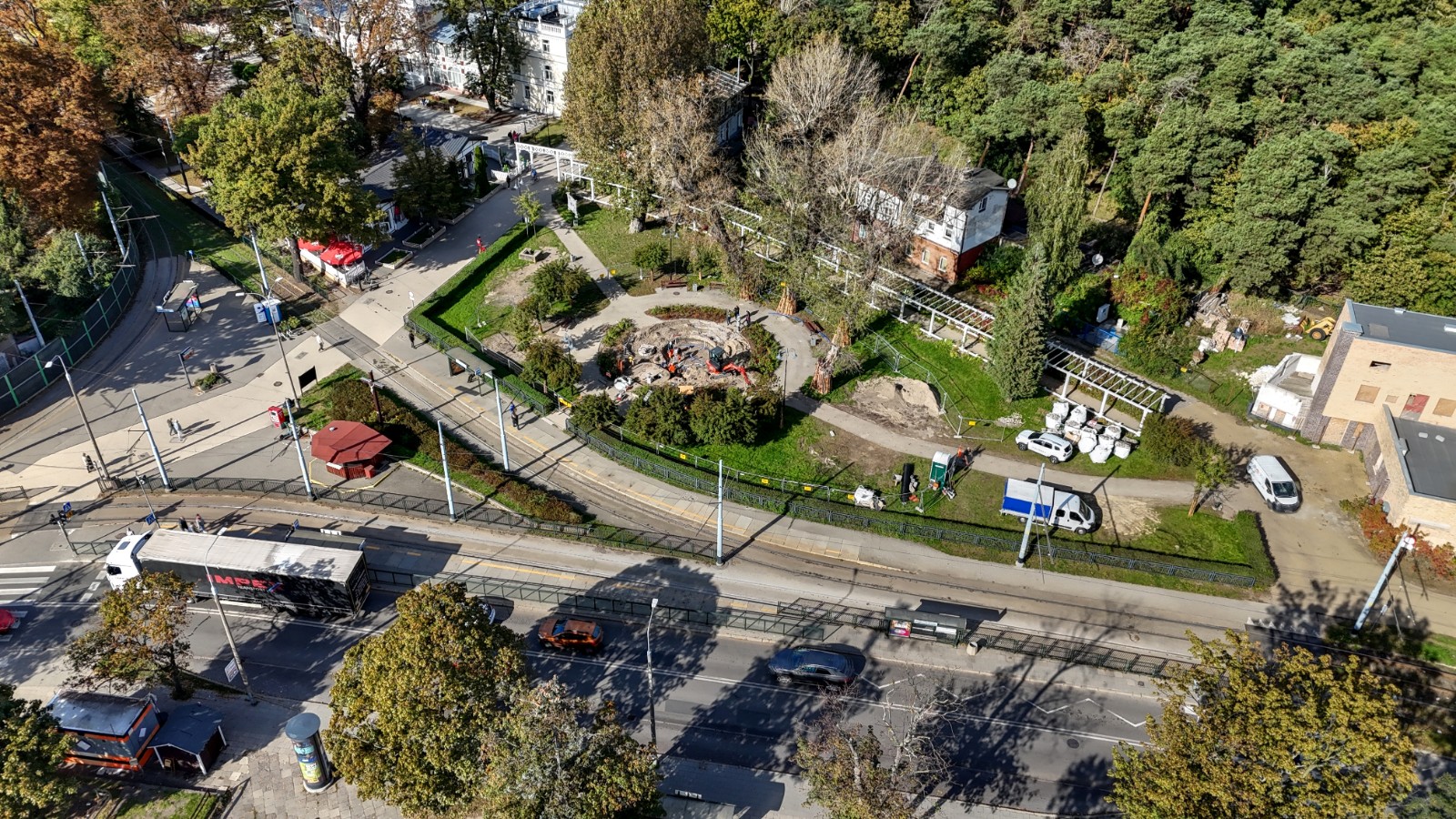

Widok przed rozpoczęciem realizacji zadania:
Aktualizacja, 04.11.2024 r.

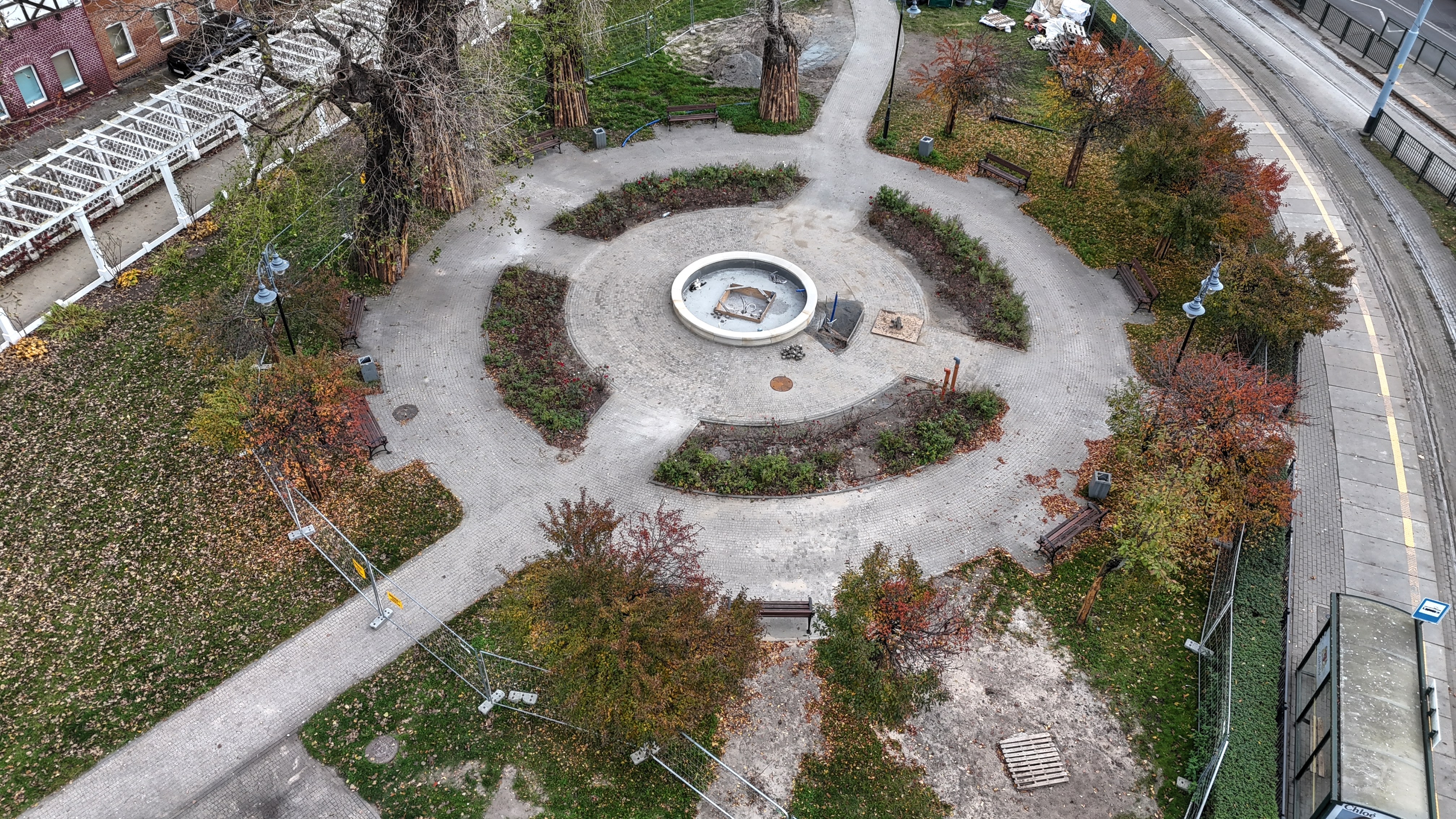

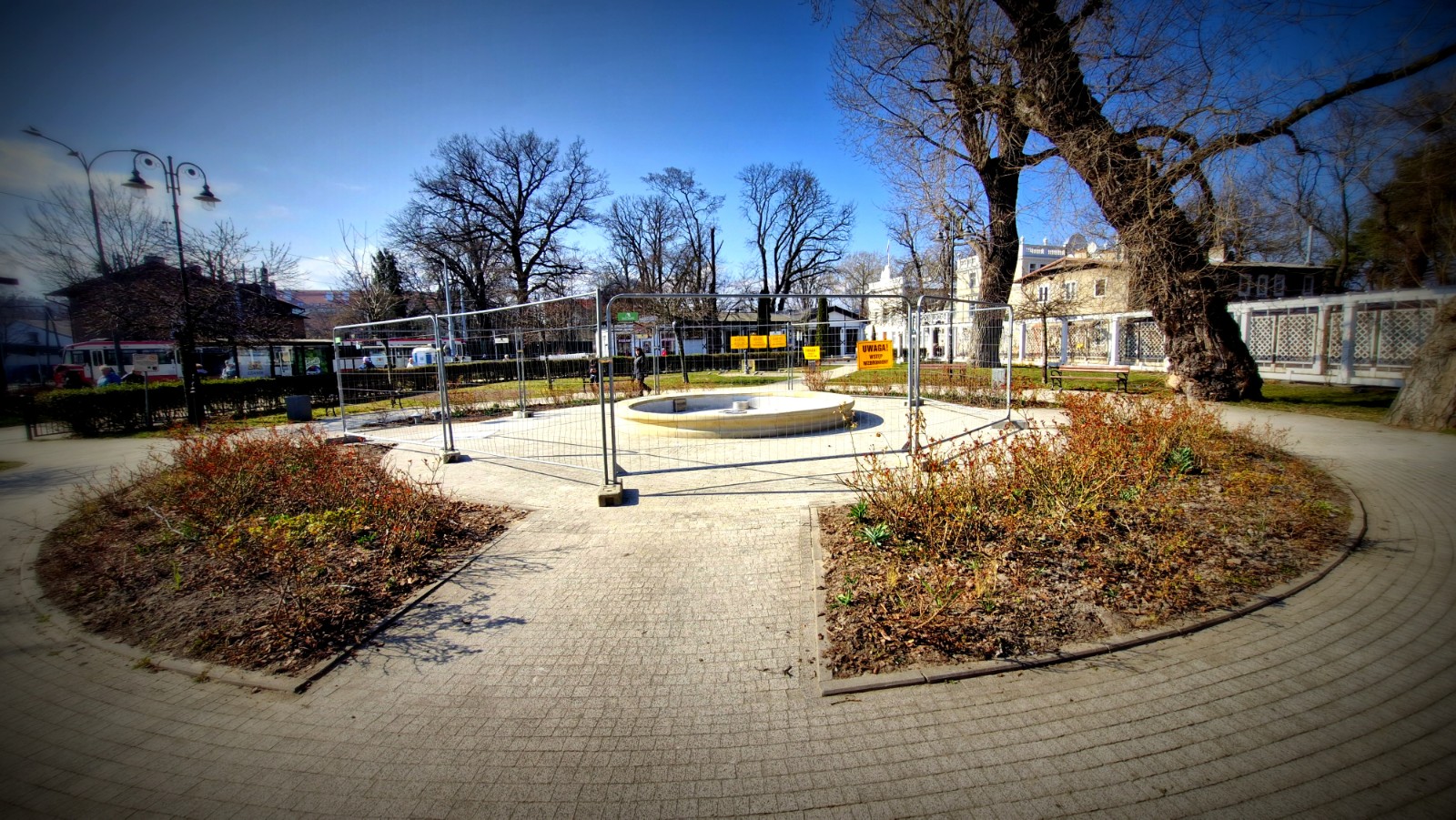

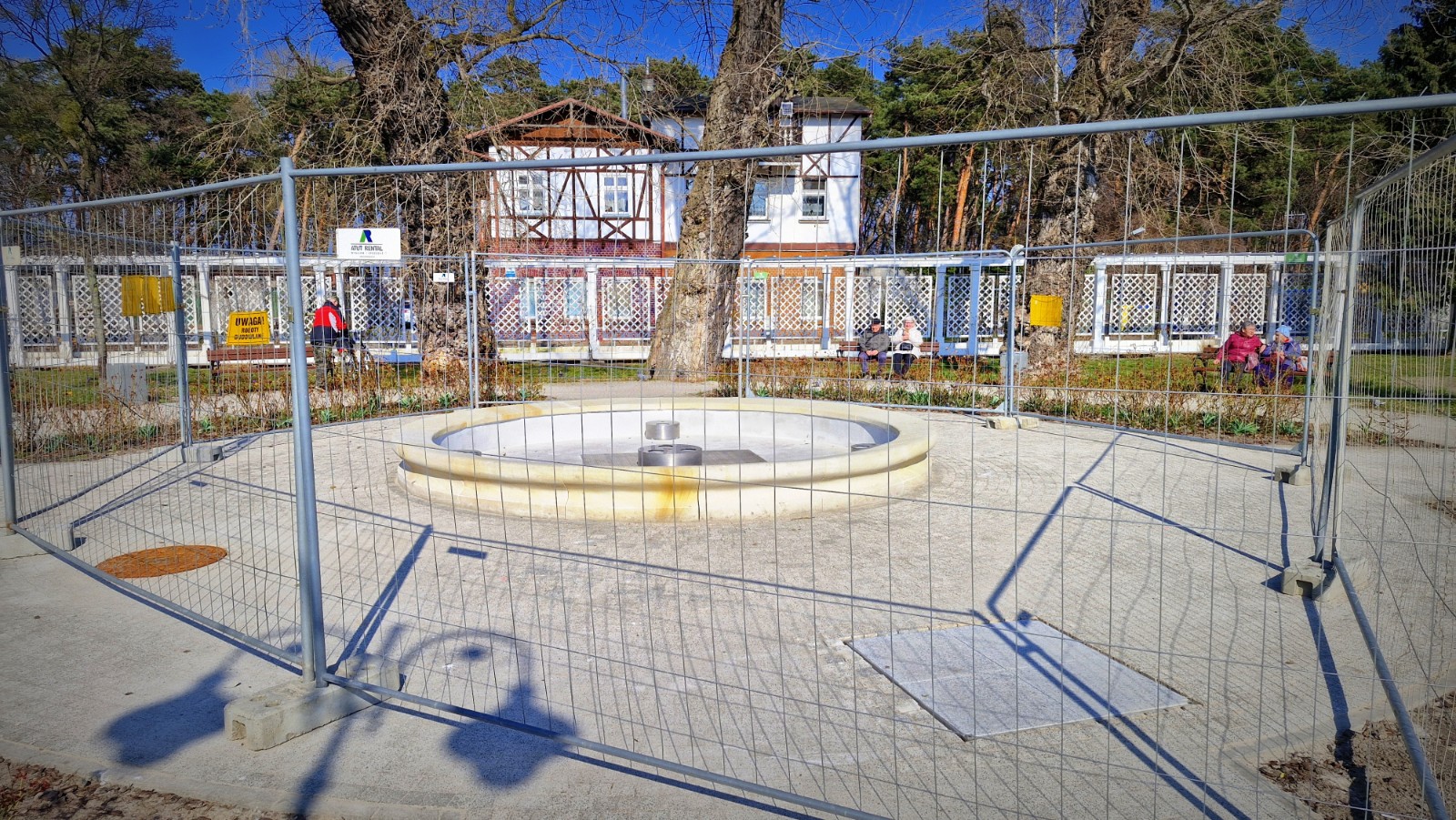

Wykonano nieckę pod fontannę. Obecnie prowadzone są prace wykończeniowe.
Aktualizacja, 02.10.2024 r.

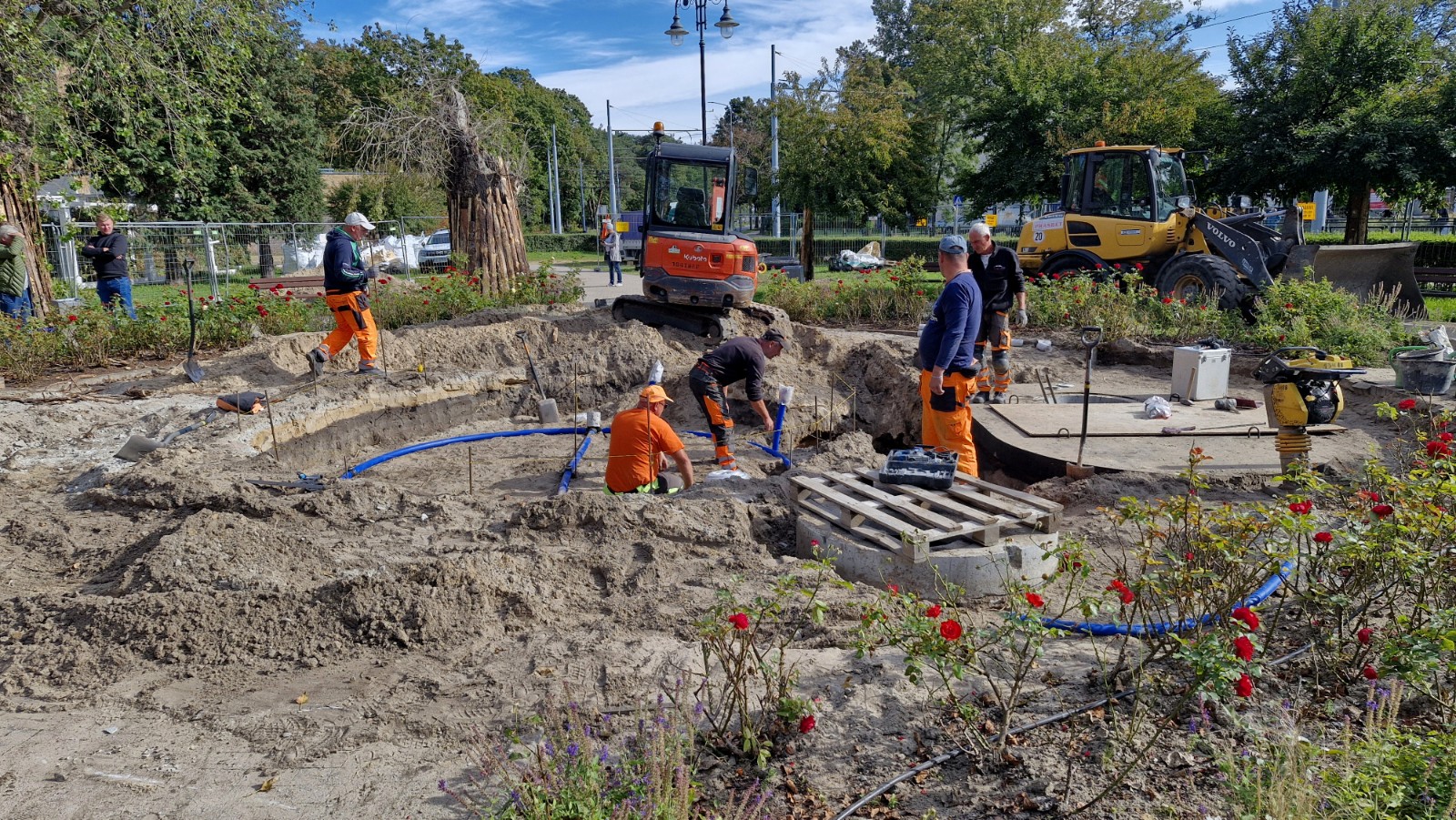

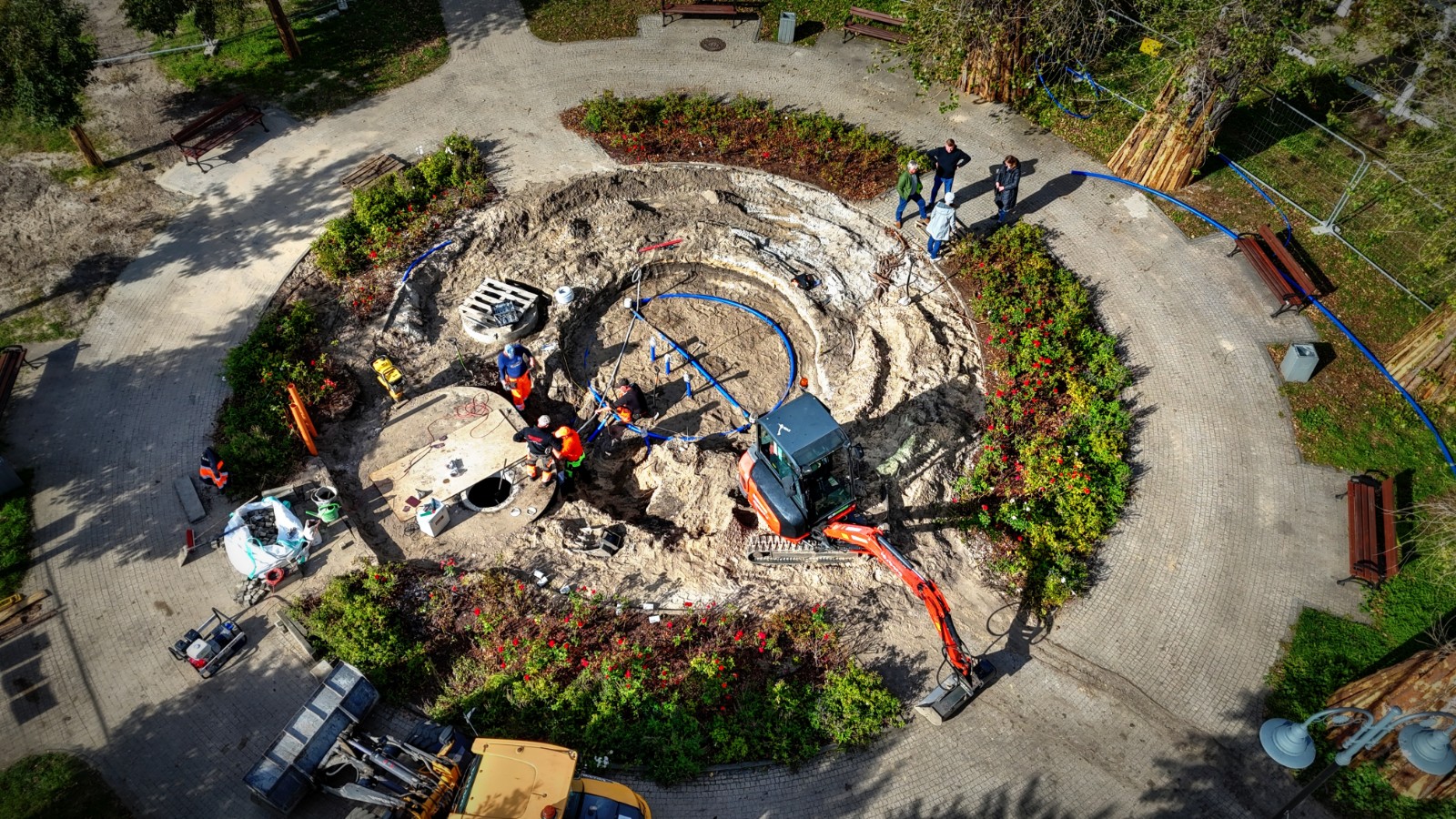

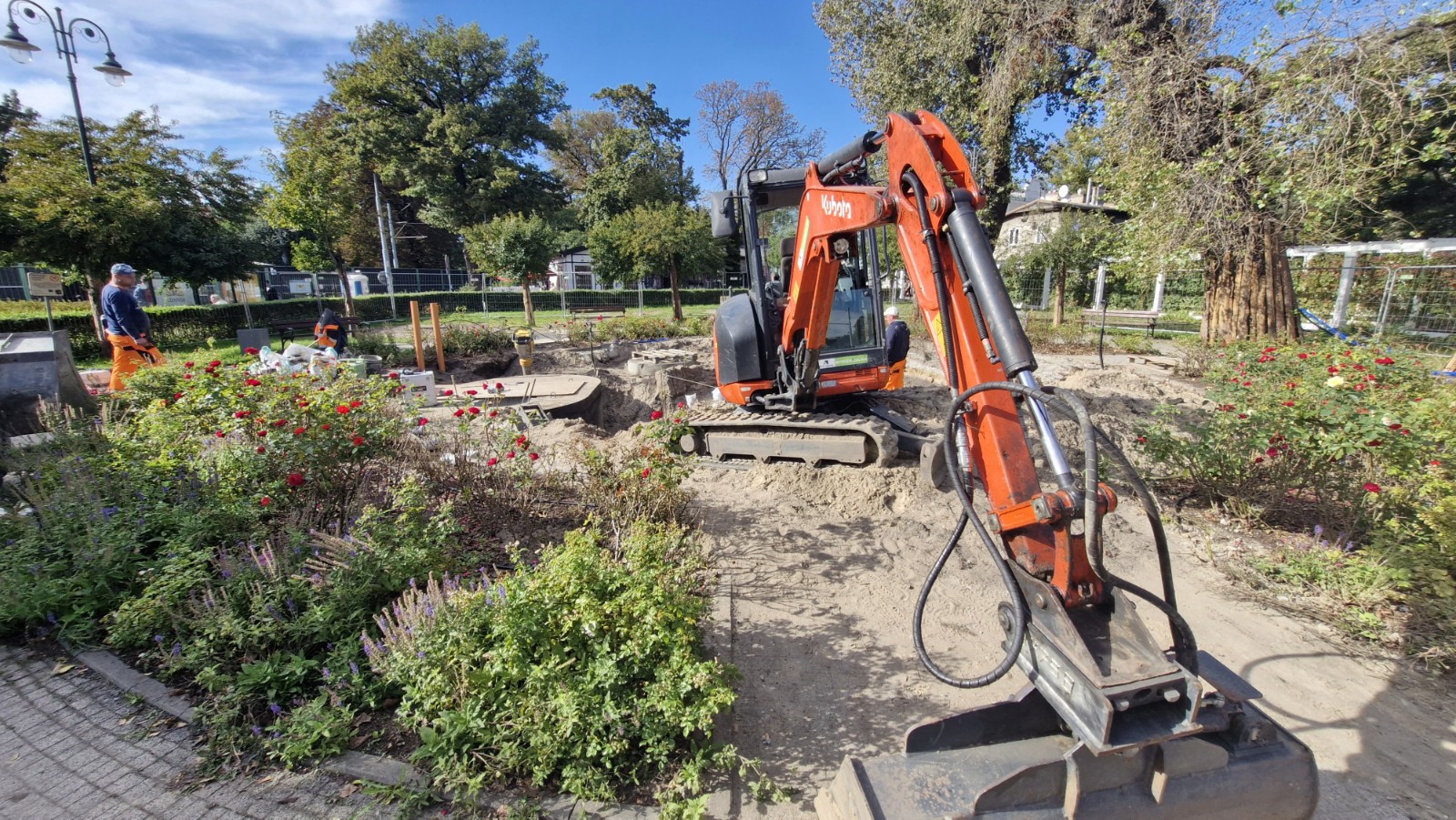

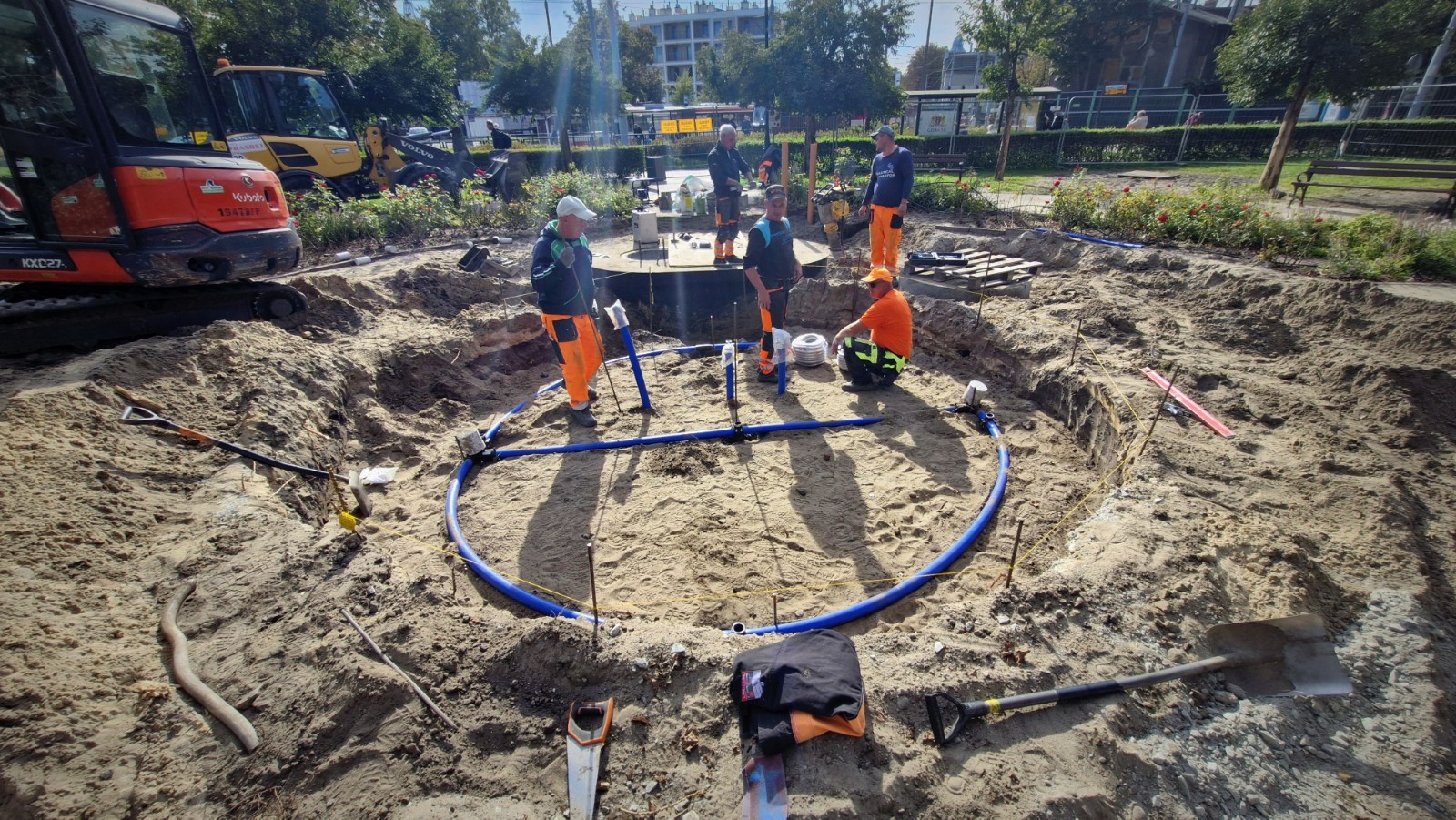

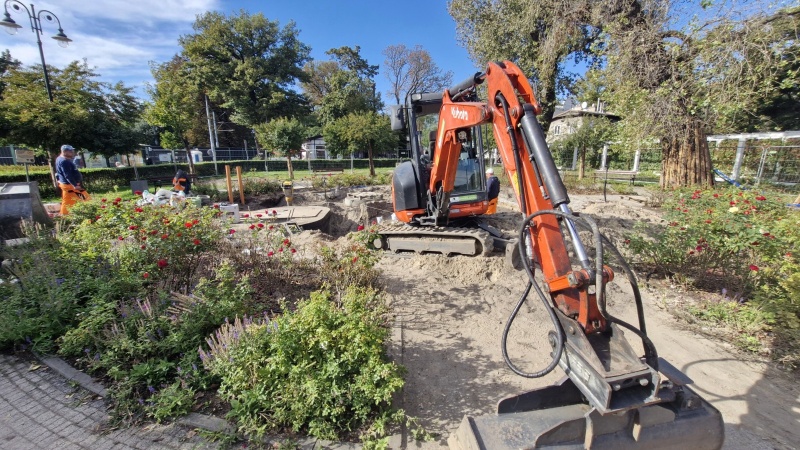

Rozpoczęto prace przy wykonywaniu fontanny. Trwa montaż specjalnej komory.
Aktualizacja, 5.03.2024 r.
Umowę podpisano z Firmą Budowlano-Drogową „PRASBET”. Koszt prac to 615 tys. złotych. Koniec robót przewidziano w połowie lipca, a odbiorów we wrześniu 2024r.
Aktualizacja, 8.11.2023 r.
Na realizację zadania zabezpieczono w budżecie 178 724,00 zł brutto. Wpłynęły dwie oferty, które są analizowane:
- WODKAN-GRZENKOWICZ Sp. z o.o. - 789 660,00 zł
- Firma Budowlano-Drogowa „PRASBET” sp. z o.o. sp. k. - 615.000,00 zł
Aktualizacja, 23.10.2023 r.
Z uwagi na zbyt wysokie oferty poprzedni przetarg został unieważniony. Ogłoszono nowe postępowanie. Otwarcie ofert planowane jest 8 listopada. Realizacja ma potrwać 20 tygodni, a odbiory 27 tygodni od daty podpisania umowy.
Aktualizacja, 12. 10.2023 r.
Na realizację zadania zabezpieczono 178 724,00 zł. Wpłynęły trzy oferty.
- Przedsiębiorstwo AKWAPLANTA Sp. z o.o - 971 700,00 zł
- WODKAN-GRZENKOWICZ Sp. z o.o. - 811 800,00 zł
- HYDRO-MAG Sp. z o.o. - 721 008,28 zł
Z uwagi na zbyt wysokie ofert przetarg został unieważniony.
Aktualizacja, 30.08.2023 r.
Ogłoszono przetarg na budowę fontanny. Prace mają potrwać 8 tygodni od daty podpisania umowy. Otwarcie ofert przewidziano 14 września.
Aktualizacja, 4.02.2022 r.
Umowę na opracowanie projektu fontanny podpisano z firmą ARKON ATELIER Sp. z o.o. Prace projektowe potrwają do października 2022 r. Koszt dokumentacji to niecałe 31 tys. złotych.
Aktualizacja, 14.01.2021 r.
W postępowaniu złożono jedną ofertę, która jest obecnie analizowana:
Arkon Atelier sp. z o.o - 30 750,00 zł
Aktualizacja, 3.01.2022 r.
Ogłosiliśmy postępowanie przetargowe dotyczące opracowania projektowej dla zadania. Oferty można składać do 10 stycznia. Prace nad opracowaniem dokumentacji mają potrwać 9 miesięcy od daty podpisania umowy.
Aktualizacja, 6.08.2021 r.
DRMG wystąpiła o niezbędne wytyczne do projektowania do kompetentnych jednostek miejskich. Na ich bazie zostanie przygotowane postępowanie zamówień publicznych na opracowanie dokumentacji projektowej dla fontanny.
Aktualizacja, 16.07.2021 r.
Zadanie zostało przekazane do realizacji przez DRMG. Pierwotnie jednostką realizującą inwestycję miały być Gdańskie Wody.
