Budowa szkoły przy ul. Morenowe Wzgórze

Przy ul. Morenowe Wzgórze powstanie nowa szkoła podstawowa. Budynek  dla około 700 uczniów , sala gimnastyczna, boisko, dojście do obiektu od stron  dwóch dzielnic  to najważniejsze elementy zadania. Szkoła ma być gotowa na wrzesień 2025 r.

W dzielnicach  Piecki Migowo, Jasień i Ujeścisko - Łostowice   z każdym rokiem przybywa w okolicy mieszkańców, szczególnie rodzin z dziećmi. Dlatego też podjęto decyzję o budowie nowej szkoły podstawowej, która powstanie przy ul. Morenowe Wzgórze.  Placówka przeznaczona będzie dla ok. 675 uczniów.  W szkole uczyć się będą dzieci w klasach  0-8. Łącznie przewidziano 27 oddziałów  szkolnych po 25 uczniów.

430040167 944642214115950 9130409613685573612 n

Widok przed realizacją zadania

MOrenowe Wzgórze pod szkołę 29 02 24 6

Budynek szkoły składać  się będzie  z trzech brył o zróżnicowanej wysokości (od 1 do 3 kondygnacji), w tym parterowej sali gimnastycznej.  W centralnej części obiektu zaprojektowano wewnętrzne patio. Oprócz samego budynku przewidziano również budowę  m.in. boiska wielofunkcyjnego  i bieżni na 60 m,. Ponadto powstanie plac zabaw dla dzieci, ścieżki, a także zagospodarowane zostaną  tereny zielone. Aby zapewnić właściwe odwodnienie, na terenie szkoły wykonany zostanie także zbiornik retencyjny.

Co istotne, w ramach zamówienia  przewidziano również budowę dojścia do szkoły. Od strony ul. Morenowe Wzgórze poprowadzony będzie chodnik i schody, natomiast  od ul. Kraśnięta przewidziano wykonanie chodnika i drogi rowerowej.  Zadania są tak skoordynowane, by infrastruktura drogowa była gotowa nas czas zakończenia budowy szkoły.

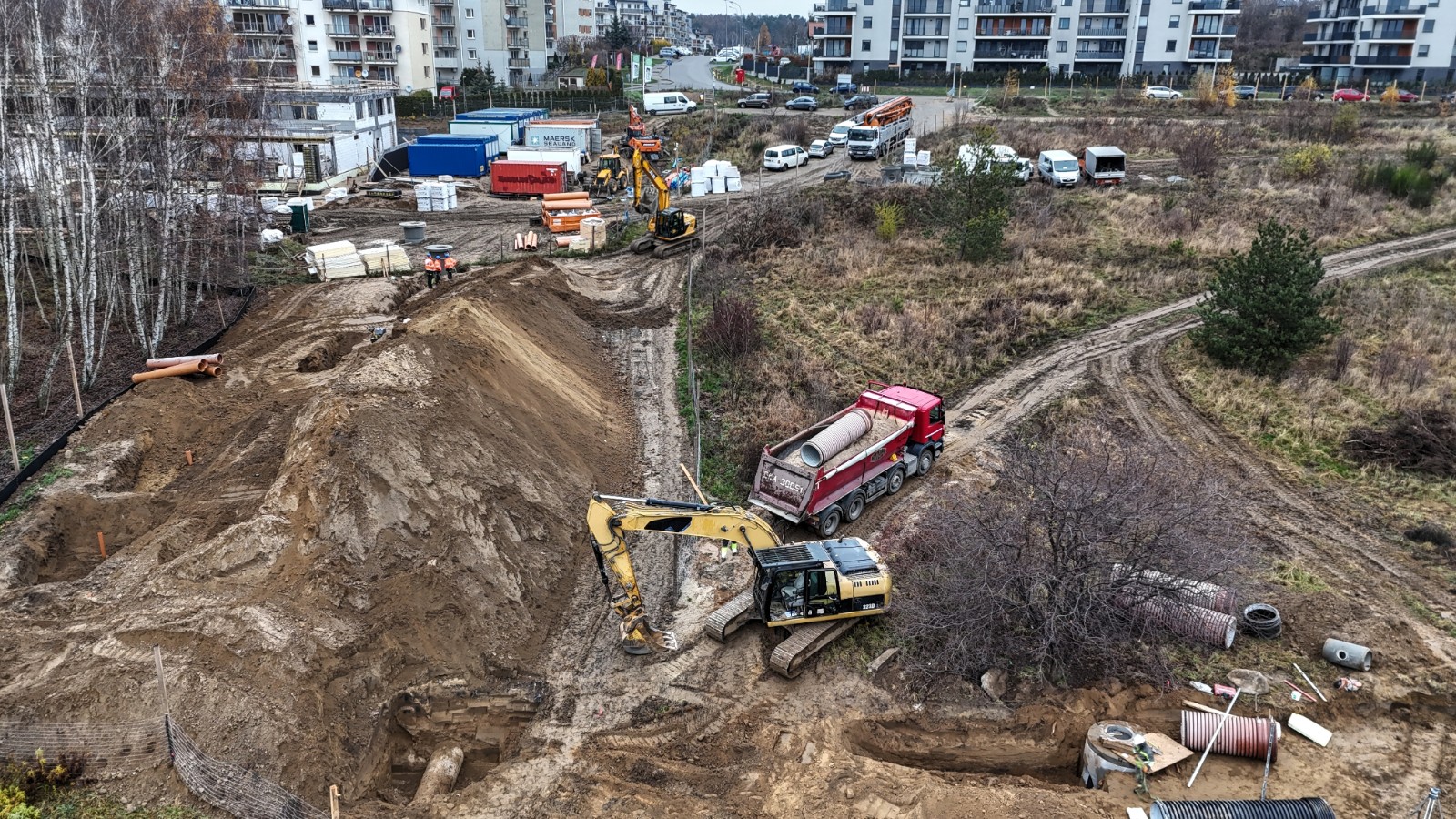

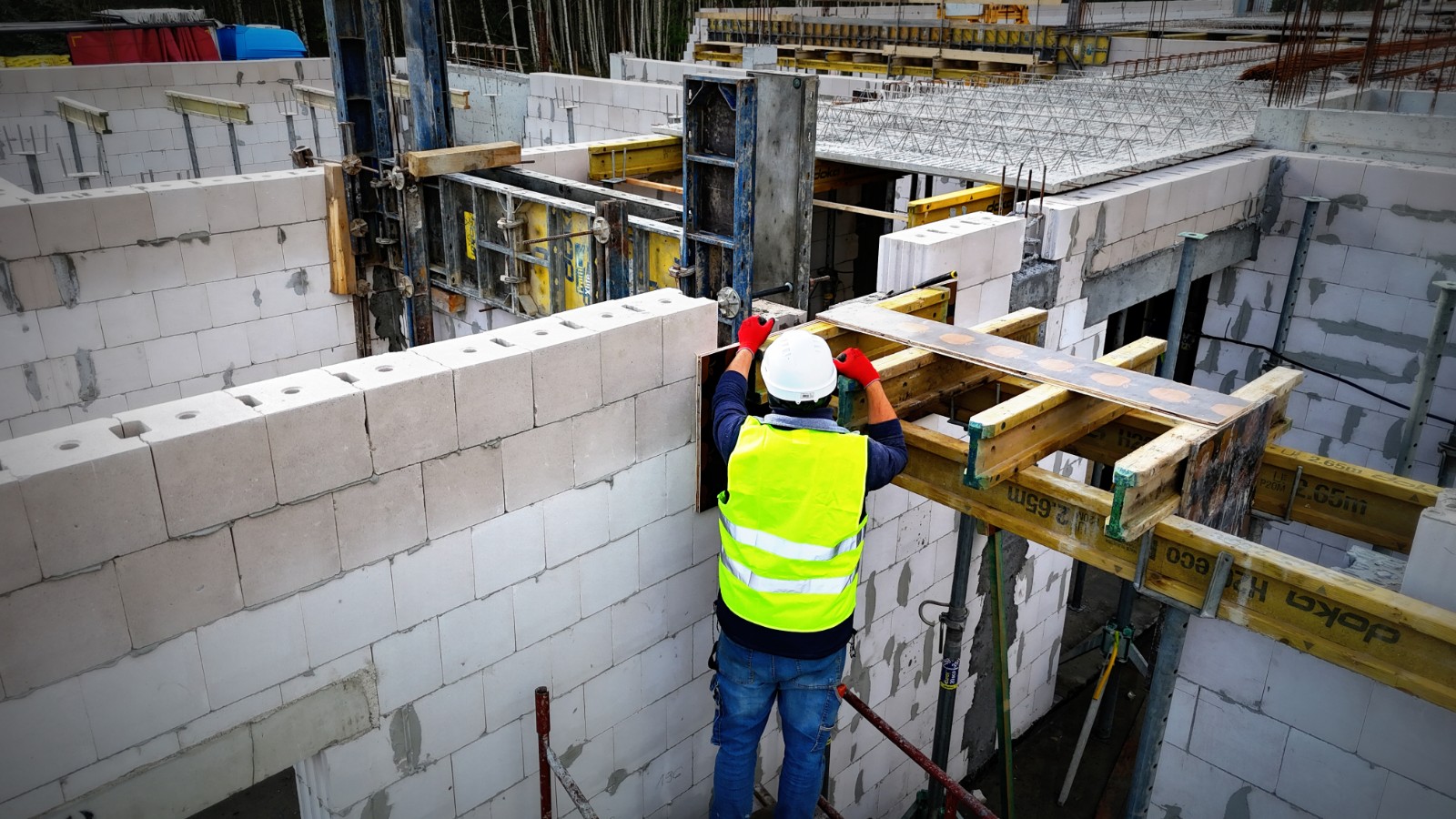

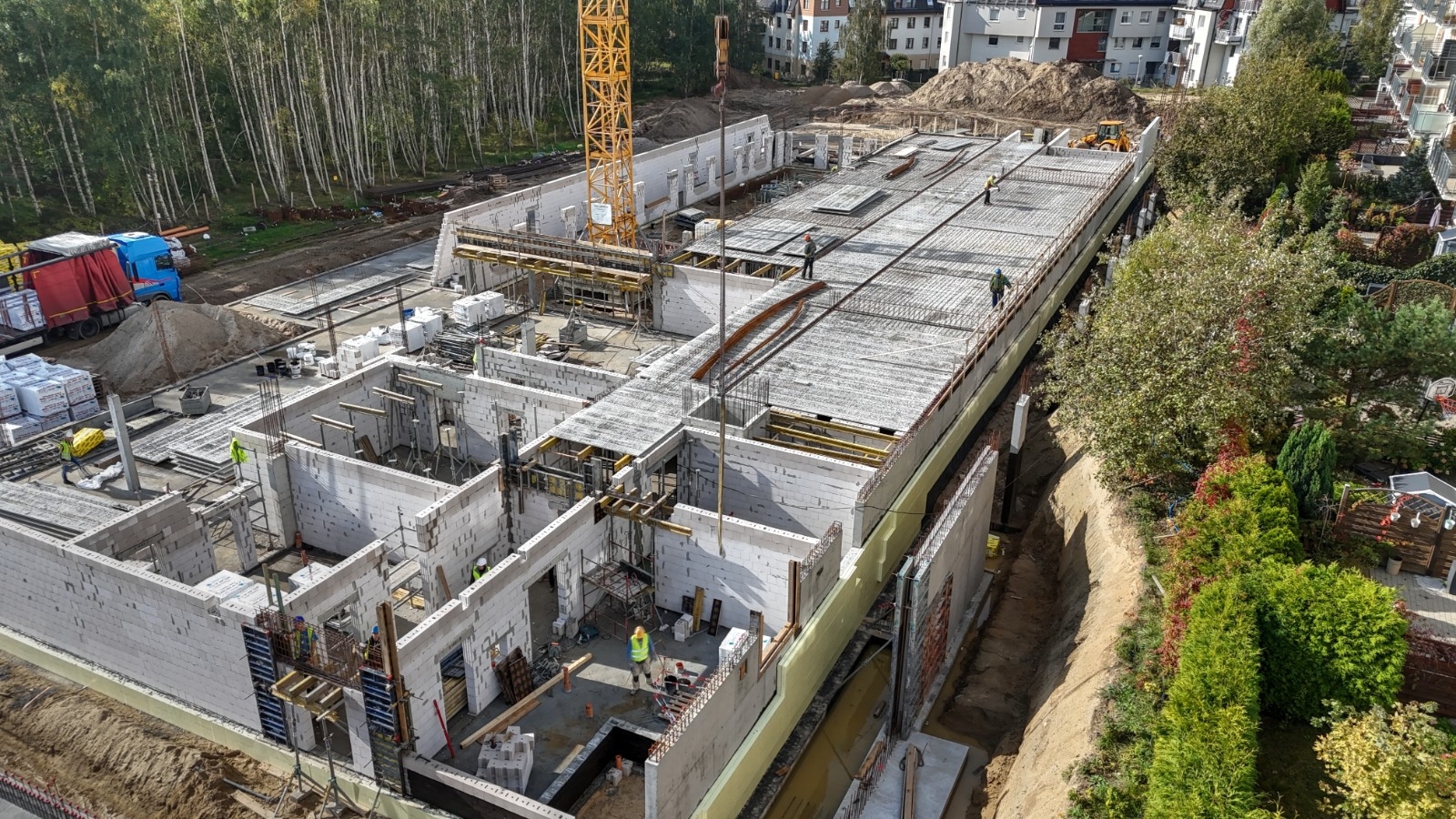

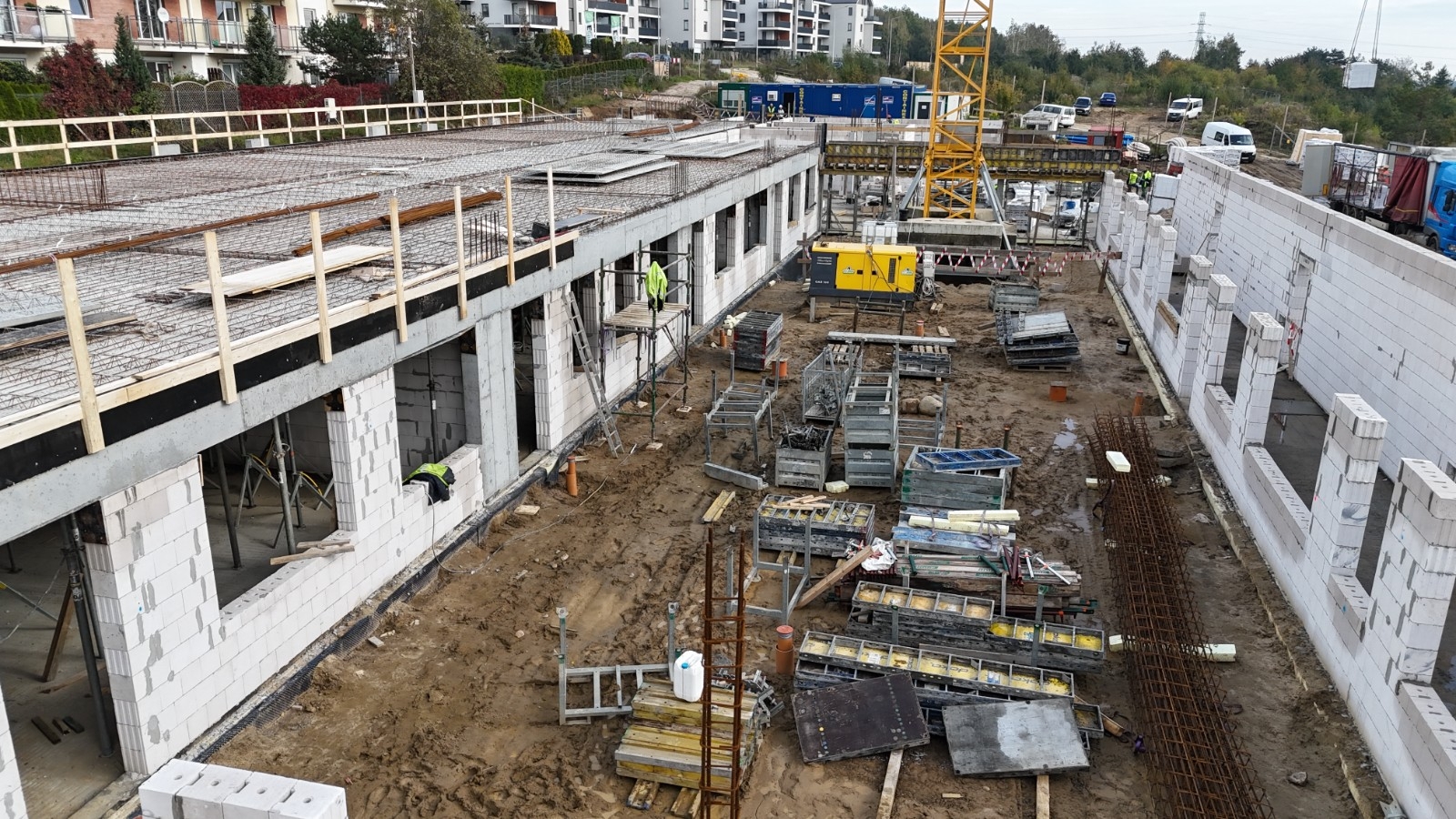

Aktualizacja, 29.11.2024 r.

Właśnie zakończyliśmy montaż słupów żelbetowych i podbudowę posadzki w hali sportowej. Zamontowane zostały także płyty prefabrykowane, a teraz trwa betonowanie stropu nad pierwszym piętrem budynku. Jednocześnie trwają prace nad zewnętrzną instalacją kanalizacji deszczowej

Previous Next

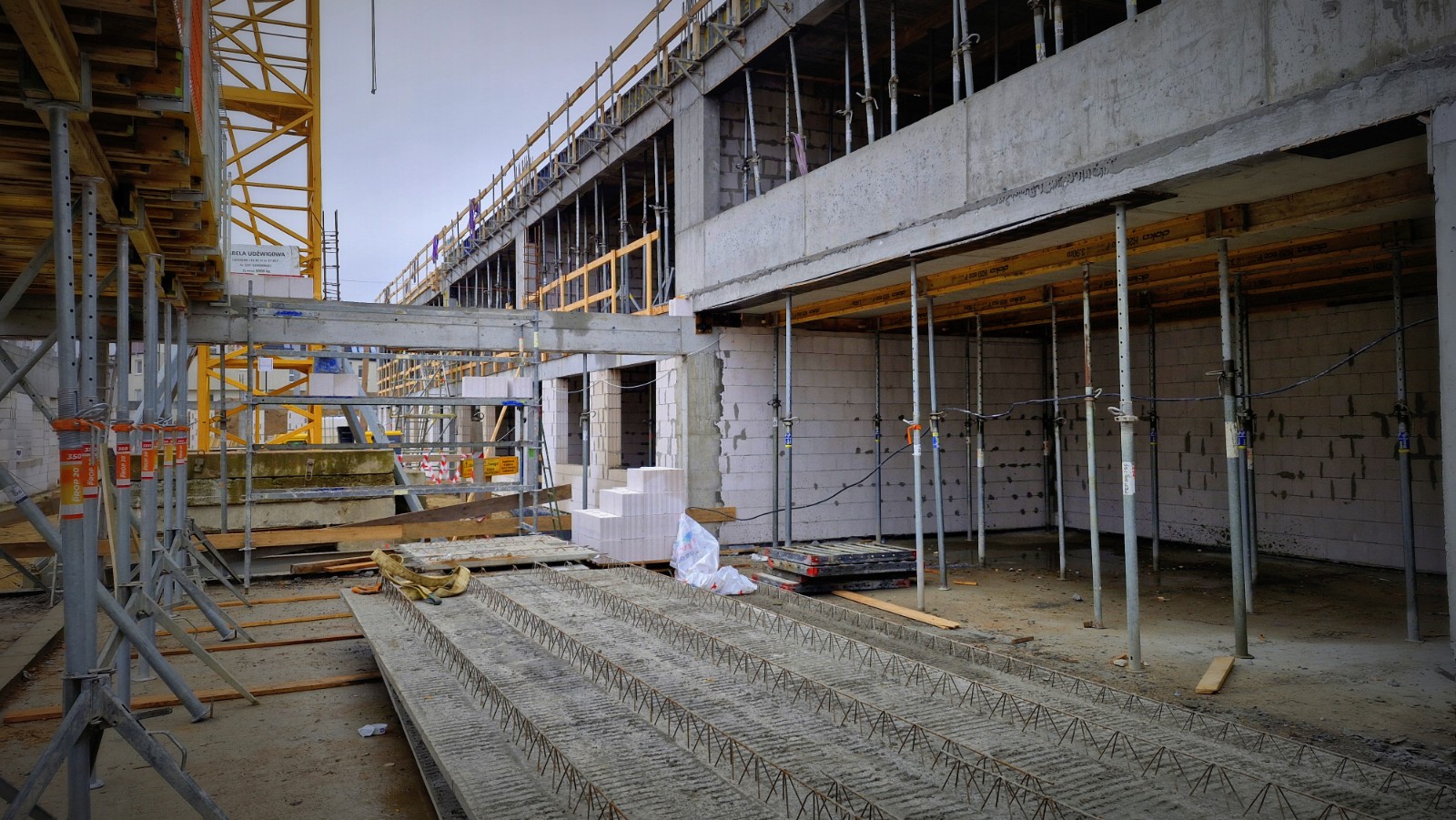

Aktualizacja, 09.10.2024 r.

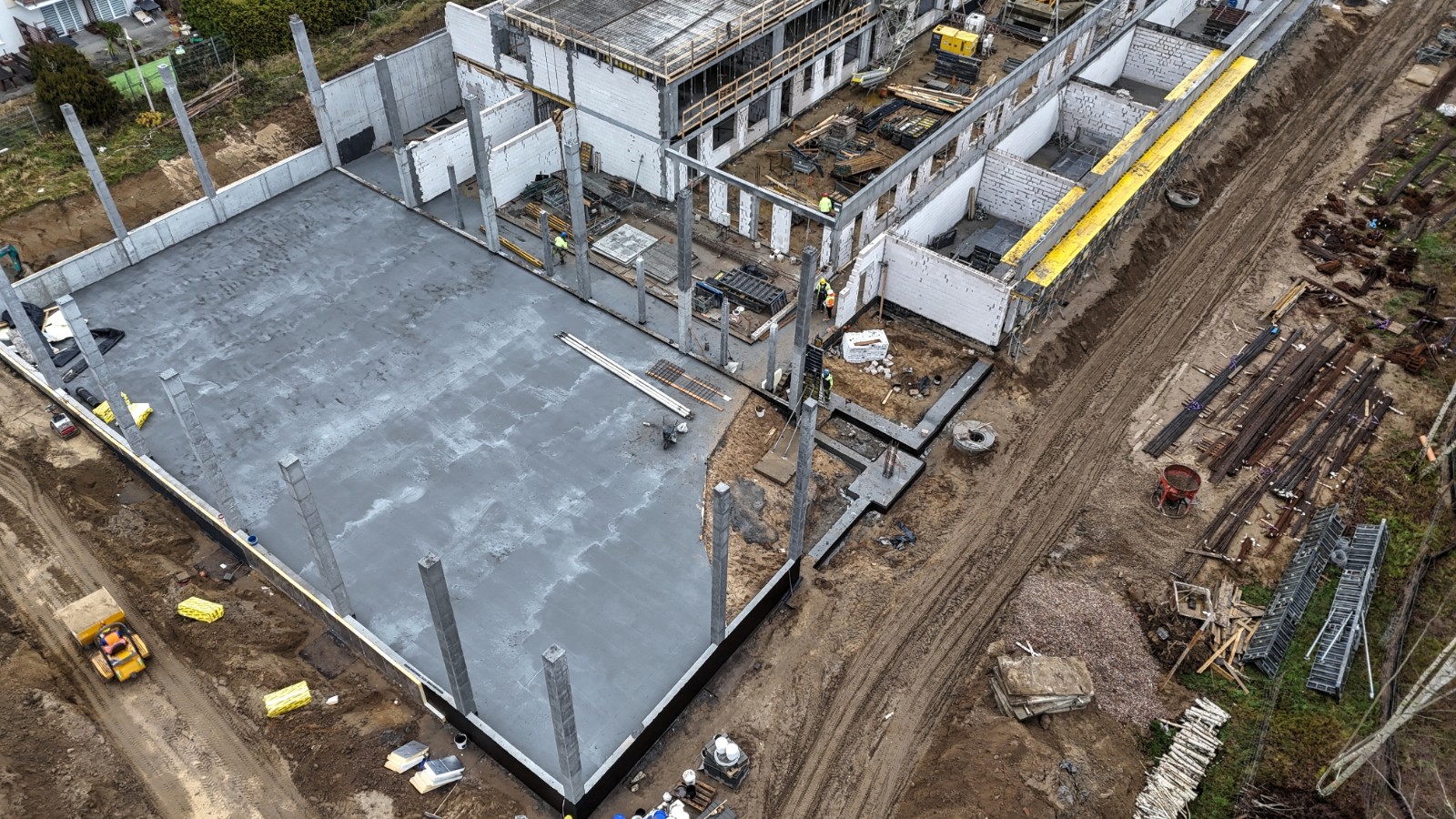

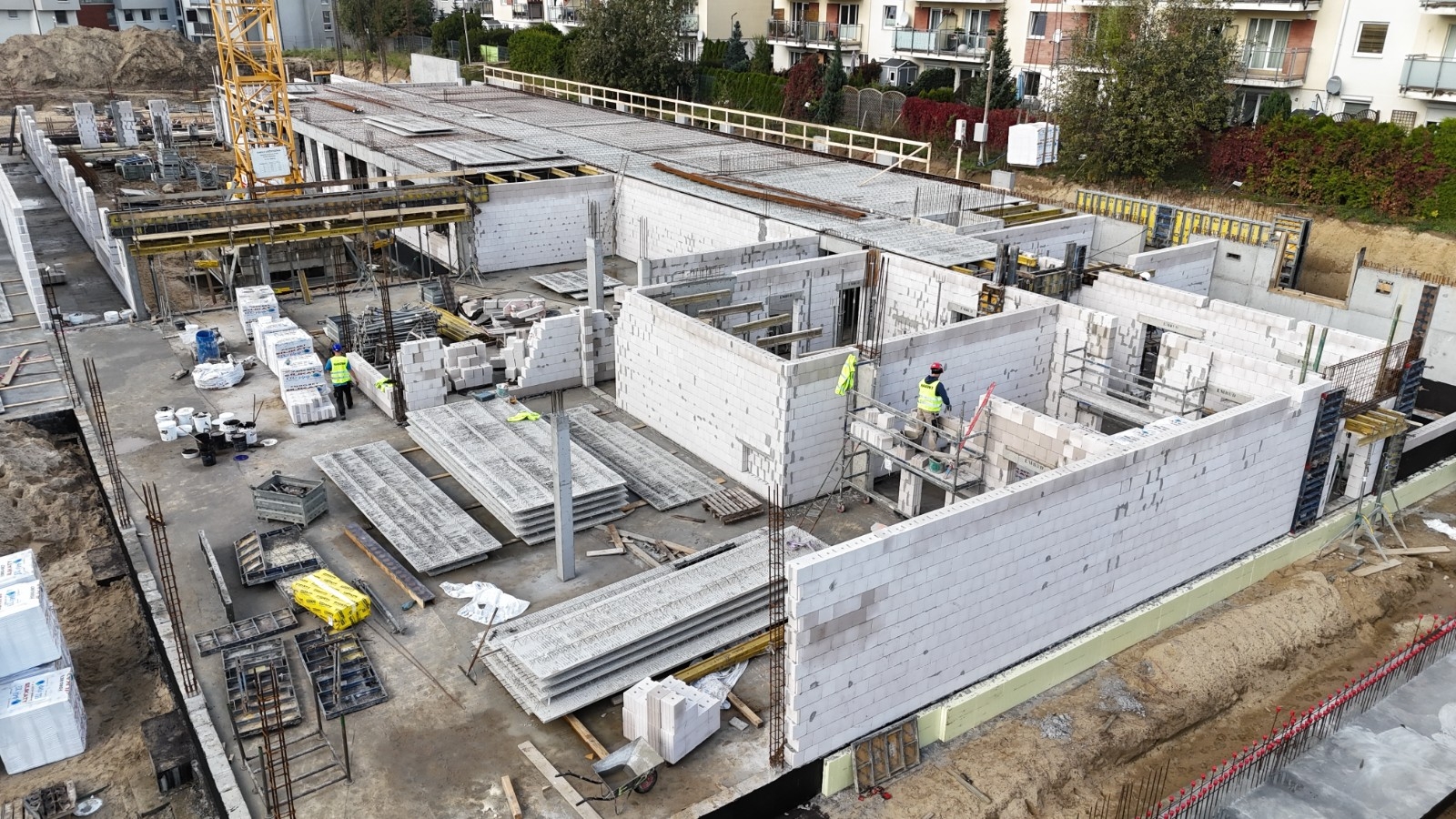

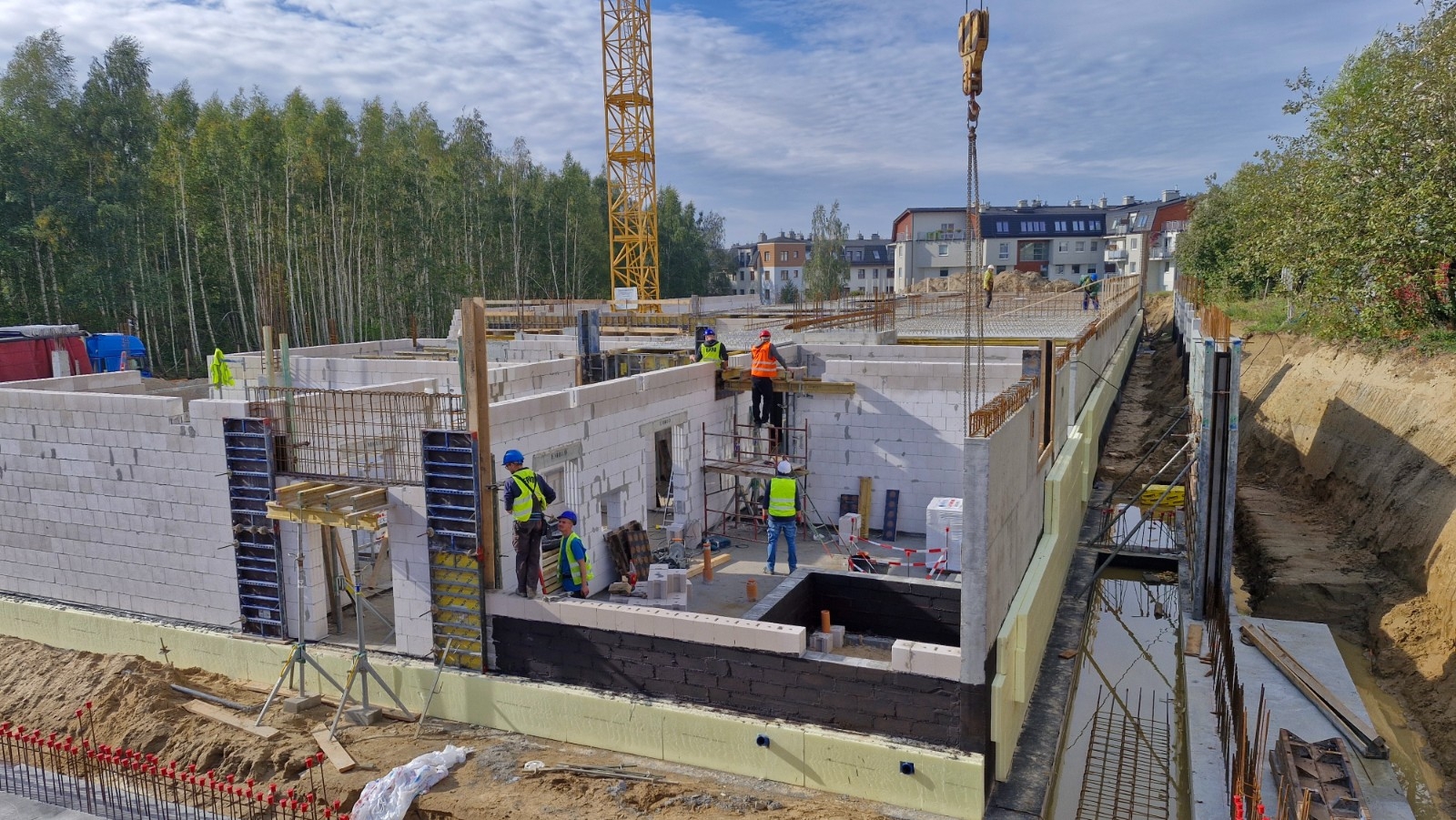

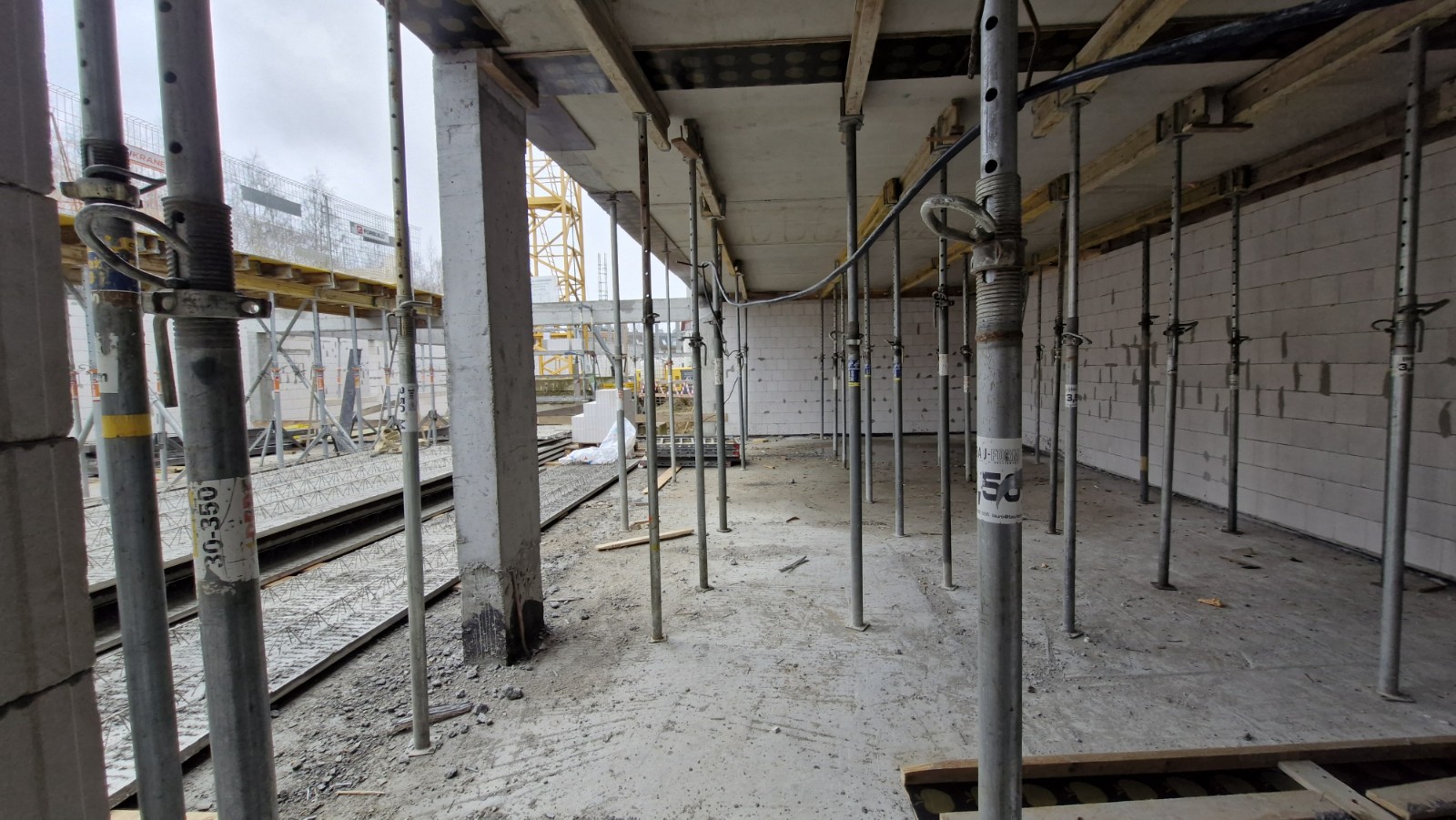

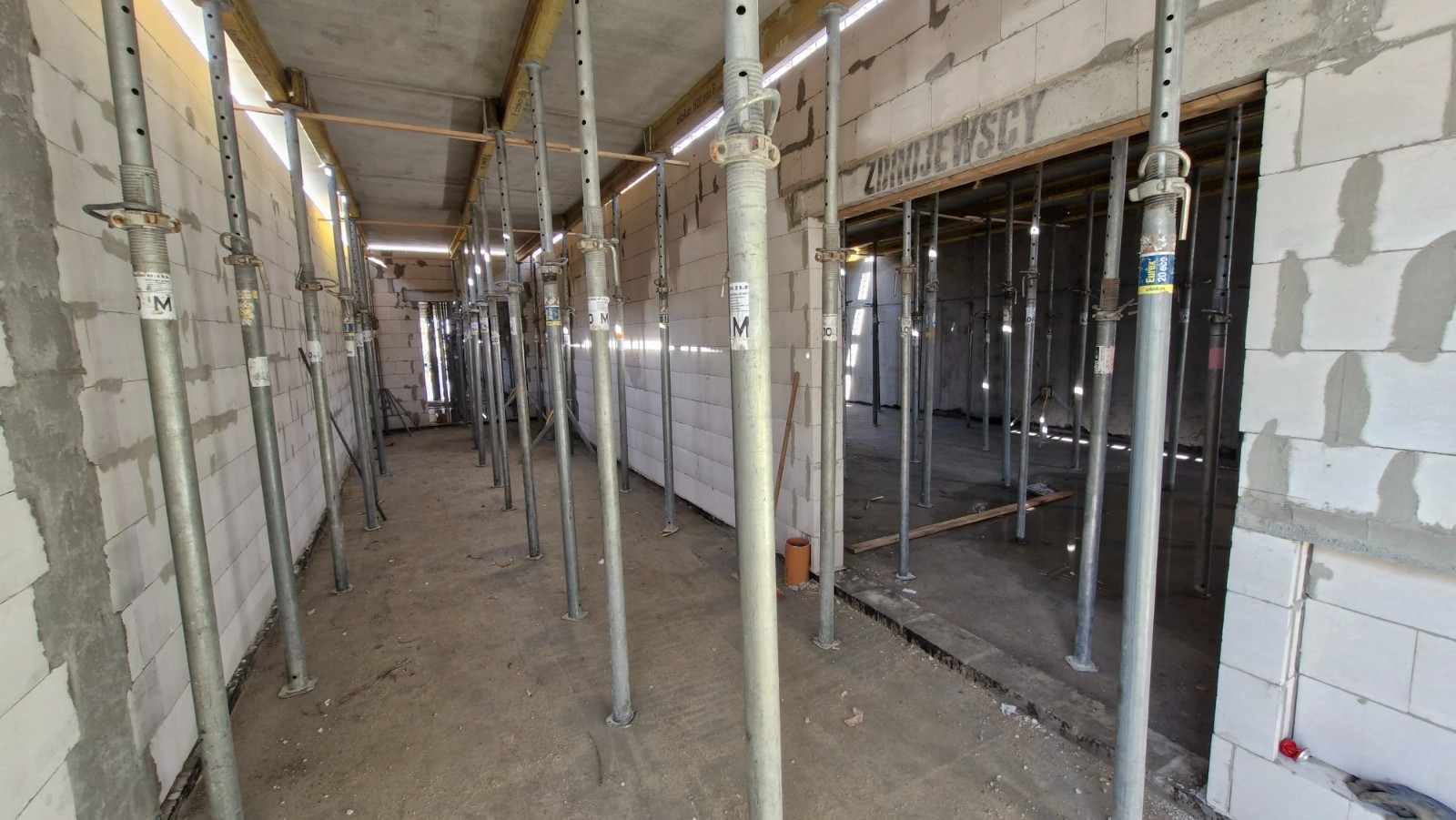

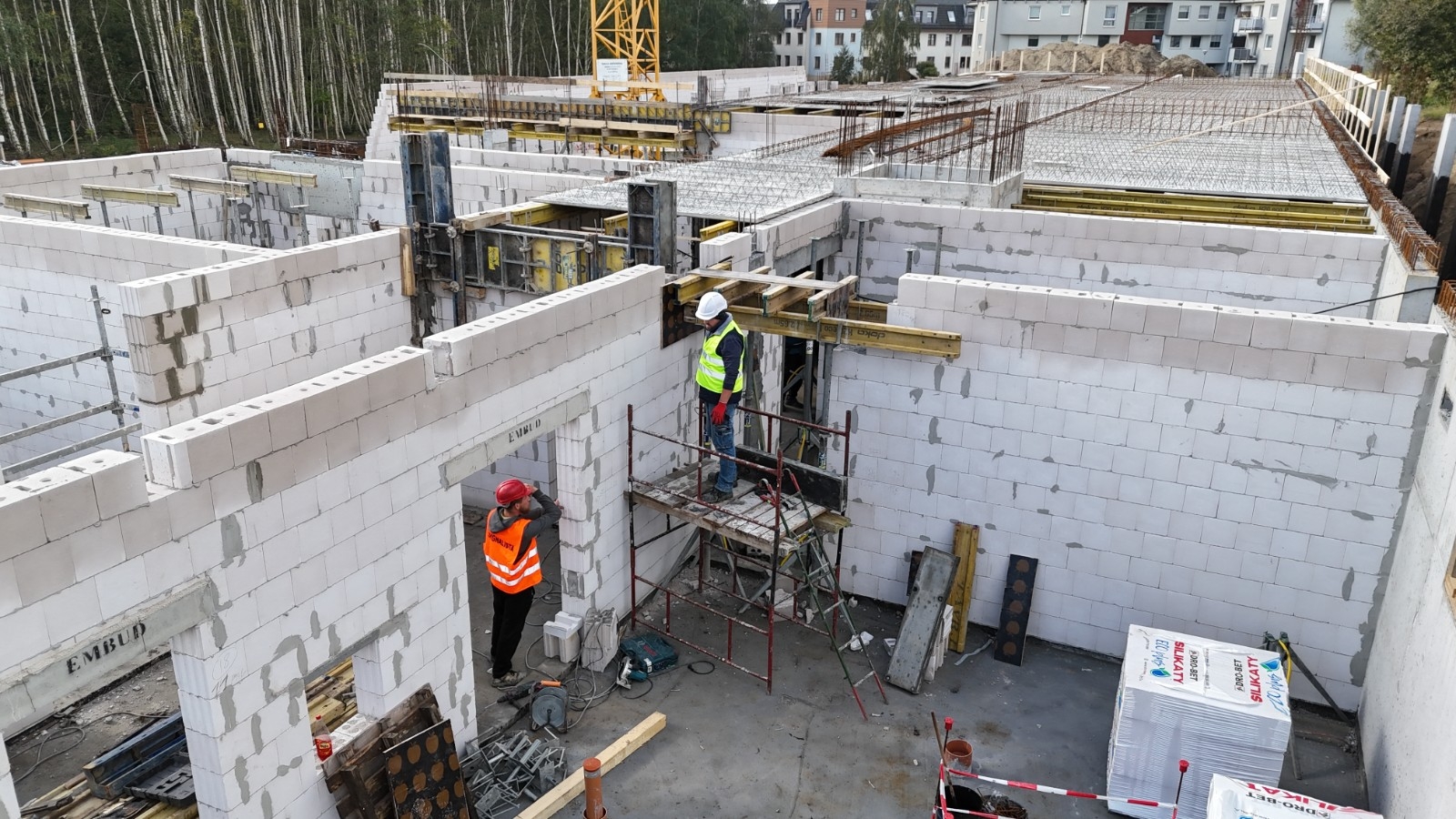

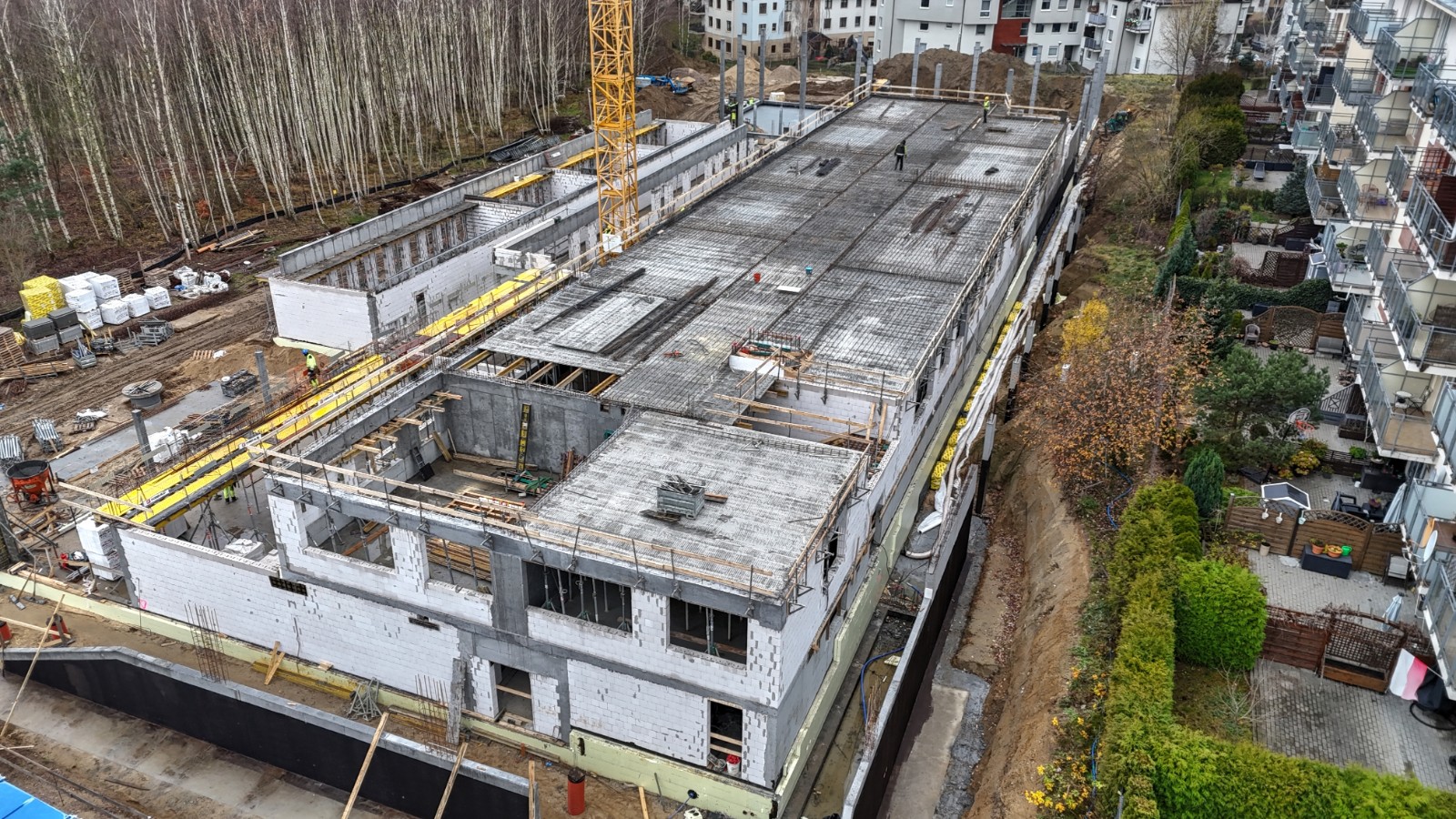

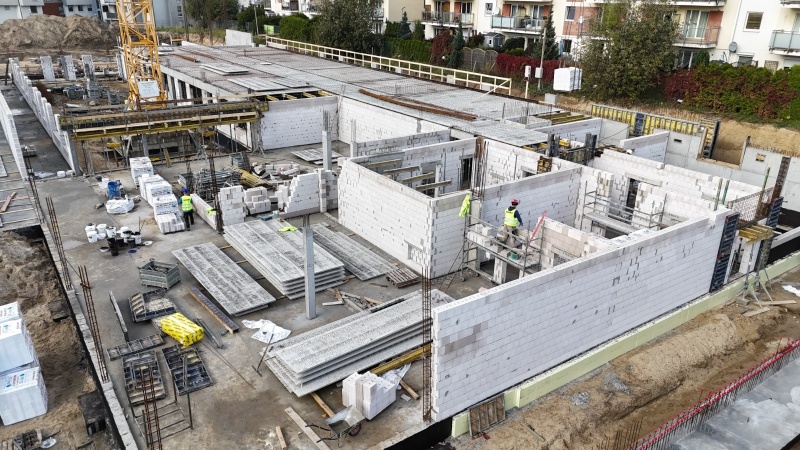

Wykonywane są stropy w poszczególnych częściach szkoły. Równocześnie prowadzone są roboty murarskie.

Previous Next

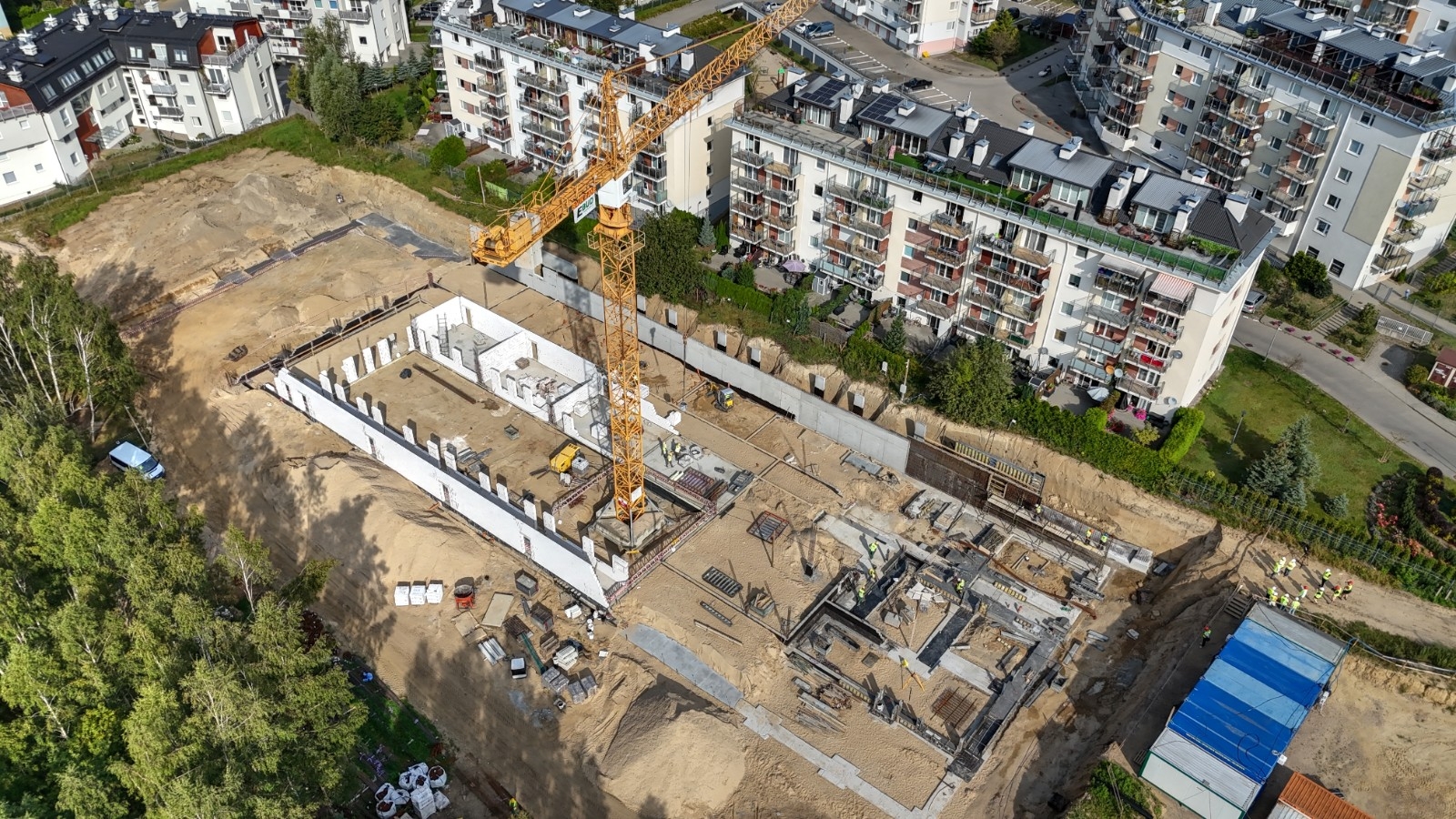

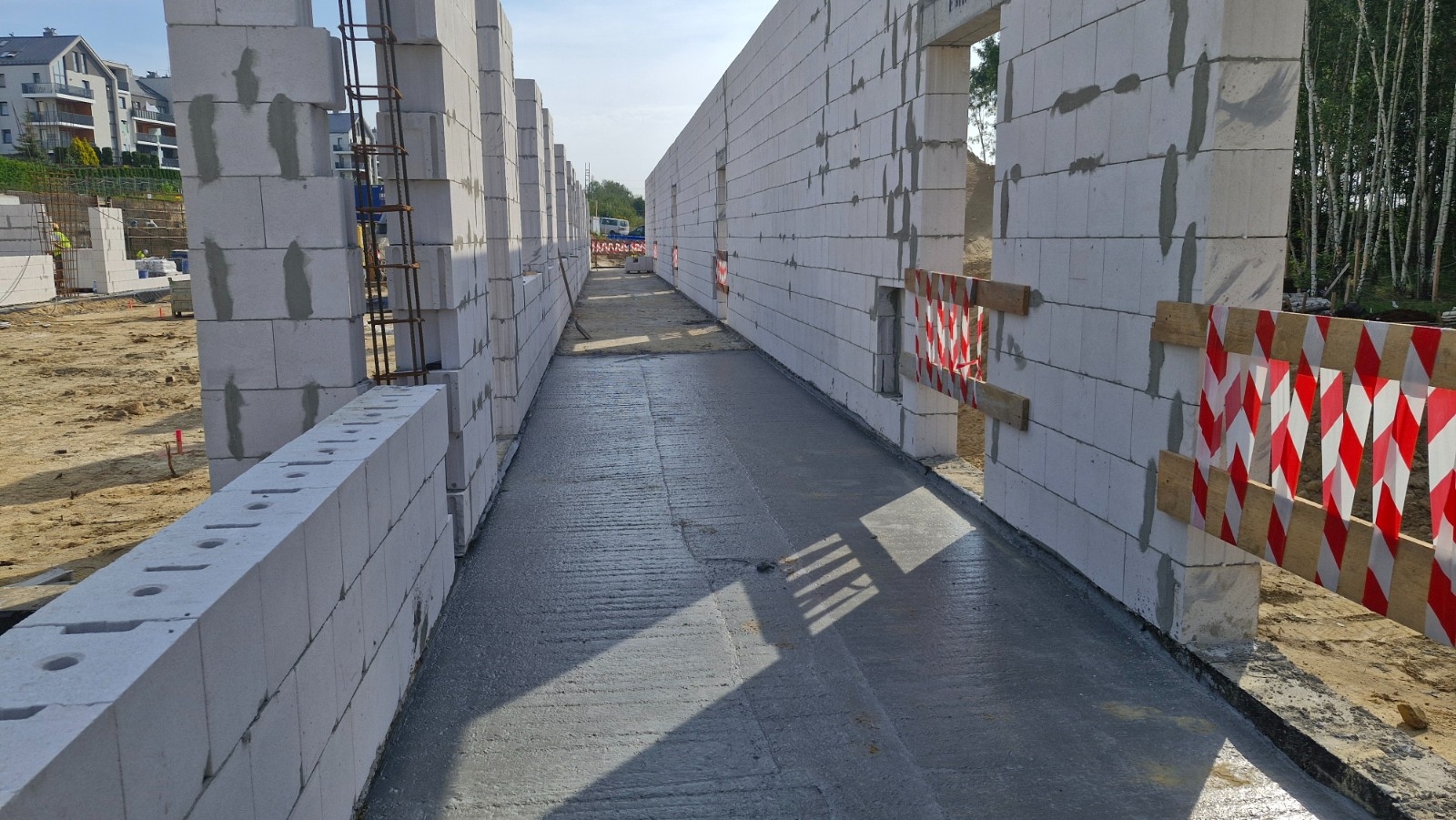

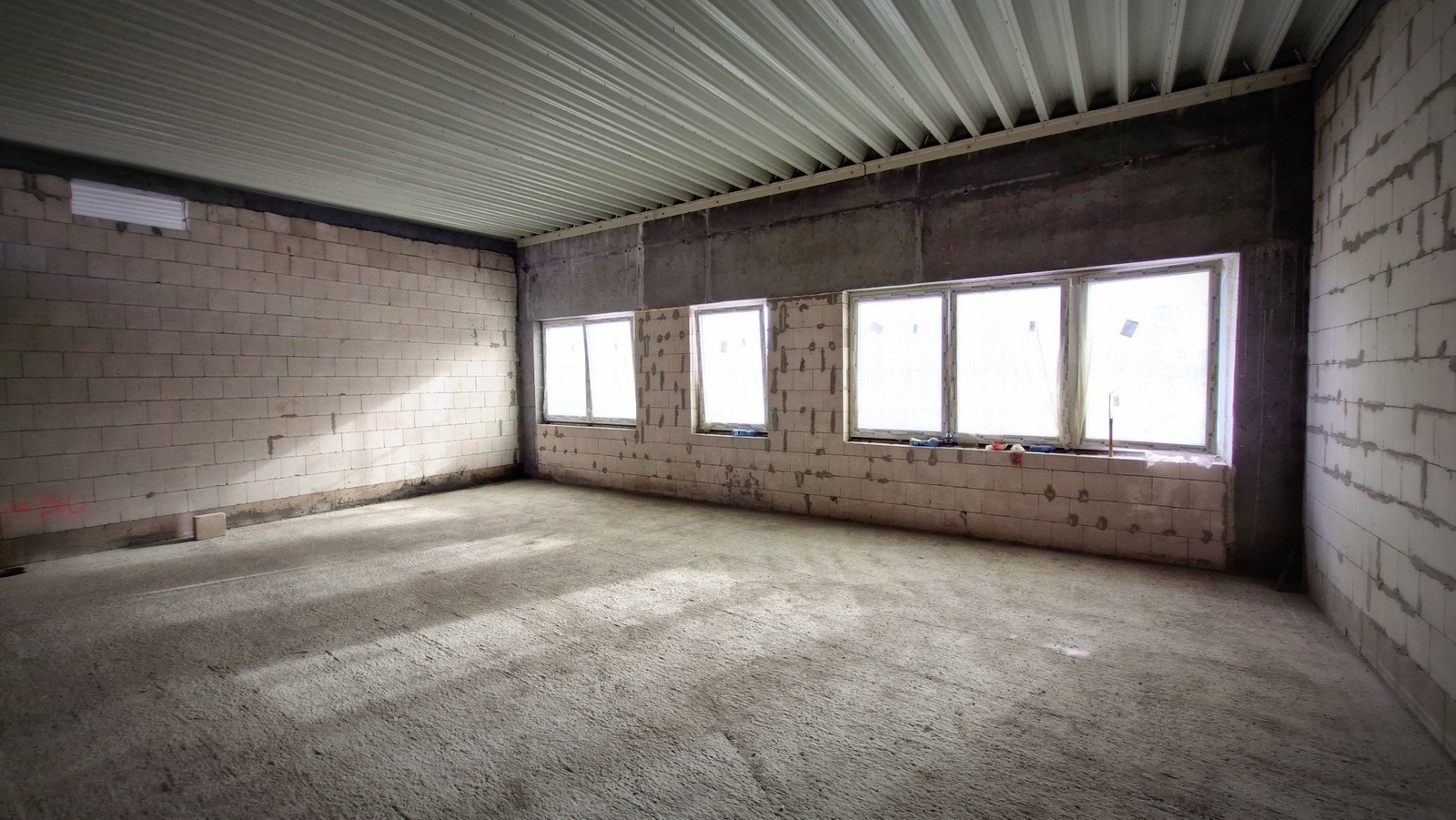

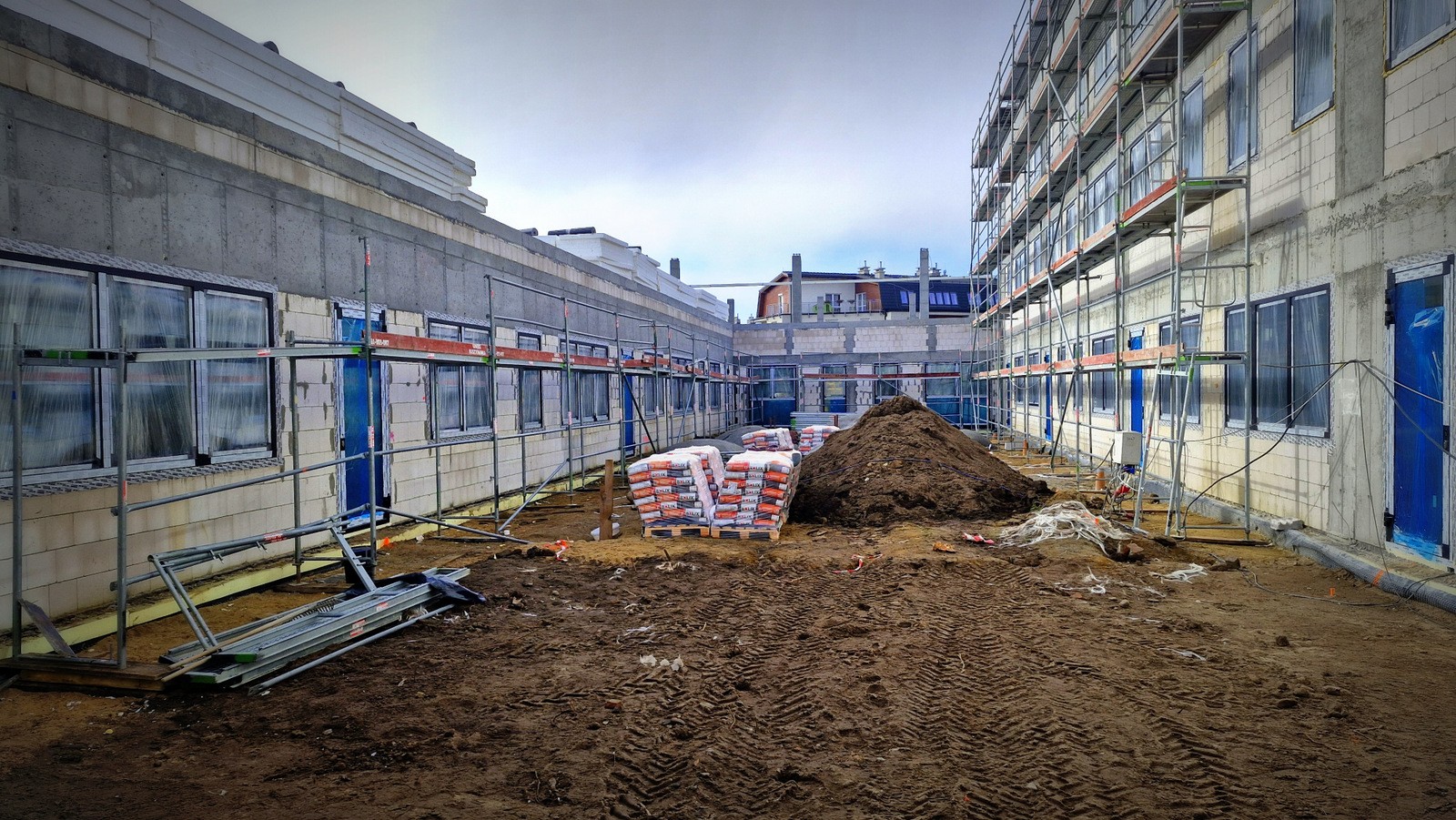

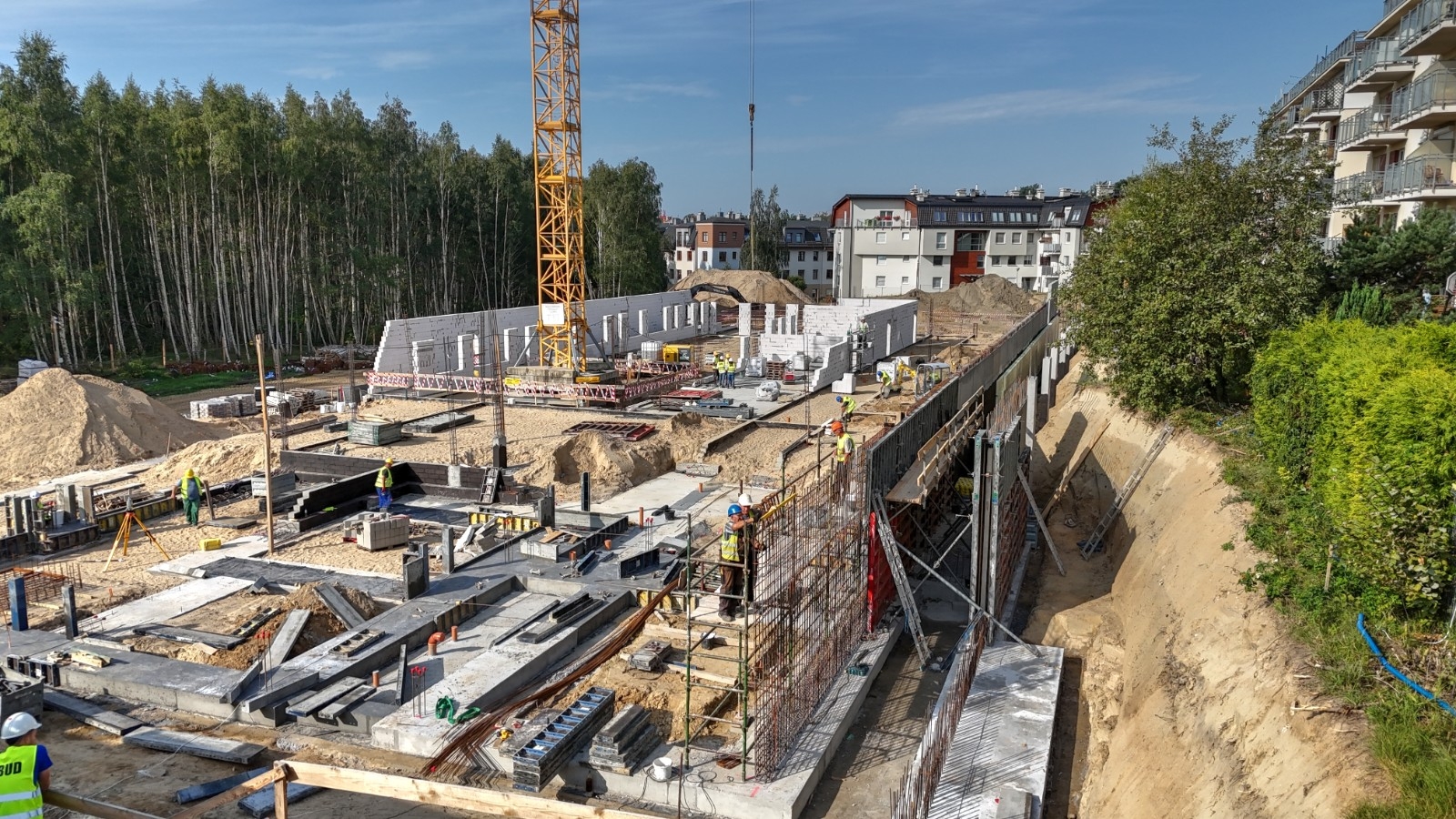

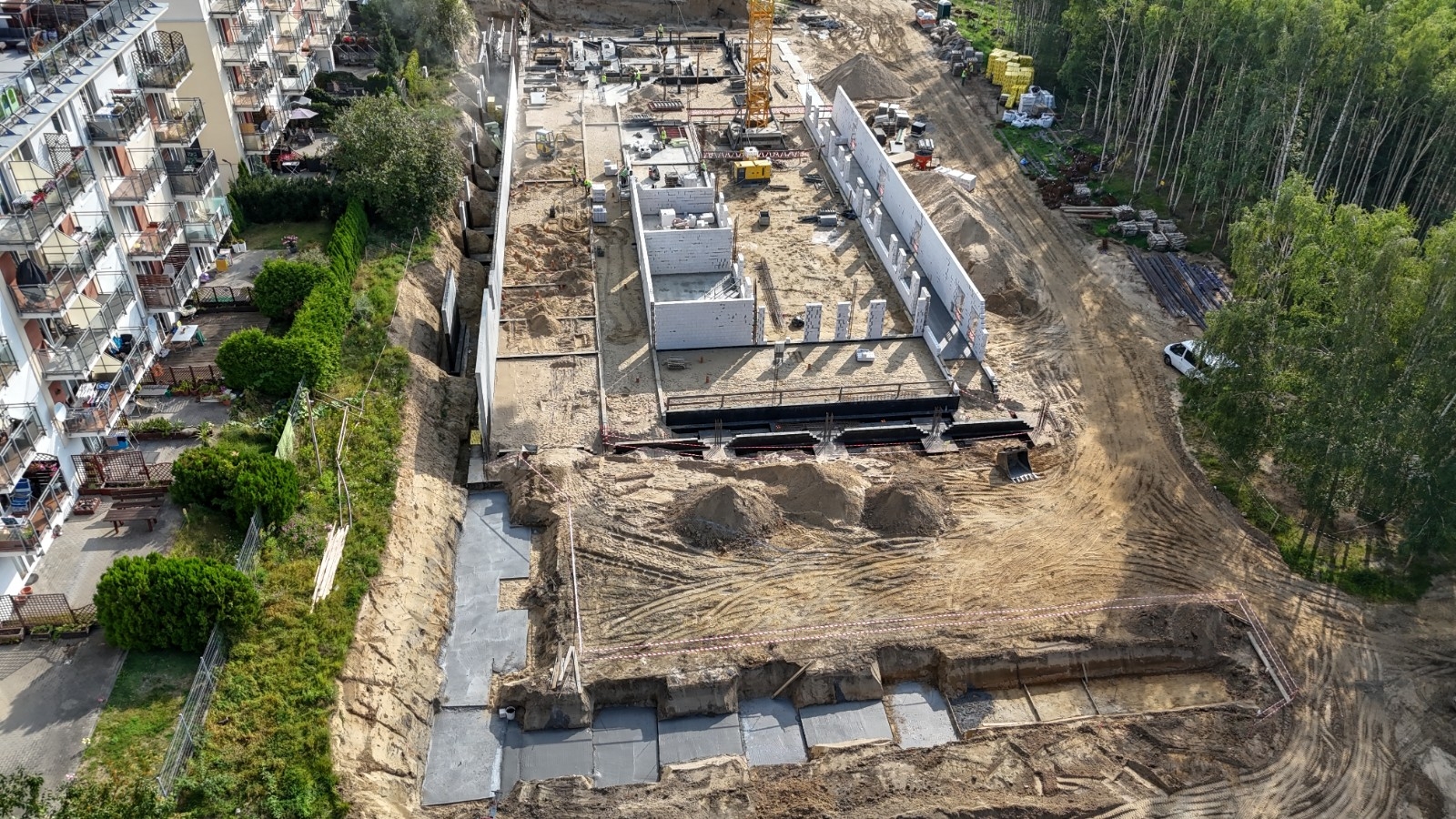

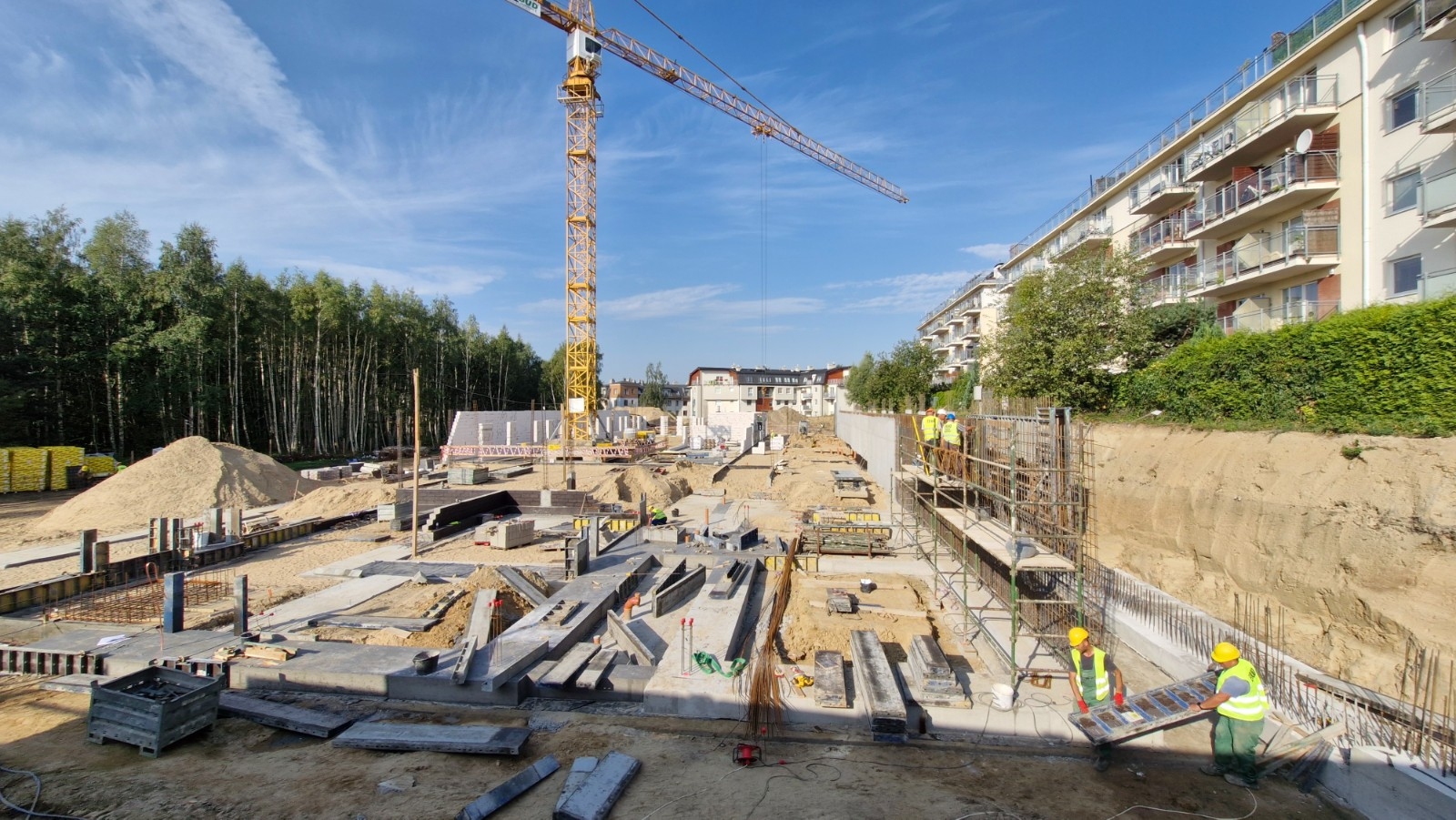

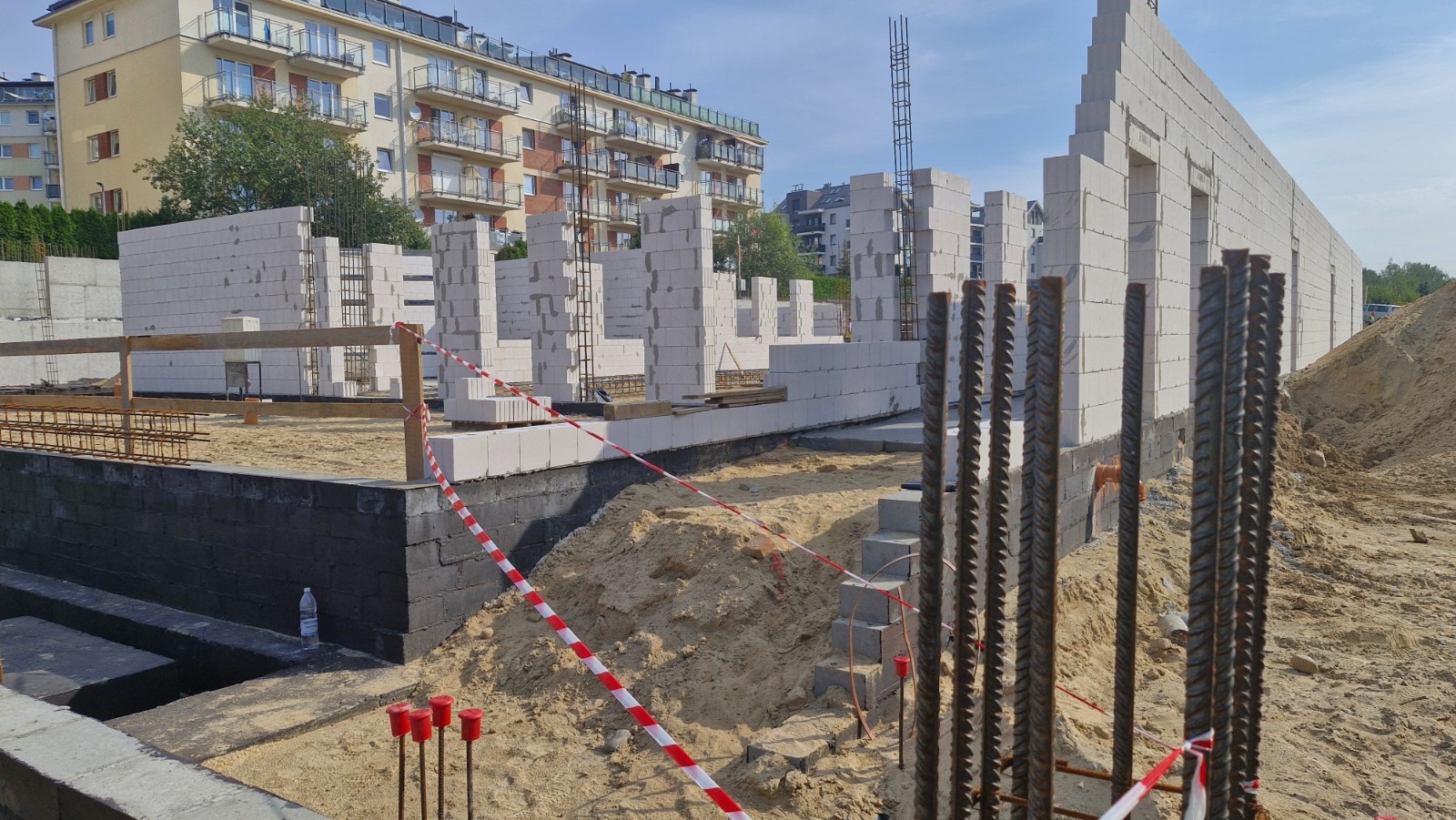

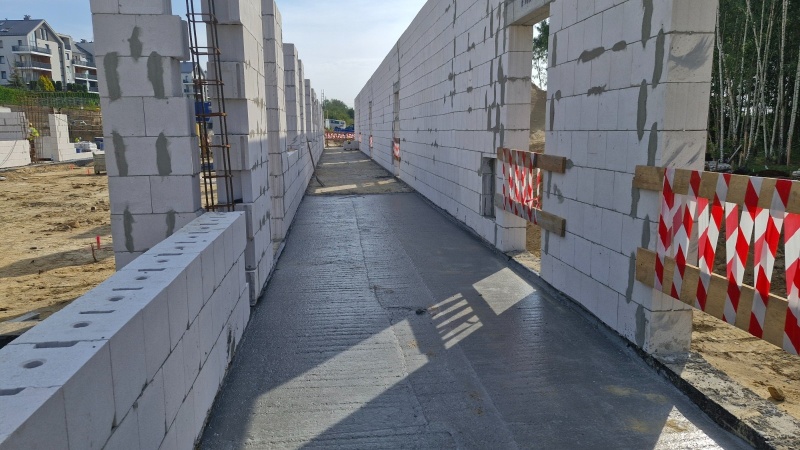

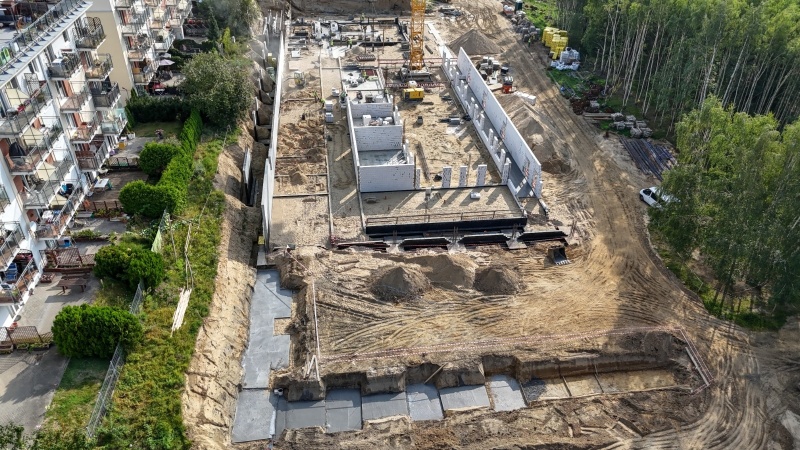

Aktualizacja, 05.09.2024 r.

Previous Next

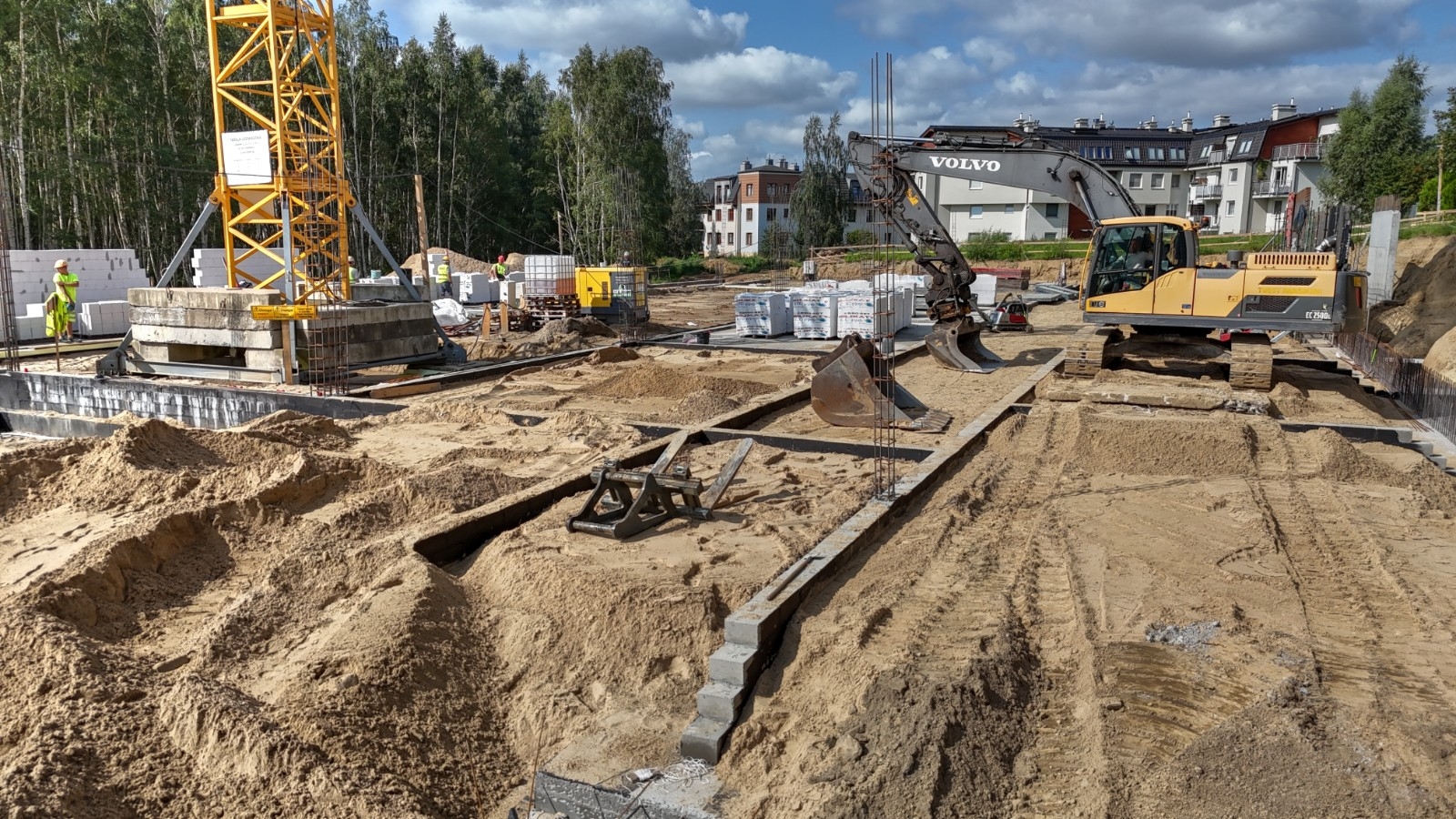

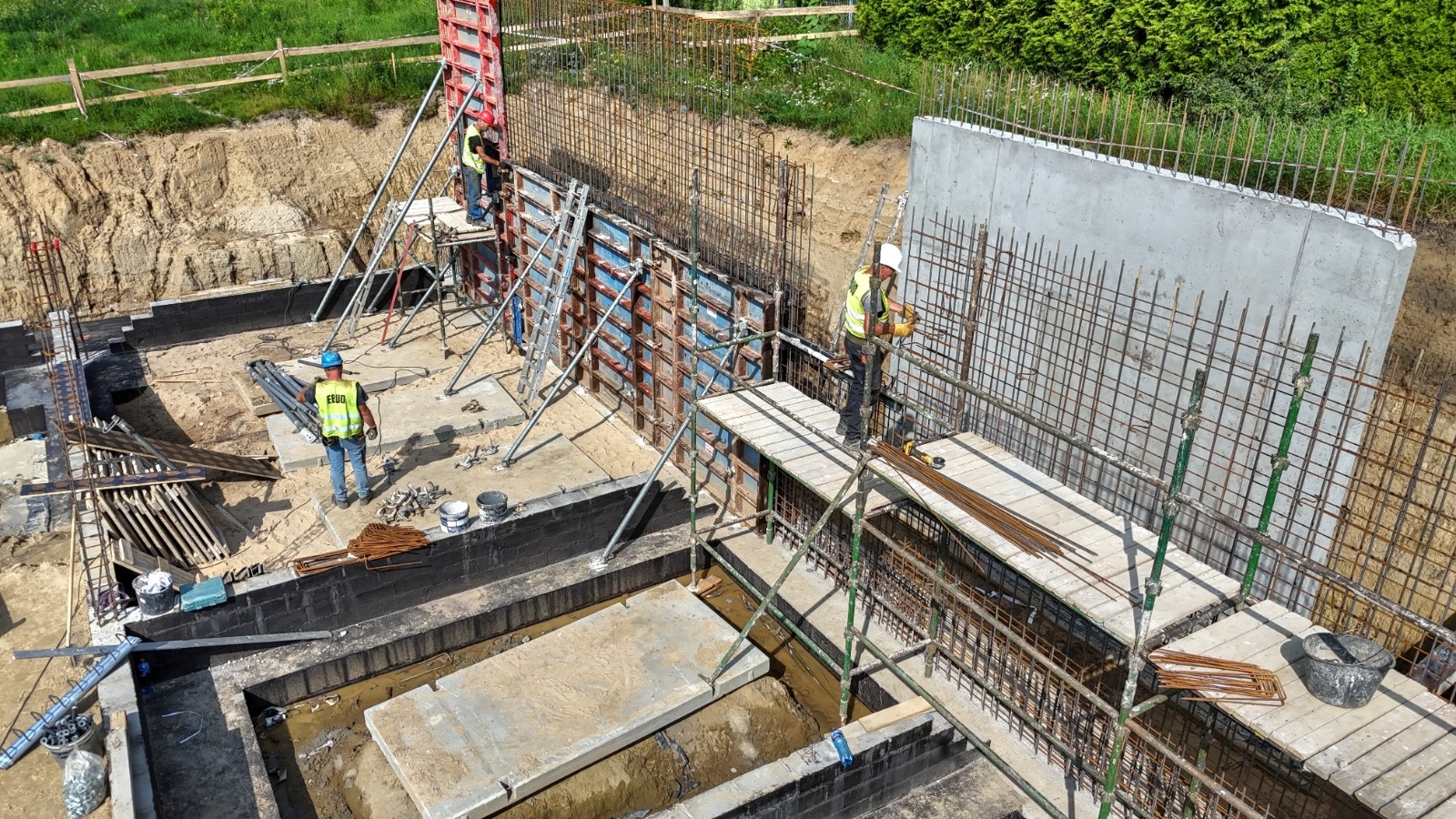

Aktualizacja, 22.08.2024 r.

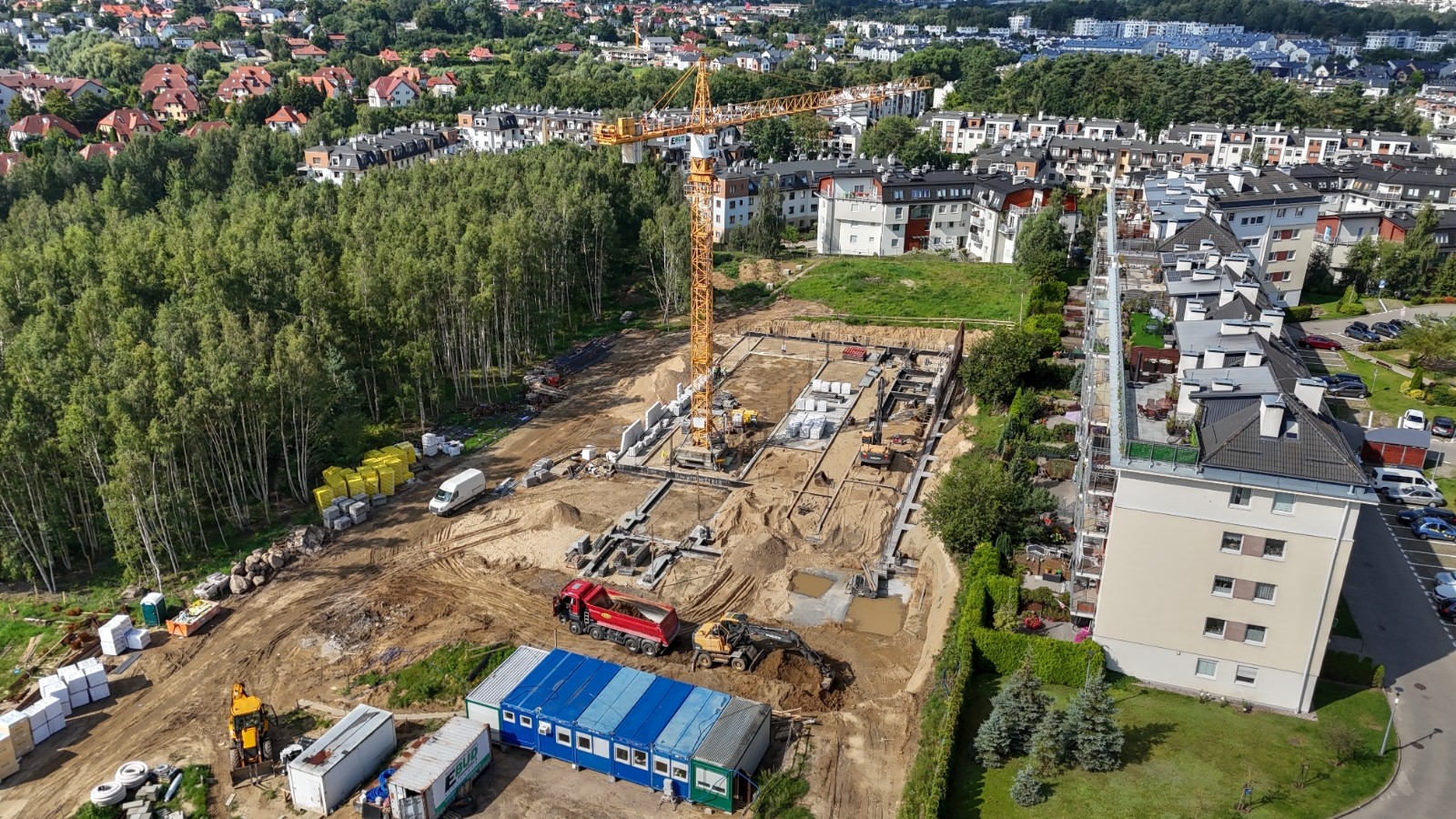

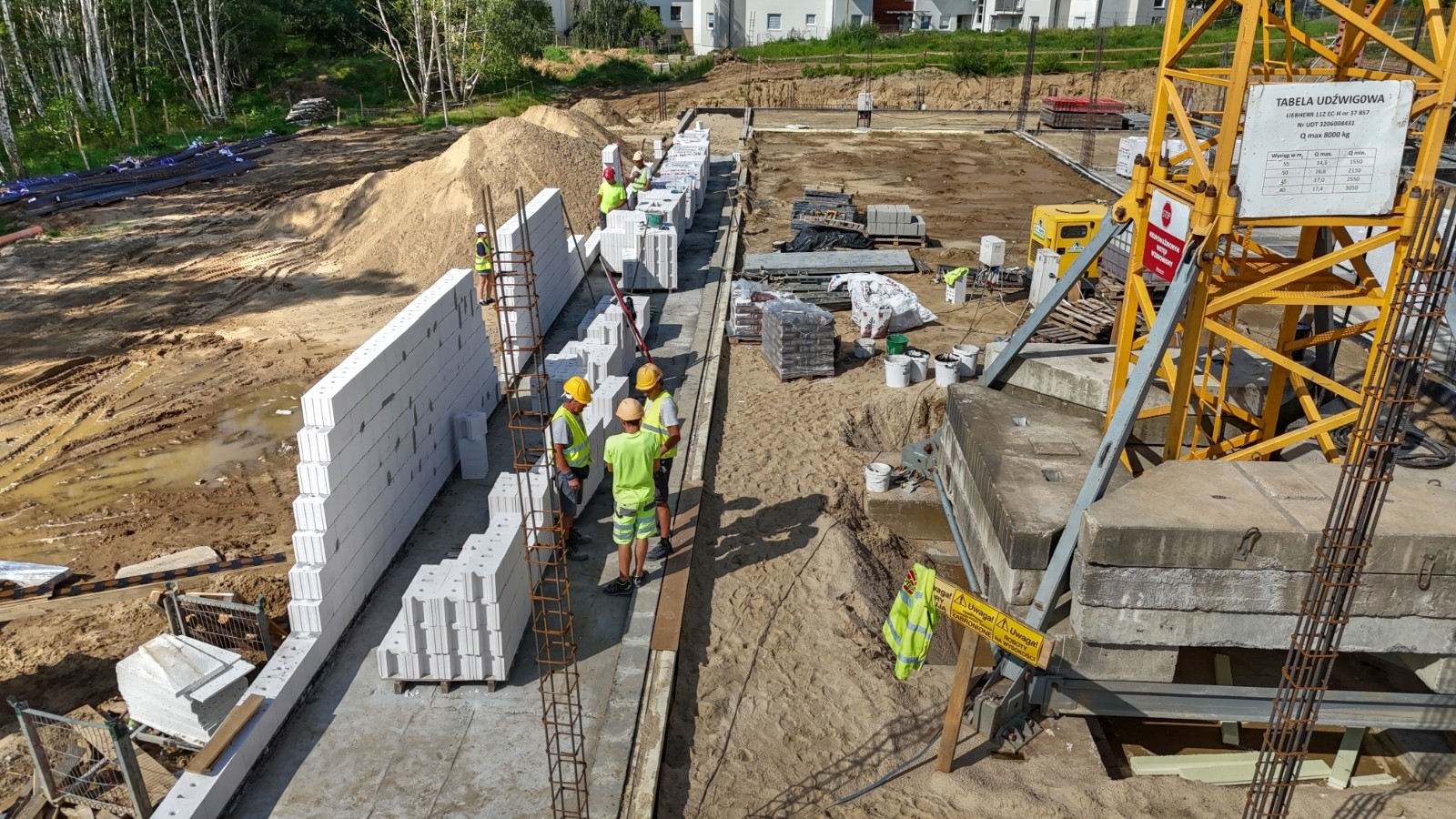

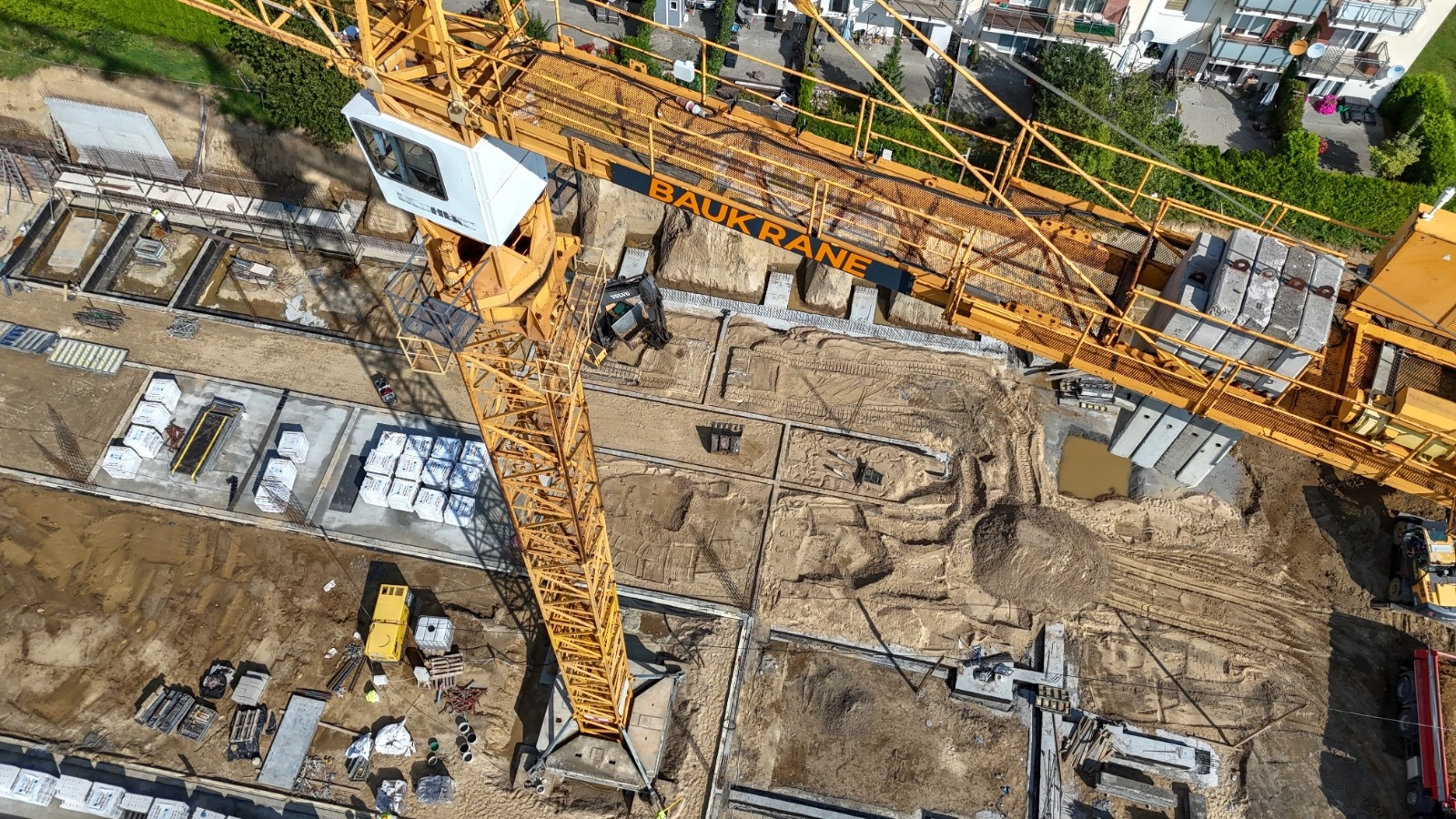

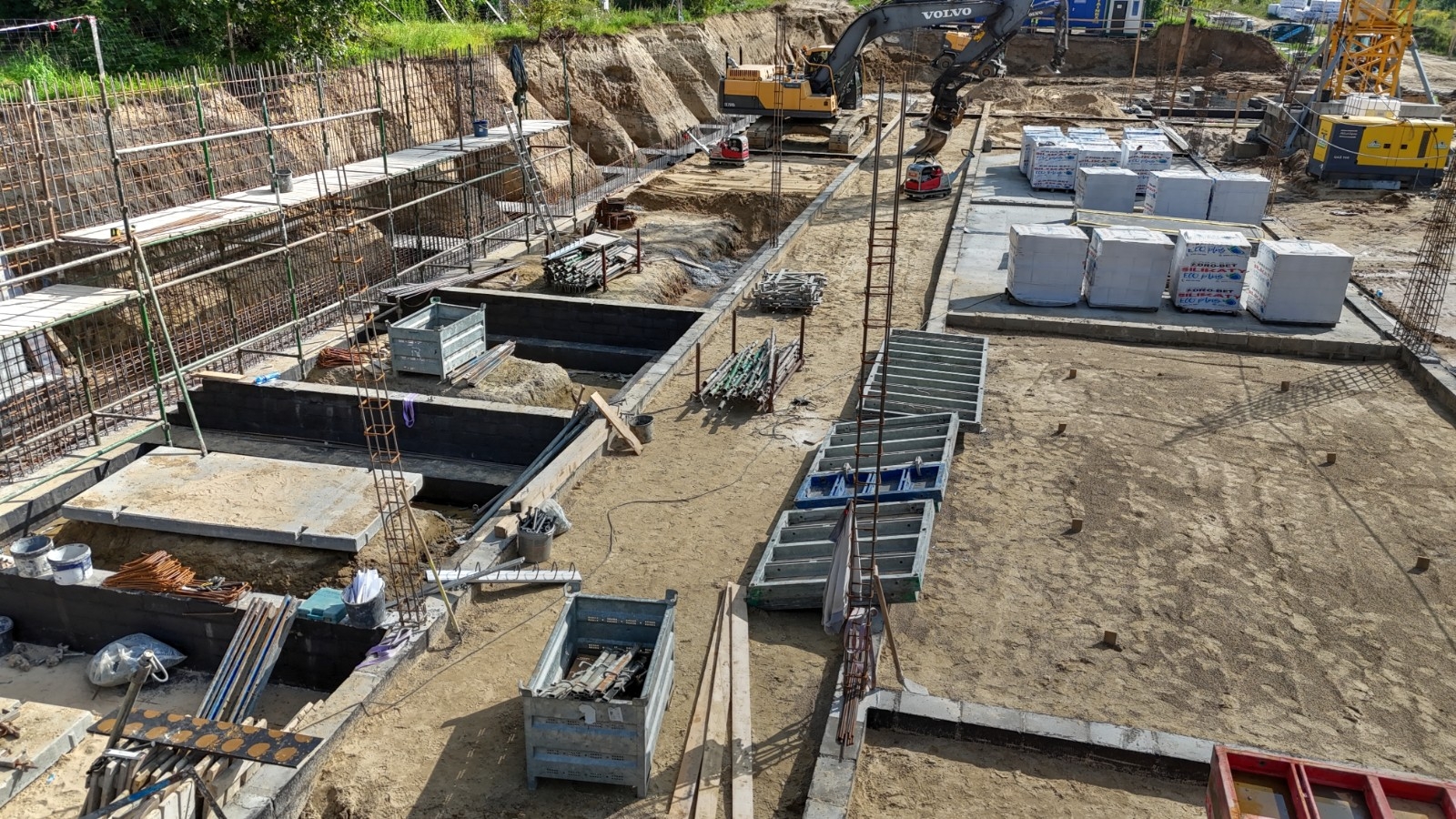

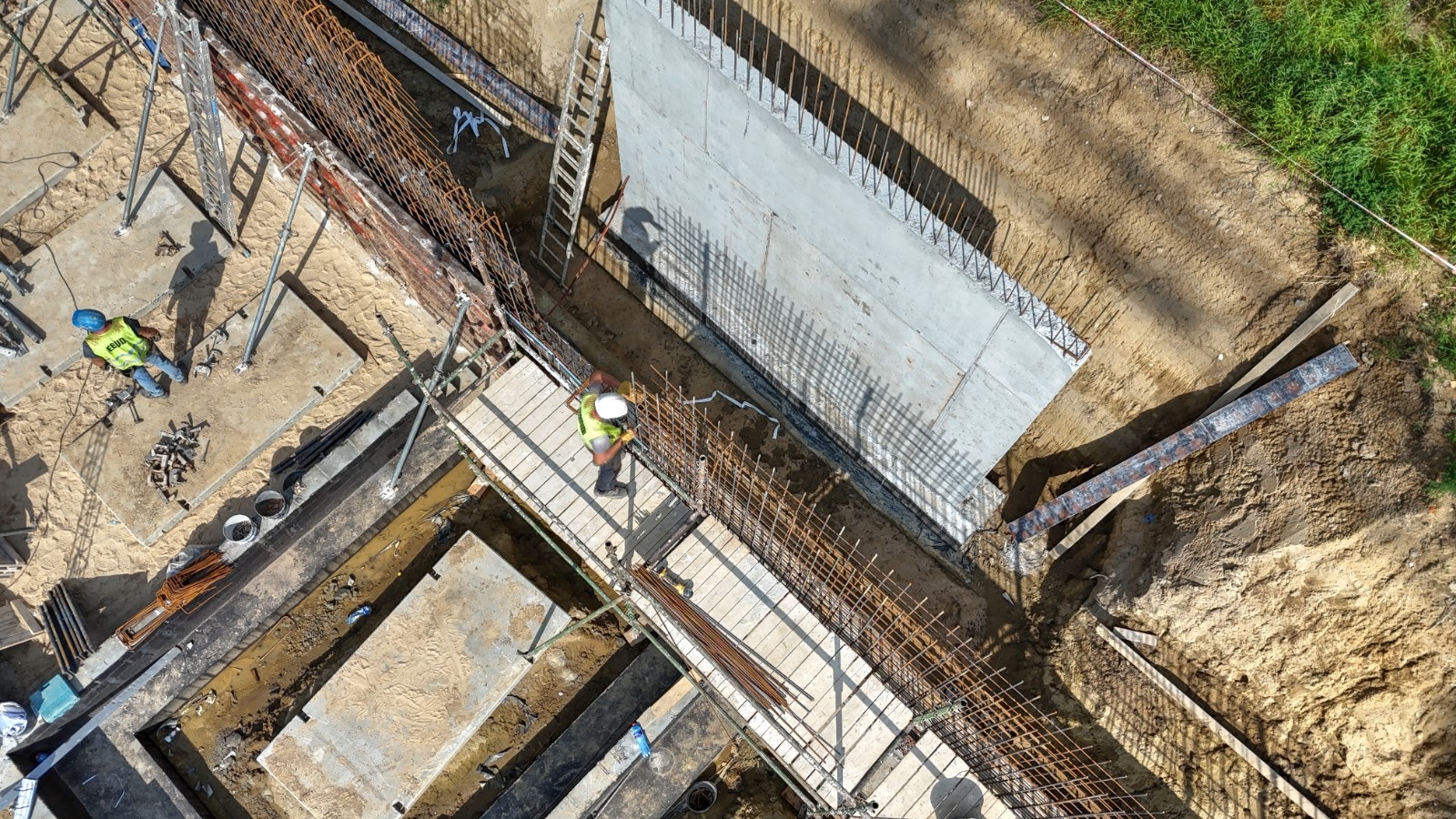

Na terenie budowy kontynuowane są prace murarskie.

Previous Next

Aktualizacja, 07.08.2024 r.

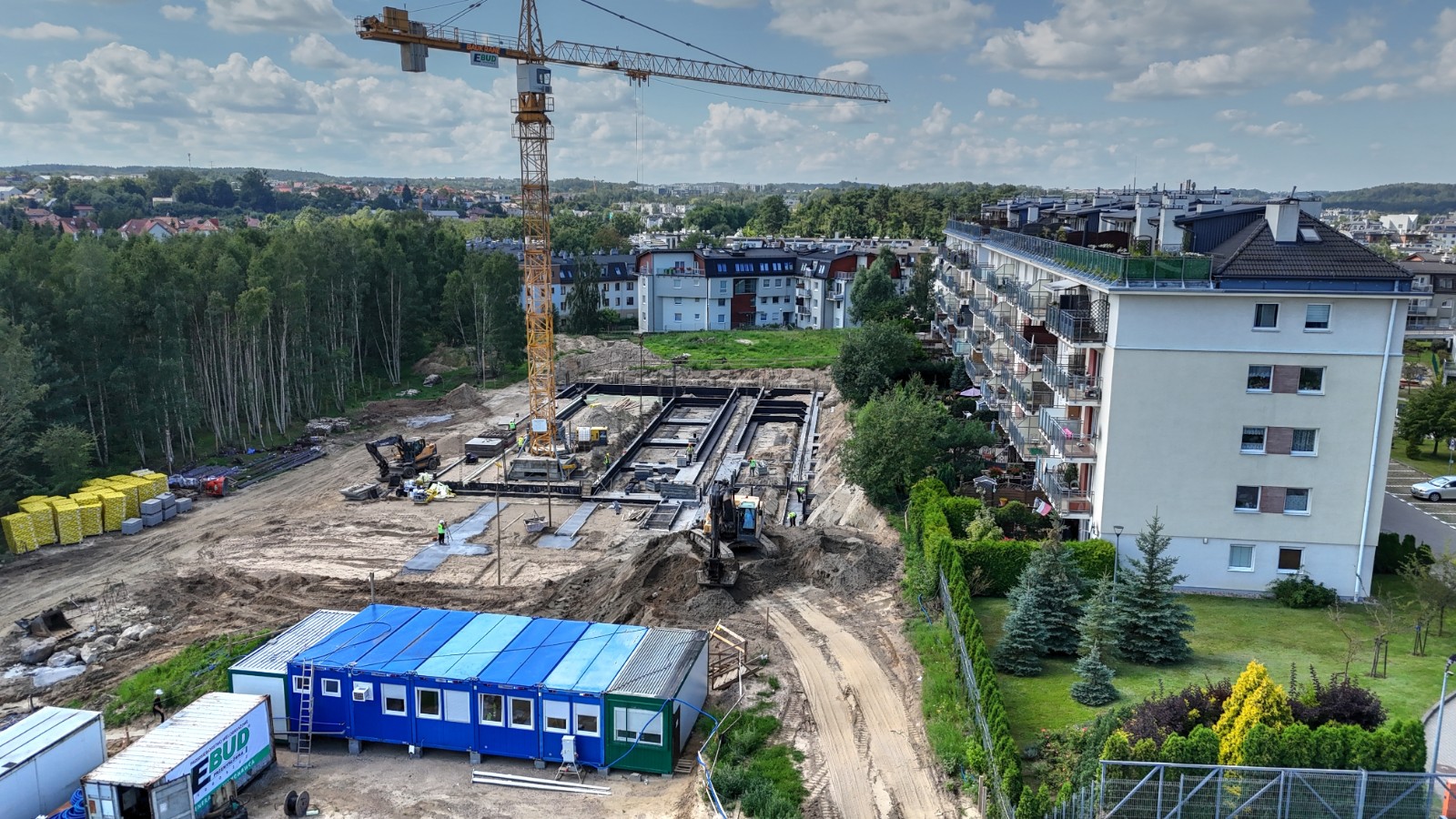

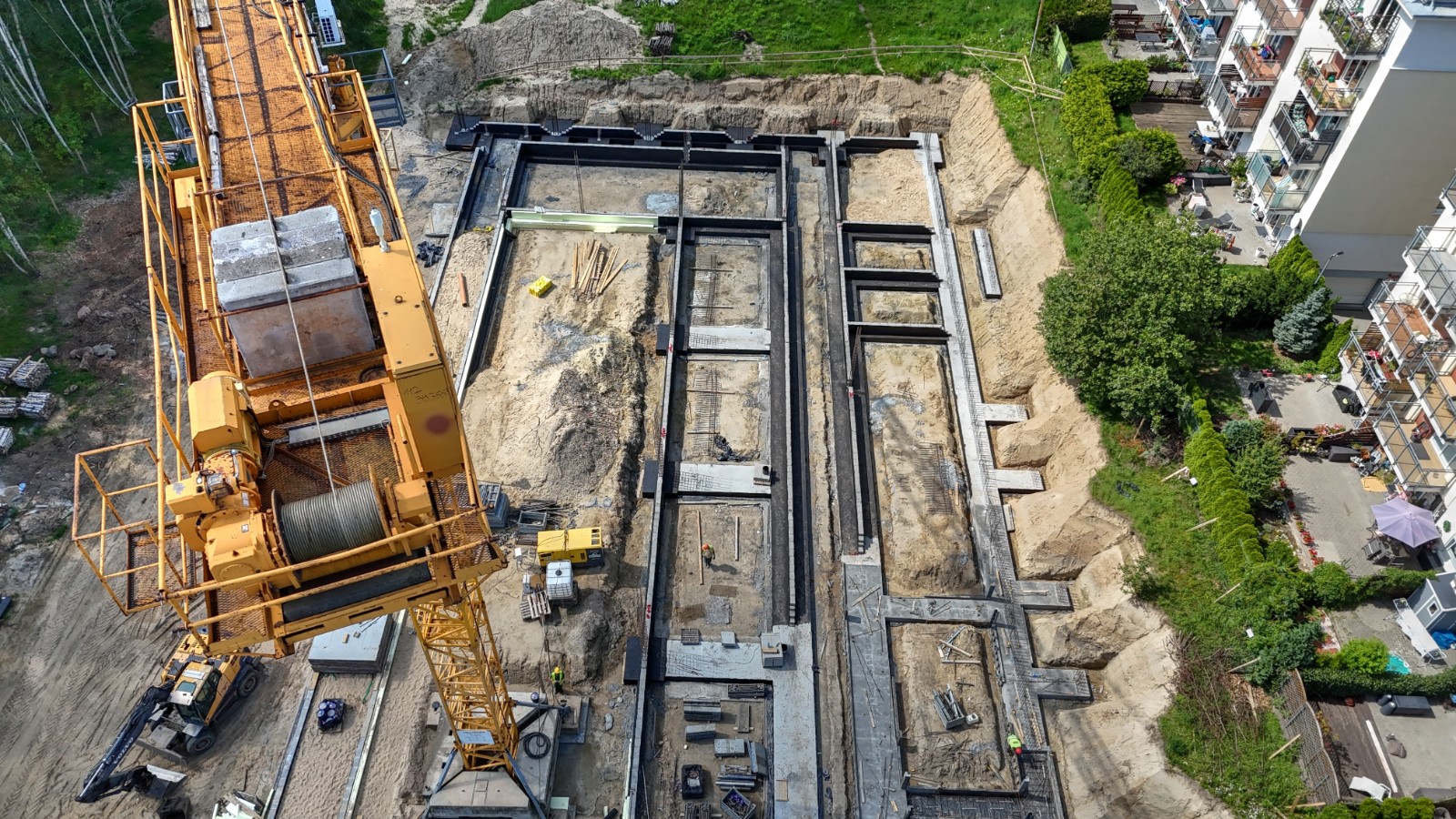

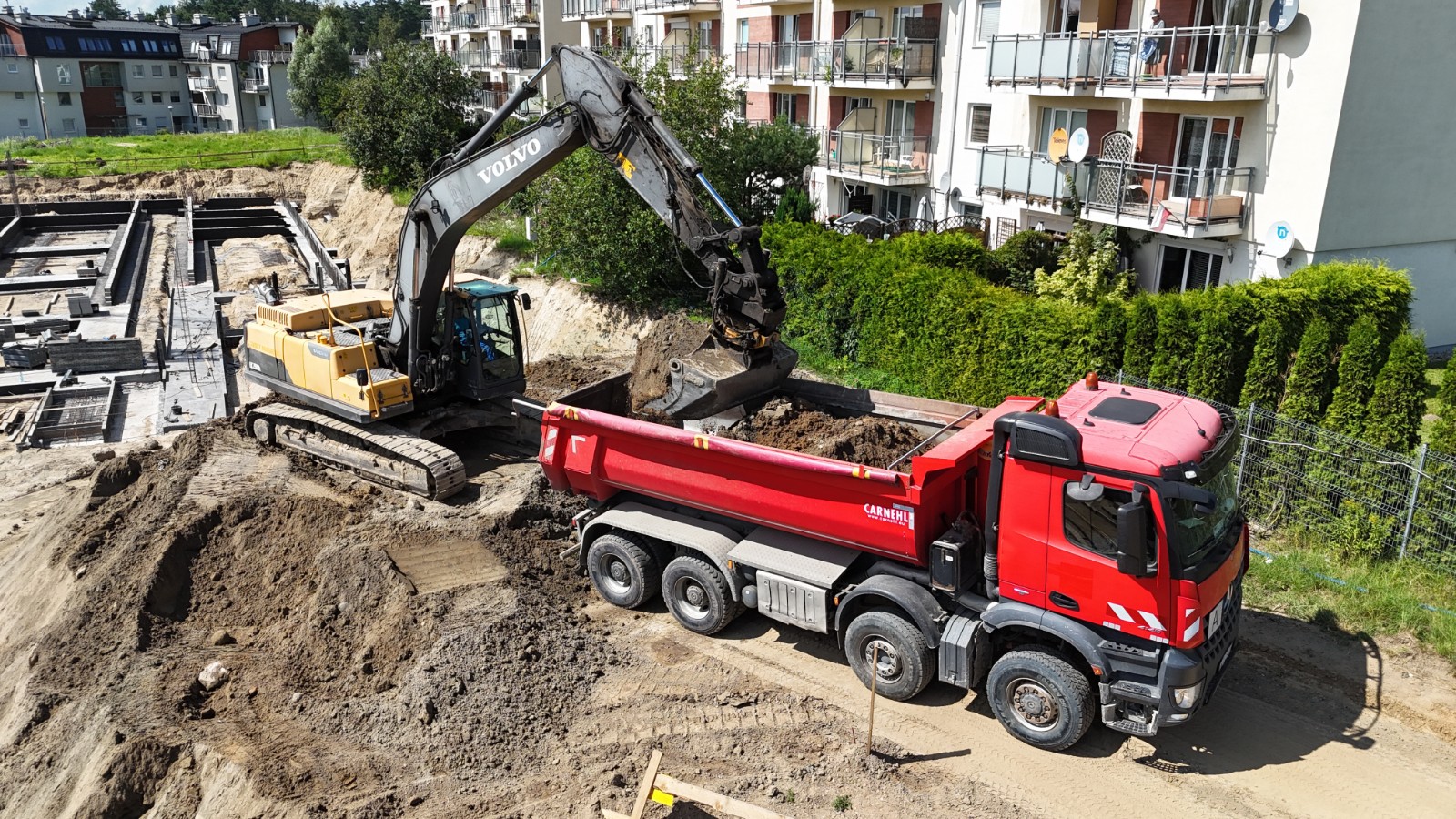

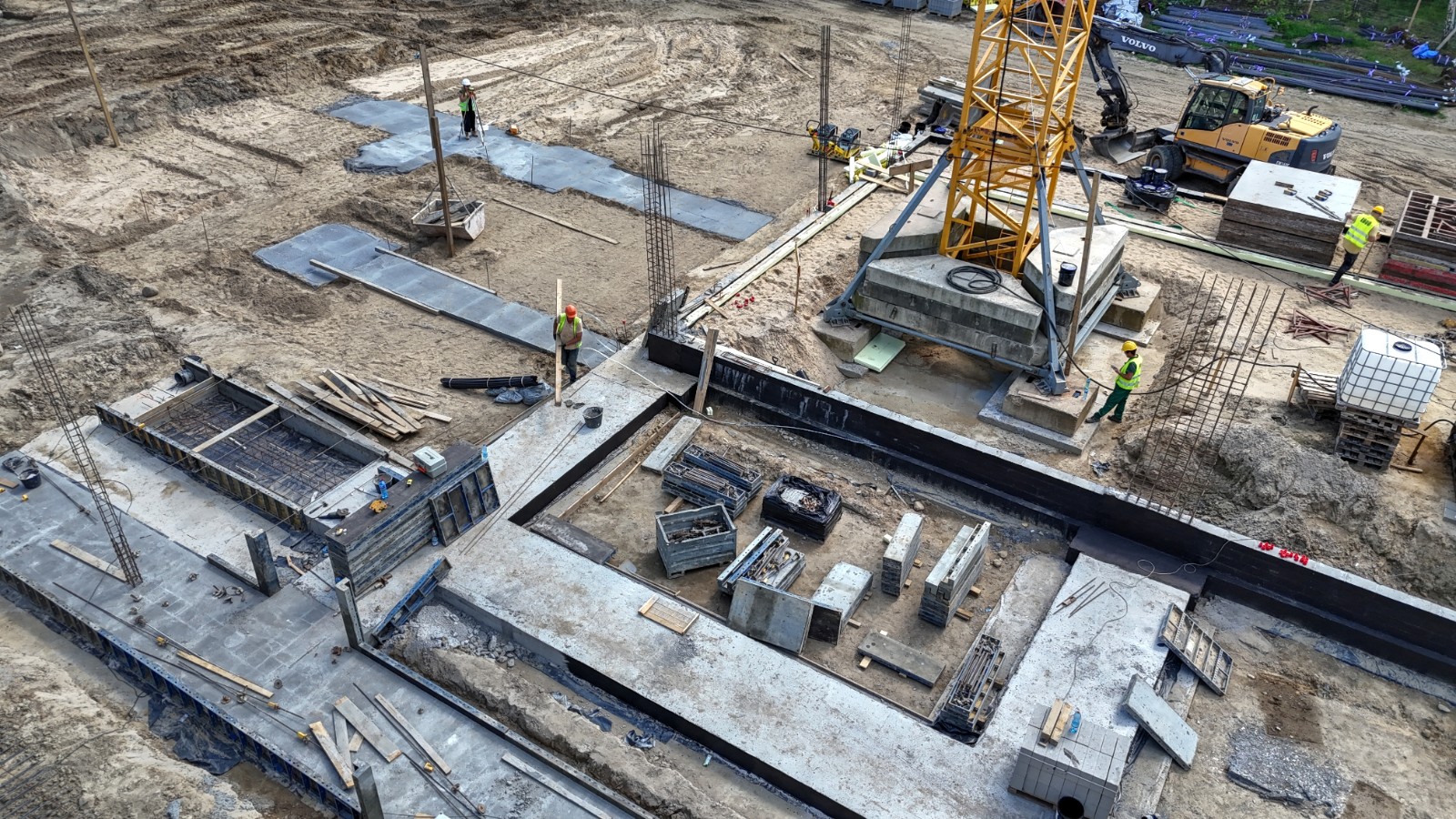

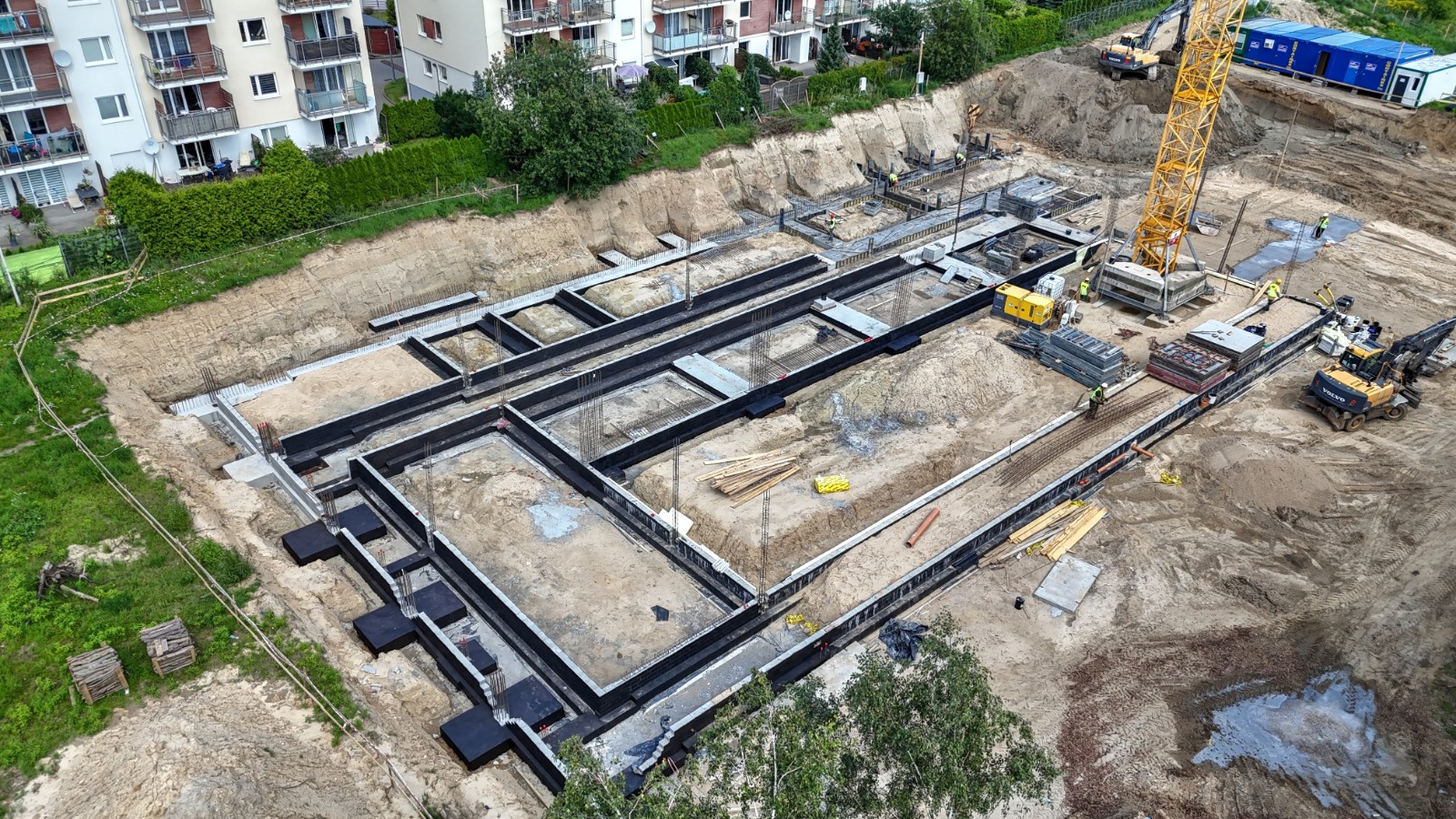

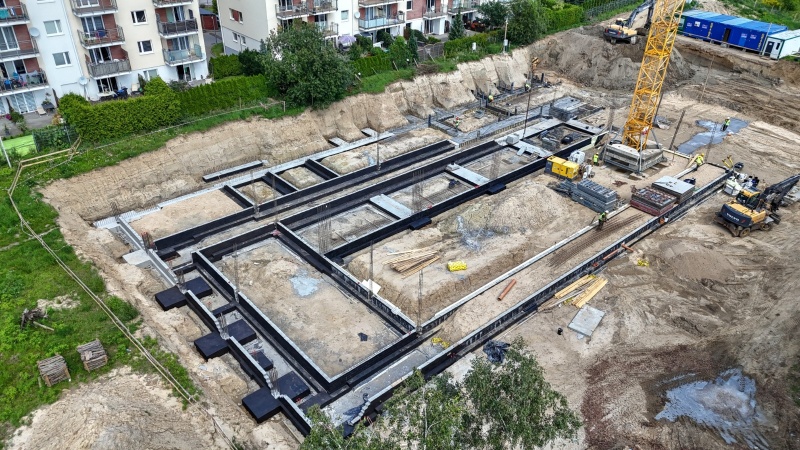

Na terenie budowy kontynuowane są prace związane z wykonaniem ścian fundamentowych.

Previous Next

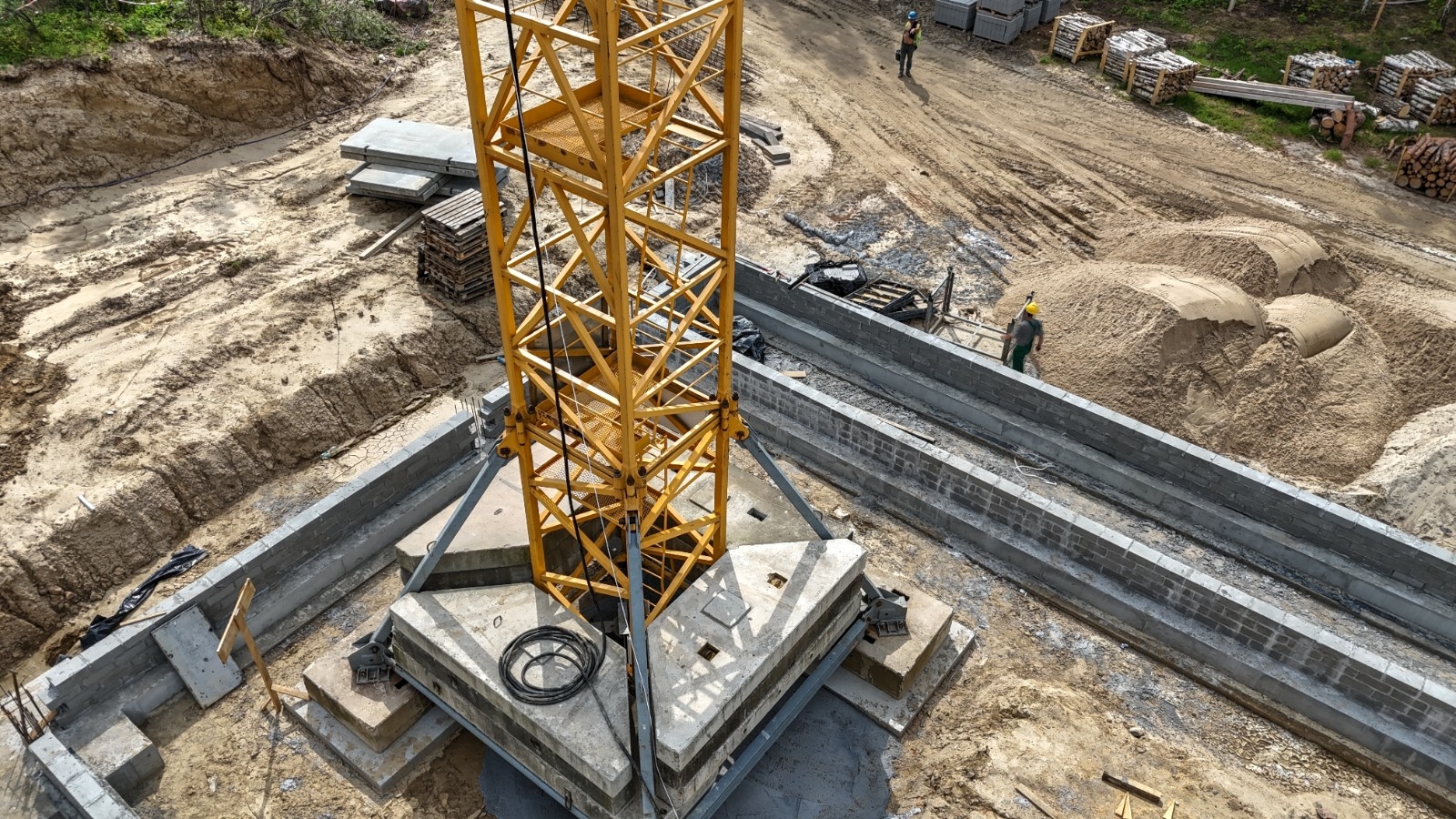

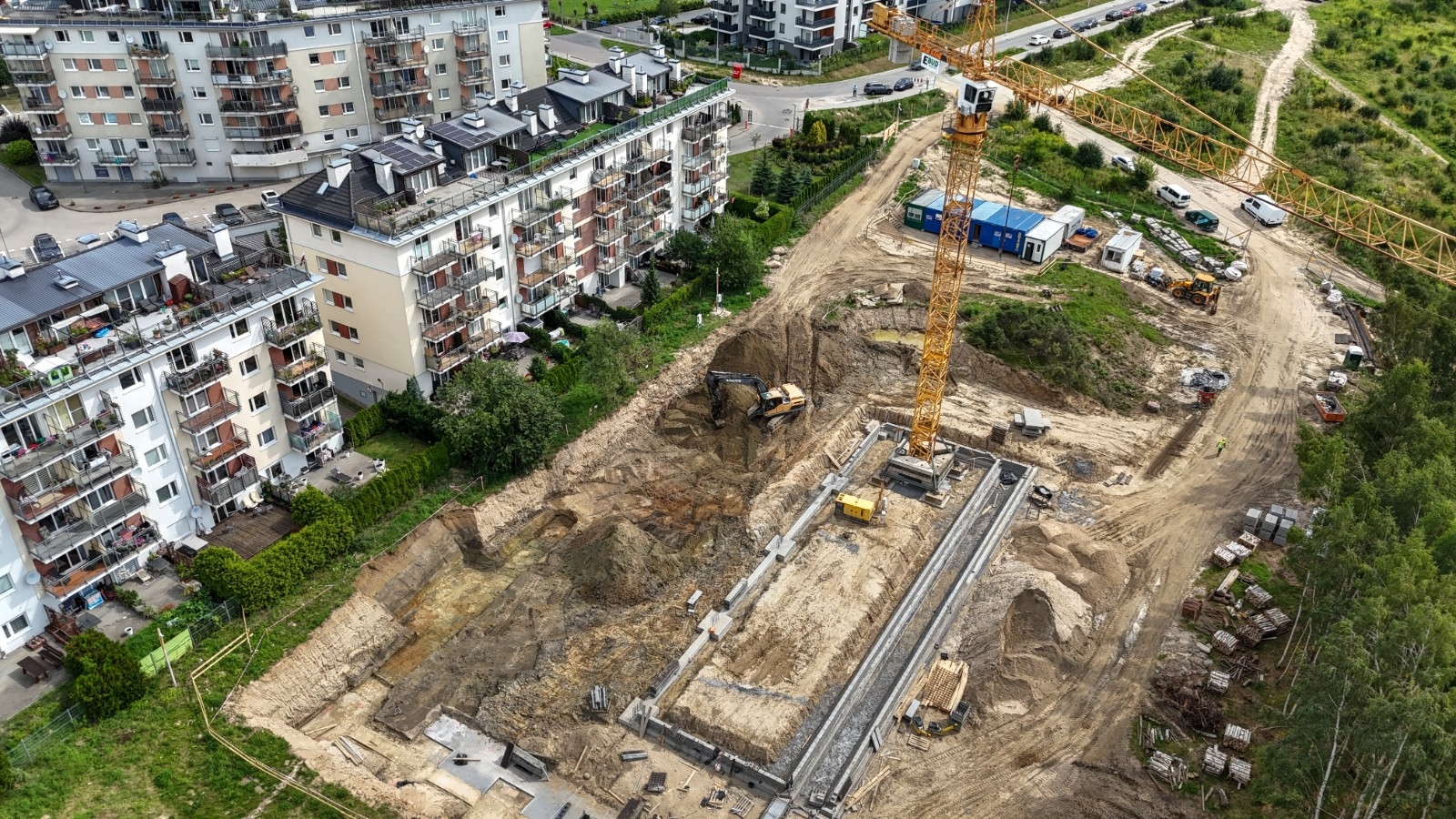

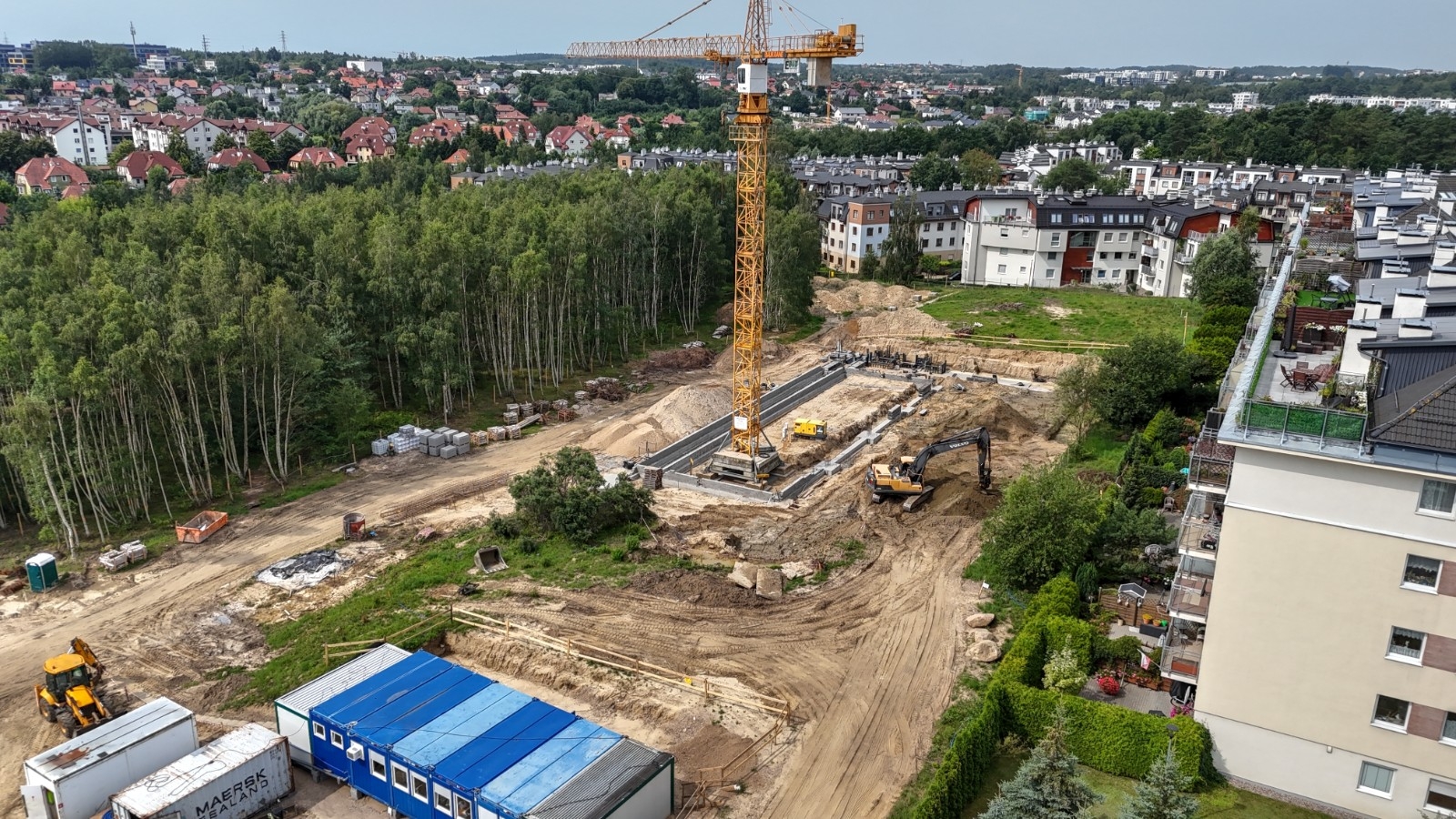

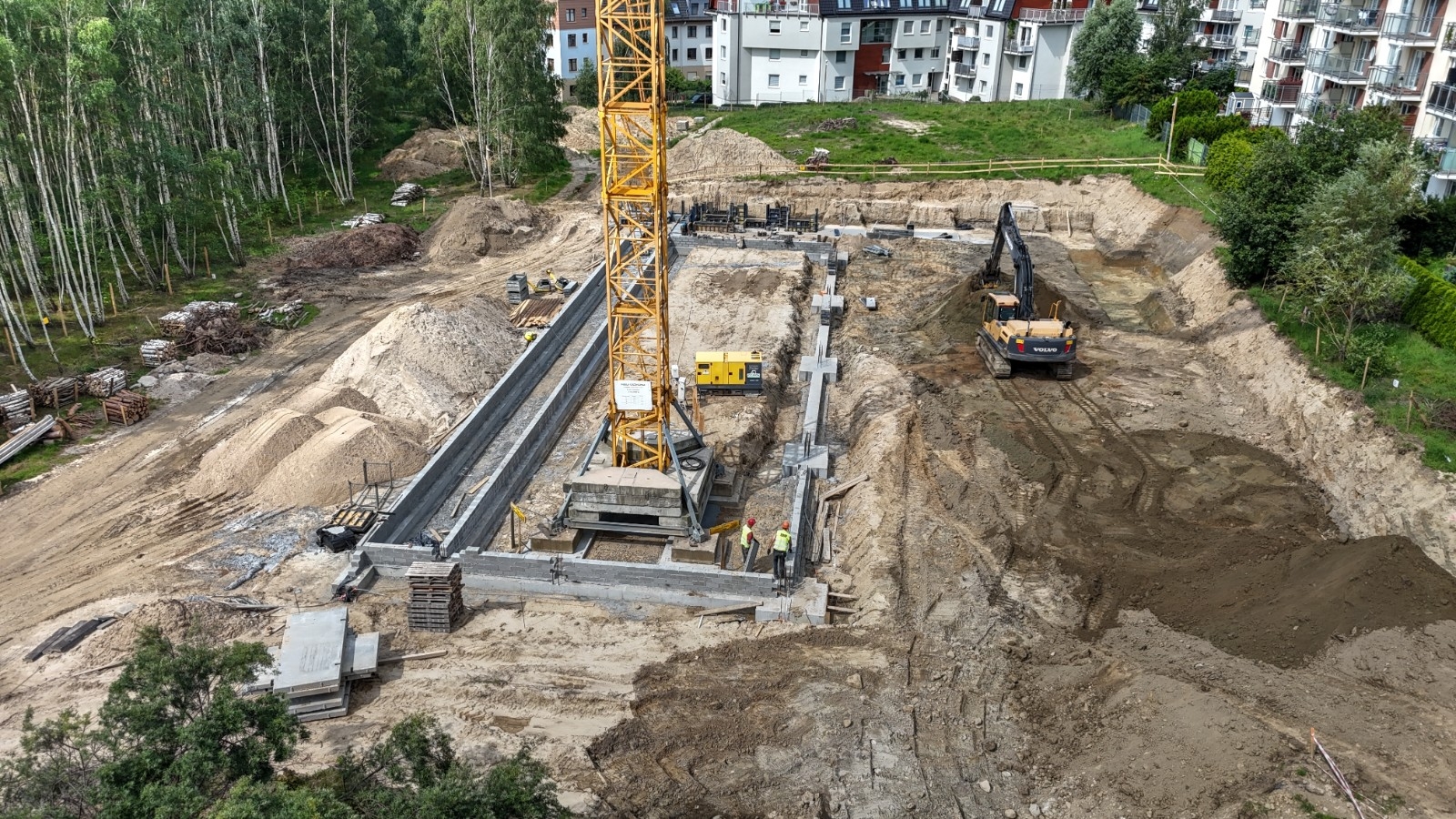

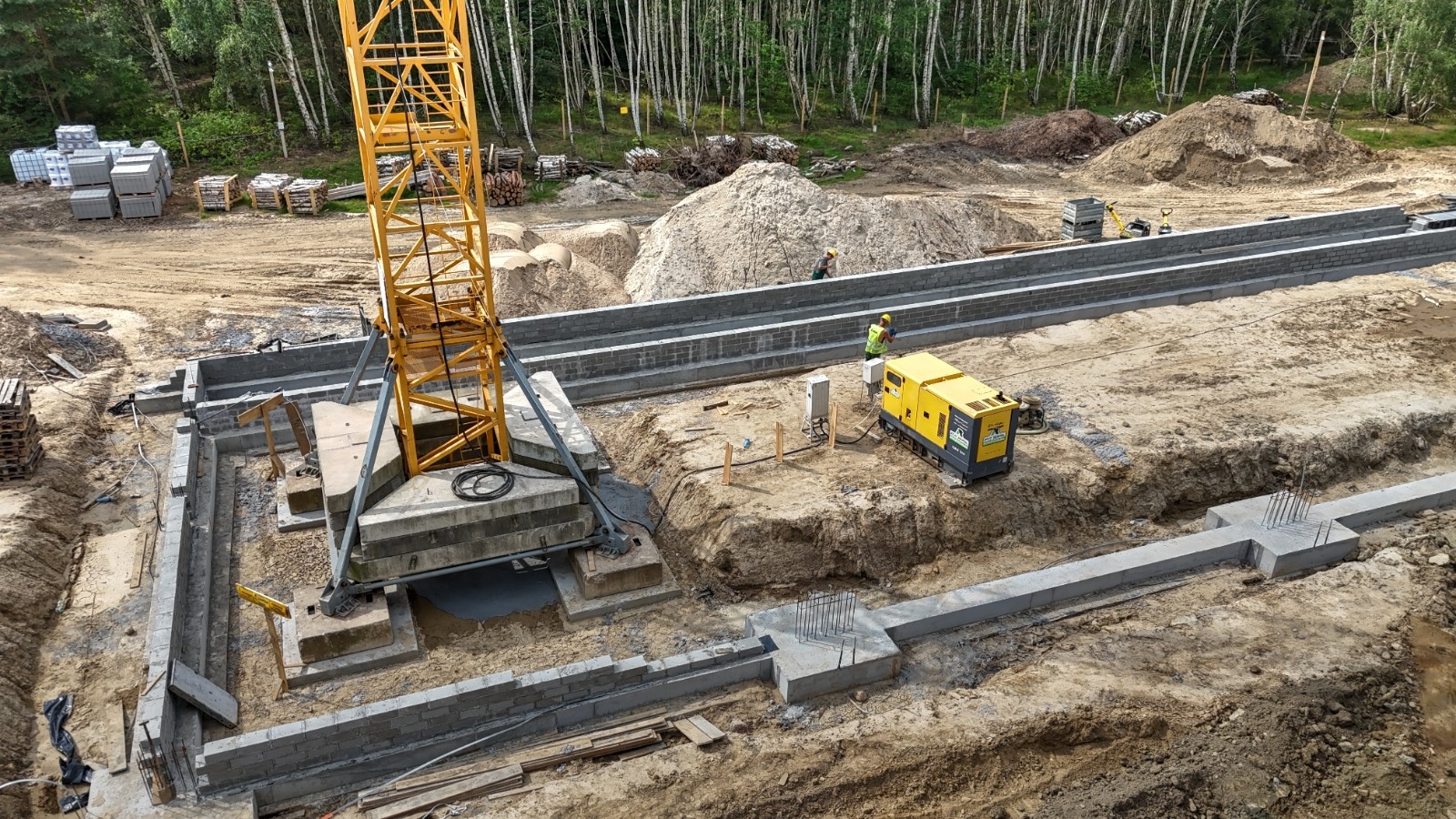

Aktualizacja, 22.07.2024 r.

Previous Next

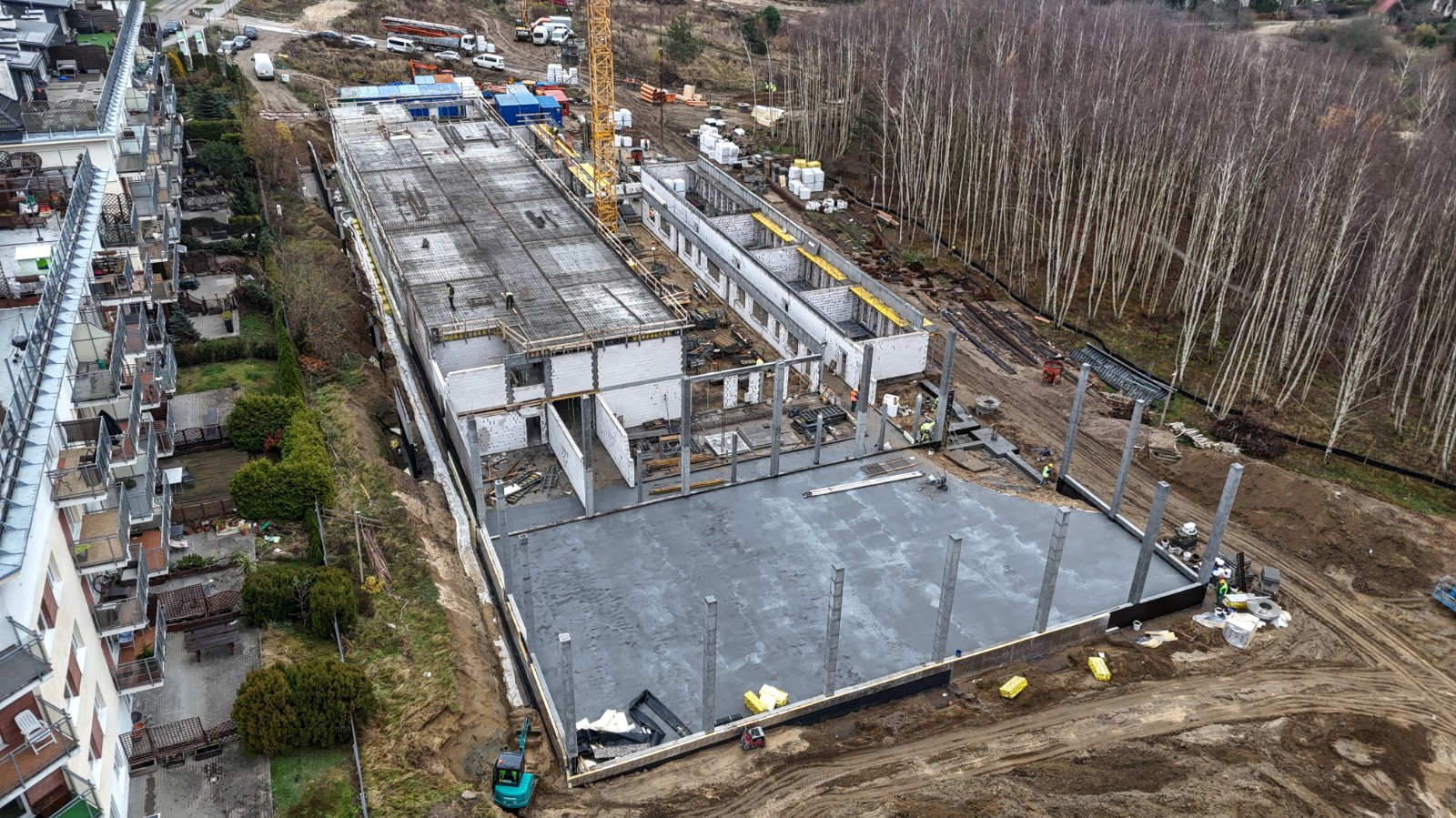

Aktualizacja, 10.07.2024 r.

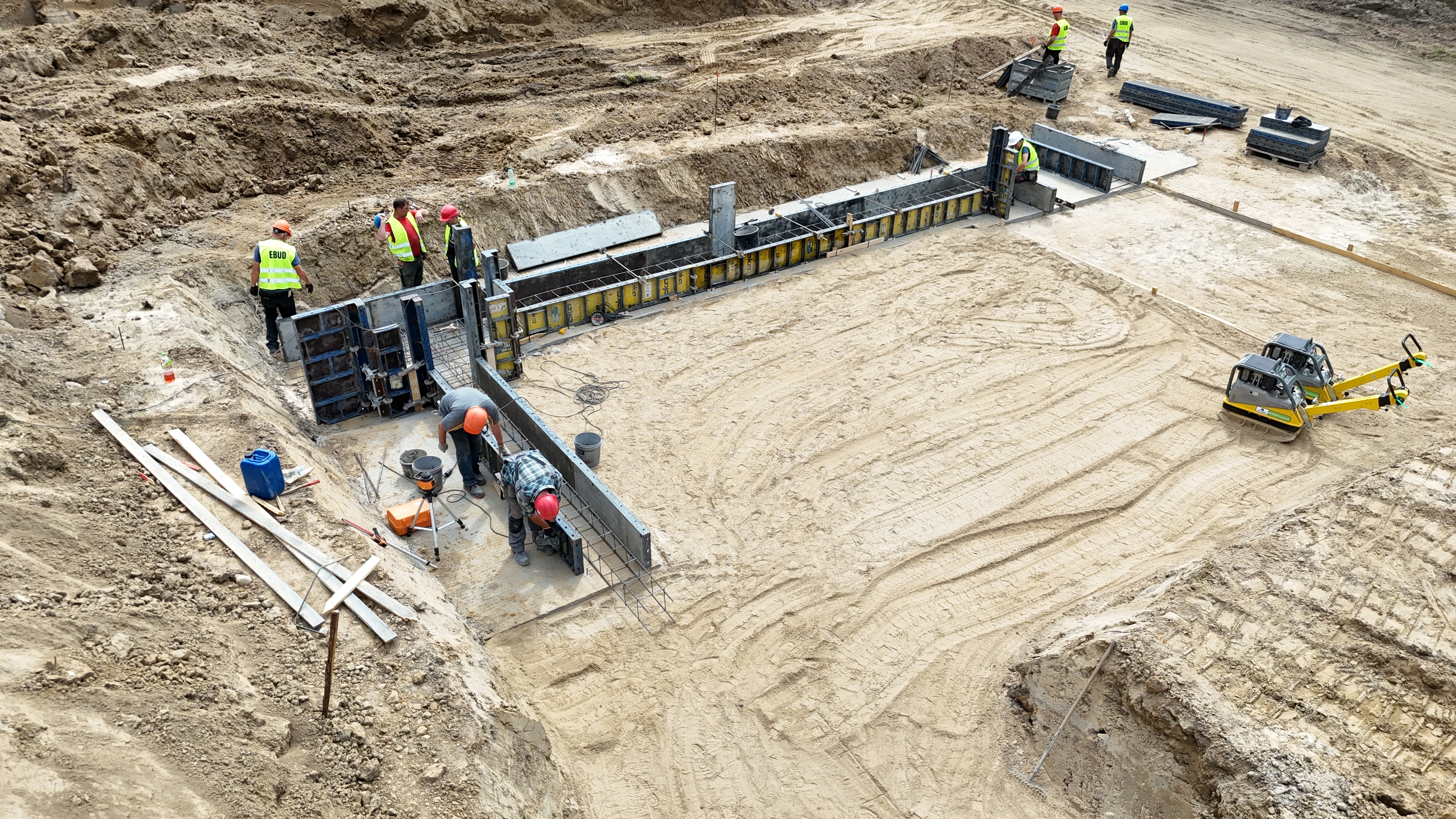

Szkoła Morenowe Wzgórze 10 07 24 4

Aktualizacja, 7.06.2024 r.

Budowa szkoły Myśliwskie Wzgórze 11 06 24 5

Aktualizacja, 7.06.2024 r.

7 czerwca podpisano umowę na realizację zadania.

- Ta szkoła jest bardzo potrzebna, o czym mówimy już od dłuższego czasu - podkreśla Aleksandra Dulkiewicz, prezydent Gdańska. - Dzisiaj po dosyć długim postępowaniu przetargowym wygrała, mam nadzieję, najlepsza firma, która już ma doświadczenie w budowaniu szkół na terenie Gdańska. To oczywiste, że szkoła podstawowo na niemal 700 dzieci jest potrzebna. Mamy narzucony ambitny harmonogram. Dzisiaj podpisujemy umowę, lada moment rusza budowa. Mam nadzieję, że inwestycja zostanie wykonana w terminie i w budżecie, a szkoła przyjmie pierwszych uczniów 1 września 2025 roku.

- Przed nami kolejny ciekawy projekt. Bardzo oczekiwany i bardzo potrzebny w tej okolicy, ponieważ przez wiele ostatnich lat obserwujemy stały wzrost mieszkańców w dzielnicach Piecki - Migowo, Jasień oraz Ujeścisko- Łostowice – mówi Krzysztof Małkowski, dyrektor Dyrekcji Rozbudowy Miasta Gdańska. - Stąd decyzja o budowie nowej szkoły podstawowej przy ulicy Morenowe Wzgórze.  Dodatkowo w ramach inwestycji, aby ułatwić dojście do szkoły, dwa osiedla - Jasień i Piecki Migowo zostaną połączone ciągiem pieszo-rowerowym.

- Chciałbym zapewnić, że po stronie miasta jest pełna determinacja. Termin realizacji jest ambitny, ale trzymamy kciuki i będziemy wspierać wykonawcę. Będzie to szkoła nowoczesna z 27 oddziałami. Będzie to również szkoła ekologiczna z odzyskiem energii, z fotowoltaiką, z odzyskiem wody szarej. Przy okazji pracujemy nad retencją, w okolicy powstanie zbiornik retencyjny, który będzie otwarty dla mieszkańców. Będzie to również miejsce rekreacji. Staramy się zachować jak najwięcej zieleni w tym otoczeniu - mówił Piotr Grzelak, zastępca prezydenta ds. zrównoważonego rozwoju.

Koszt prac wyniesie prawie 29 milionów złotych.

447770198 1143131980050334 8998200217163197742 n

 Aktualizacja, 10.05.2024 r.

Wyłoniono wykonawcę prac. Umowa zostanie podpisana z firmą Przedsiębiorstwo Wielobranżowe „EBUD” – Przemysłówka Sp. z o.o.
