Przebudowa ul. Kielnieńskiej i budowa Nowej Koziorożca

Przebudowa ul. Kielnieńskiej i budowa Nowej Koziorożca

Ulica Kielnieńska i tzw. ul. Nowa Koziorożca mają stać się wizytówką Osowy. Rozpoczęły się już procedury przetargowe na kompleksową przebudowę ul. Kielnieńskiej i budowę tzw. ul. Nowej Koziorożca. Główna arteria zostanie przebudowana na odcinku od ul. Drawskiej do pętli autobusowej przy Obwodnicy Trójmiasta. Wzdłuż ulicy zaprojektowano drogi rowerowe i chodniki, a także drogę serwisową, która będzie służyła jako dojazd do przyległych nieruchomości.

Ponadto w ramach inwestycji powstanie ok. 500-metrowy odcinek „ul. Nowej Koziorożca”, przyjmie on charakter zielonego bulwaru z ogrodami deszczowymi. Wzdłuż ulicy planowane są nasadzenia drzew i rabat kwiatowych, a także utworzenie łąk kwietnych. Wzdłuż ulicy wybudowany zostanie chodnik, a także ciąg pieszy z dopuszczonym ruchem rowerowym. W zakresie zadania znalazła się także m.in. budowa kanalizacji deszczowej, budowa oświetlenia oraz przebudowa kanalizacji sanitarnej, sieci wodociągowej, gazowej.

Termin realizacji: maj 2025, odbiory lipiec 2025 r.

Widok przed rozpoczęciem zadania:

Zdjęcie: Dominik Paszliński - gdansk.pl

Inwestycja będzie realizowana przy dofinansowaniu z programu - Rządowy Fundusz Polski Ład: Program Inwestycji Strategicznych. Dofinansowanie z Polskiego Ładu do robót budowlanych wynosi 80,7 mln zł.

Aktualizacja, 31.10.2024 r.

W godzinach wieczornych z poniedziałku na wtorek (4.11/5.11) planowane jest układanie finalnej warstwy nawierzchni na odcinku od ronda Kielnieńska/Spacerowa do skrzyżowania z ul. Wodnika oraz na fragmencie ul. Wodnika.

W związku z pracami konieczne będzie przekierowanie  ruchu aut i autobusów komunikacji miejskiej objazdem, poprzez ul. Nową Koziorożca i ul. Komety. Zmiany będą obowiązywały od poniedziałku, 4.11 od ok. godz. 20.00 do godzin nocnych. We wtorek, od pierwszych kursów, autobusy wrócą na stałą trasę.

Szczegóły dotyczące kursowania autobusów na stronie ZTM.

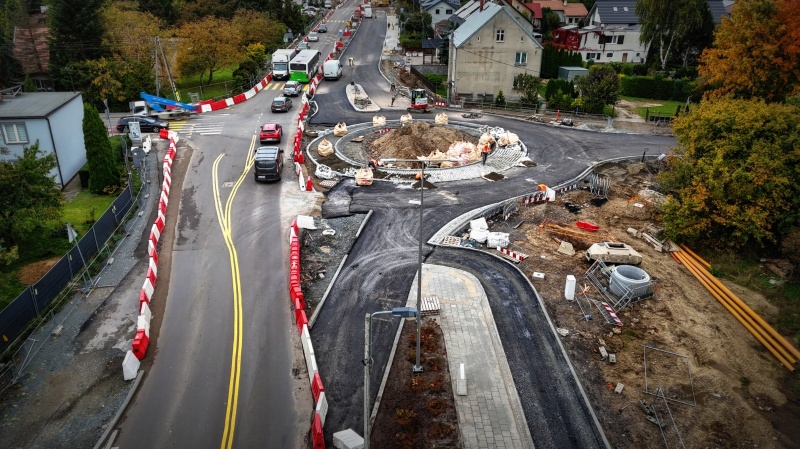

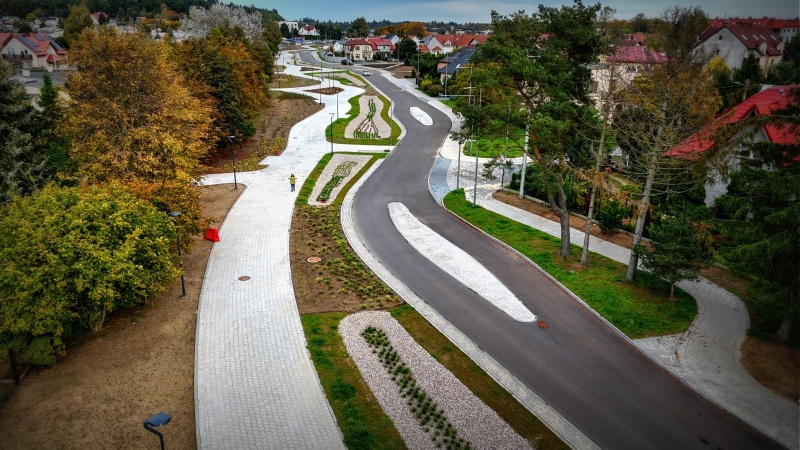

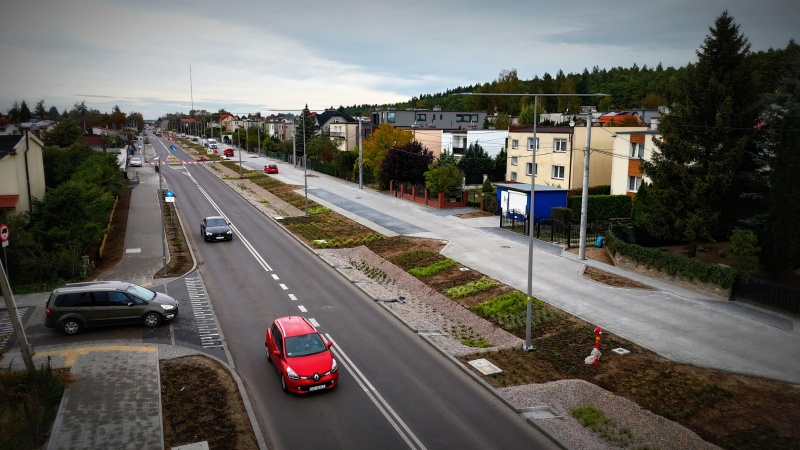

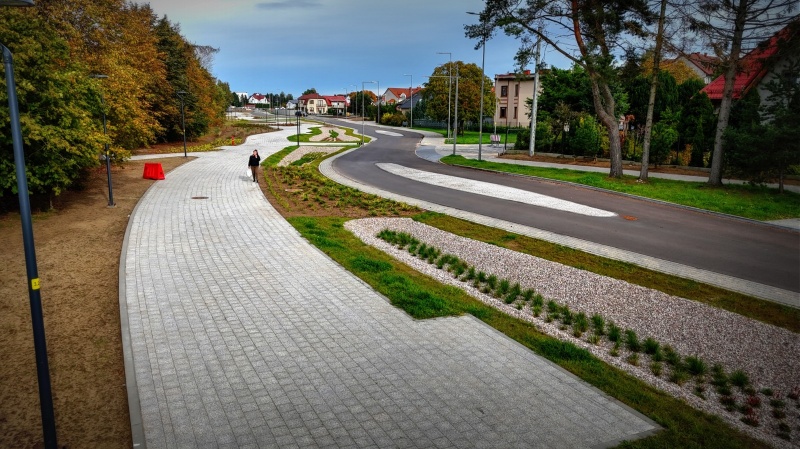

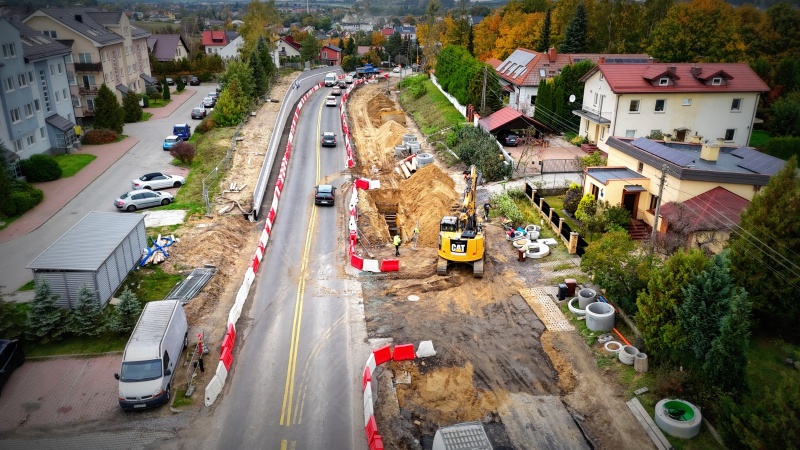

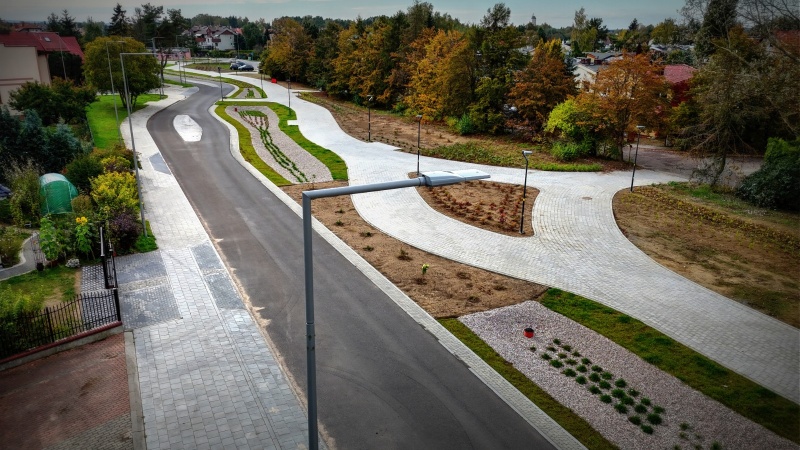

Aktualizacja, 11.10.2024 r.

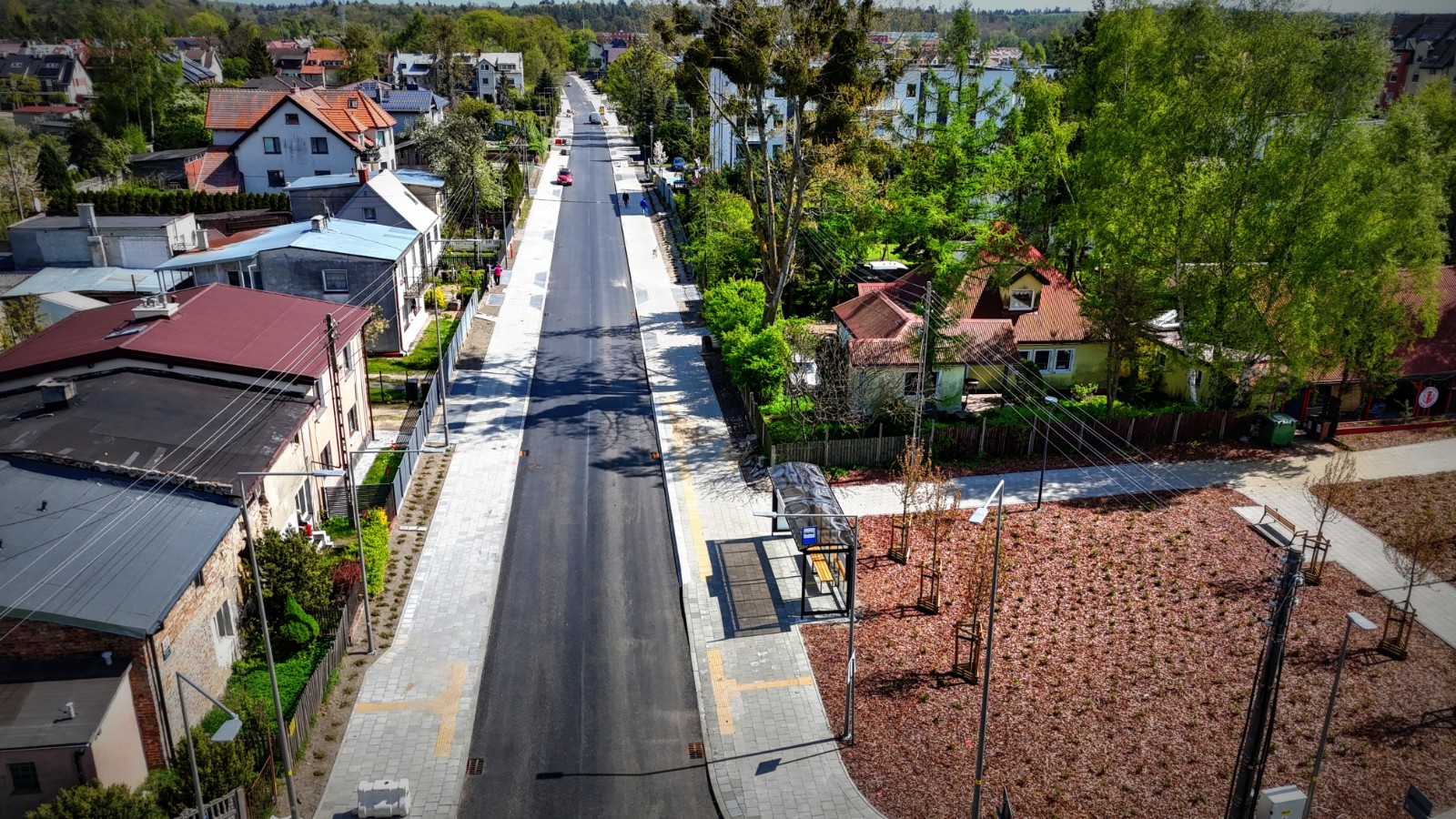

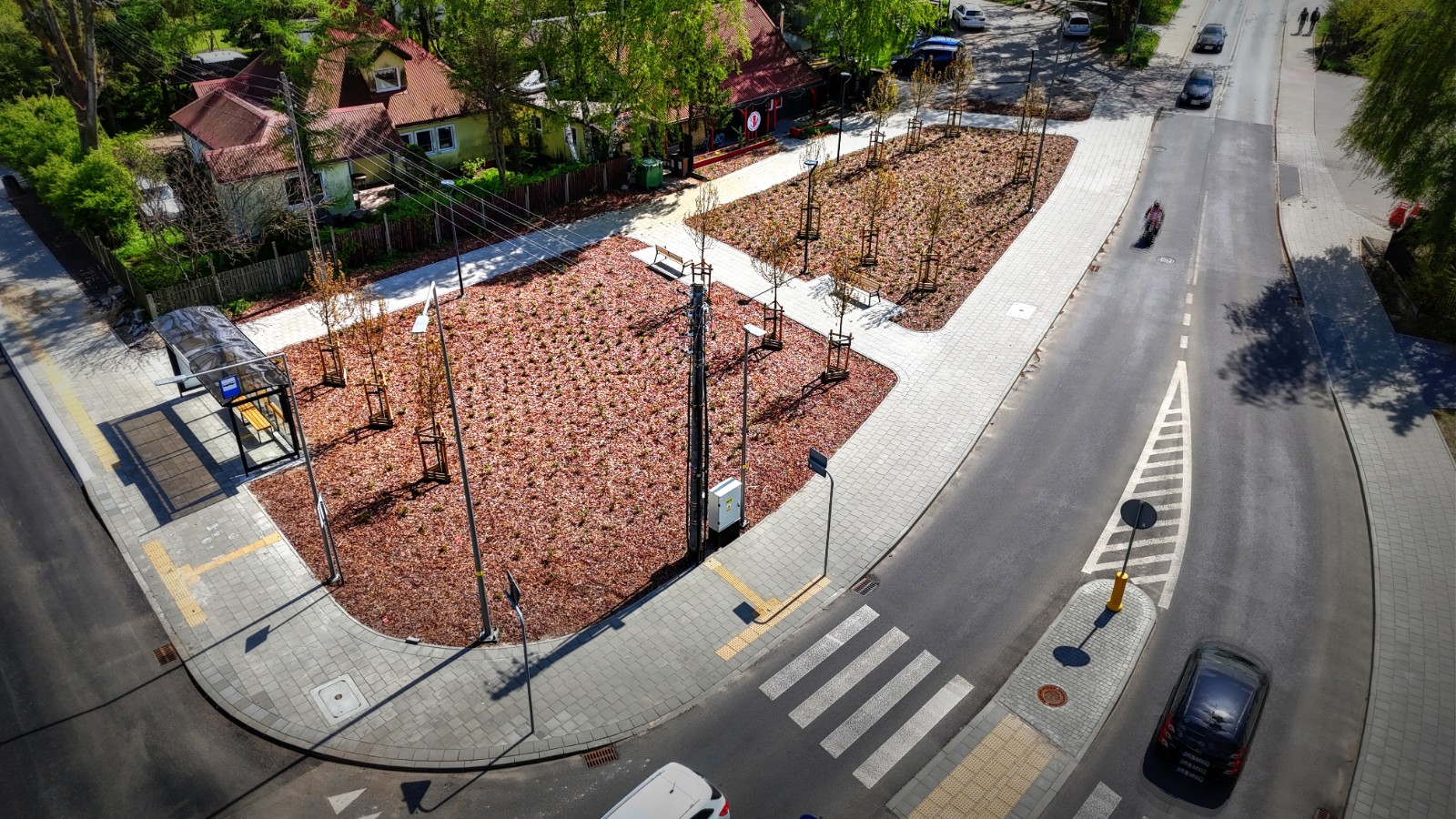

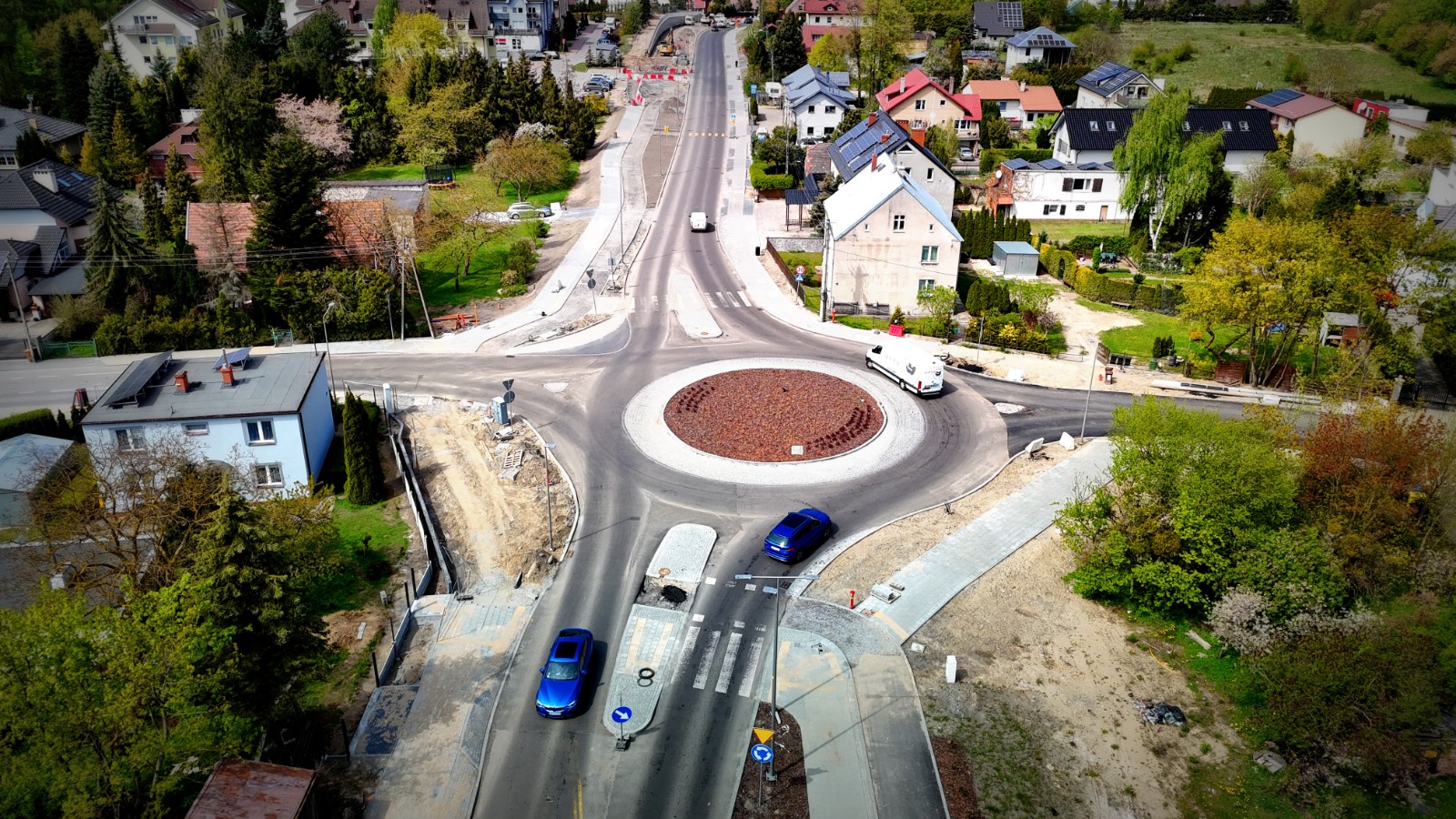

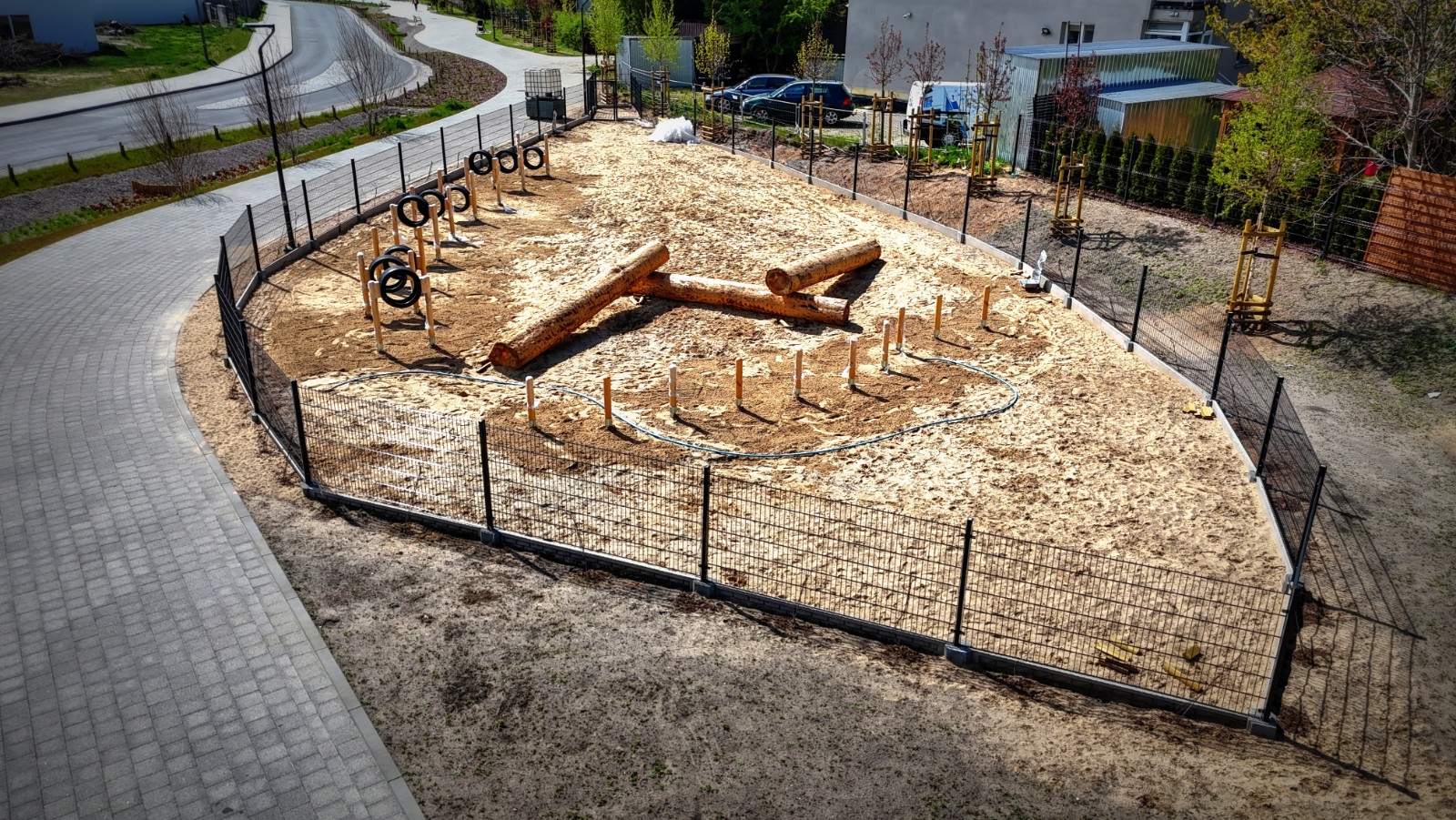

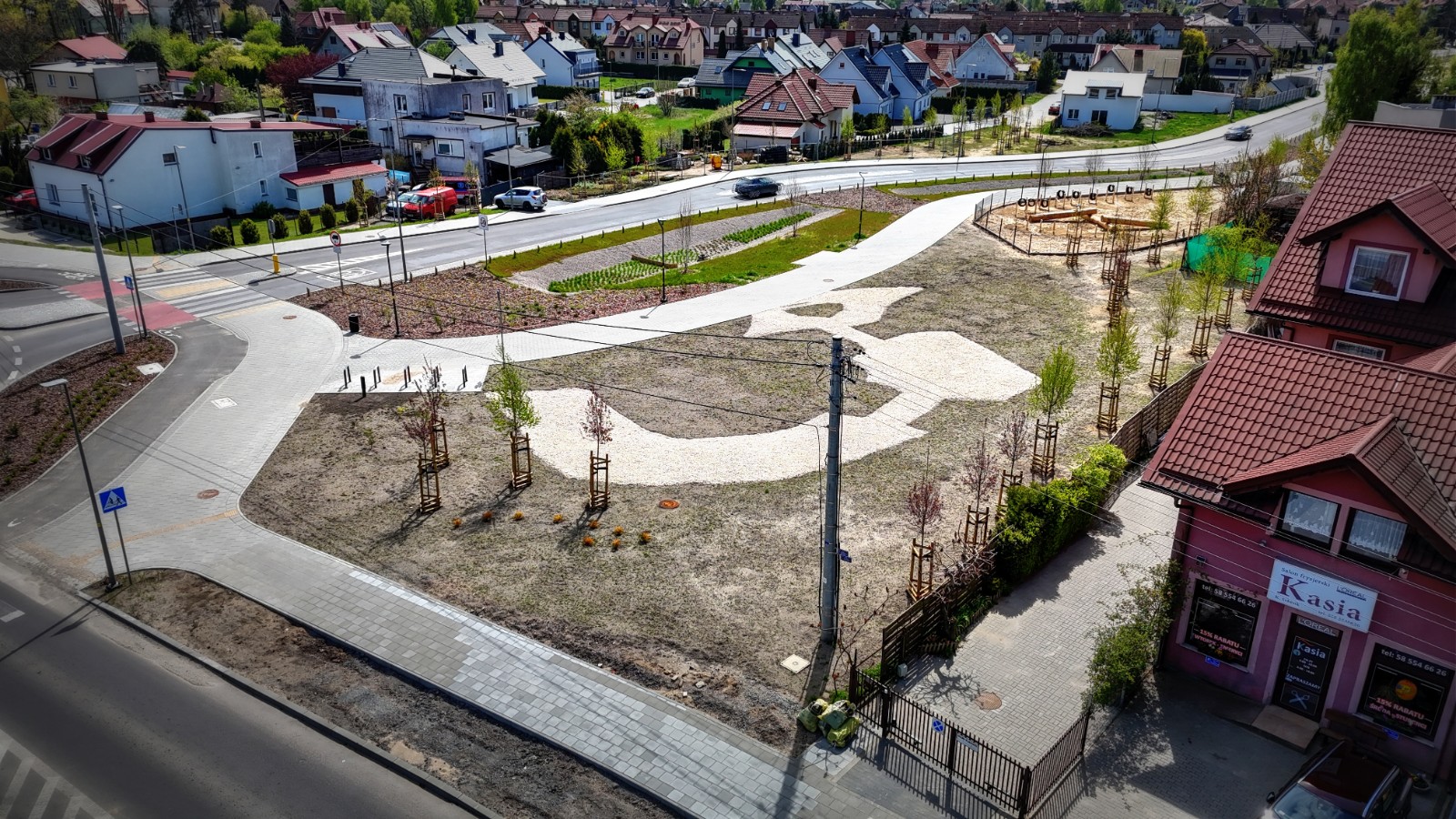

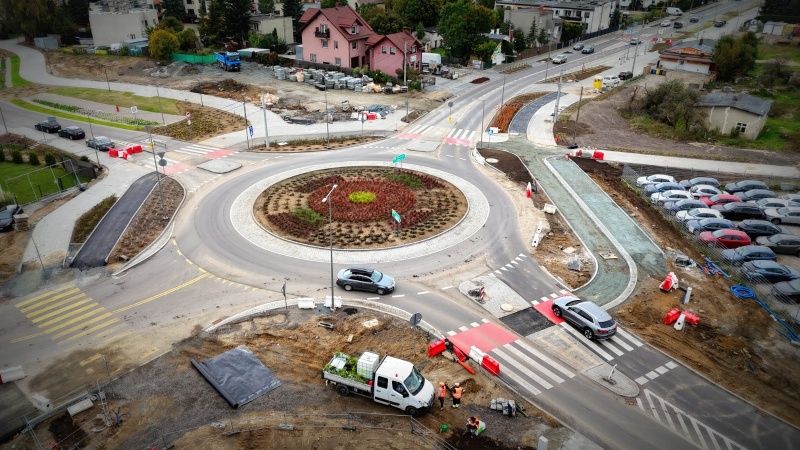

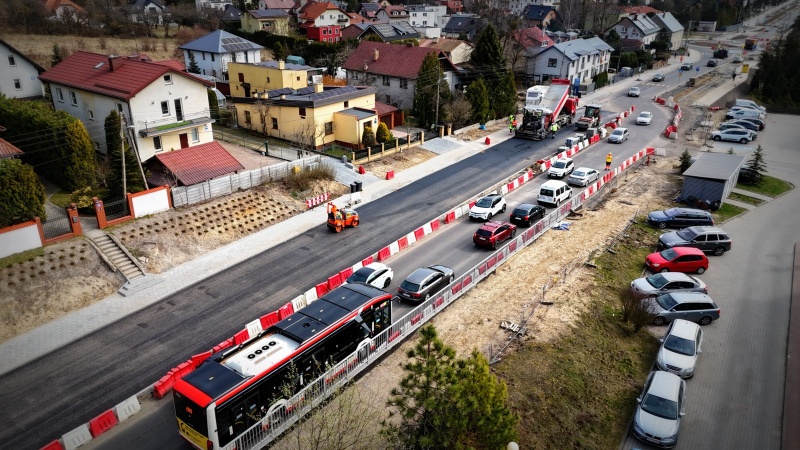

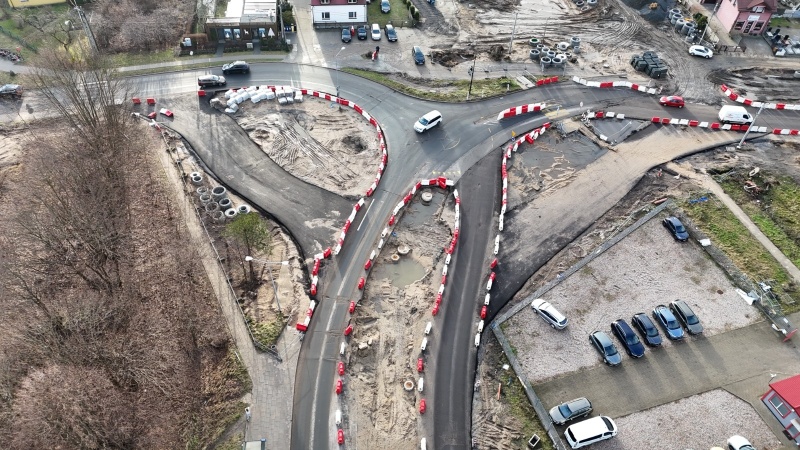

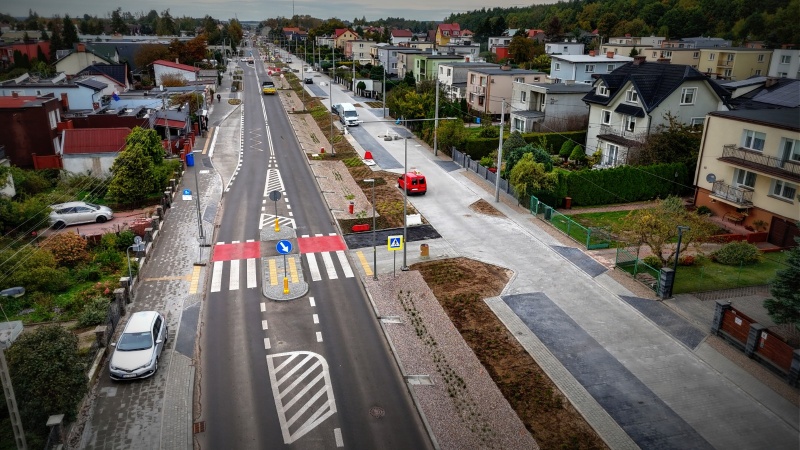

Previous Next

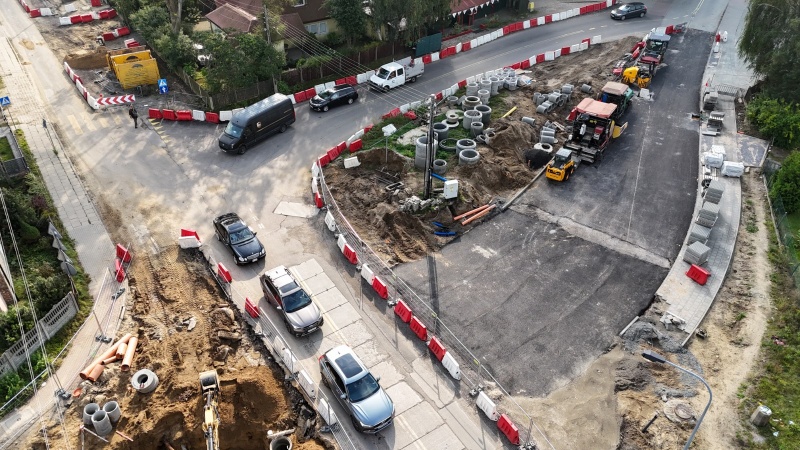

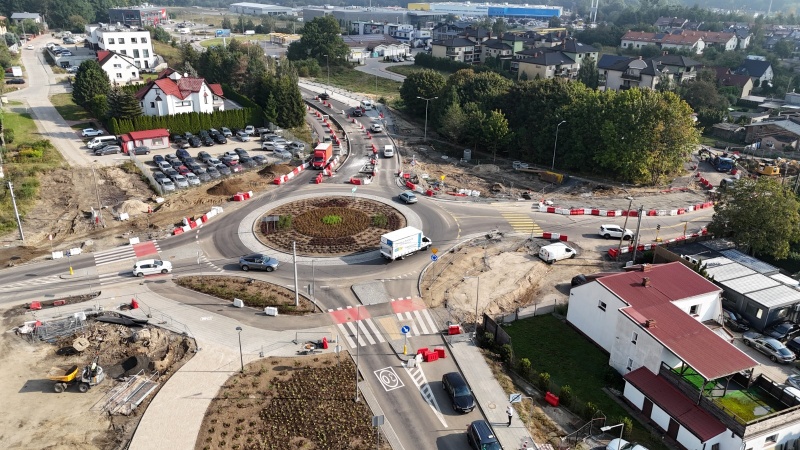

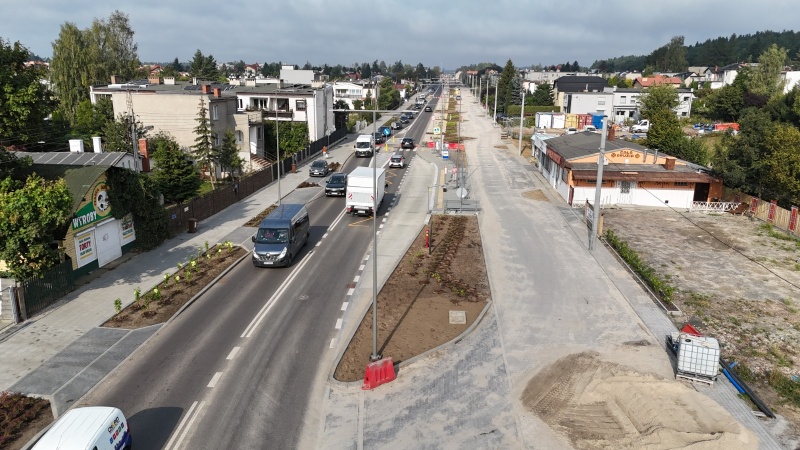

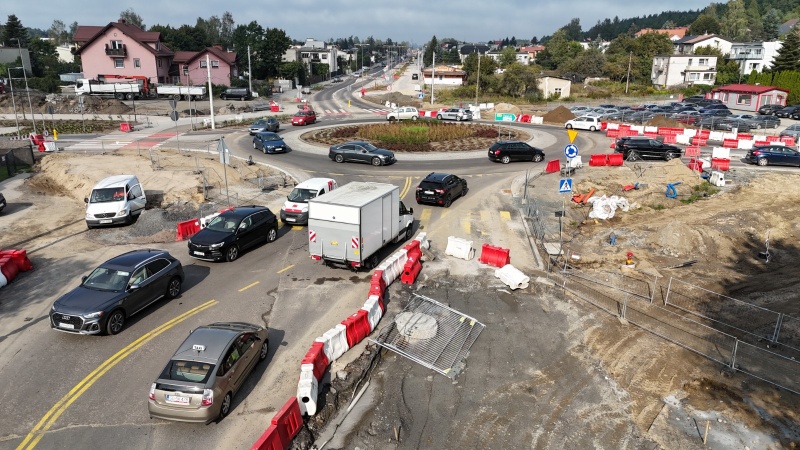

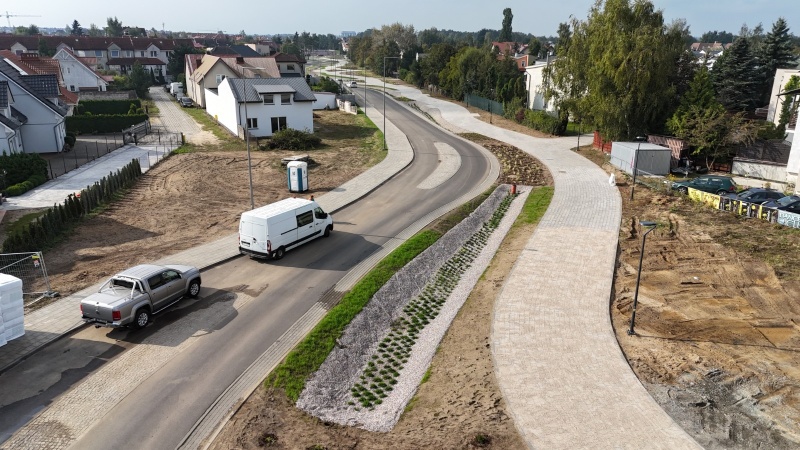

Aktualizacja, 19.09.2024 r.

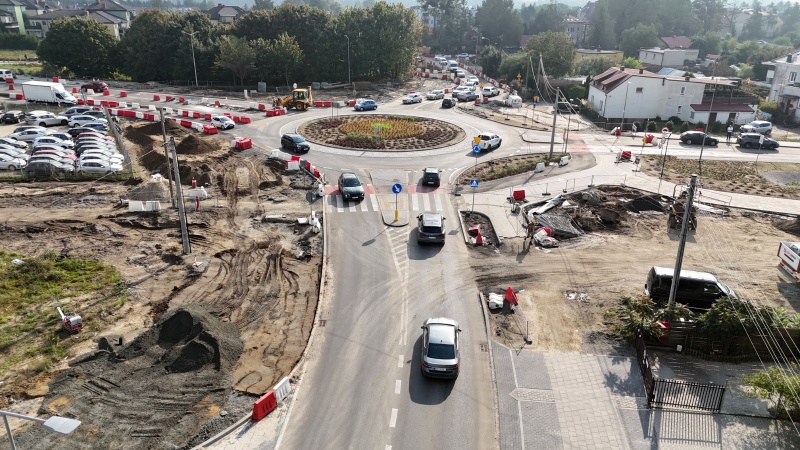

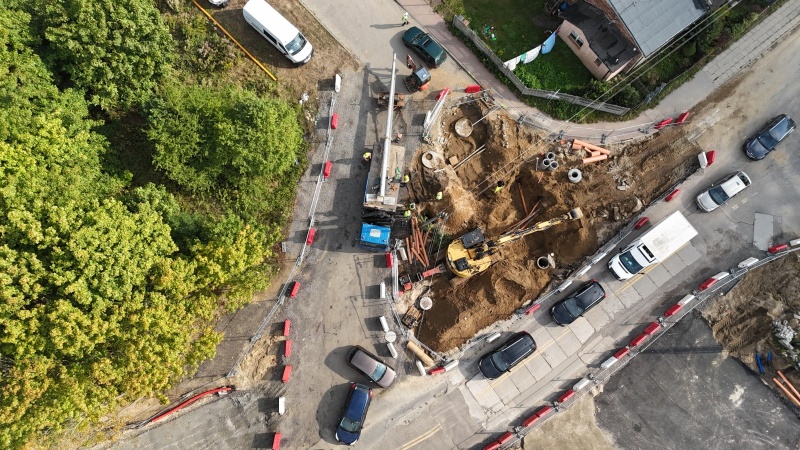

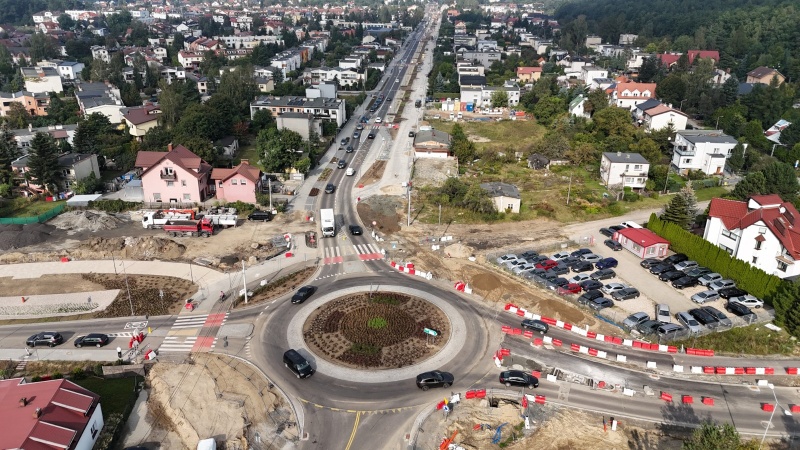

Previous Next

Aktualizacja, 2.09.2024 r.

Ulica Nowa Koziorożca została tymczasowo otwarta w jednym kierunku, od ul. Spacerowej do ronda.

Aktualizacja, 23.08.2024 r.

W poniedziałek, 26 sierpnia około godziny 7.00 rano wprowadzone zostaną zmiany w organizacji ruchu na skrzyżowaniu ul. Kielnieńskiej i Wodnika.

Zmiana będzie polegała na wprowadzeniu ruchu wahadłowego na fragmencie ul. Kielnieńskiej od ronda do ul. Wodnika. W tym czasie na zamkniętym odcinku wykonywana będzie kanalizacja sanitarna. W godzinach 5.00-20.00 ruch będzie sterowany ręcznie, a od 20.00 do 5.00 rano obowiązywać będzie  sygnalizacja. Taka organizacja ruchu utrzyma się około miesiąc.

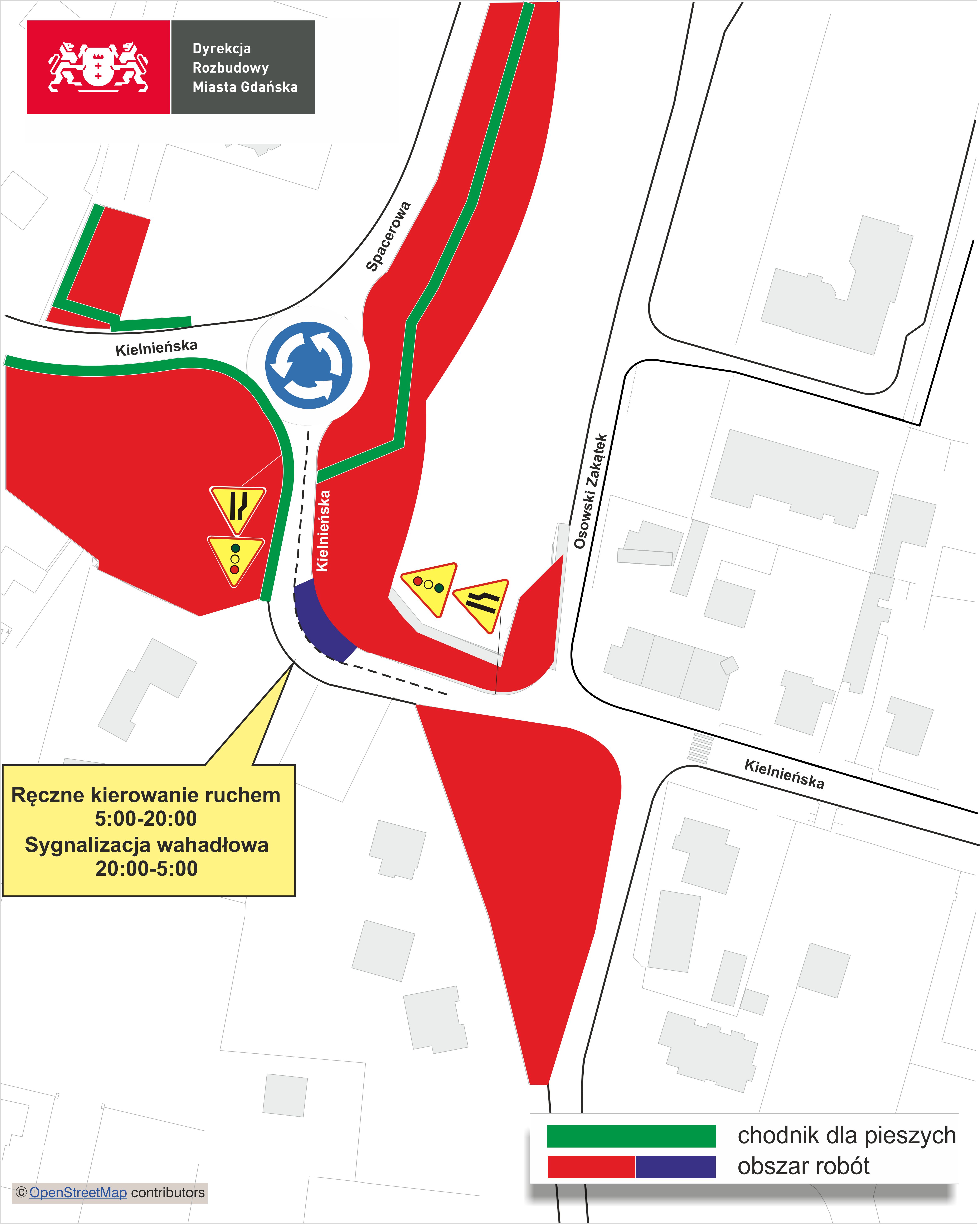

kielnieńska 26.08

Aktualizacja, 20.08.2024 r.

21 i 22 sierpnia w dwóch punktach na ul. Kielnieńskiej planowane są zmiany w organizacji ruchu.

W środę 21 sierpnia, ok. godziny 7 rano zostanie wprowadzona zmiana tymczasowa organizacja ruchu, polegająca na zmianie przebiegu ul. Kielnieńskiej na odcinku od ronda do ul. Wodnika, który pozwoli na wykonanie kanalizacji deszczowej, warstw konstrukcyjnych drogi i wodociągu. Wjazd z ronda przesunięty będzie o kilka metrów. Przesunięty zostanie również wjazd z ul. Kielnieńskiej do ul. Wodnika.

W czwartek, 22 sierpnia, po godzinie 7 planowane jest wprowadzenie ruchu wahadłowego na fragmencie ul. Kielnieńskiej (na wysokości ul. Drawskiej). Te zmiany wynikają z konieczności budowy w tym miejscu kanalizacji sanitarnej. Taka organizacja ruchu utrzyma się co najmniej 3 tygodnie.

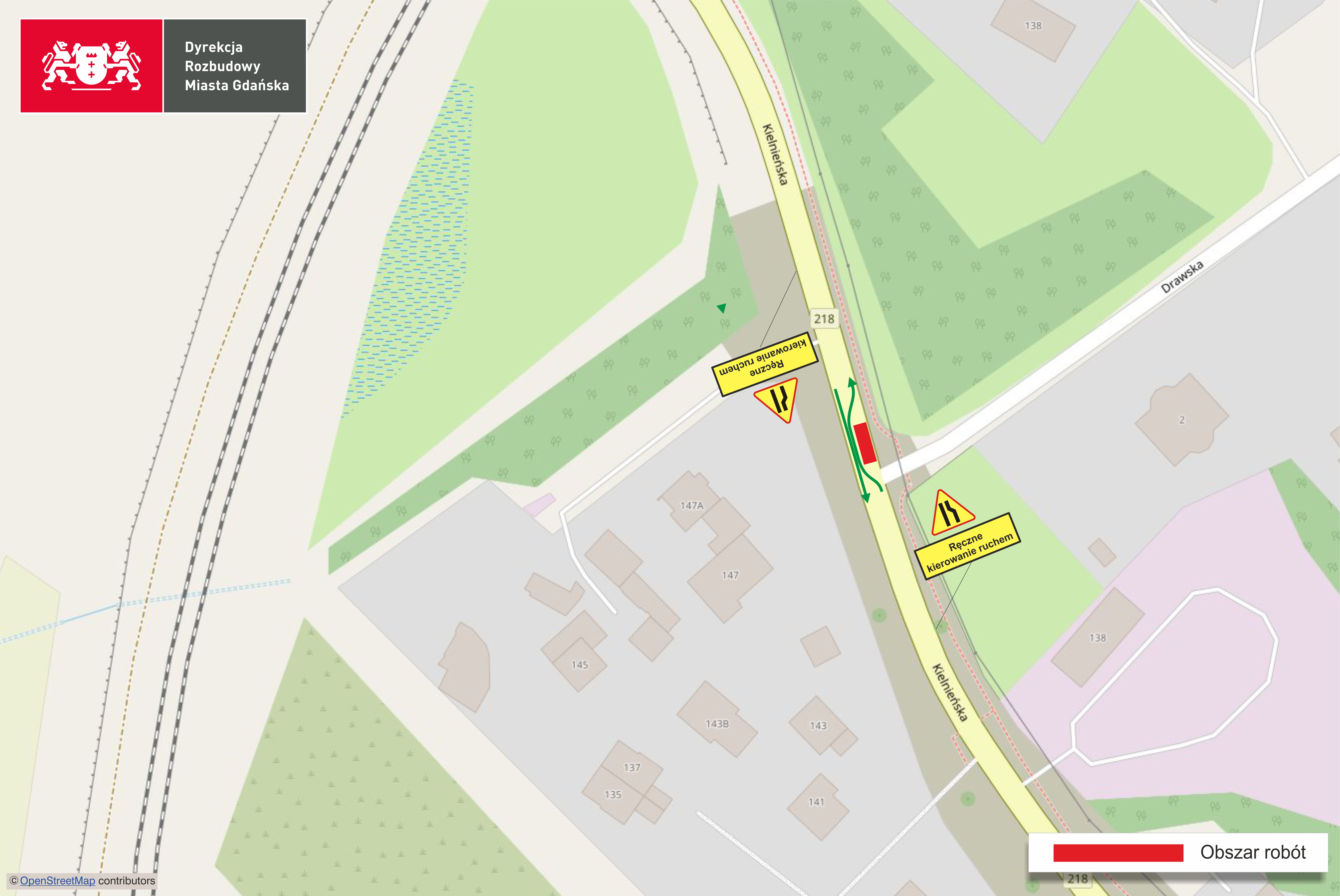

Kielnieńska Drawska 22.08

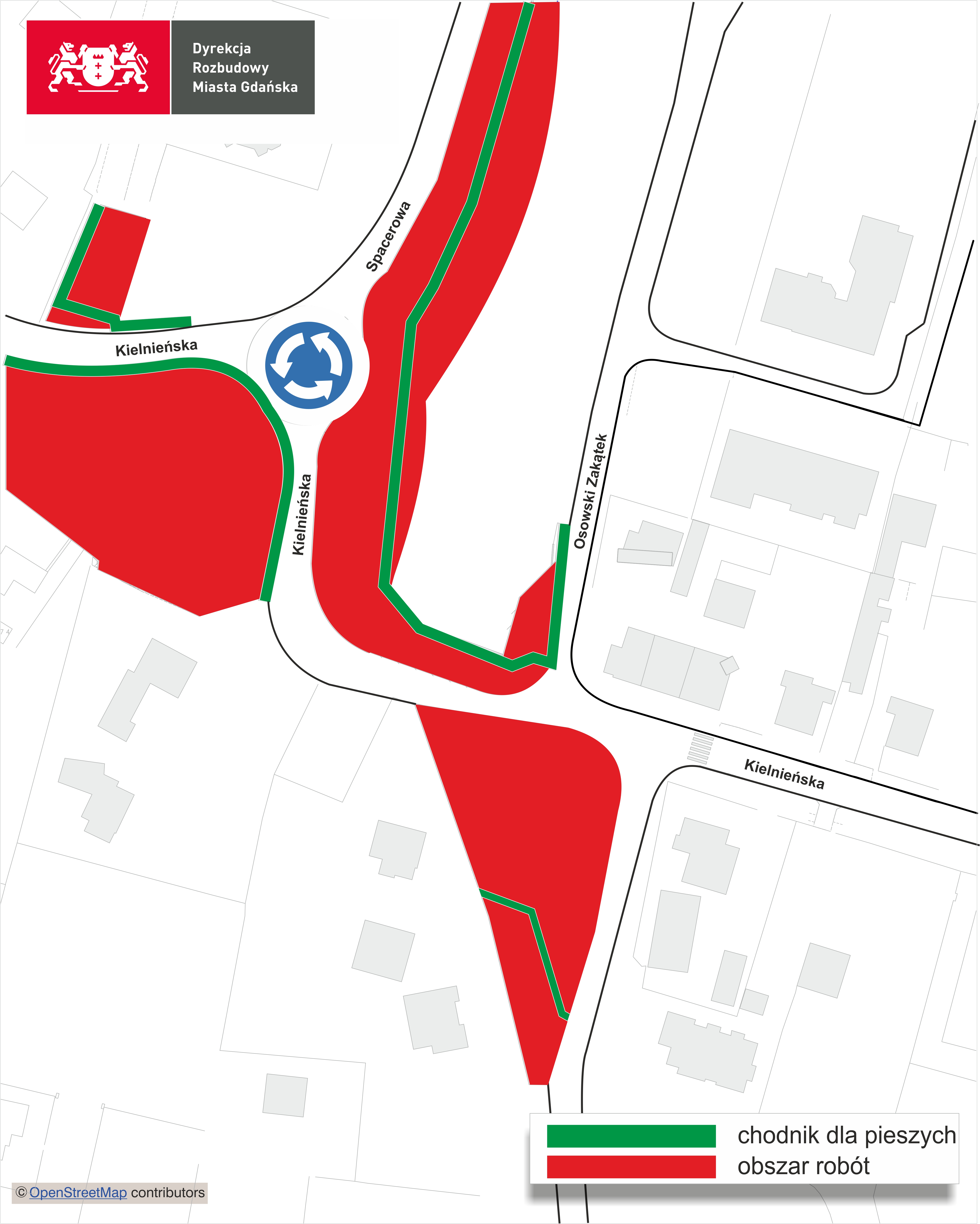

kielnieńska wodnika 21.08

Aktualizacja, 6.08.2024 r.

9 sierpnia wlot z ul. Juraty zostanie zamknięty dla ruchu, a dojazd do ul. Kielnieńskiej odbywać się będzie przez ul. Komandorską i ul. Nową. Ponadto skrzyżowanie z ul. Barniewicką nie będzie miało formy ronda, lecz będzie skrzyżowaniem typu „T”.

Wprowadzenie zmian ma na celu możliwość przebudowy sieci podziemnych i wykonanie docelowego układu drogowego na ul. Kielnieńskiej.

juraty mapa

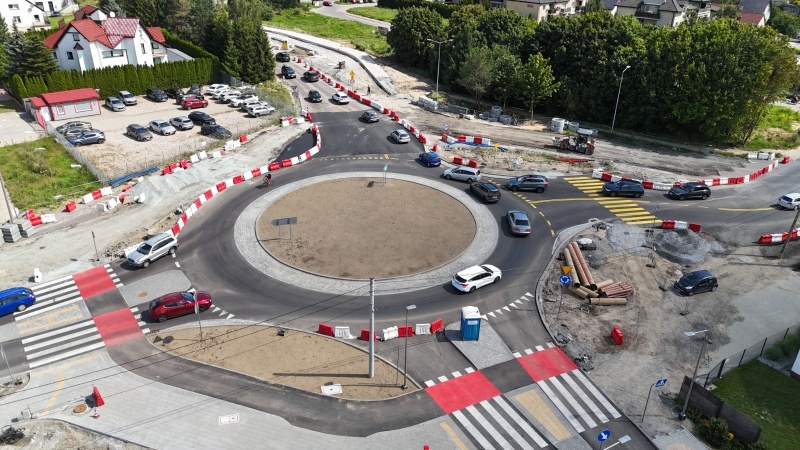

Aktualizacja, 05.08.2024 r

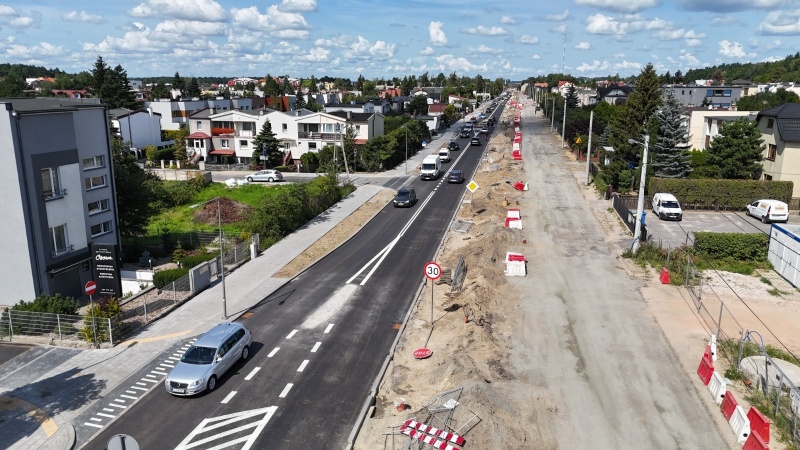

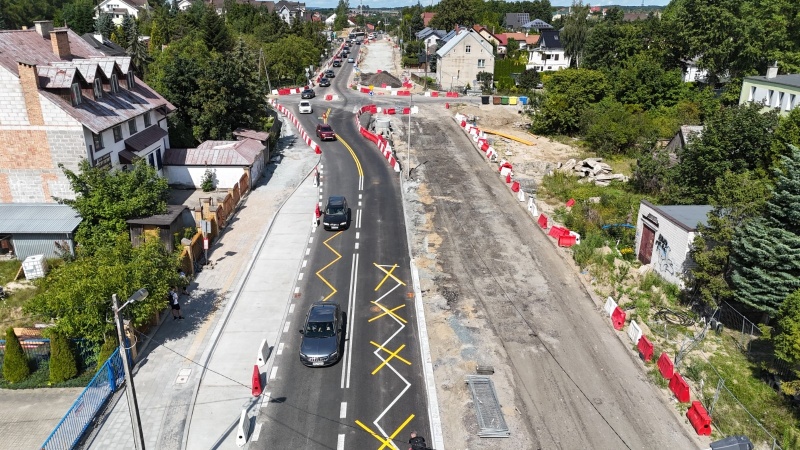

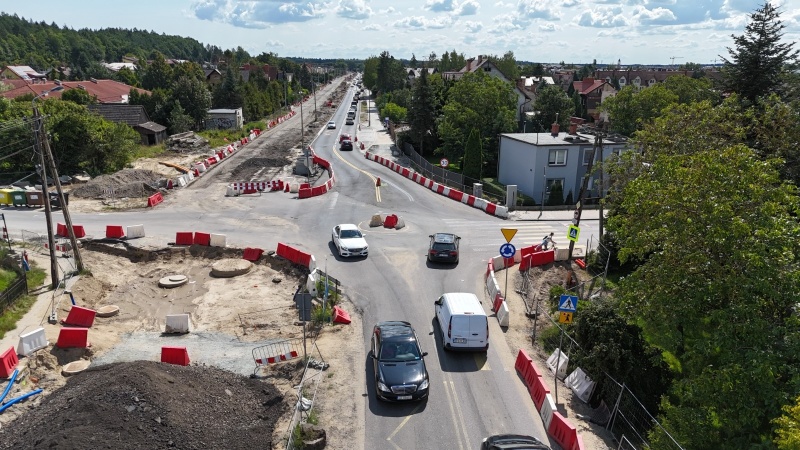

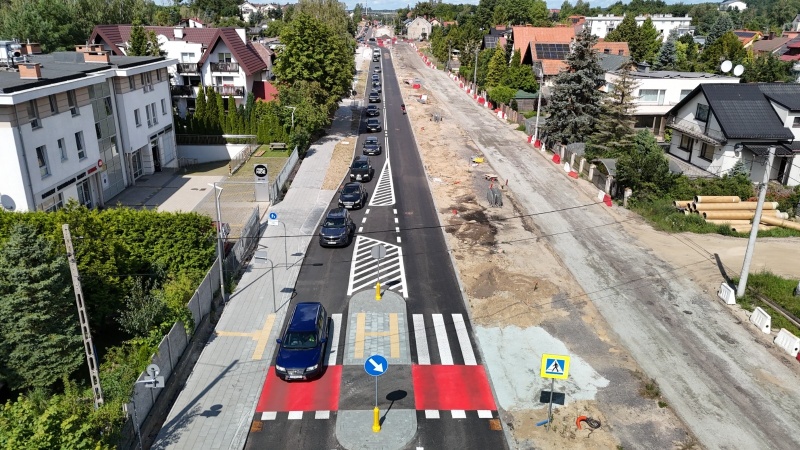

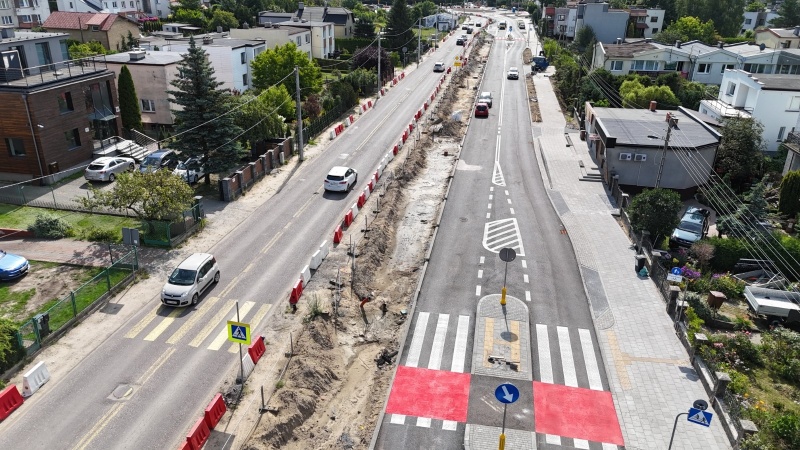

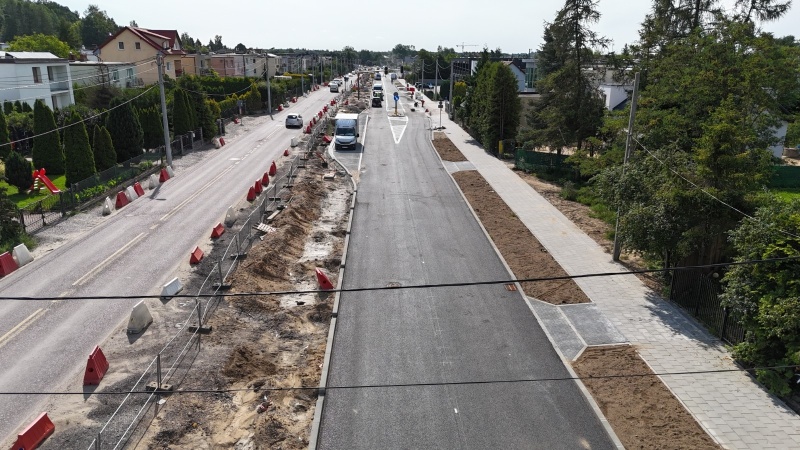

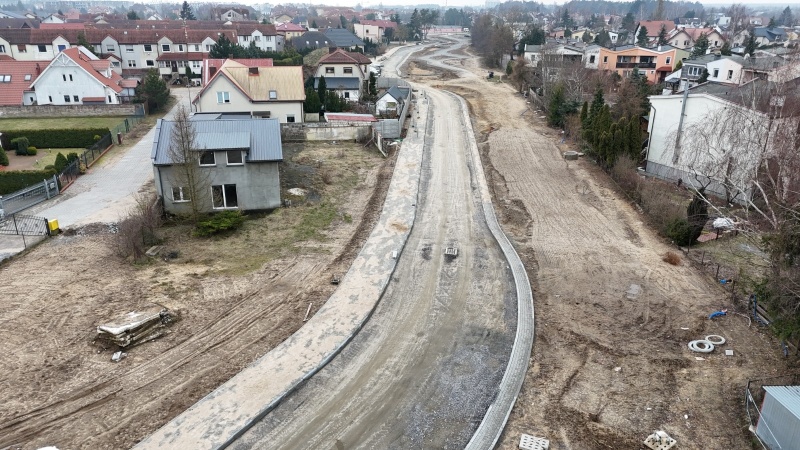

800-metrowy odcinek nowej jezdni ulicy Kielnieńskiej gotowy!

Previous Next

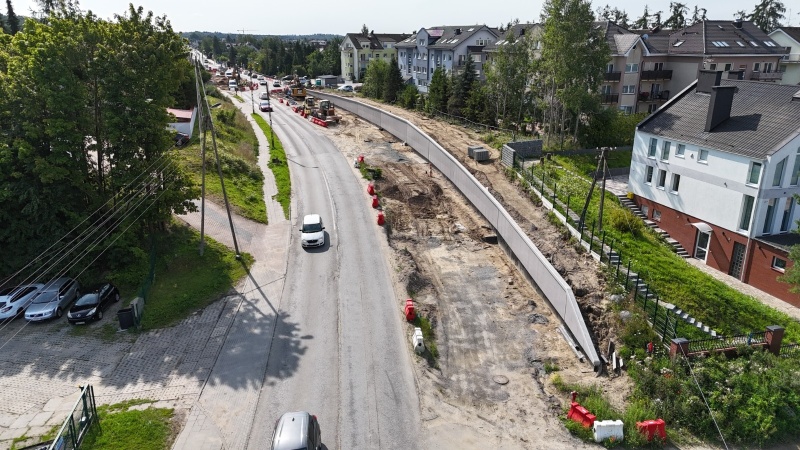

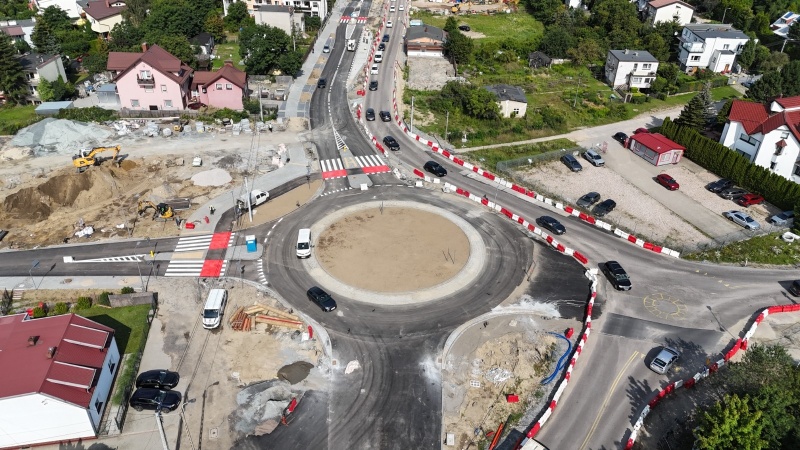

Aktualizacja, 26.07.2024 r.

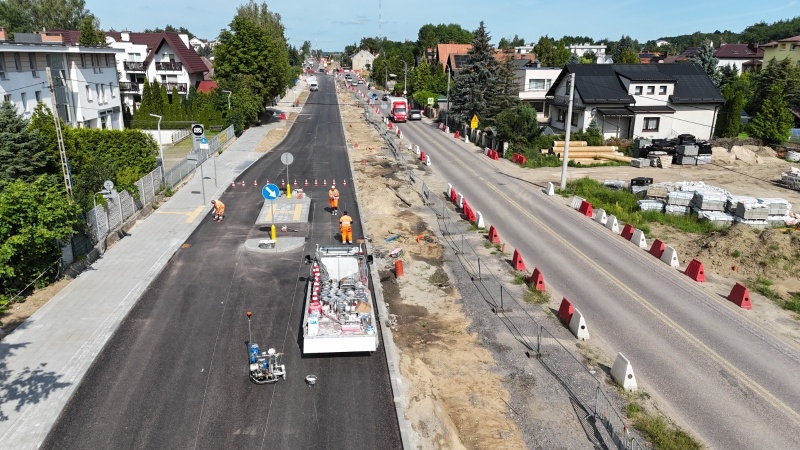

Trwają przygotowania do przełożenia ruchu już na na nową nawierzchnię, na odcinku od ul. Wodnika do ul. Kielnieńskiej.

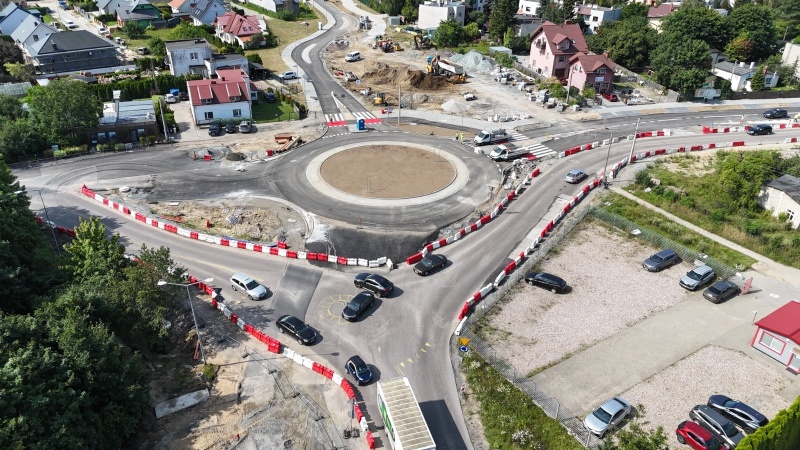

Previous Next

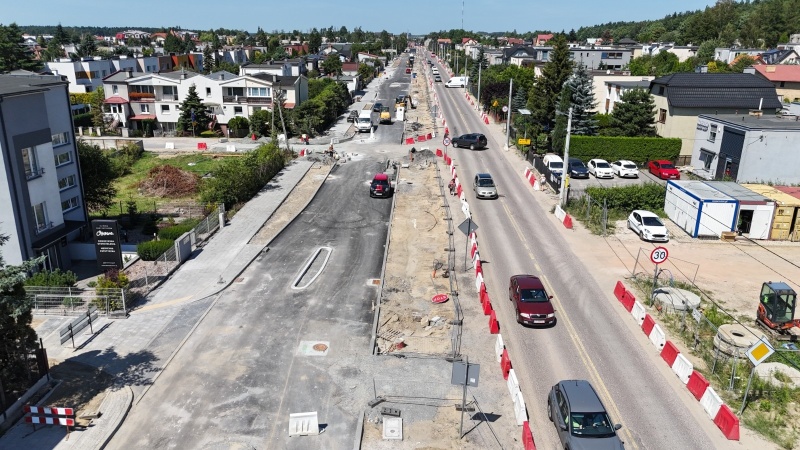

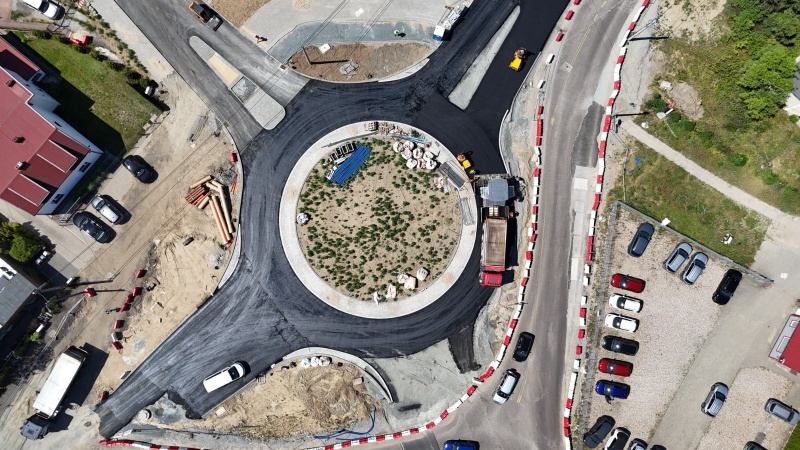

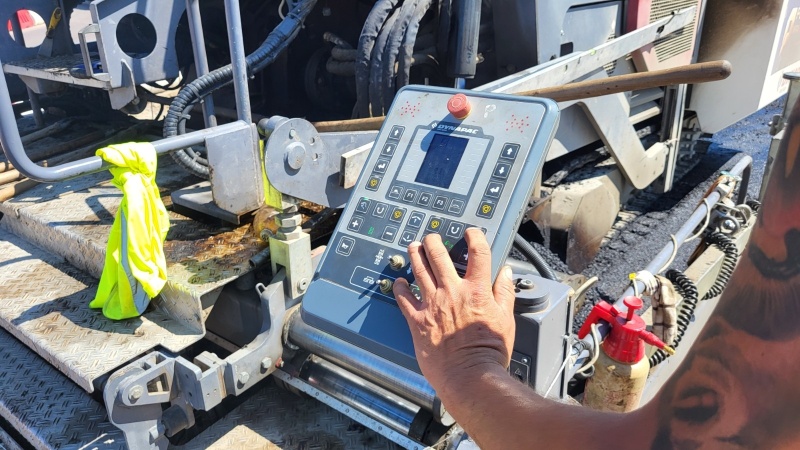

Aktualizacja, 11.07.2024 r.

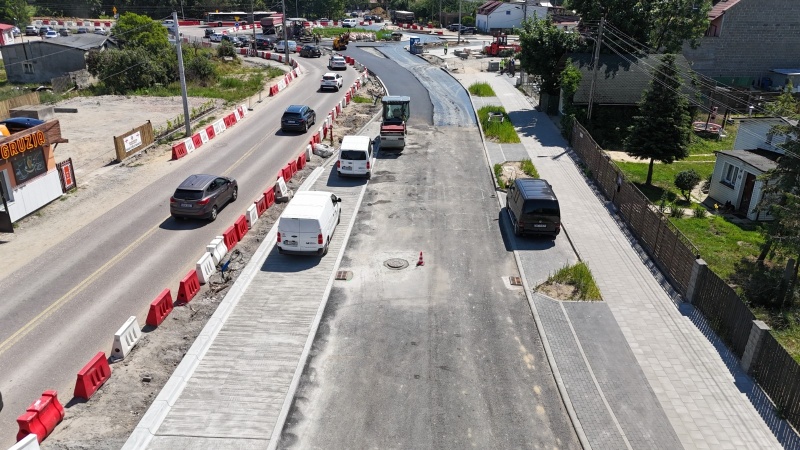

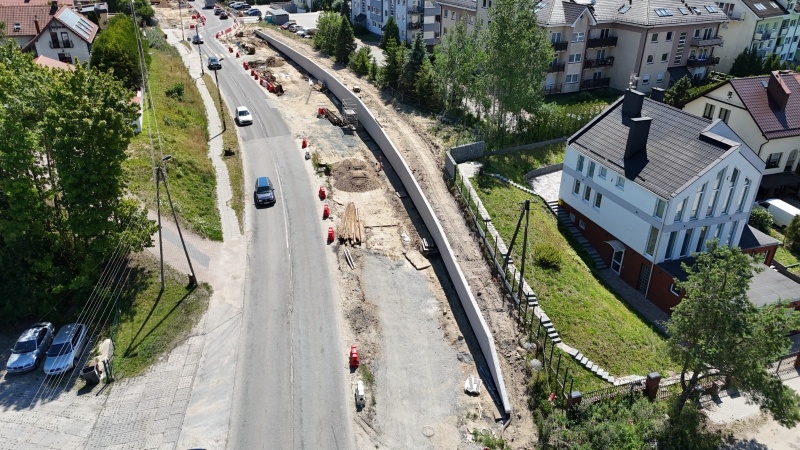

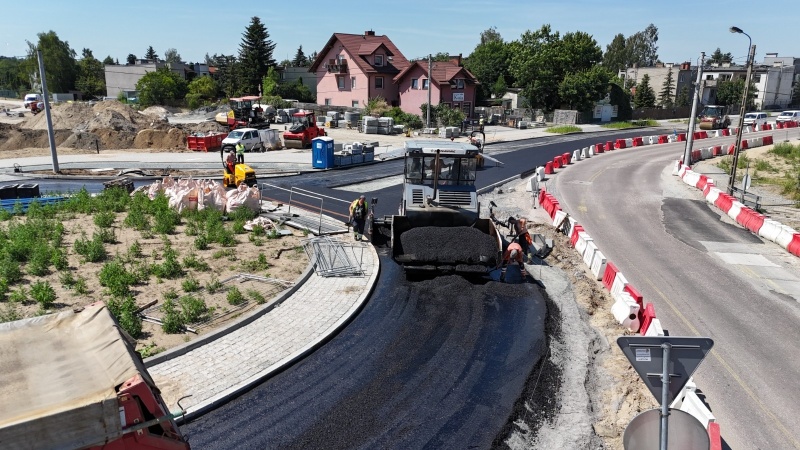

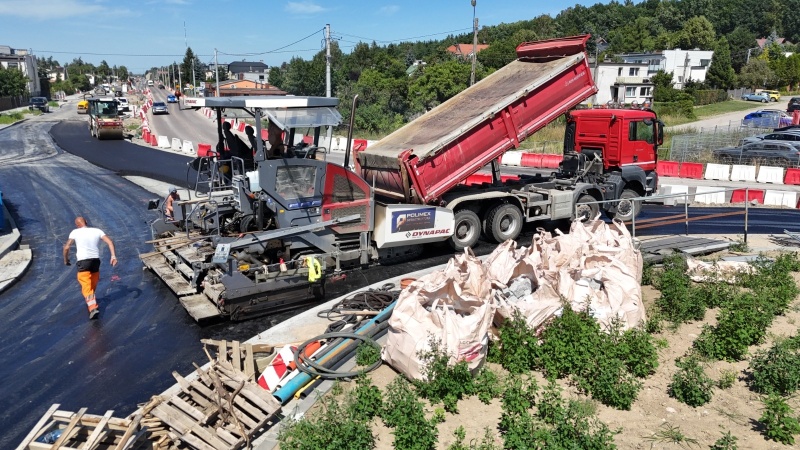

Na  Kielnienskiej wykonawca przygotowuje się do ułożenia warstwy ścieralnej SMA. Trwa regulacja wpustów deszczowych i włazów studzienek kanalizacji deszczowej. Ponadto kontynuowane są roboty  brukarskie. W ulicy Wodnika trwa przebudowa sieci gazowej.

Previous Next

Aktualizacja, 11.06.2024 r.

Z uwagi na planowane prace związane z układaniem ostatniej warstwy nawierzchni przez 3 dni na ul. Galaktycznej mogą występować utrudnienia w ruchu pojazdów.

W czwartek, 13 czerwca planowane jest rozpoczęcie prac związanych z układaniem mas bitumicznych SMA na ul. Galaktycznej oraz na fragmencie ul. Feniksa i Herkulesa. W związku z koniecznością poruszania się po ulicy ciężkiego sprzętu, 13 i 14 czerwca nie będzie możliwości wjazdu na wspomniane ulice. Ruch zostanie otwarty w sobotę, 15 czerwca w godzinach porannych.  Prosimy mieszkańców o nieparkowanie w tych dniach na ul. Galaktycznej, Feniksa i Herkulesa. Dojazd dla służb ratowniczych będzie zapewniony przez cały czas.

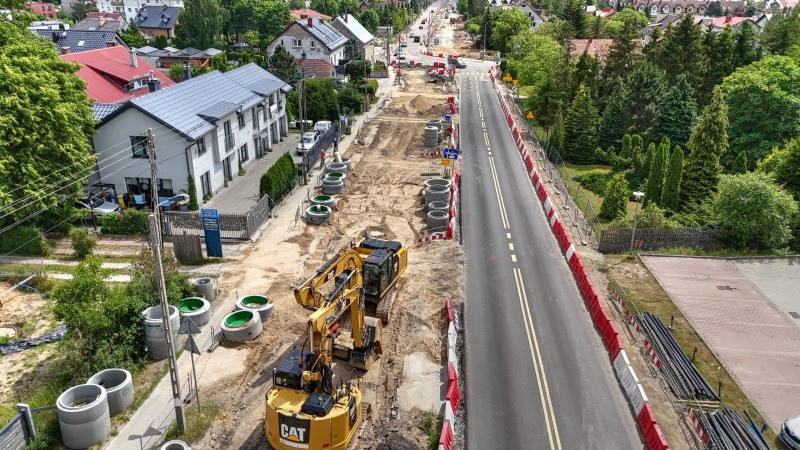

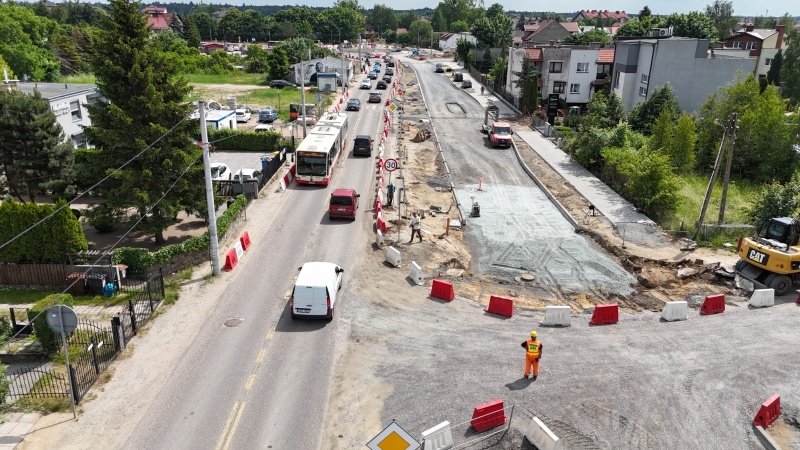

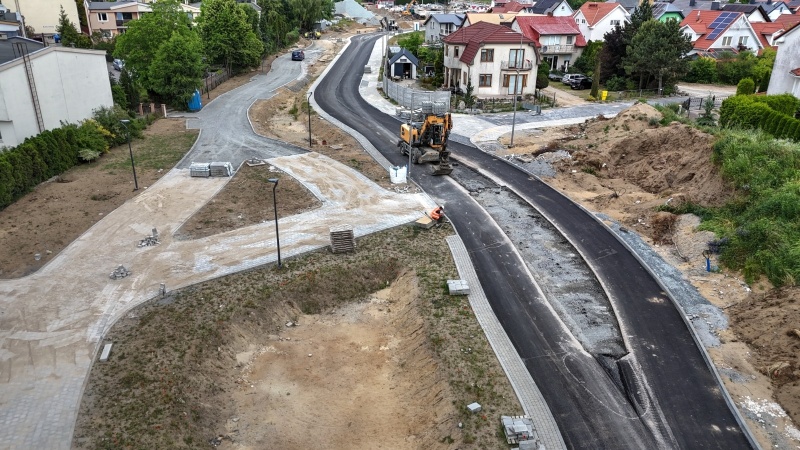

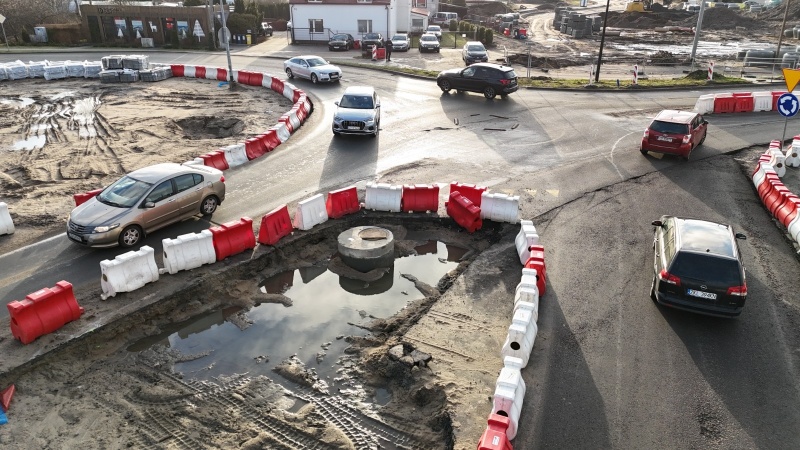

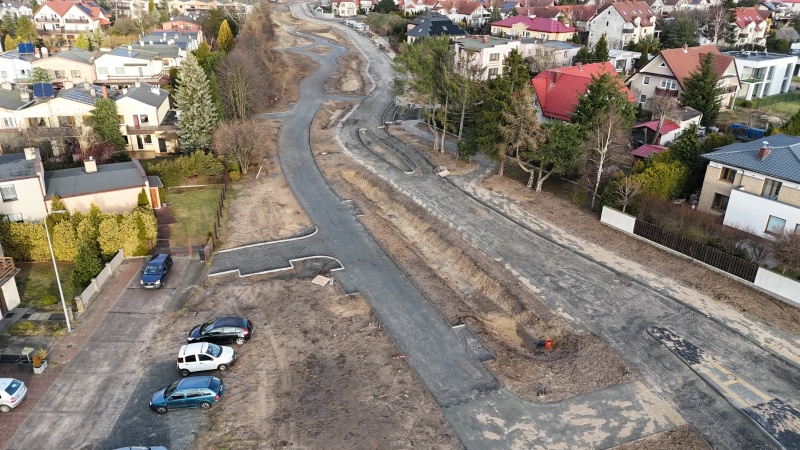

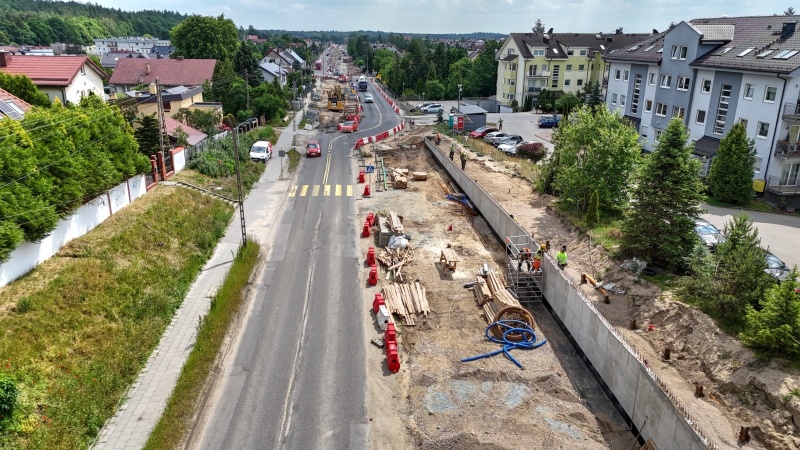

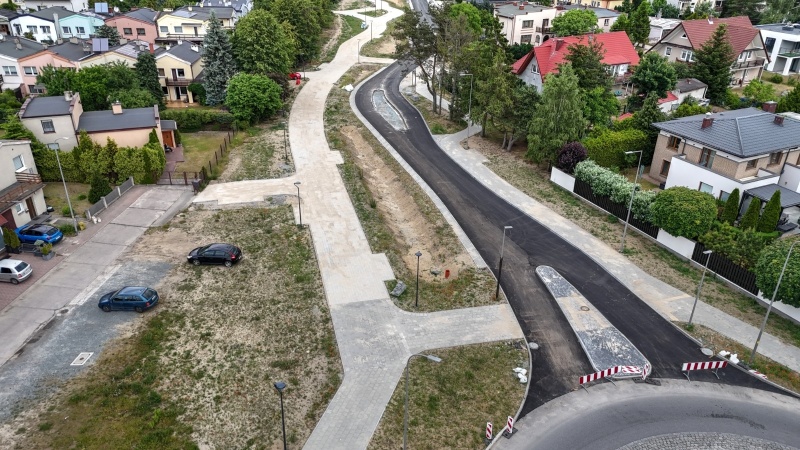

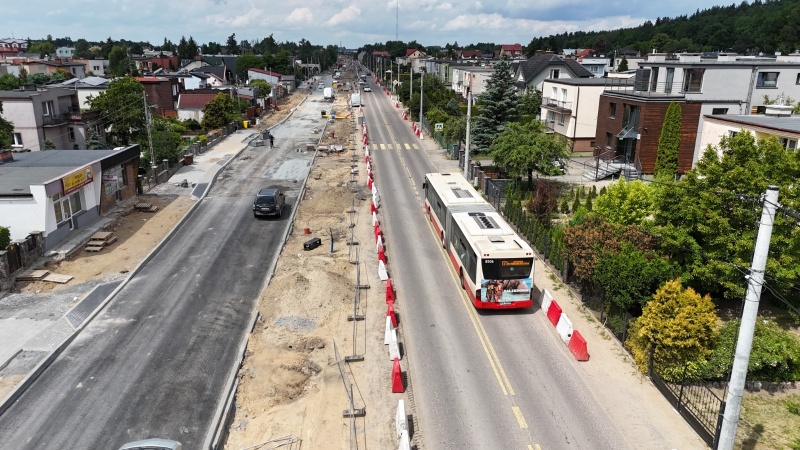

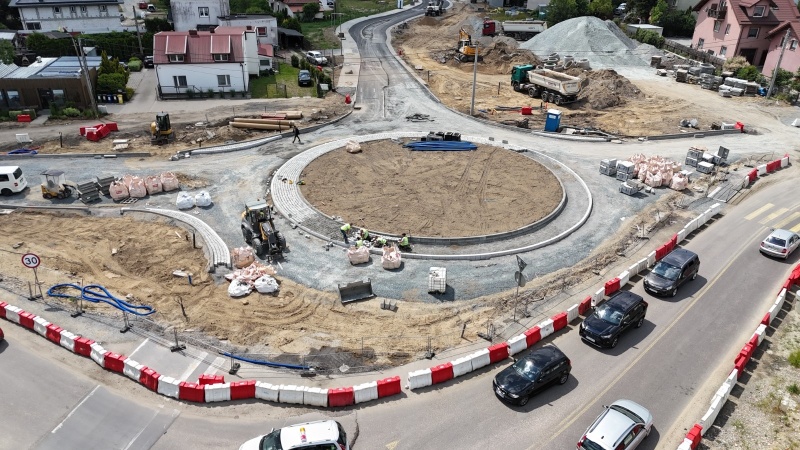

Aktualizacja, 07.06.2024 r.

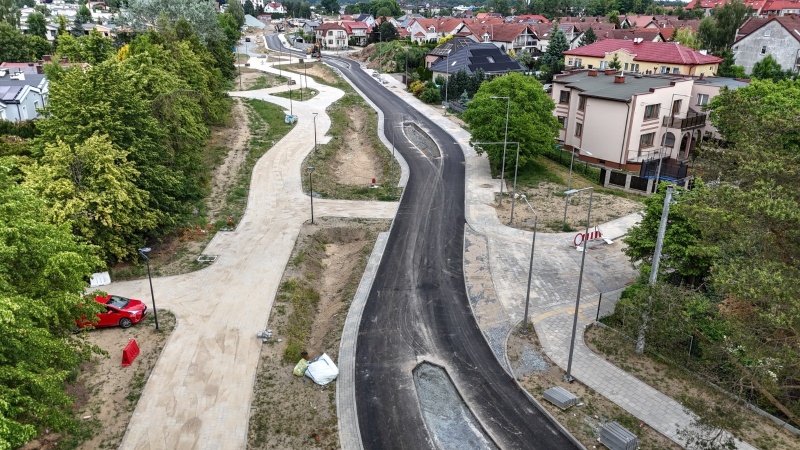

Previous Next

Aktualizacja, 24.05.2024 r.

W poniedziałek, 27 maja na ul. Galaktycznej planowane jest rozpoczęcie prac związanych z profilowaniem konstrukcji drogi. W związku z koniecznością poruszania się po ulicy ciężkiego sprzętu, mogą pojawić się chwilowe utrudnienia z wjazdem na posesje.

We wtorek i środę (27-28 maja) planowane jest układanie warstw podbudowy i mas bitumicznych. W związku z tym od 28 maja od godz. 8.00 do czwartku 30.05 do godziny 8.00 nie będzie możliwości poruszania się po ul. Galaktycznej ani wjazdu na posesje. Prosimy mieszkańców o nieparkowanie w tych dniach na ul. Galaktycznej. Dojazd dla służb ratowniczych będzie zapewniony przez cały okres.

Galaktyczna 27.05

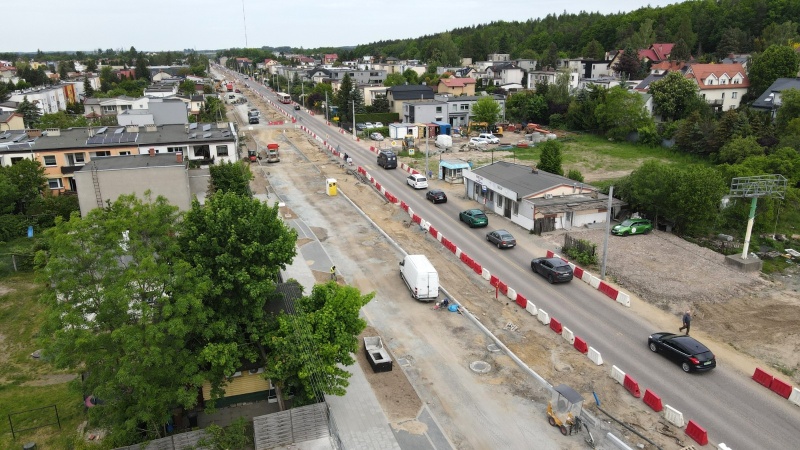

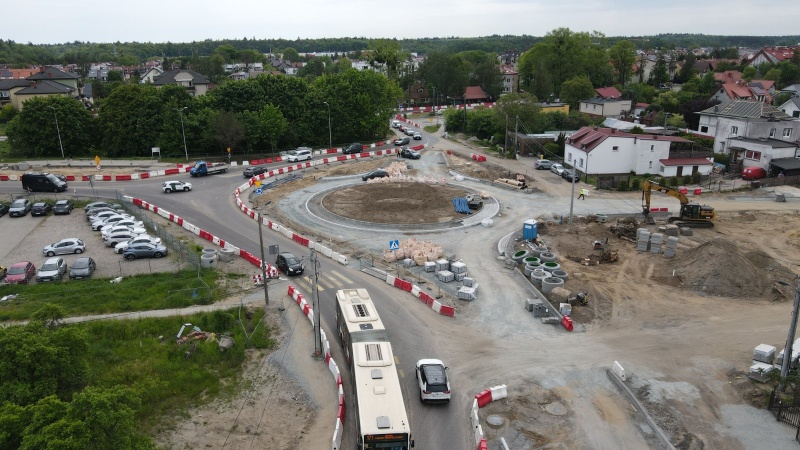

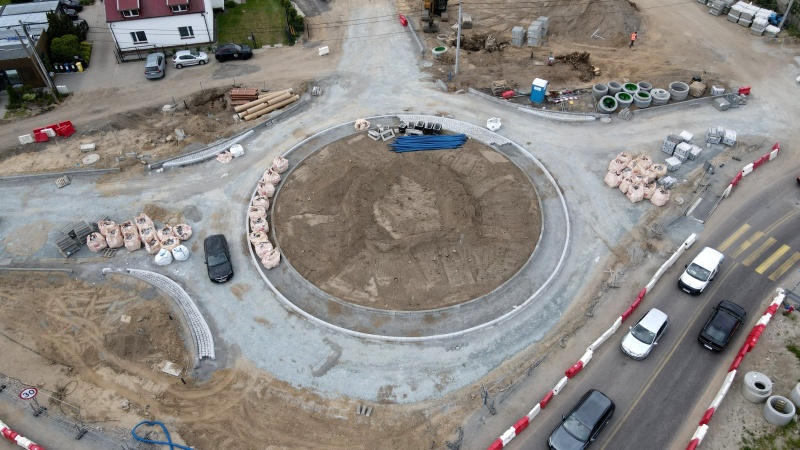

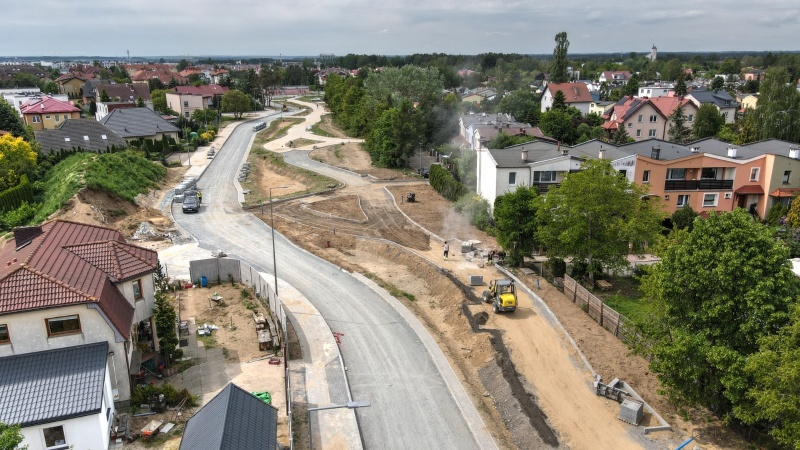

Aktualizacja, 21.05.2024 r.

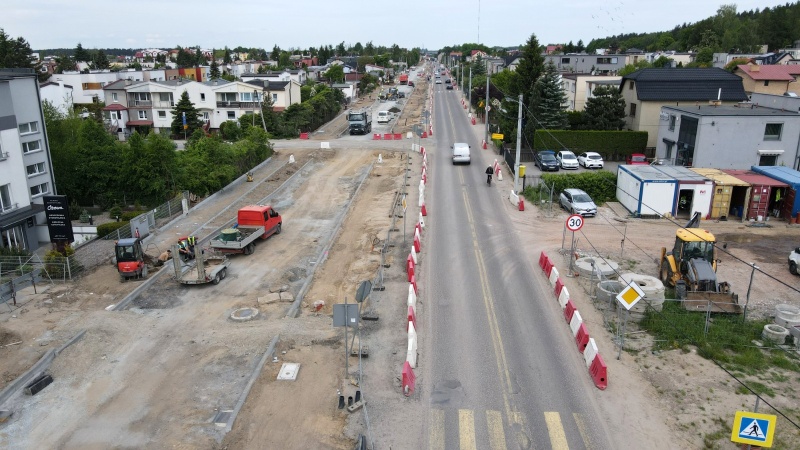

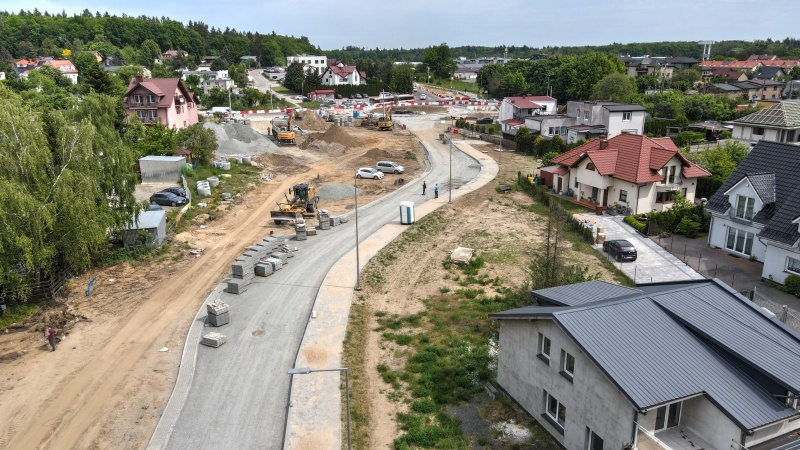

Obecny postęp robót:

Kielnienska, Nowa Koziorożca, Galaktyczna:  Wykonawca jest w trakcie układania krawężników i nawierzchni chodników, trwają prace przygotowawcze do układania warstw bitumicznych.

Kielnieńska: Wykonawca jest w trakcie betonowania muru oporowego. Trwają przełączenia sieci energetycznej.

Skrzyżowanie Wodnika/Kielnienska, i część Kielnienska od Barniewickiej w kierunku Chwaszczyna:  Wykonawca wprowadził tymczasową organizację ruchu, w najbliższym czasie przystąpi do frezowania istniejących ulic i rozpocznie przebudowę sieci kanalizacji sanitarnej i rozpocznie budowę sieci kanalizacji deszczowej.

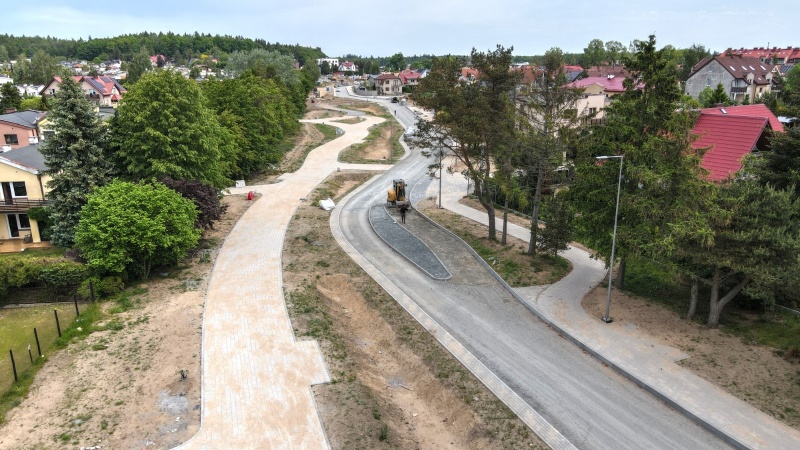

Previous Next

Aktualizacja, 15.05.2024 r.

W związku z kolejnym etapem prac przy rozbudowie ul. Kielnieńskiej w czwartek planowane jest wprowadzenie zmian w organizacji ruchu w dwóch punktach w Osowej.

  • Na ul. Kielnieńskiej,  na odcinku pomiędzy ulicami Barniewicką a Drawską,  ruch aut zostanie przeniesiony na jezdnię  tymczasową. Ulica Juraty pozostanie przejezdna.
  • Na wlocie ul. Wodnika w ul. Kielnieńską ruch zostanie przesunięty na jezdnię tymczasową

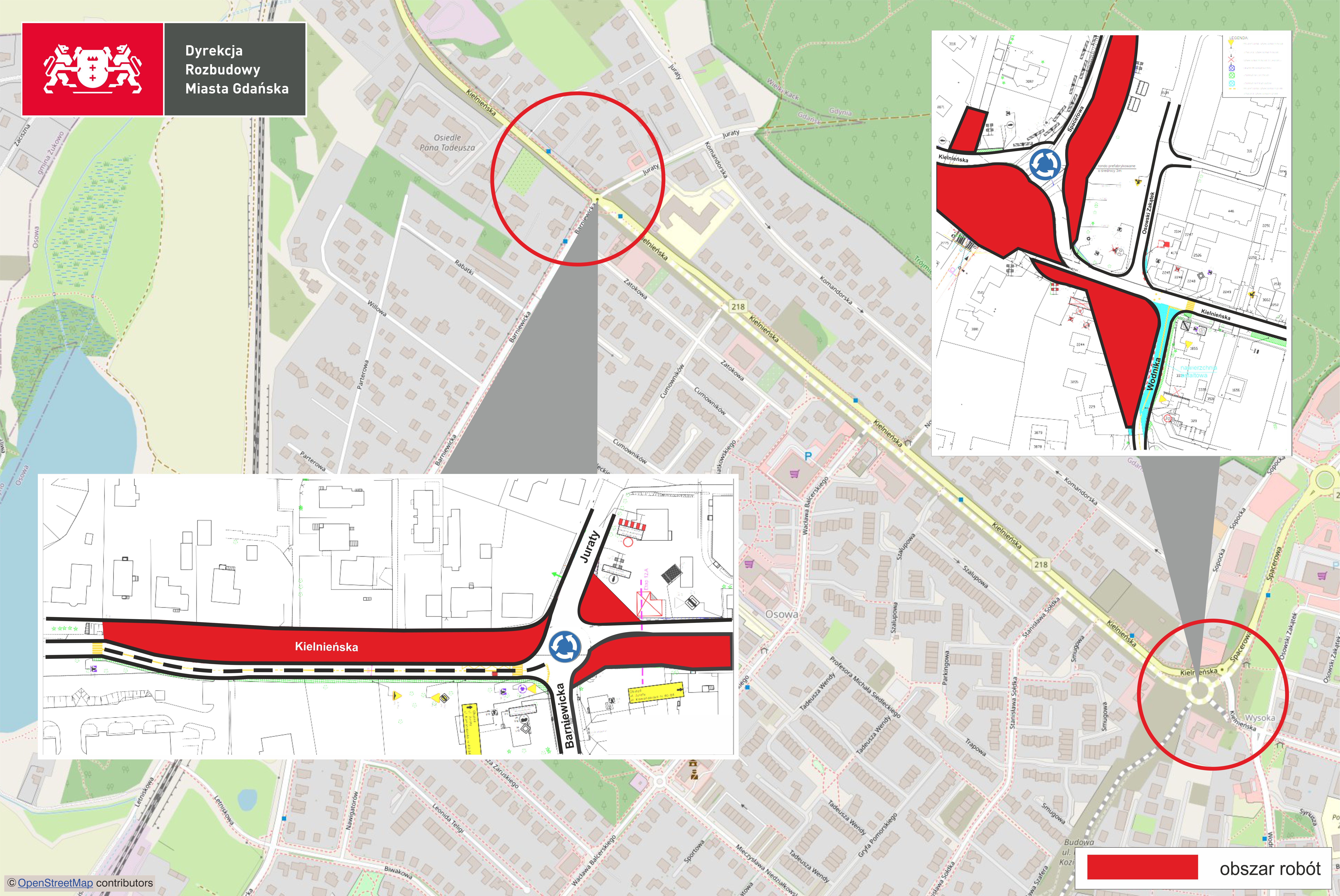

mapa Kielnieńska 16.05

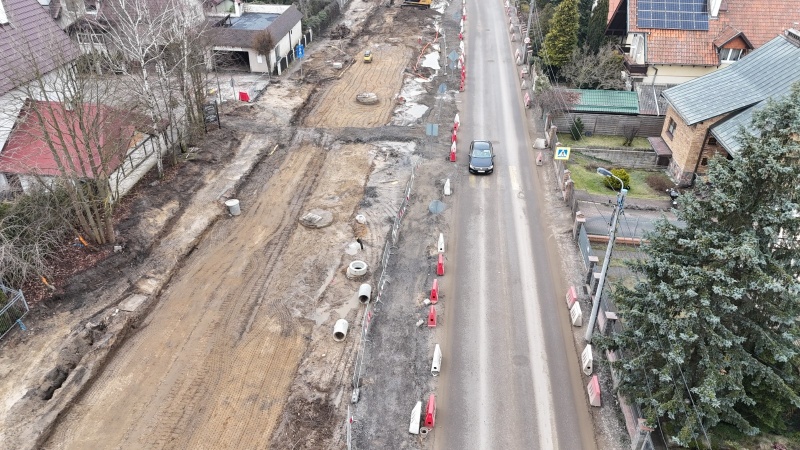

Aktualizacja, 22.03.2024 r.

W poniedziałek, 25 marca na okres około miesiąca zamknięty zostanie wlot z ul. Kielnieńskiej w ul. Balcerskiego. W związku z tym zmieni się również trasa autobusów komunikacji miejskiej.

25 marca w godzinach porannych zamknięty zostanie wlot z ul. Kielnieńskiej w ul. Balcerskiego. W tym miejscu wykonywane będą instalacje teletechniczna i elektryczna. Ponadto powstanie wyniesione przejście dla pieszych.  Objazd poprowadzony będzie ulicami Barniewicką i Niedziałkowskiego.

Zmiany w kursowaniu autobusów

Linie 269: tymczasowa trasa objazdowa w Osowej

Od poniedziałku 25.03.2024 r., od pierwszych porannych kursów), autobusy linii 269 pojadą trasą objazdową:

W kierunku krańca „Osiedle Barniewice” 01 od przystanku „Iławska” 01 do przystanku „Sołdka” 01 autobusy pojadą ulicami: Kielnieńską – Barniewicką – Niedziałkowskiego – dalej po stałej trasie.

Zawieszona zostanie obsługa przystanków:

  • „Barniewicka” 01
  • „Siedleckiego” 01

Uruchomione zostaną przystanki zastępcze:

  • „Barniewicka” 02
  • „Niedziałkowskiego” (n/ż) 91
  • „Balcerskiego” 91

W kierunku krańca „Kukawka” 01 od przystanku „Sołdka” 02 do przystanku „Barniewicka” 03, autobusy pojadą ulicami Niedziałkowskiego – Barniewicką – Kielnieńską – dalej po stałej trasie.

Zawieszona zostanie obsługa przystanków:

  • „Siedleckiego” 02
  •  „Nowa” 02

Uruchomione zostaną przystanki zastępcze:

  • „Balcerskiego” 92
  • „Niedziałkowskiego” 01

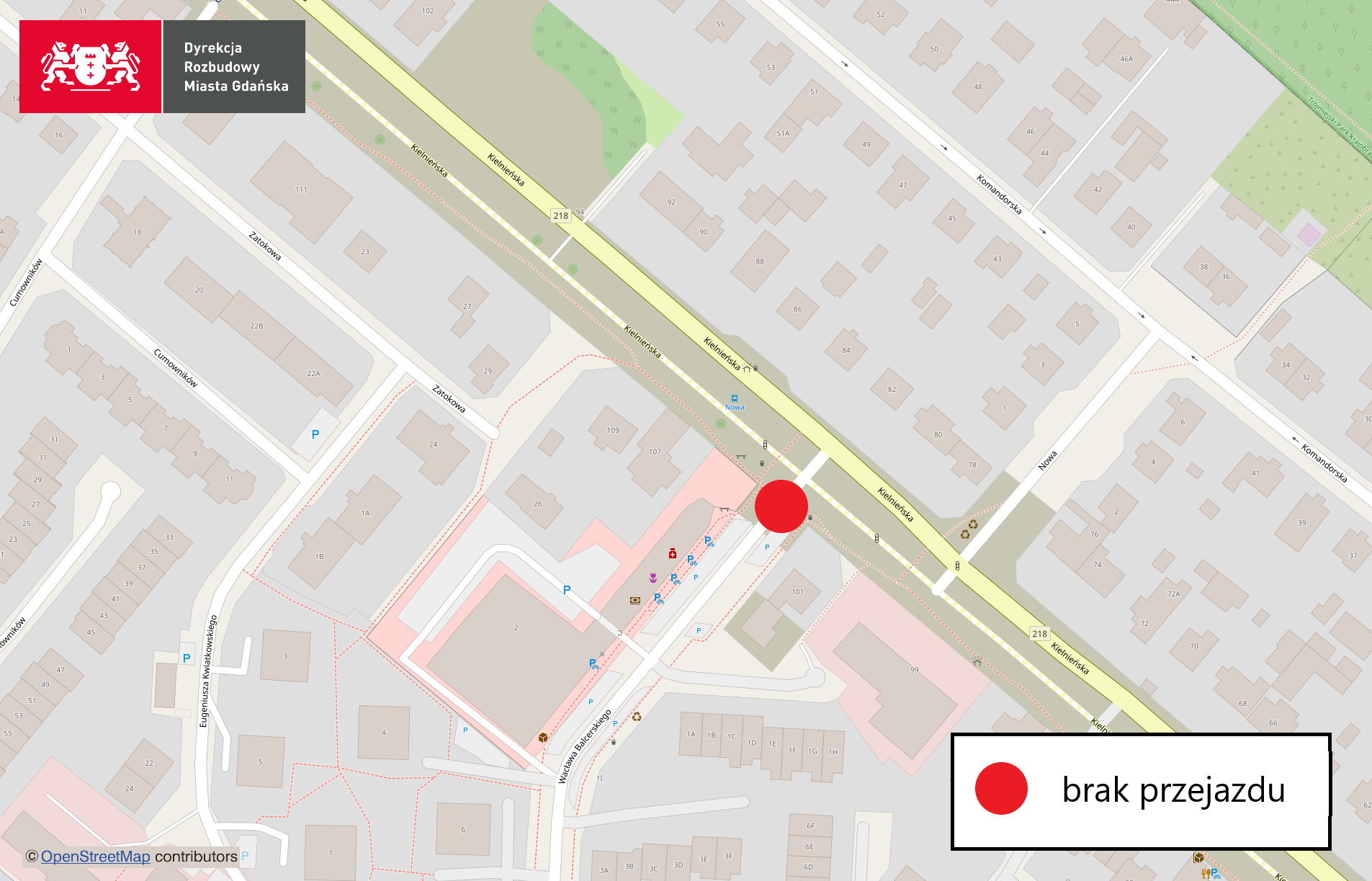

Balcerskiego Kielnieńska

Aktualizacja, 14.03.2024 r.

Od poniedziałku planowane jest wprowadzenie zmian w organizacji ruchu na ul. Galaktycznej. Zamknięty zostanie odcinek ul. Galaktycznej od numeru 5 do numeru 13. Zamknięcie odcinka jest konieczne, by wybudować na tym fragmencie kanalizację deszczową. Dojście dla pieszych zostanie zachowane. Prace wykonywane są w ramach kompleksowej przebudowy ul. Kielnieńskiej.

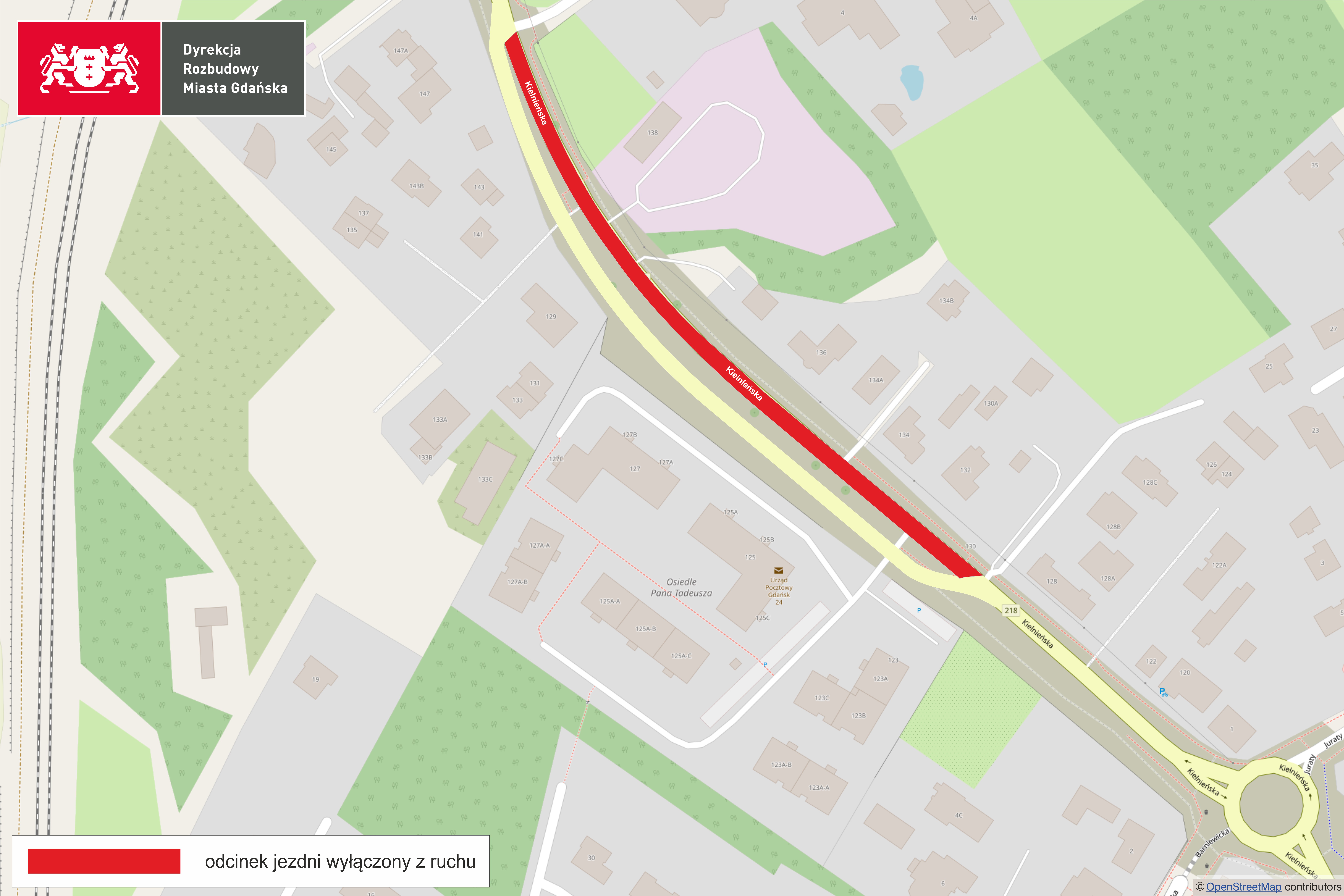

mapa galaktyczna 18.03

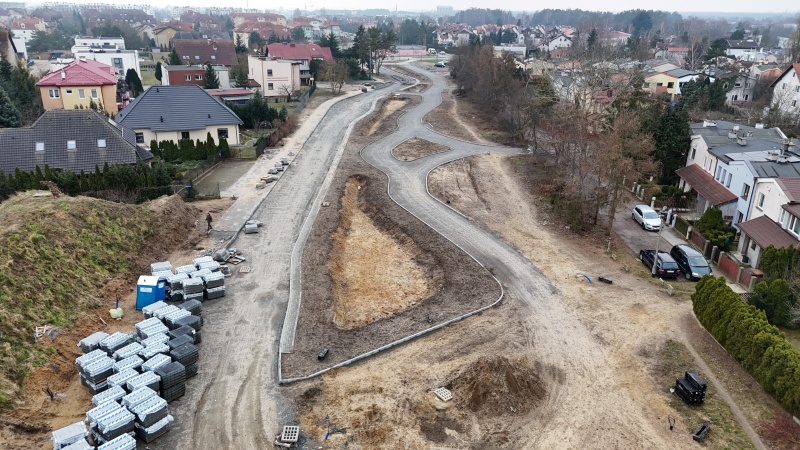

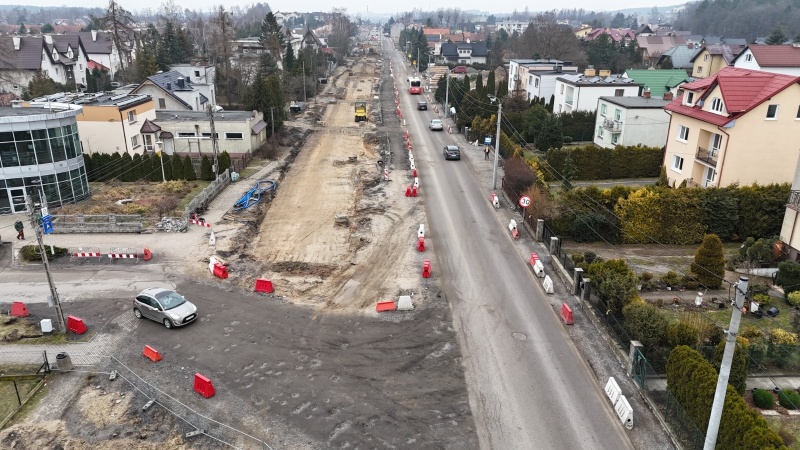

Aktualizacja, 06.03.2024 r.

Trwają prace związane z budową sieci kanalizacja deszczowej w rejonie przyszłego ronda Kielnienska/Spacerowa/Nowa Koziorożca oraz sieci gazowej wzdłuż ulicy Kielnieńskiej. Ponadto rozpoczęto roboty związane z wykonywaniem stabilizacji układów drogowych i roboty brukarskie.

Previous Next

Aktualizacja, 13.02.2024 r.

W środę, 14 lutego planowane jest wprowadzenie zmian w organizacji ruchu na ul. Kielnieńskiej.

Od godzin porannych ruch pojazdów ze skrzyżowania ul. Kielnieńskiej i ul. Spacerowej zostanie przeniesiony na tymczasowe rondo. Wprowadzenie zmian pozwoli na wykonanie układu docelowego na ul. Spacerowej, włącznie z rondem.

Kielnieńska 14.02

Aktualizacja, 31.01.2024 r.

W czwartek, 1 lutego planowane jest wprowadzenie zmian w organizacji ruchu na skrzyżowaniu ul. Kielnieńskiej i ul. Spacerowej.

Od 1 lutego przez okres około 2 tygodni ruch z ronda na skrzyżowaniu ul. Kielnieńskiej z ul. Spacerową zostanie przeniesiony na jezdnię tymczasową. Ponadto zostanie przeniesienony przystanek autobusowy.

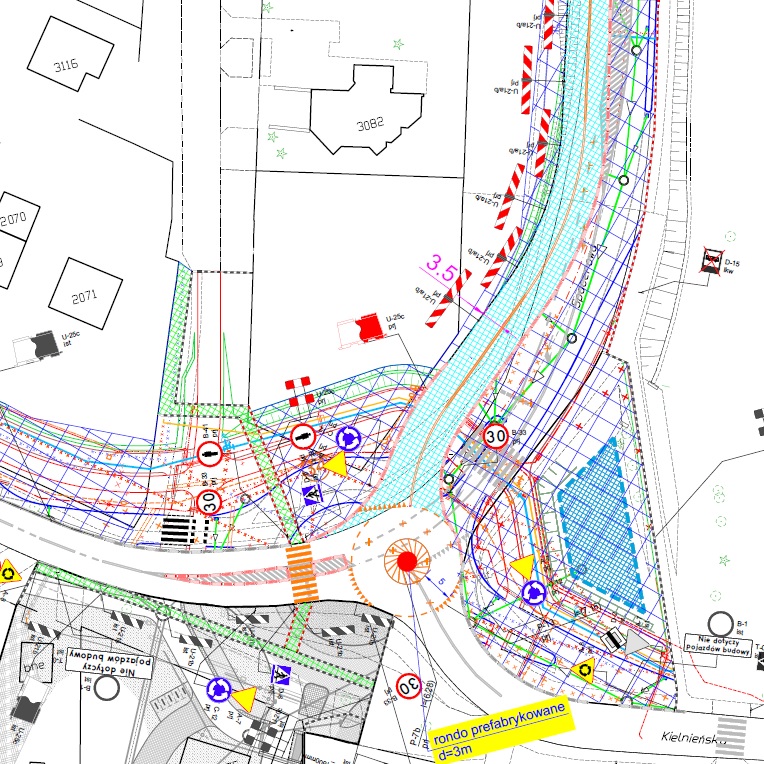

Kielnieńska 1.02

Aktualizacja 11.01.2024
