Remont mostu na ul. Elżbietańskiej

W ramach inwestycji wykonano konstrukcję stalowa mostu wraz z nową nawierzchnią jezdni z kostki kamiennej i nowe chodniki. Naprawione zostały też ubytki w konstrukcji podpór oraz wykonane nowe balustrady mostu. Jednocześnie w ramach inwestycji prowadzone były prace związane z przebudową sieci wodociągowej.
Wykonawcą prac była Firma Budowlano-Drogowa MTM. Koniec prac wraz z odbiorami planowany był na III kwartał 2026 r.
Aktualizacja, 18.08.2026 r.

Prace zostały zakończone, a most oddany do użytku.

Aktualizacja, 17.07.2026 r.

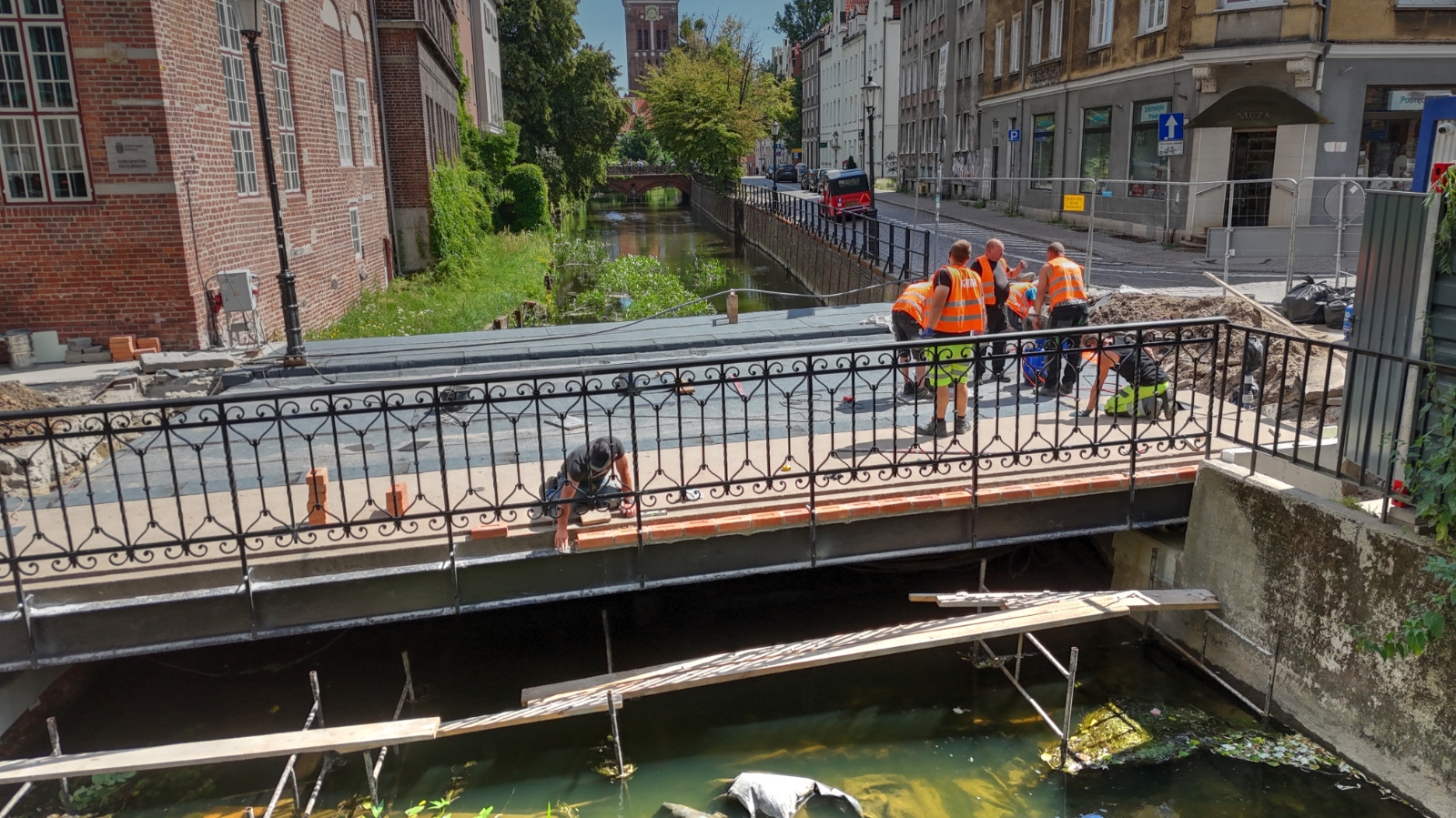

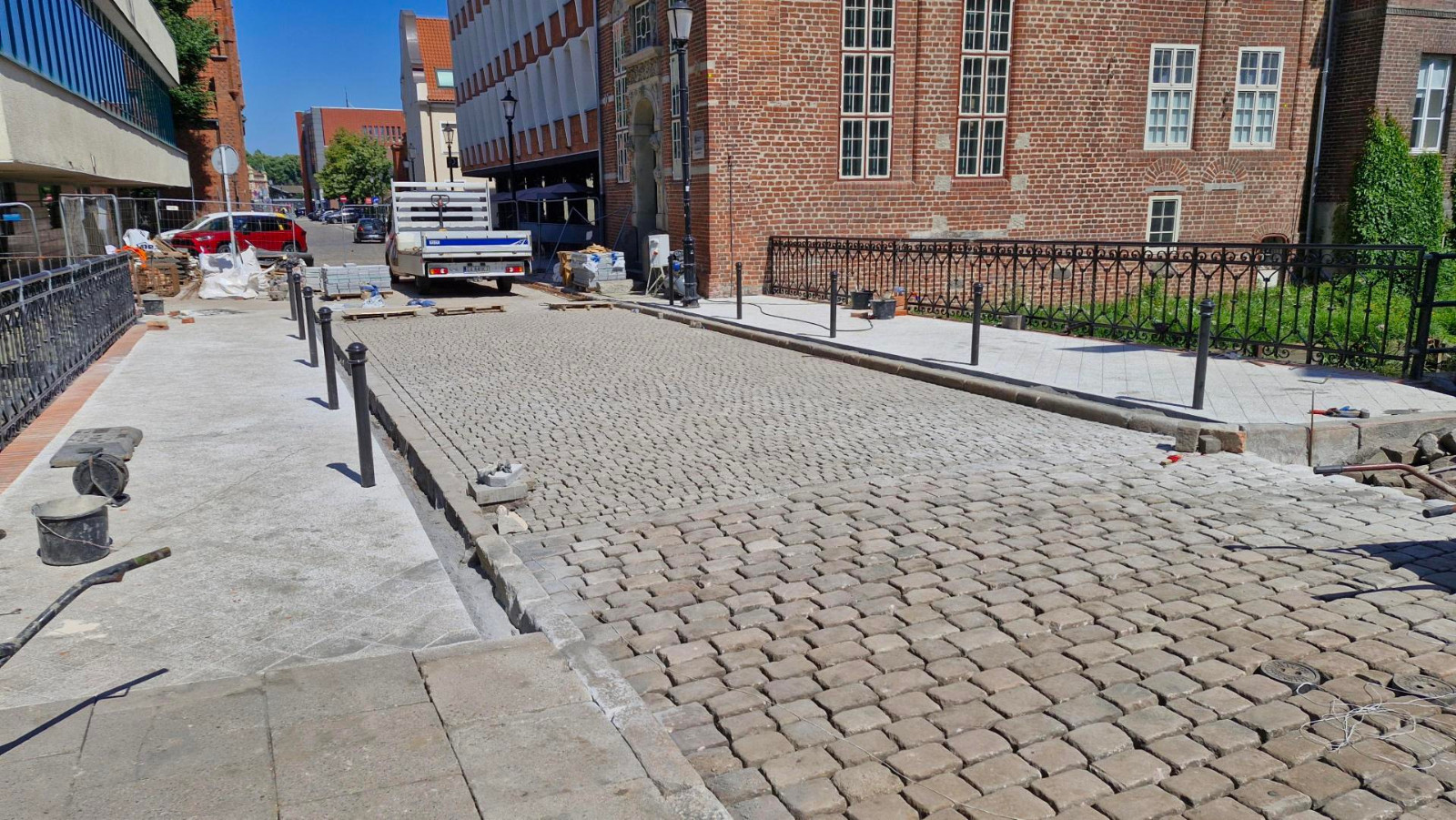

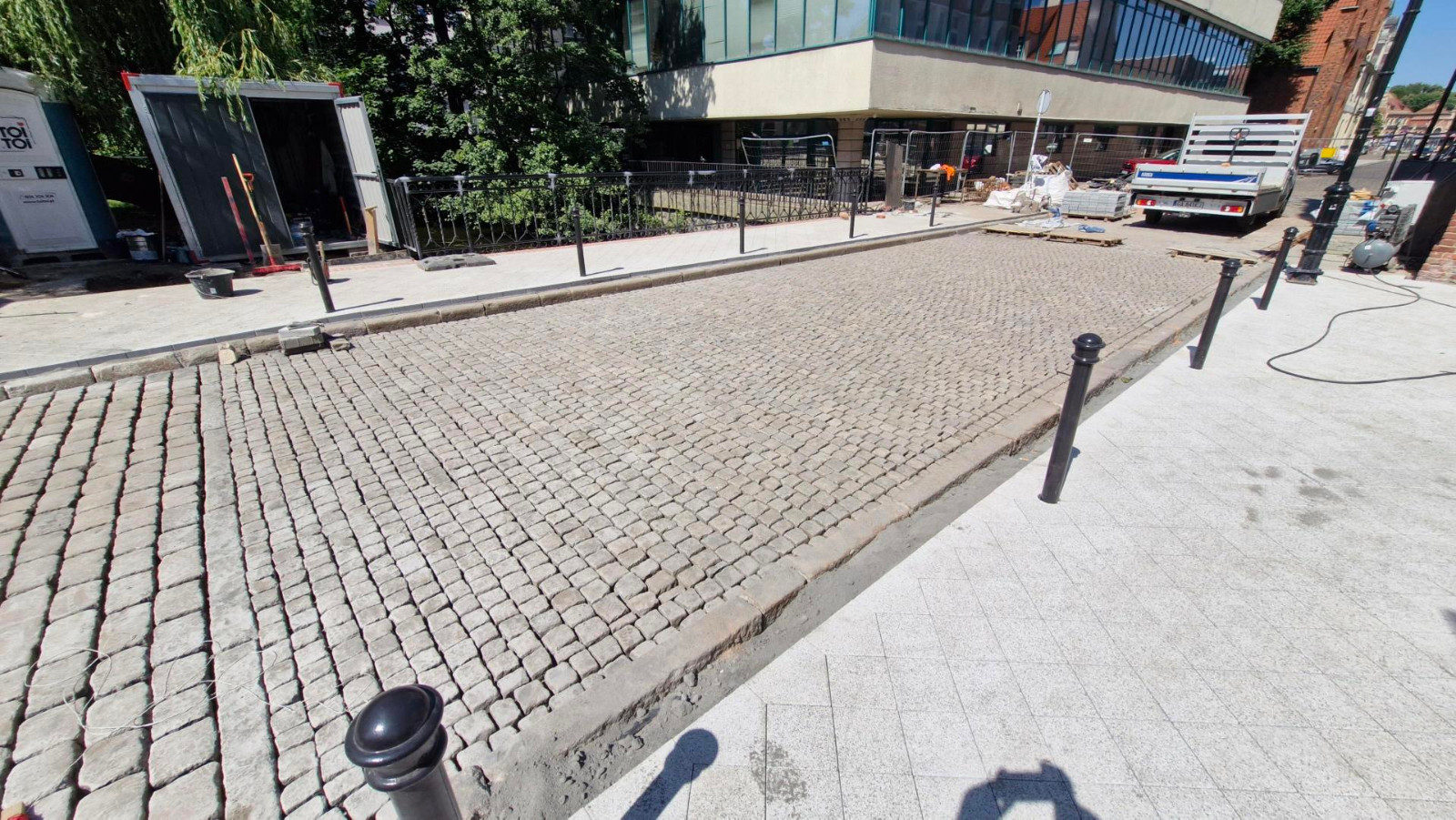

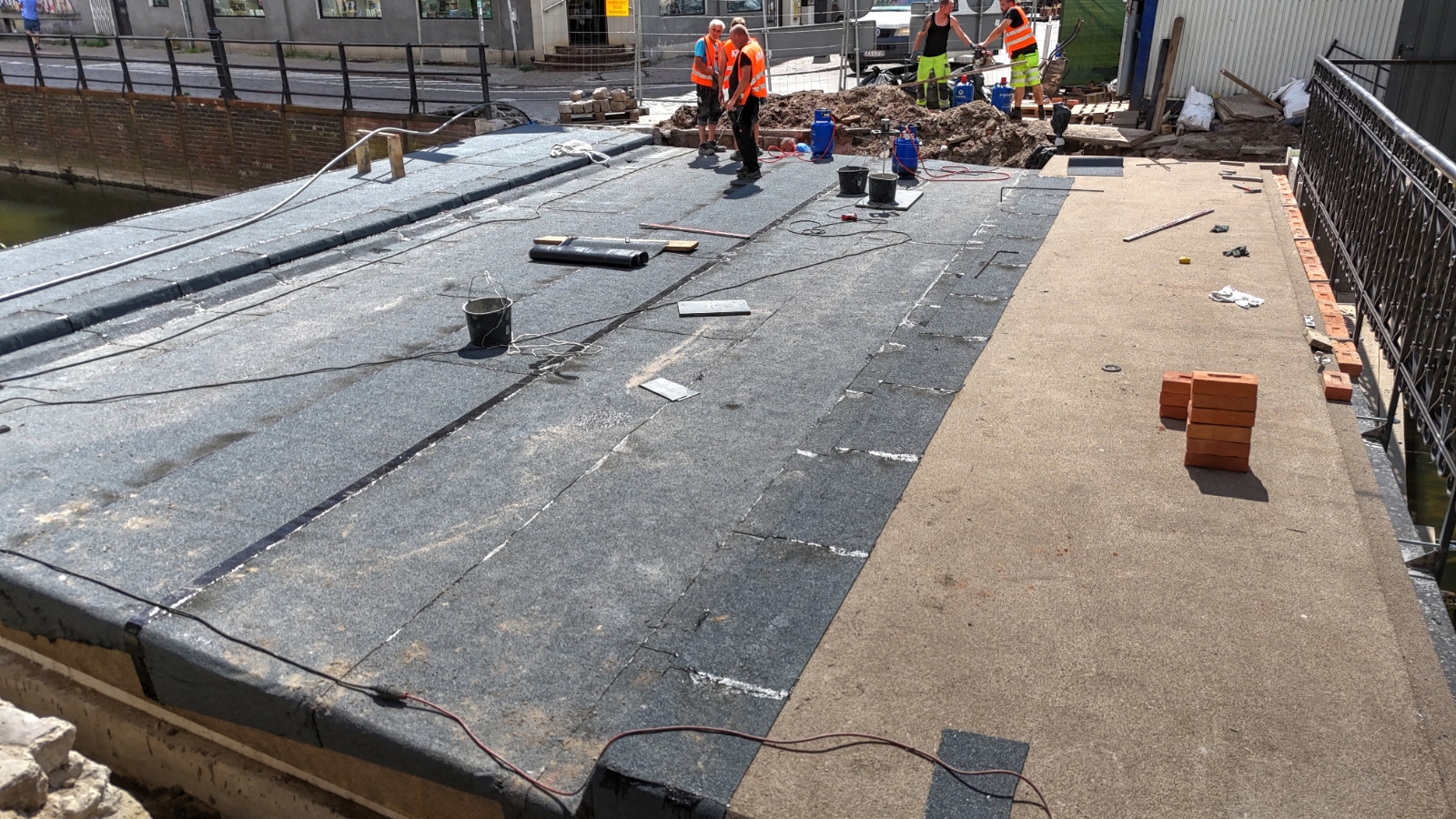

Na moście wykonano już nawierzchnię z kostki.

Aktualizacja, 3.07.2026 r.

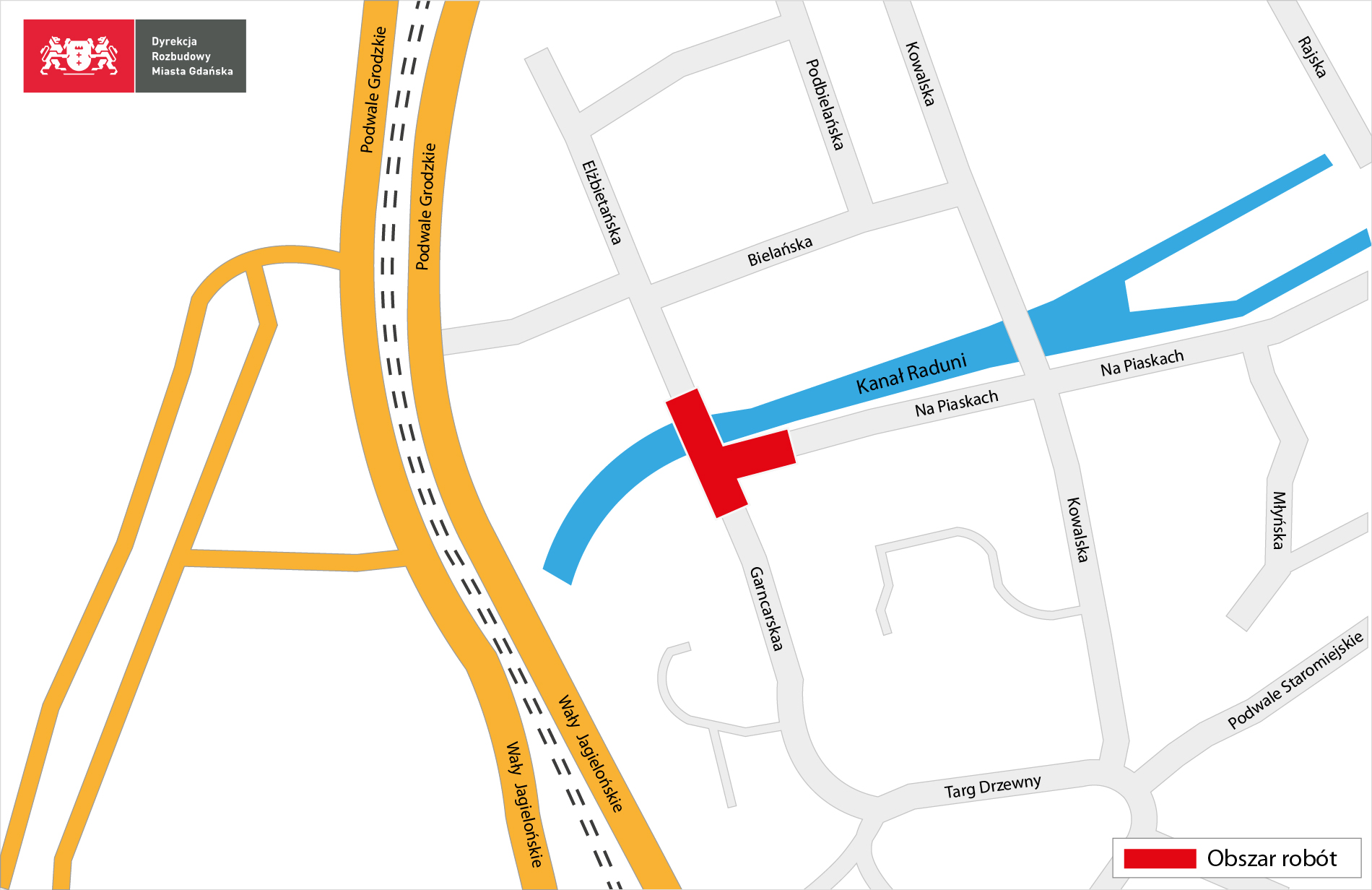

Zamknięcie skrzyżowania ulic Elżbietańskiej, Garncarskiej i Na Piaskach
We wtorek, 7 lipca, w godzinach porannych, w związku z kolejnym etapem robót przy przebudowie mostu w ciągu ulicy Elżbietańskiej, zostanie zamknięte skrzyżowanie ulic Elżbietańskiej, Garncarskiej i Na Piaskach, w bezpośrednim pobliżu remontowanej przeprawy.
Do ul. Na Piaskach będzie można dostać się od strony ulicy Korzennej oraz Kowalskiej.

Aktualizacja, 25.06.2026 r.

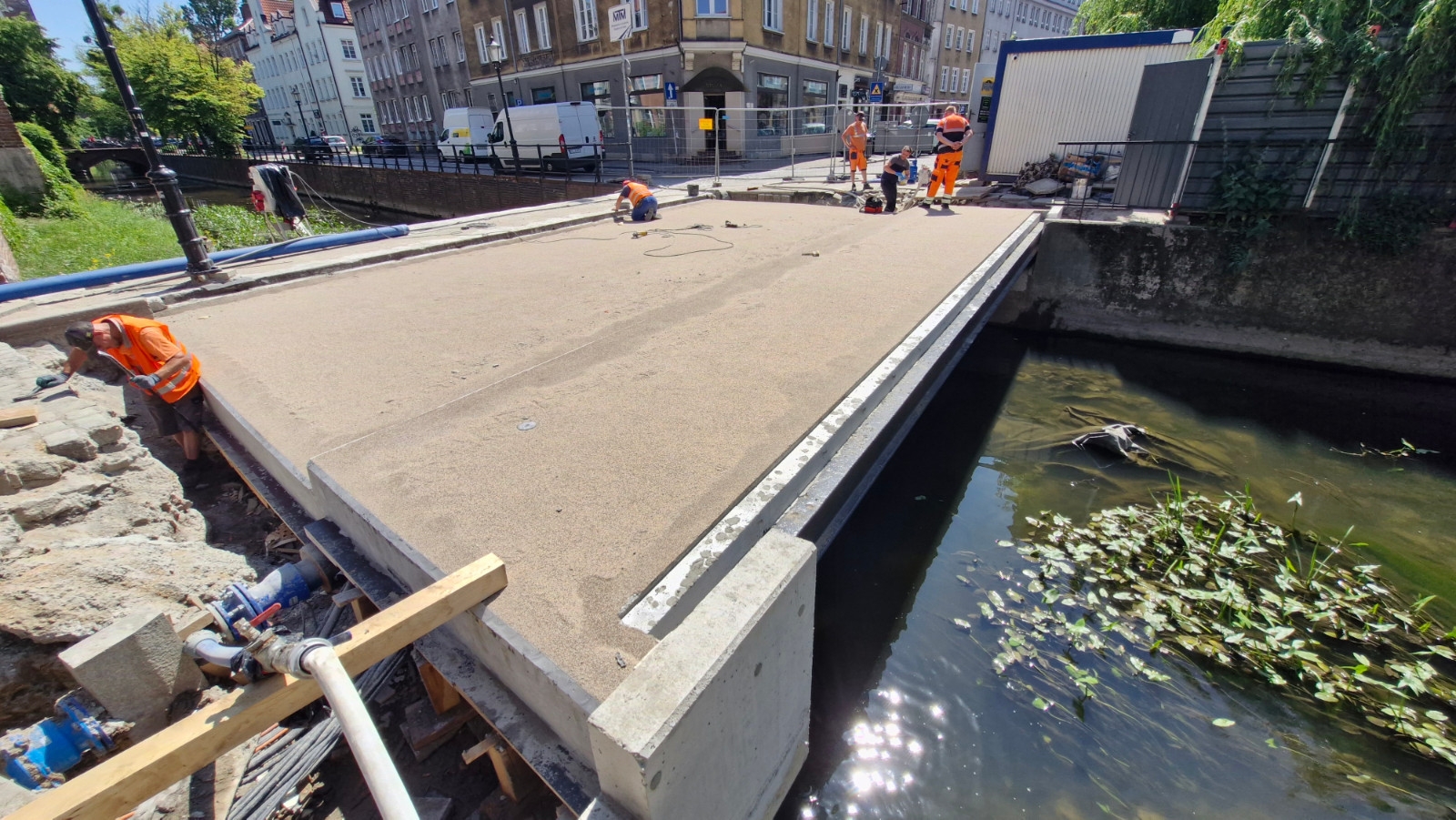

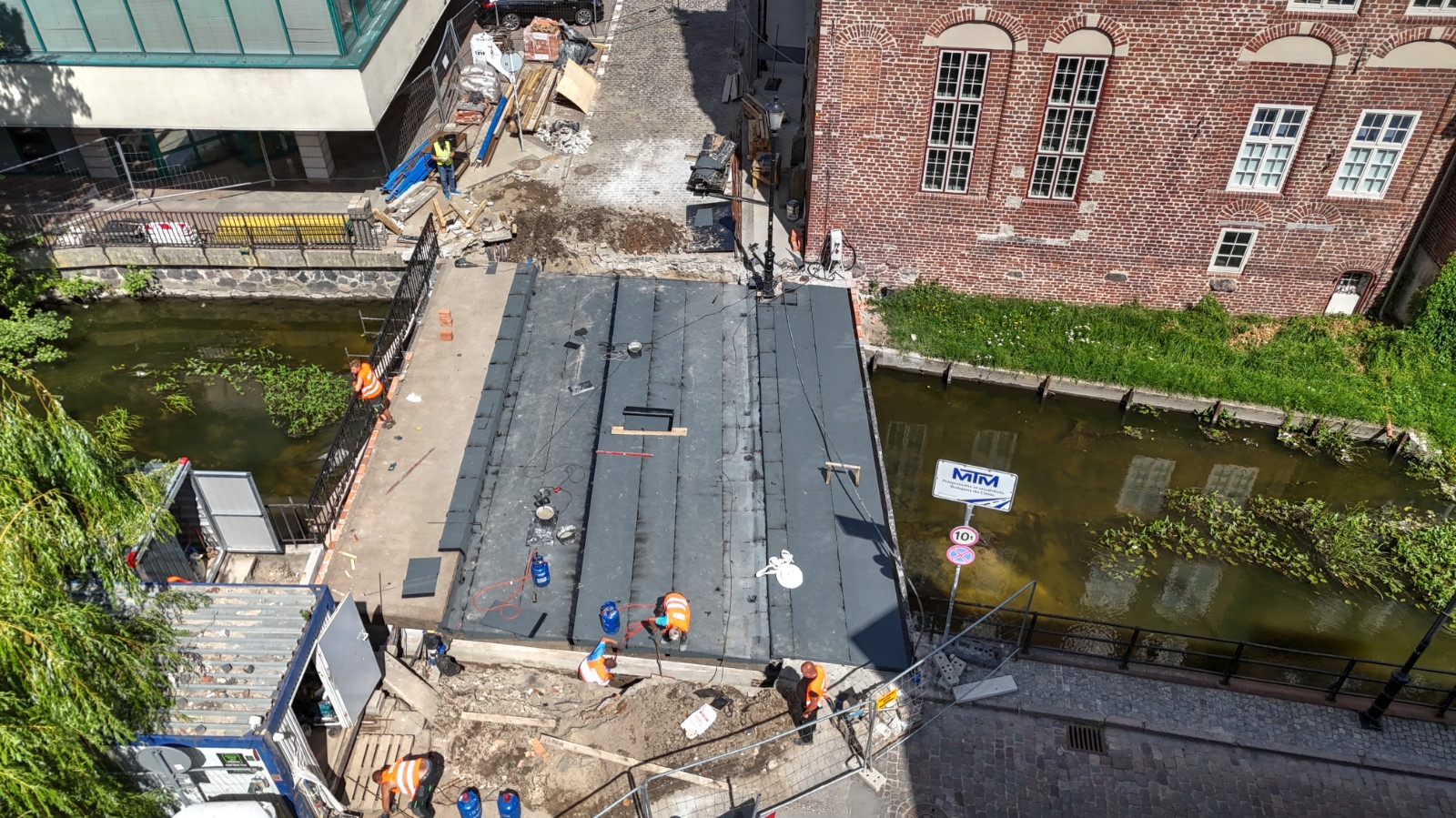

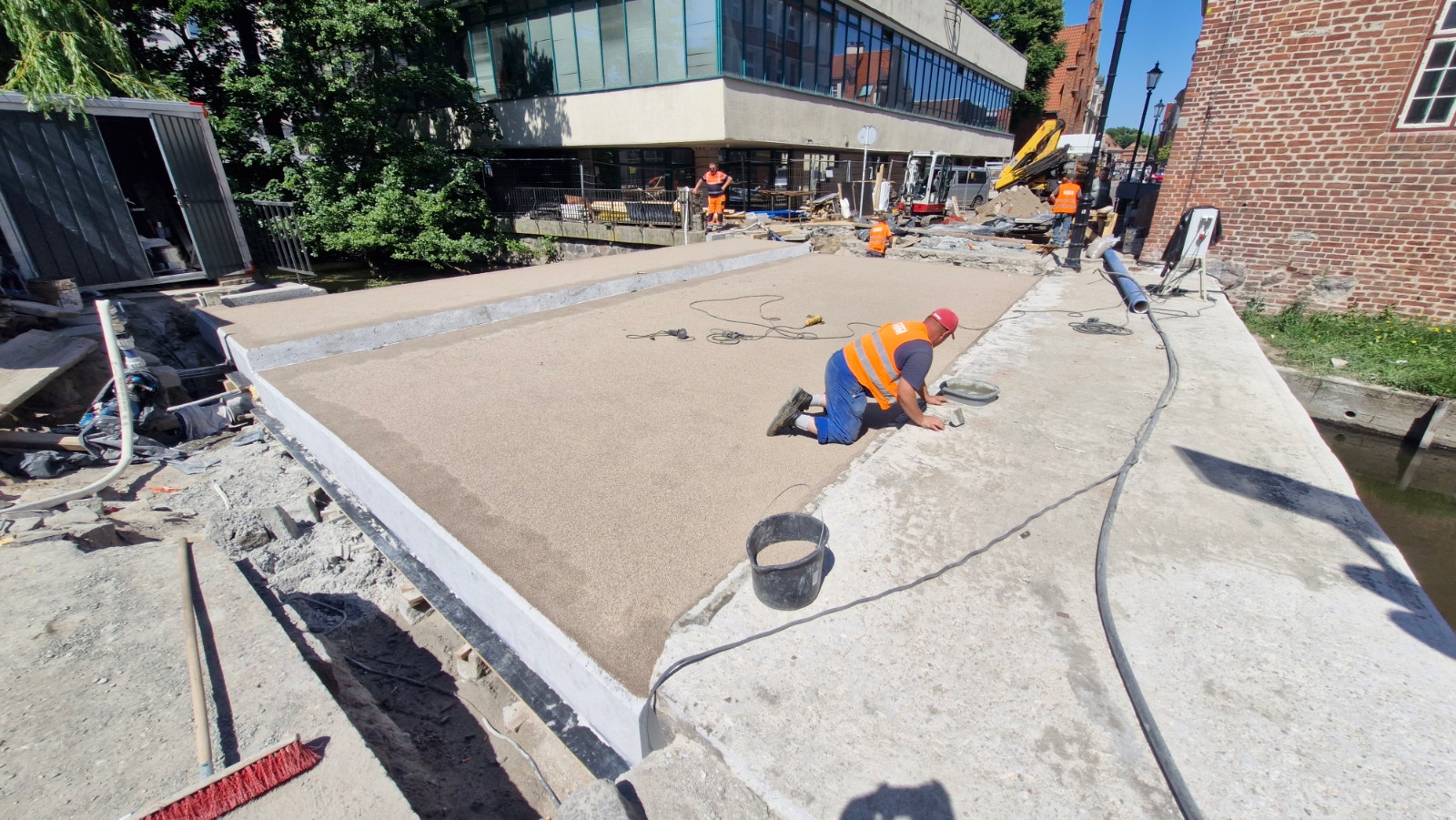

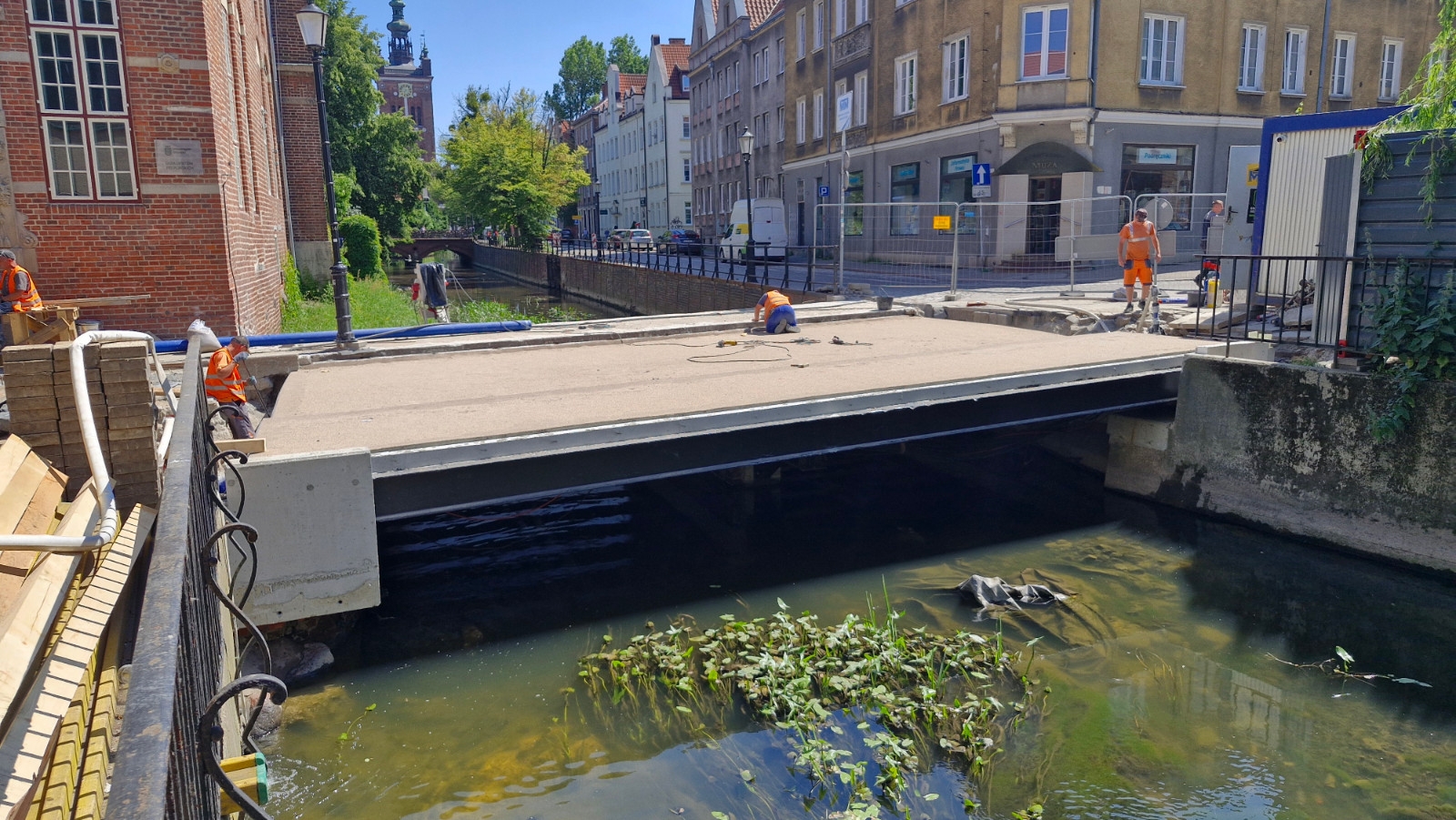

W dniu wczorajszym zabetonowano płytę główną, następnym krokiem będzie układanie papy na obiekcie oraz wykonanie nawierzchni.

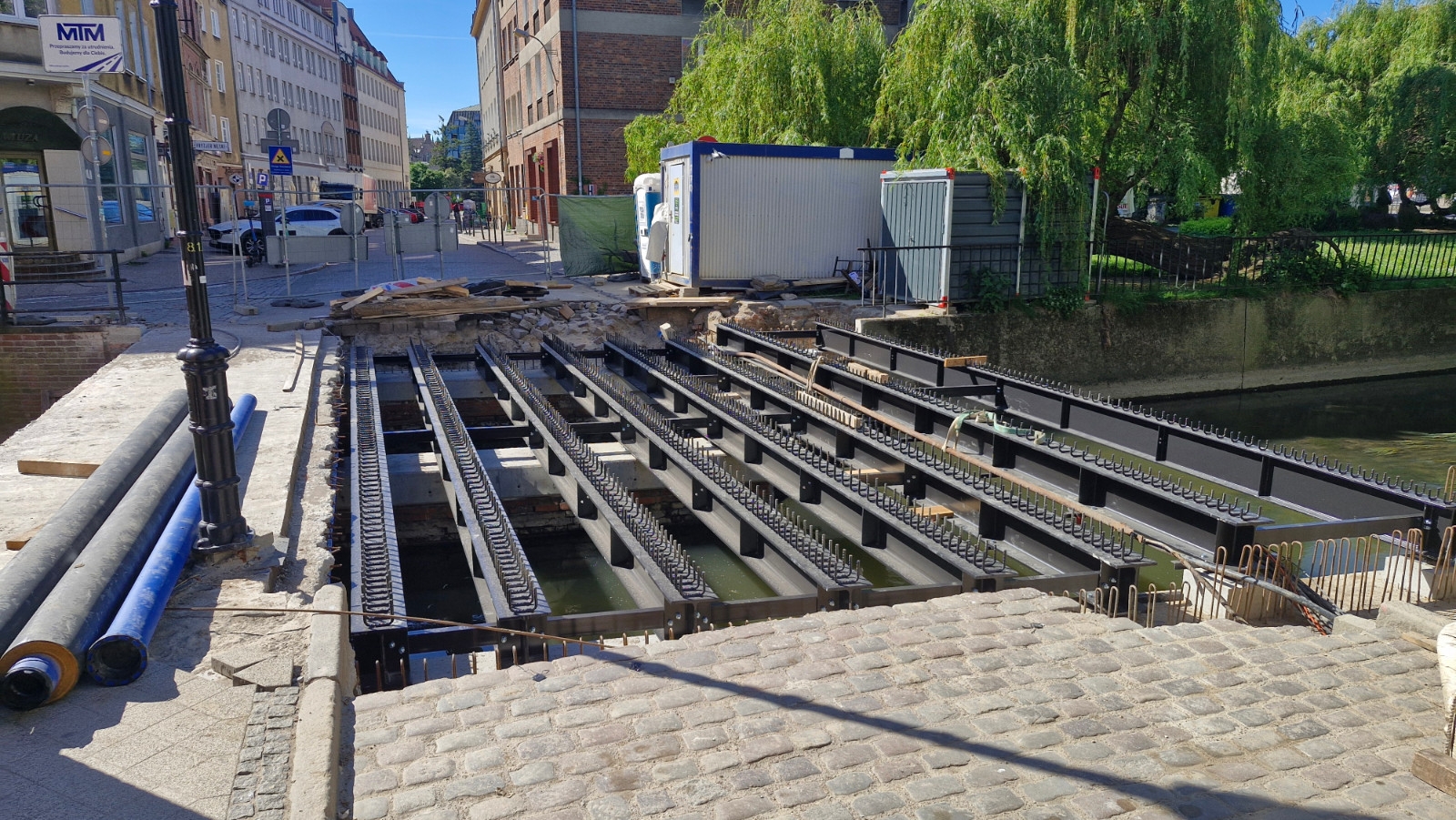

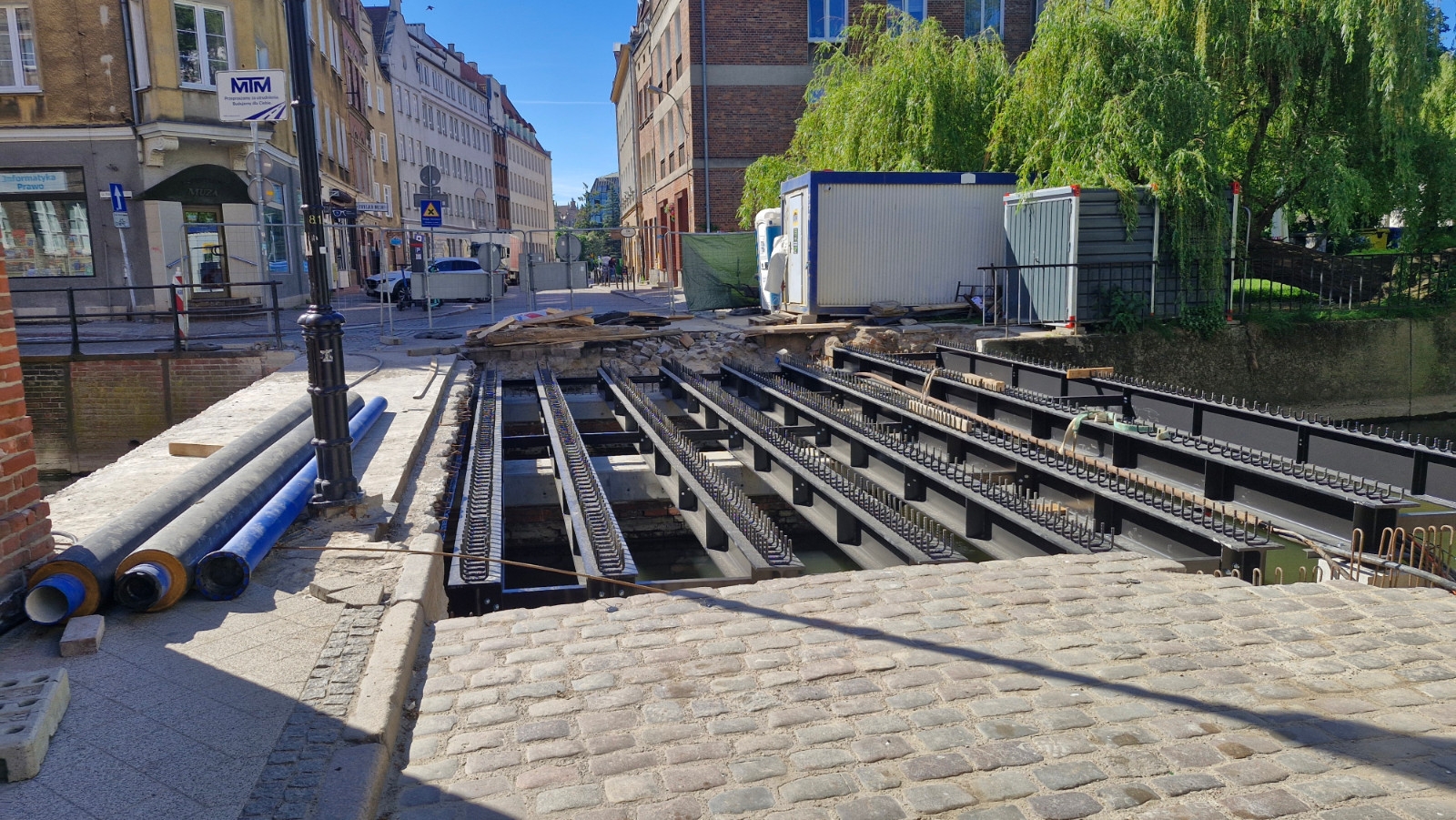

Aktualizacja, 1.06.2026 r.

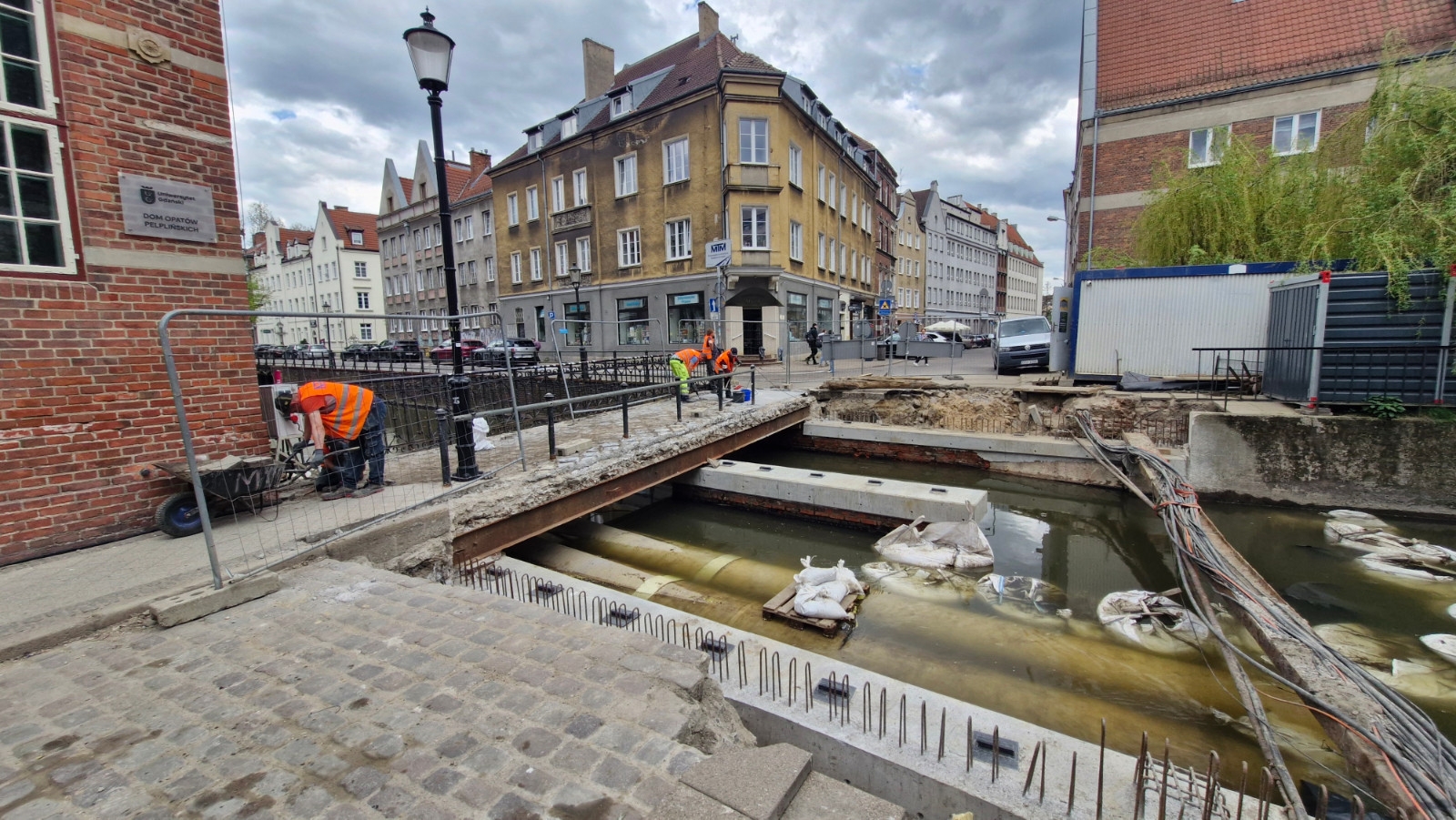

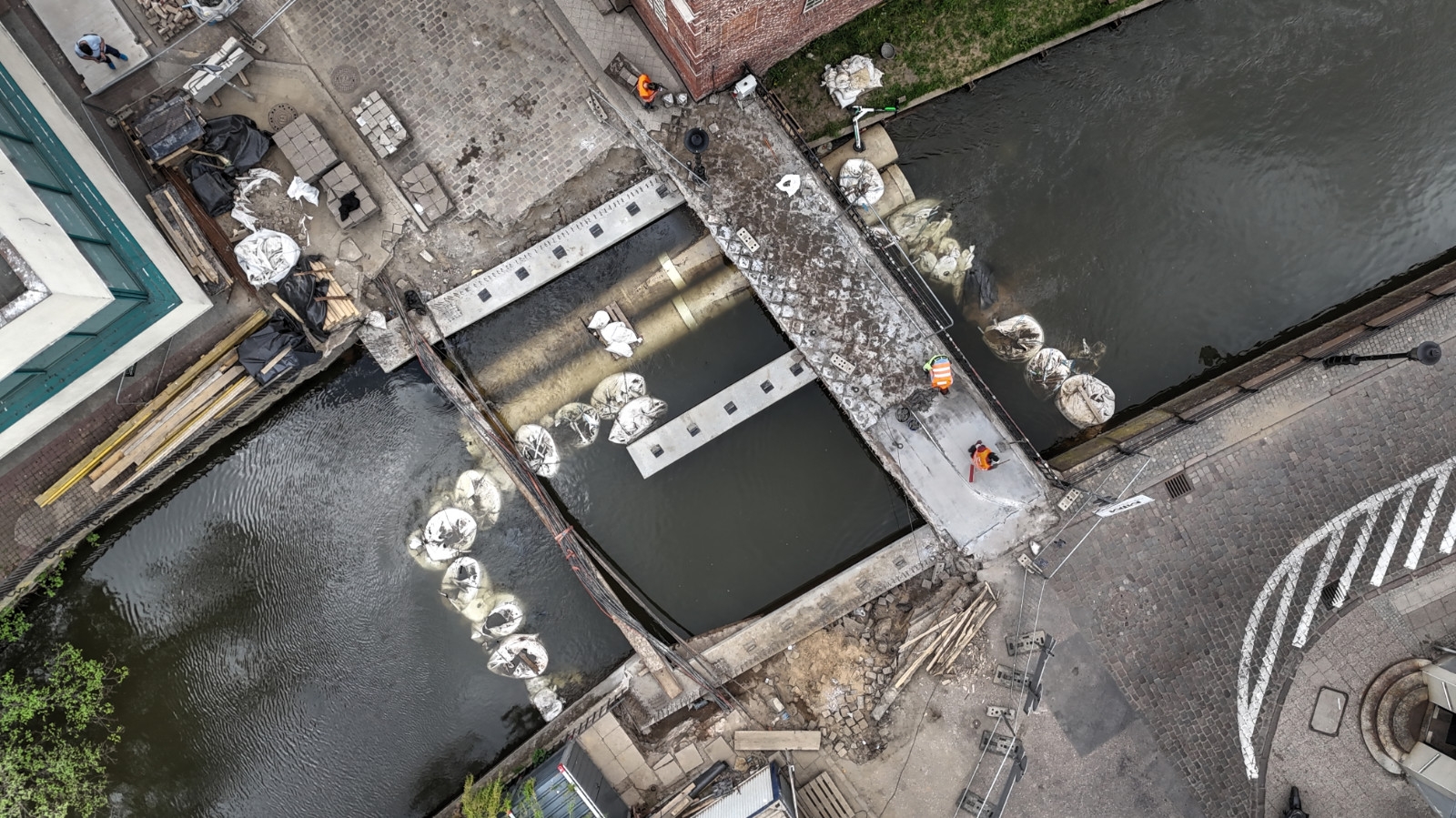

Aktualizacja, 26.05.2026 r.
W środę 27 maja w godzinach porannych, w związku z kolejnym etapem robót przy przebudowie mostu w ciągu ulicy Elżbietańskiej, zostanie zamknięte skrzyżowanie ulic Garncarskiej i Na Piaskach, w bezpośrednim pobliżu remontowanej przeprawy.
Na obu ulicach będzie w związku z tym obowiązywał ruch dwukierunkowy.Zamknięcie skrzyżowania potrwa maksymalnie do końca tygodnia. Prace przy przebudowie mostu nad Kanałem Raduni realizuje firma MTM.

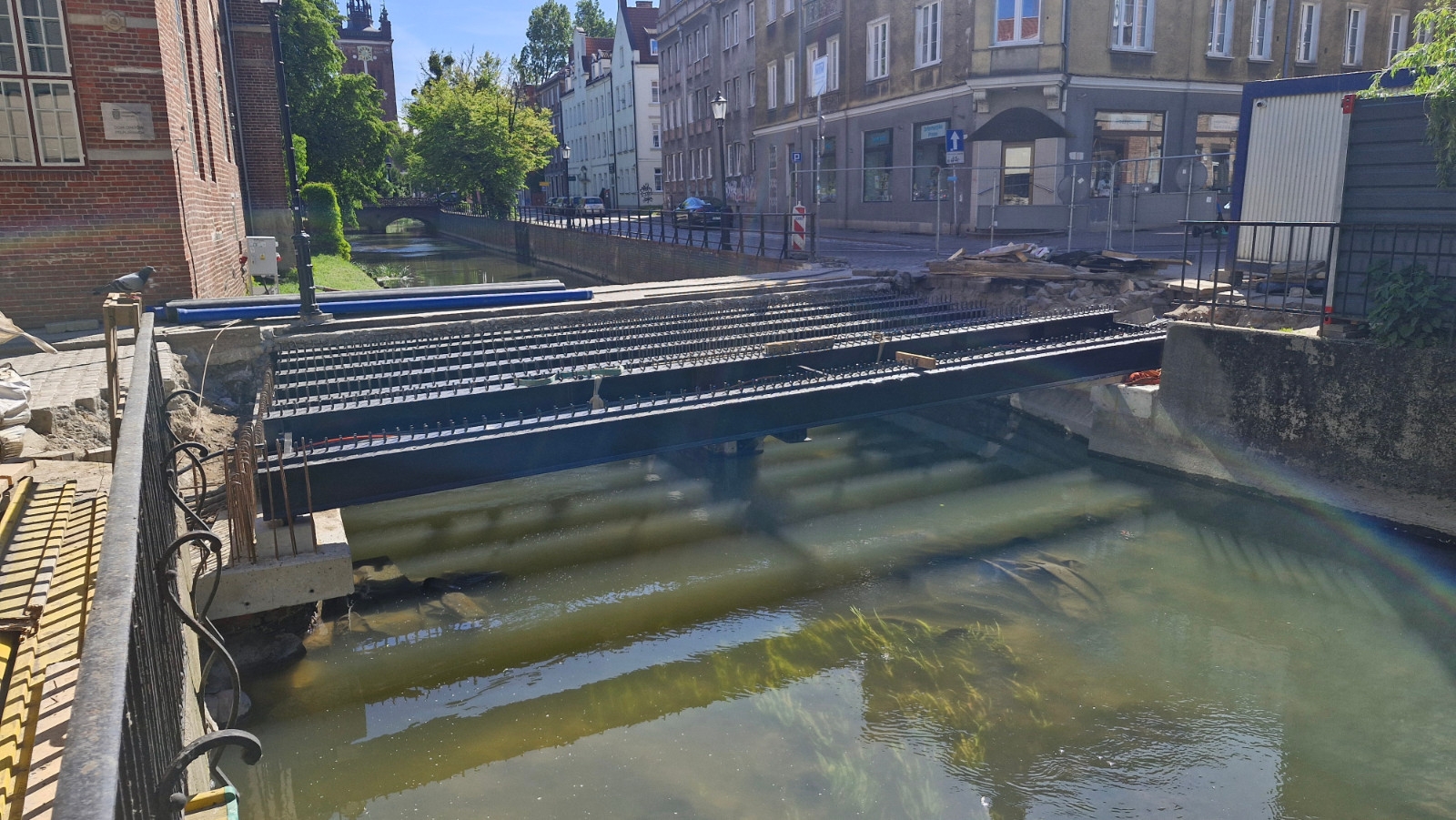

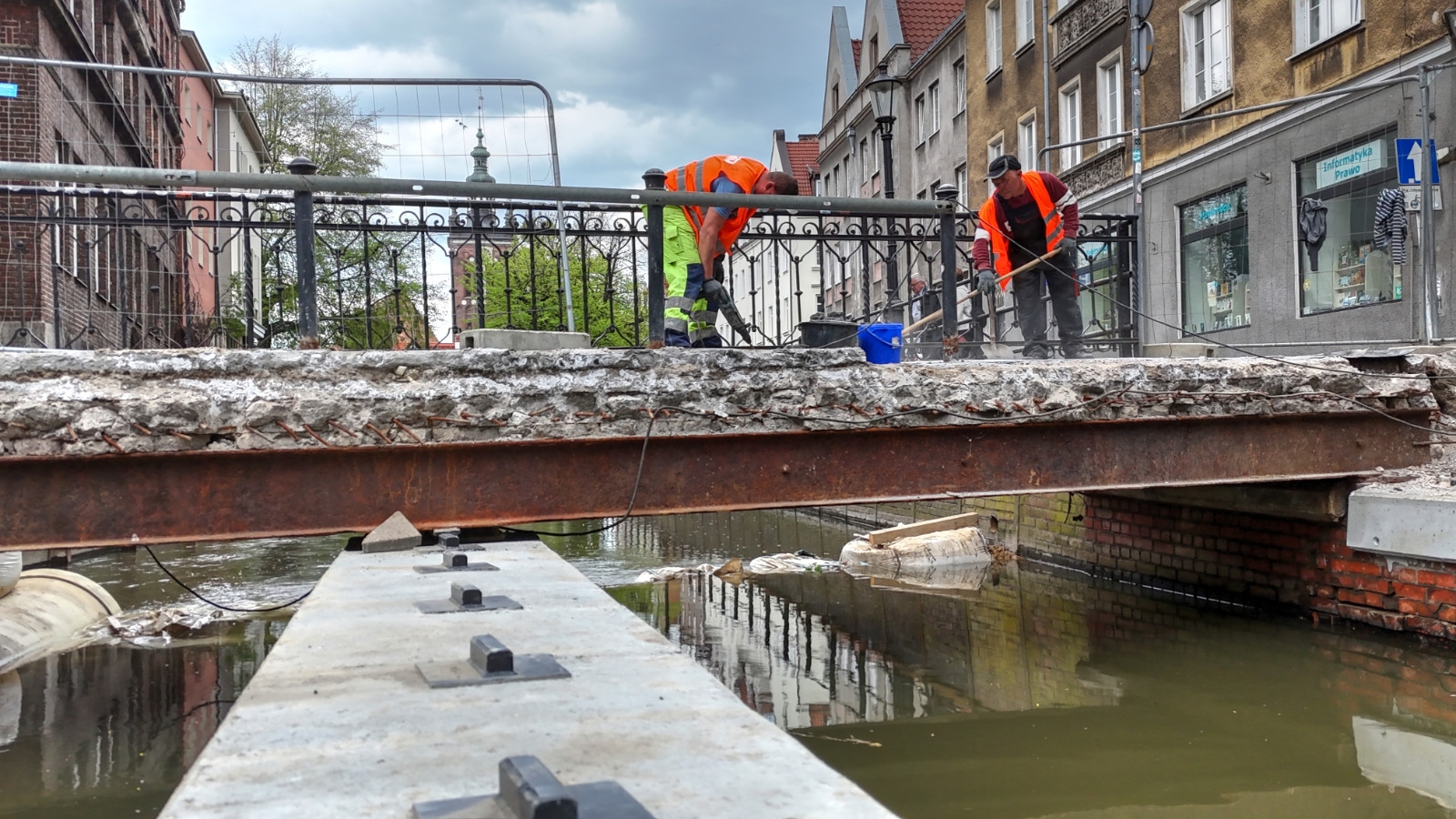

Wykonawca wykonał umocnienie dna koryta rzeki pod remontowanym obiektem. Konstrukcja stalowa mostu jest już gotowa i obecnie wykonywane jest jej zabezpieczenie antykorozyjne. Z kolei oczepy podpór zostały zabetonowane wraz z łożyskami, na których zamontowana zostanie wspomniana konstrukcja. Na niej wykonana będzie płyta żelbetowa mostu.

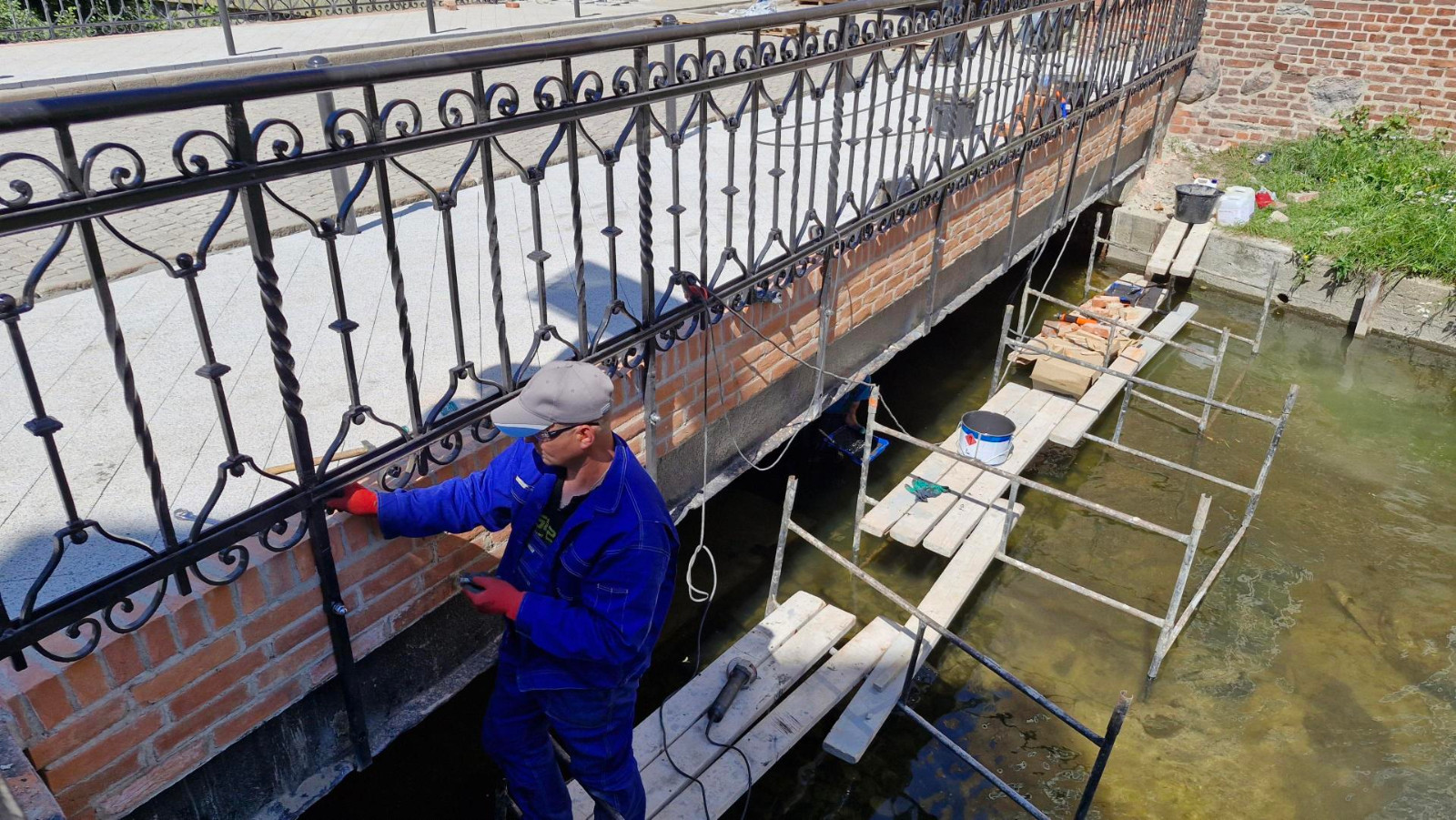

Wykonawca zdjął także kostkę chodnikową. Wkrótce rozpocznie się demontaż balustrady, która zostanie poddana renowacji. Równocześnie trwają prace przygotowawcze do renowacji ceglanych podpór mostu.

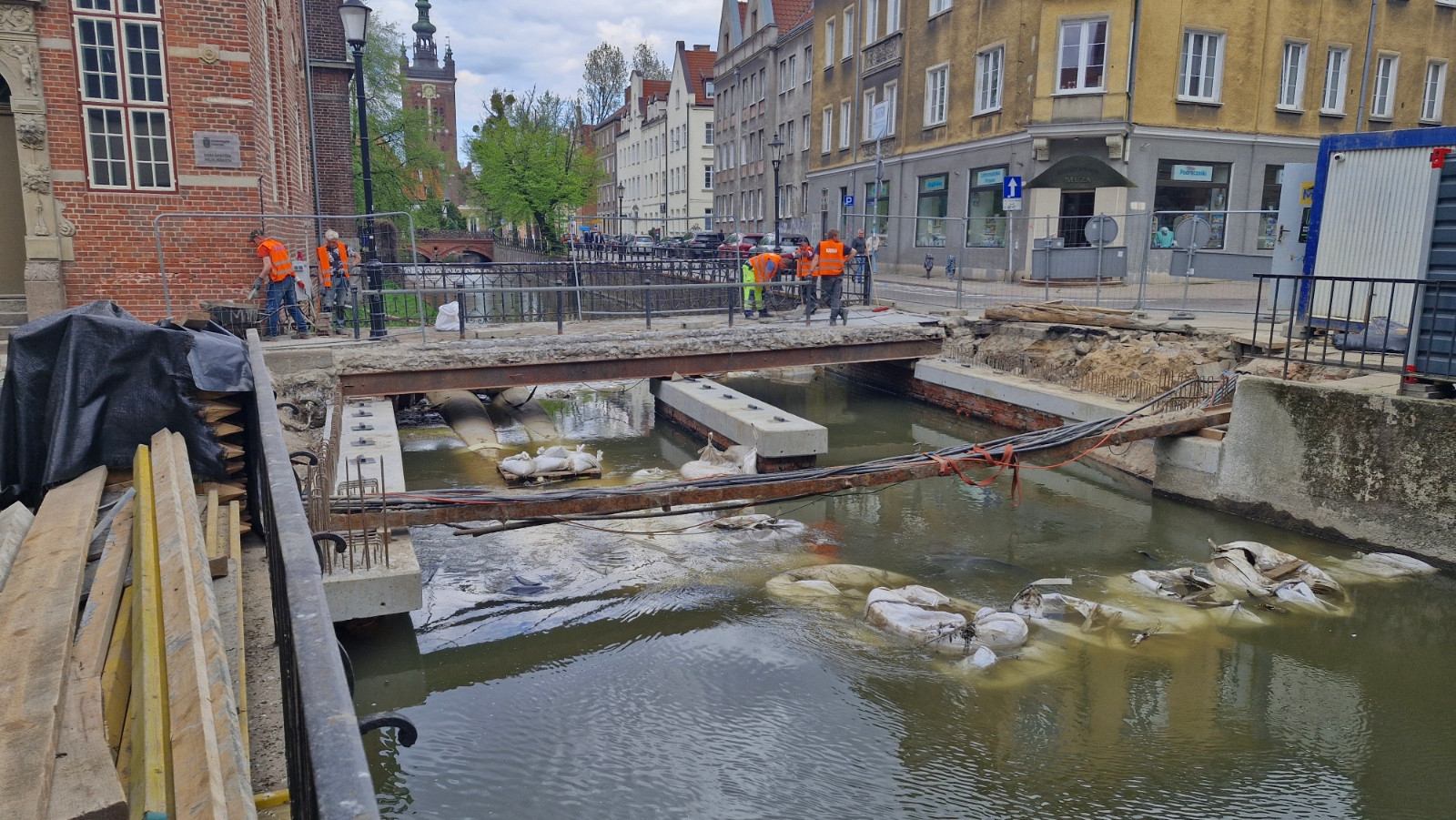

Aktualizacja 24.02.2026

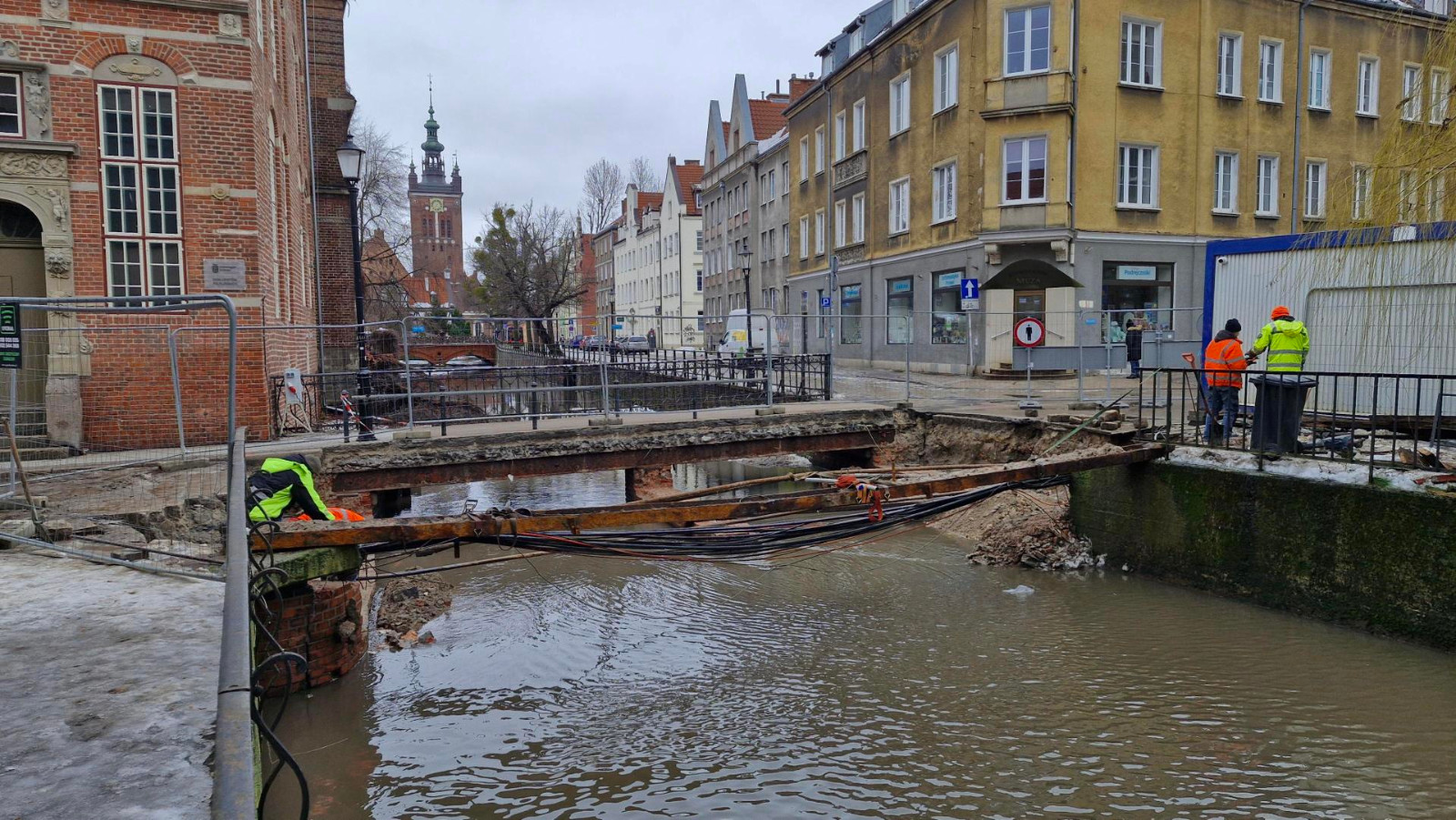

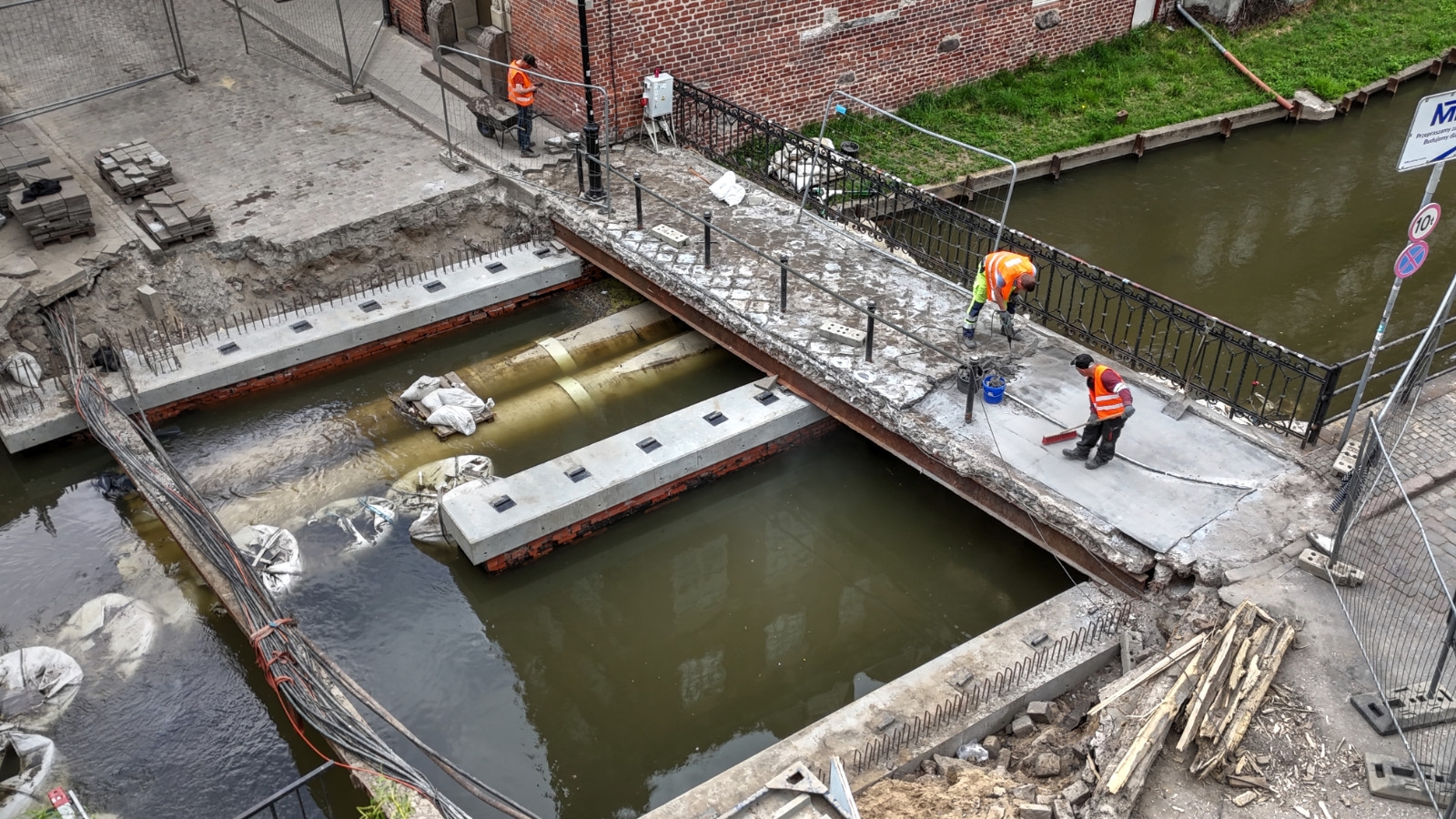

Zdemontowano konstrukcję mostu wraz z demontażem wodociągu i dźwigarami stalowymi. Obecnie trwają prace związane z modernizacją podpór, a także wykonywana jest nowa konstrukcja nośna mostu na odrębnym placu montażowym.

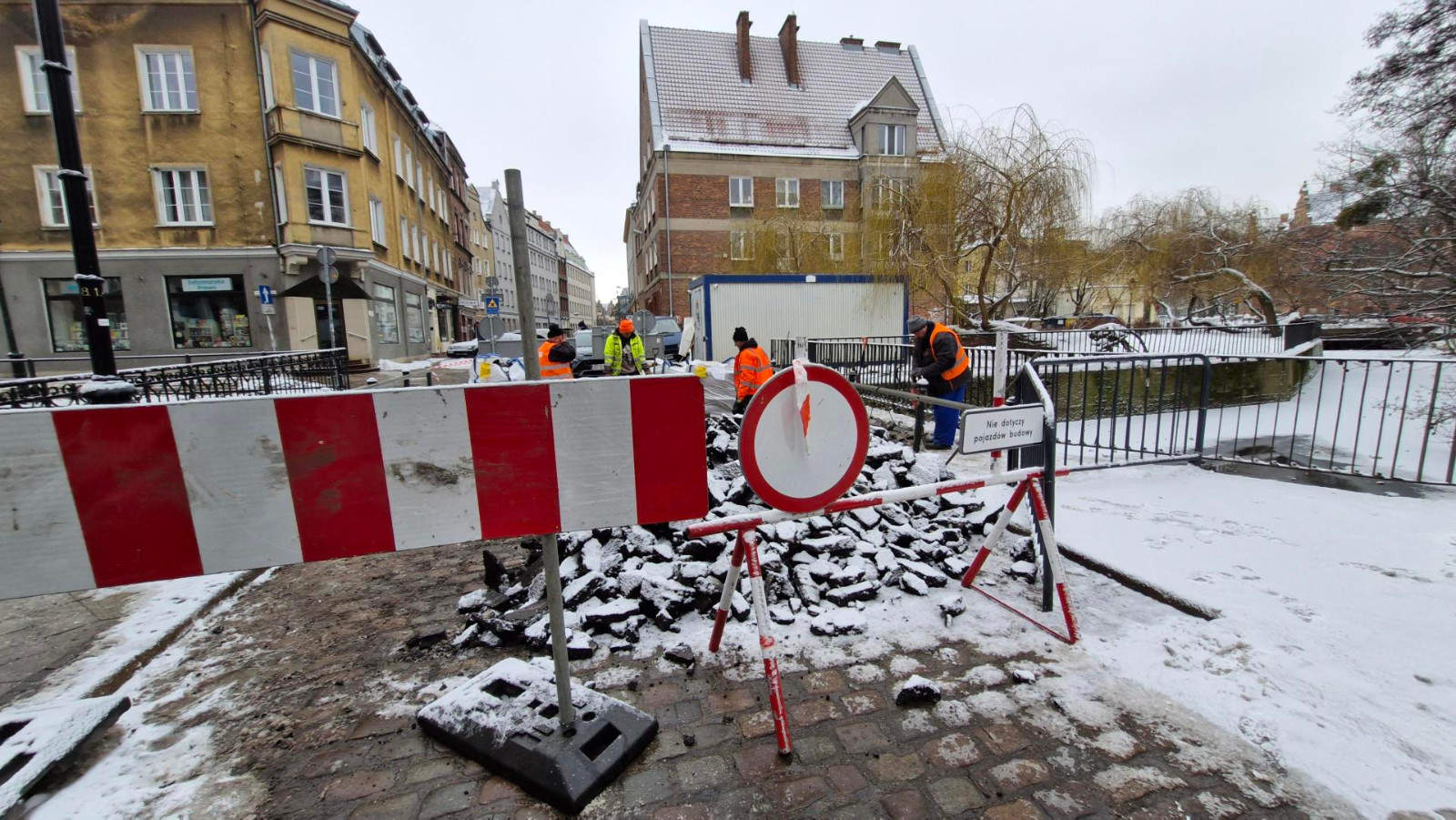

Aktualizacja 26.01.2026

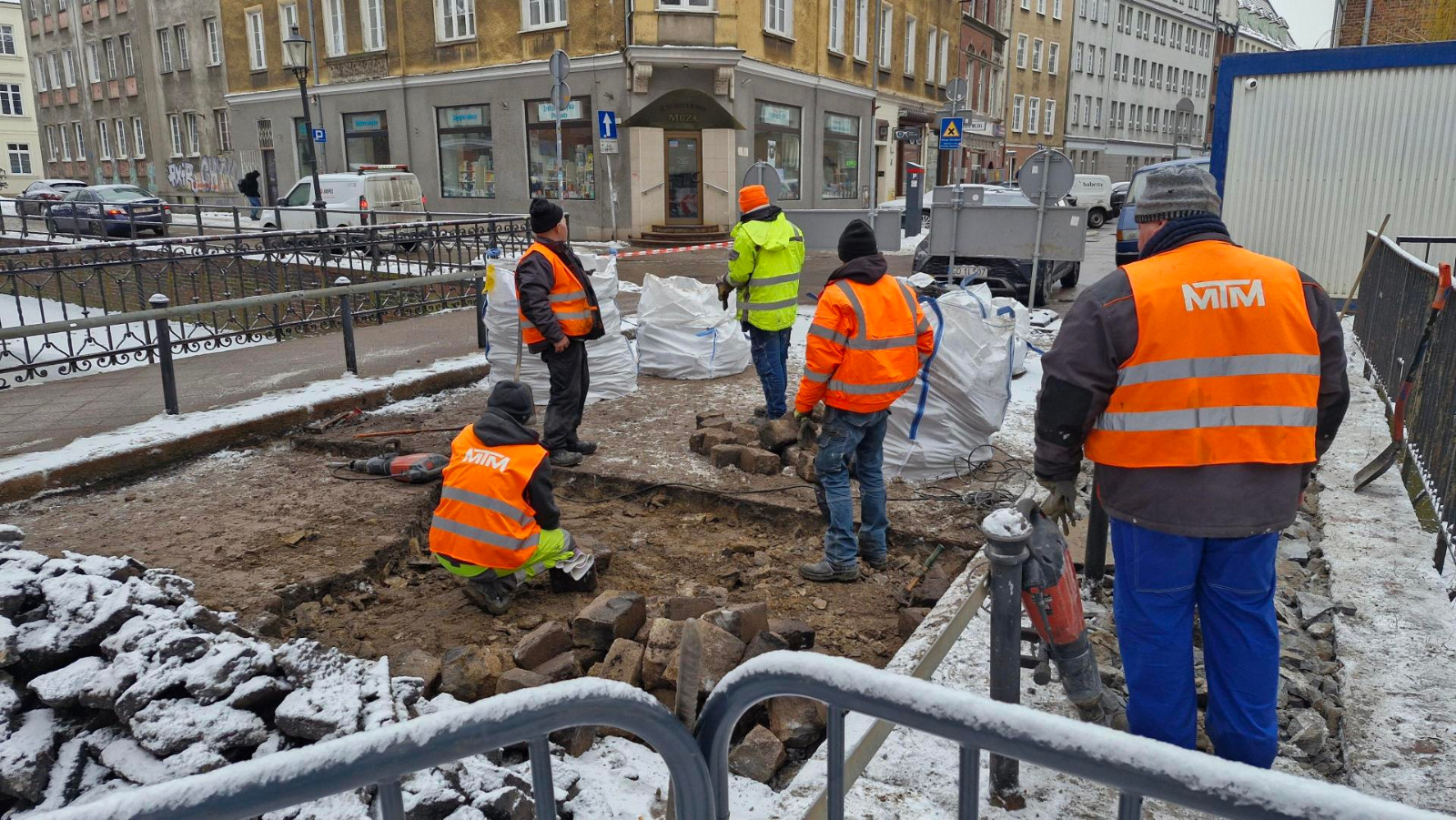

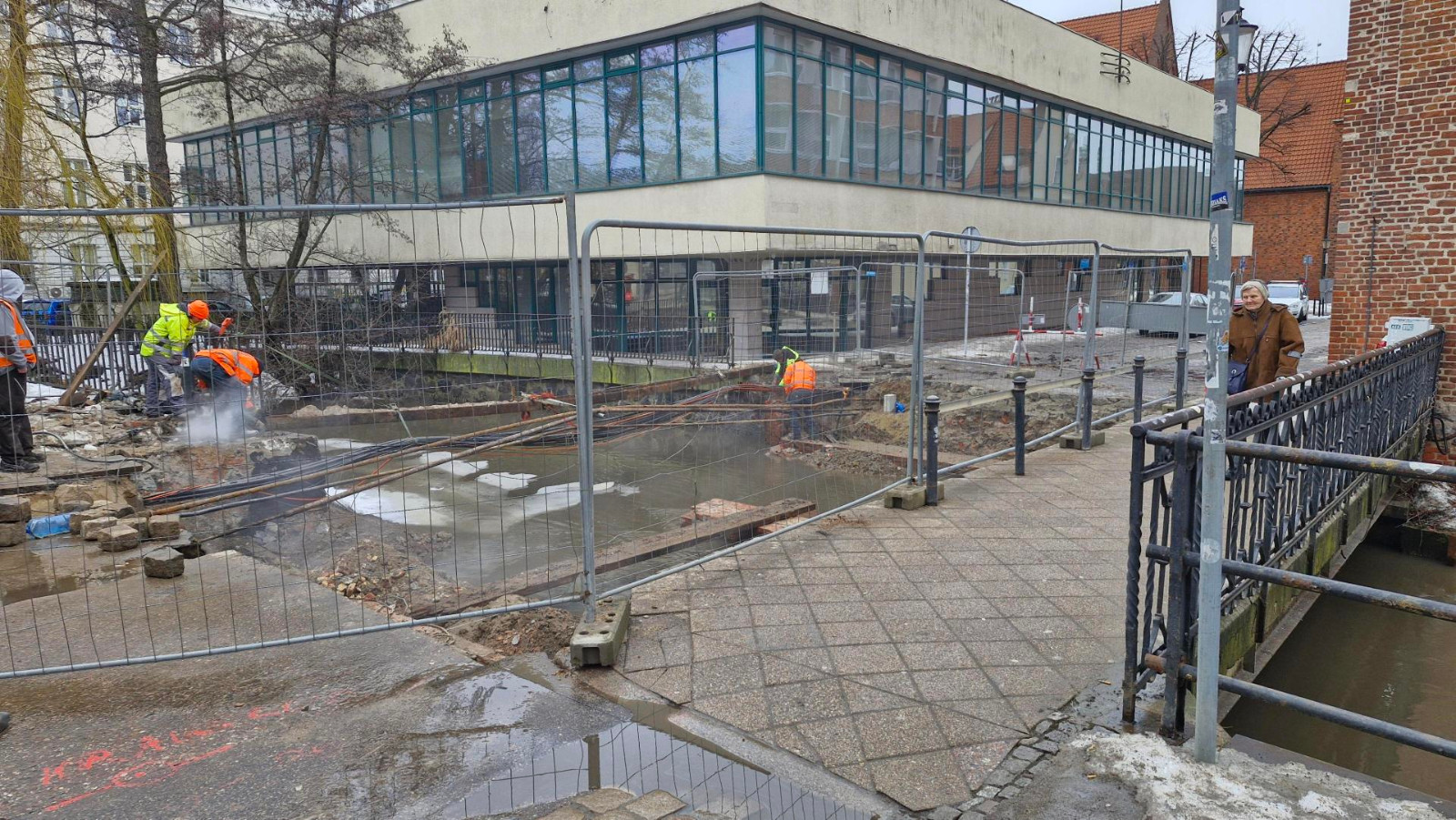

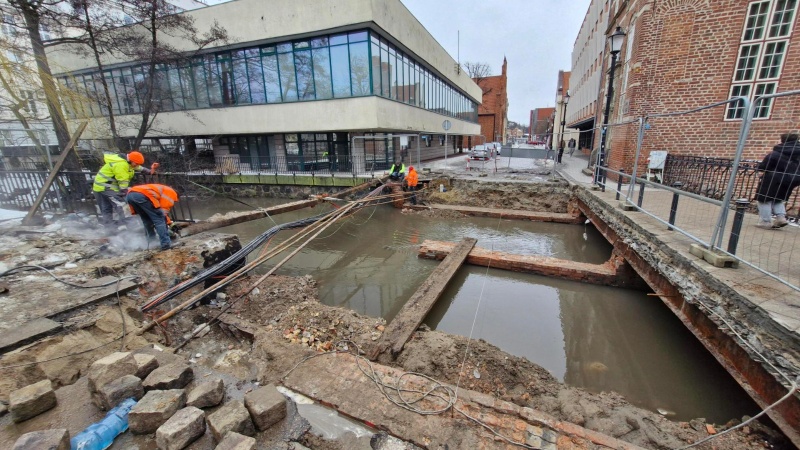

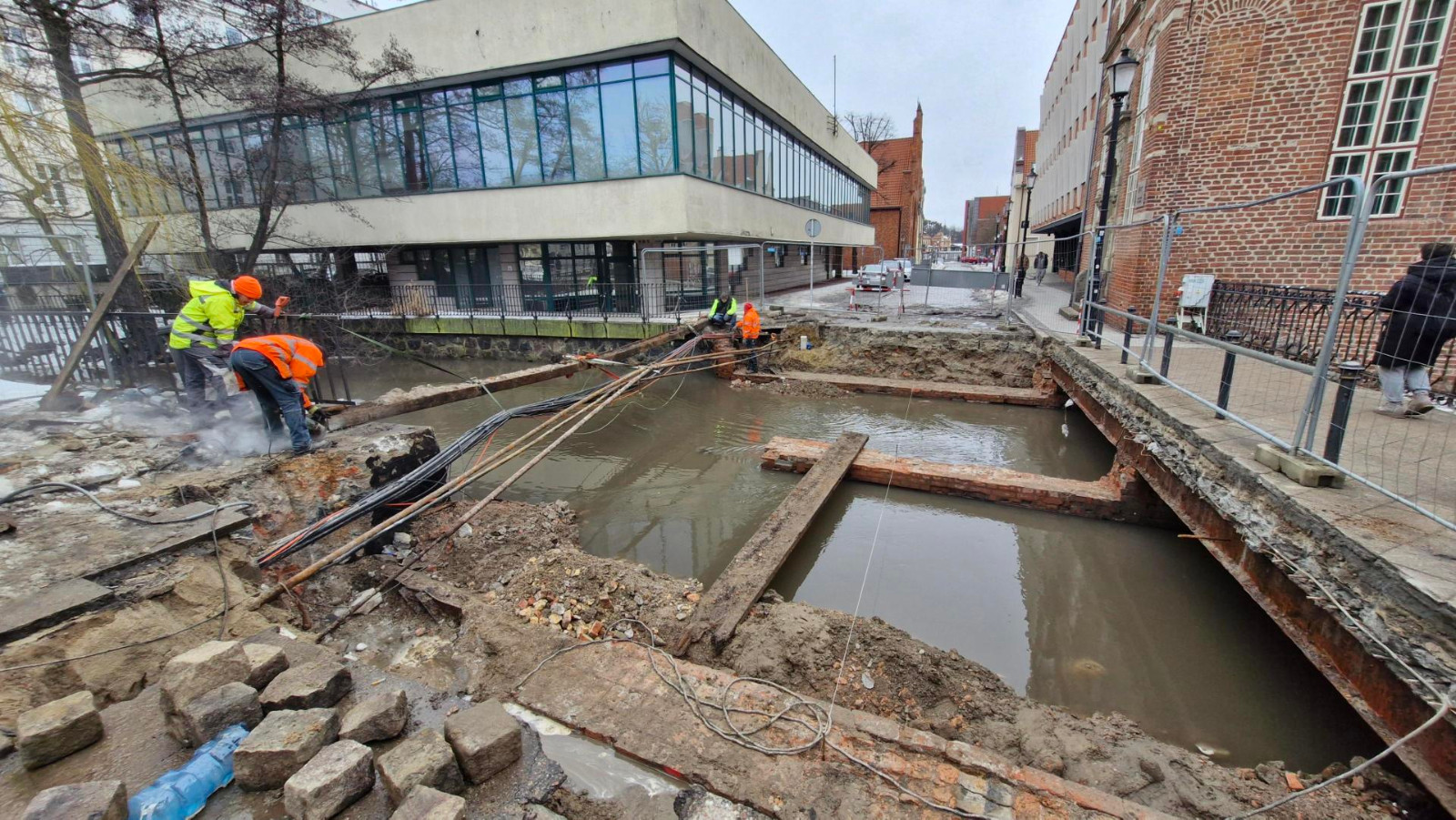

Rozpoczęły się prace rozbiórkowe nawierzchni mostu.
