Budowa przepompowni Płonia Mała



logotypy płonia mała

Ważna inwestycja przeciwpowodziowa będzie realizowana na terenie Gdańska

Gdańsk konsekwentnie realizuje projekty mające na celu poprawę retencji w mieście, co skutecznie może wpływać na ochronę przed skutkami ekstremalnych zjawisk meteorologicznych – nawalnych opadów deszczu czy długotrwałej suszy. Miasto Gdańsk otrzymało dofinansowanie unijne na realizację kilku zadań inwestycyjnych, które zwiększą możliwości retencji wód opadowych na terenie miasta. Jedną z nich jest właśnie budowa przepompowni Płonia Mała.

Poprawić bezpieczeństwo i gospodarkę wodną

Główne powody realizacji zadania:

-Zwiększenie bezpieczeństwa mieszkańców poprzez ograniczenie ryzyka podtopień

-Usprawnienie systemu odprowadzania wód opadowych i roztopowych z obecnej zlewni

-Zwiększenie odporności infrastruktury na skutki intensywnych opadów

-Poprawa ochrony środowiska i jakości życia w obszarze objętym inwestycją

Inwestycja jest częścią projektu pn.: „Zrównoważone Systemy Gospodarowania Wodami Opadowymi w Gdańsku”, w ramach Programu Fundusze Europejskie na Infrastrukturę, Klimat i Środowisko 2021-2027.



Aktualizacja 5.08.2026 r.

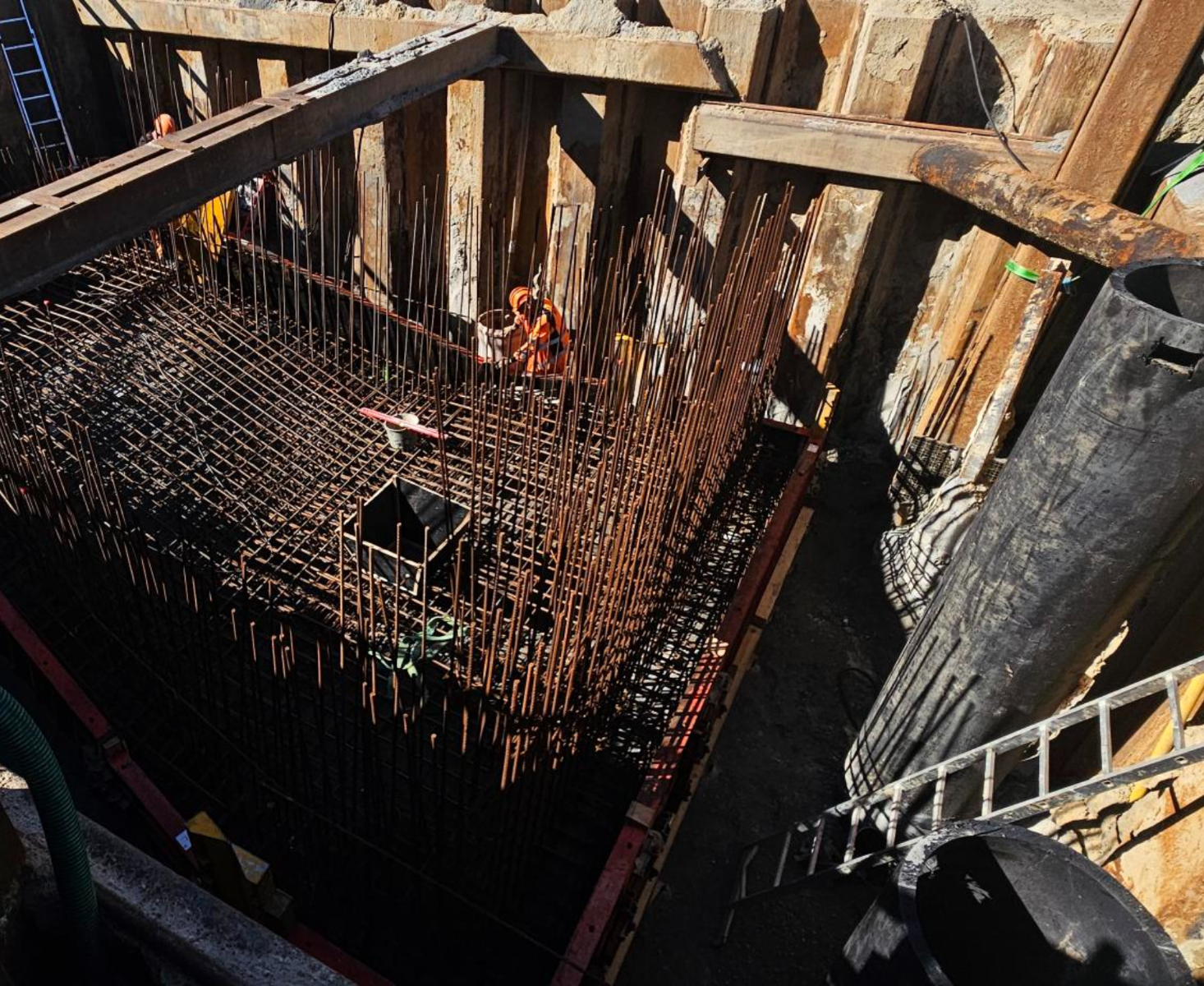

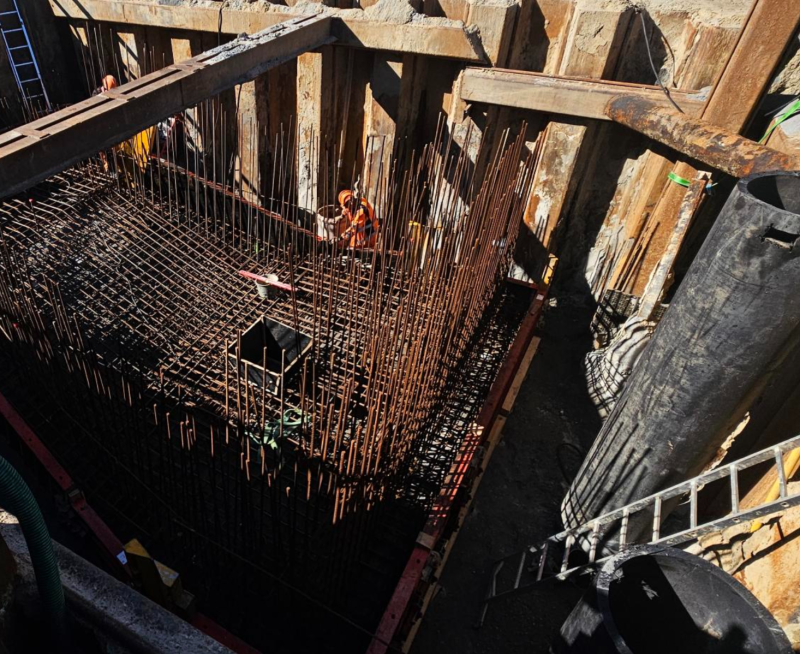

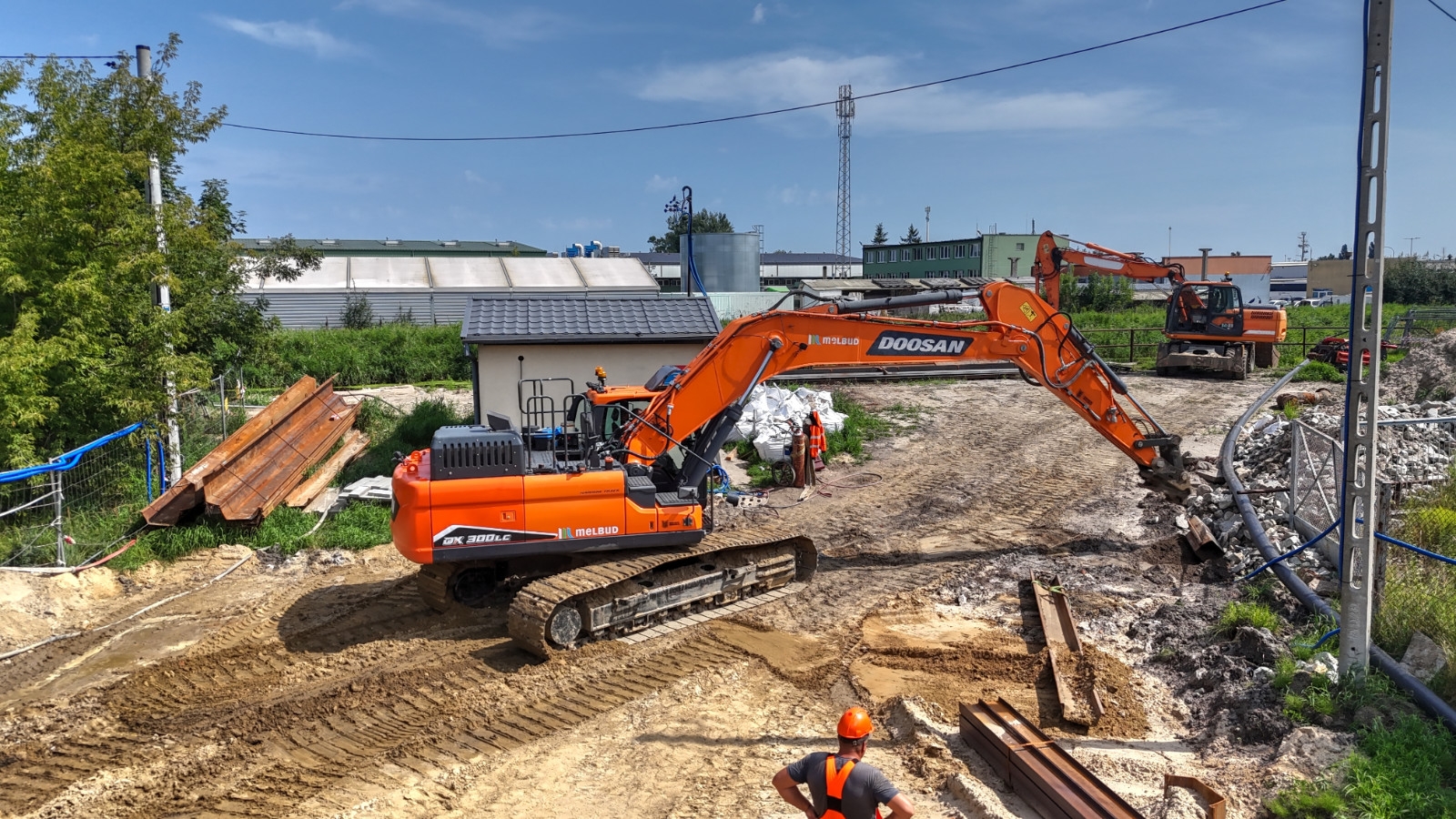

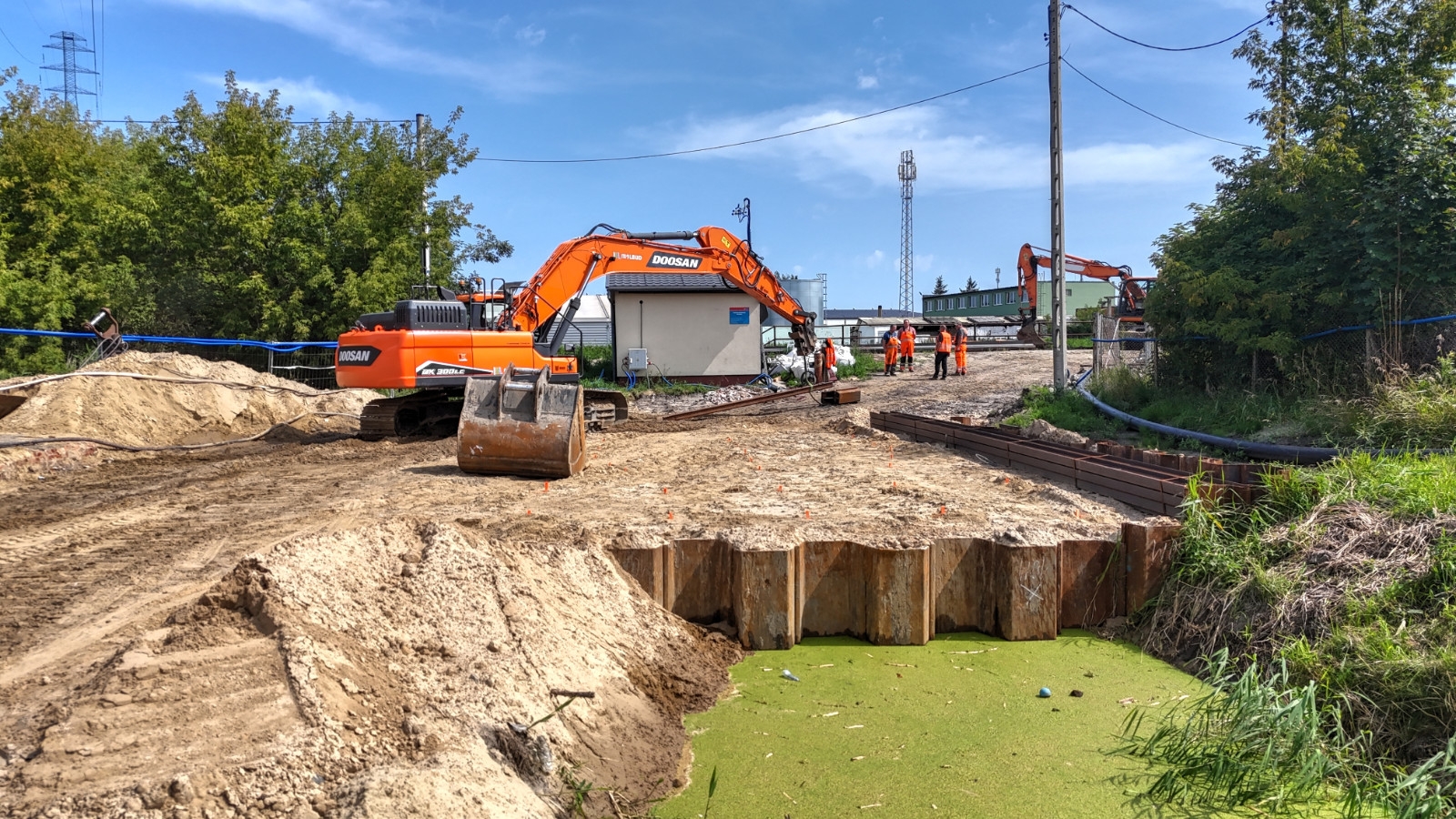

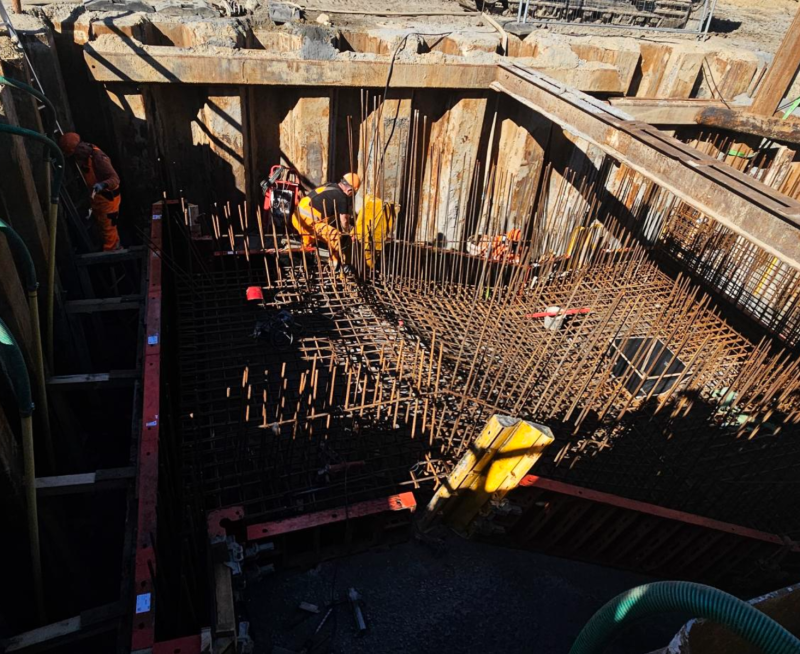

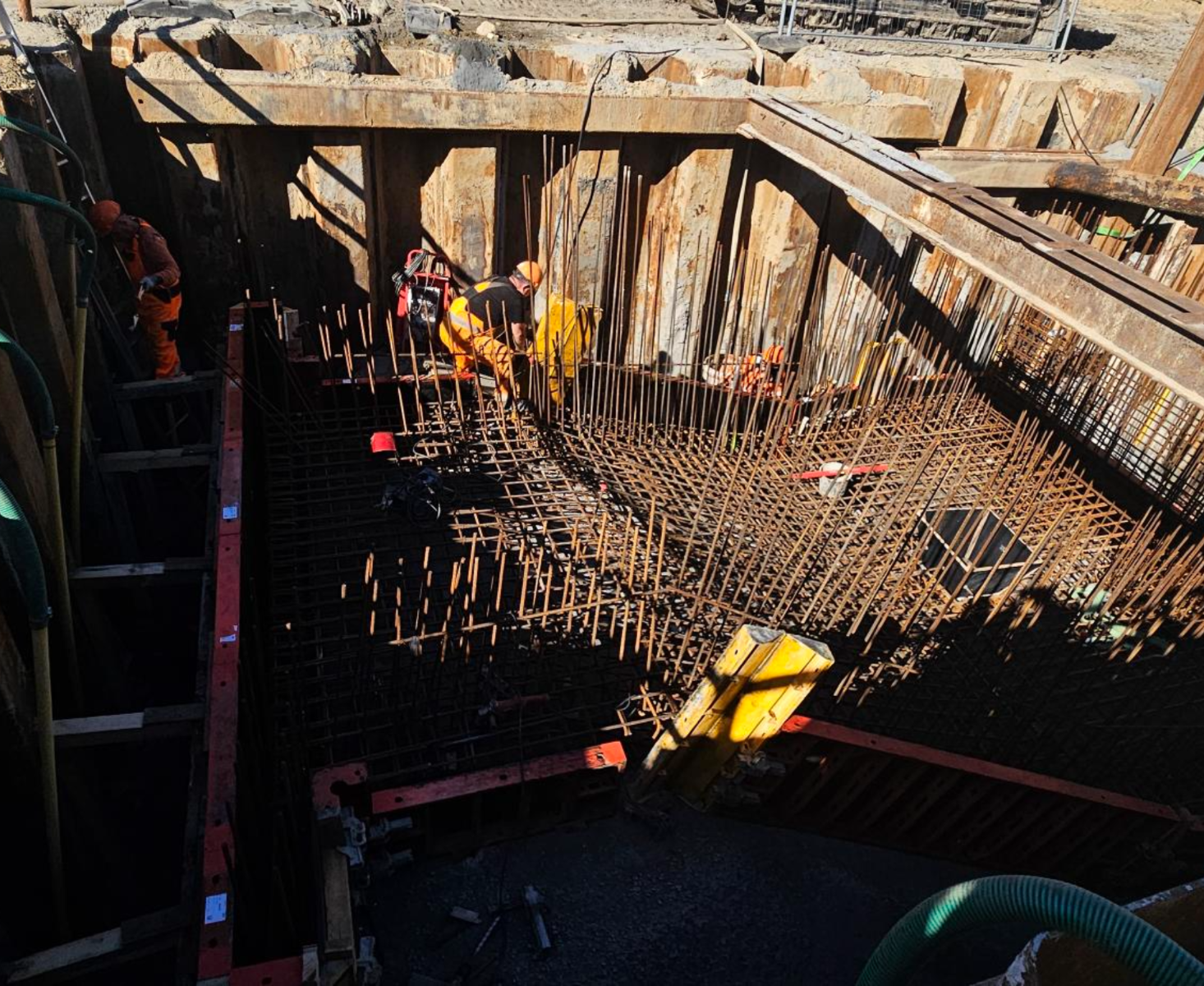

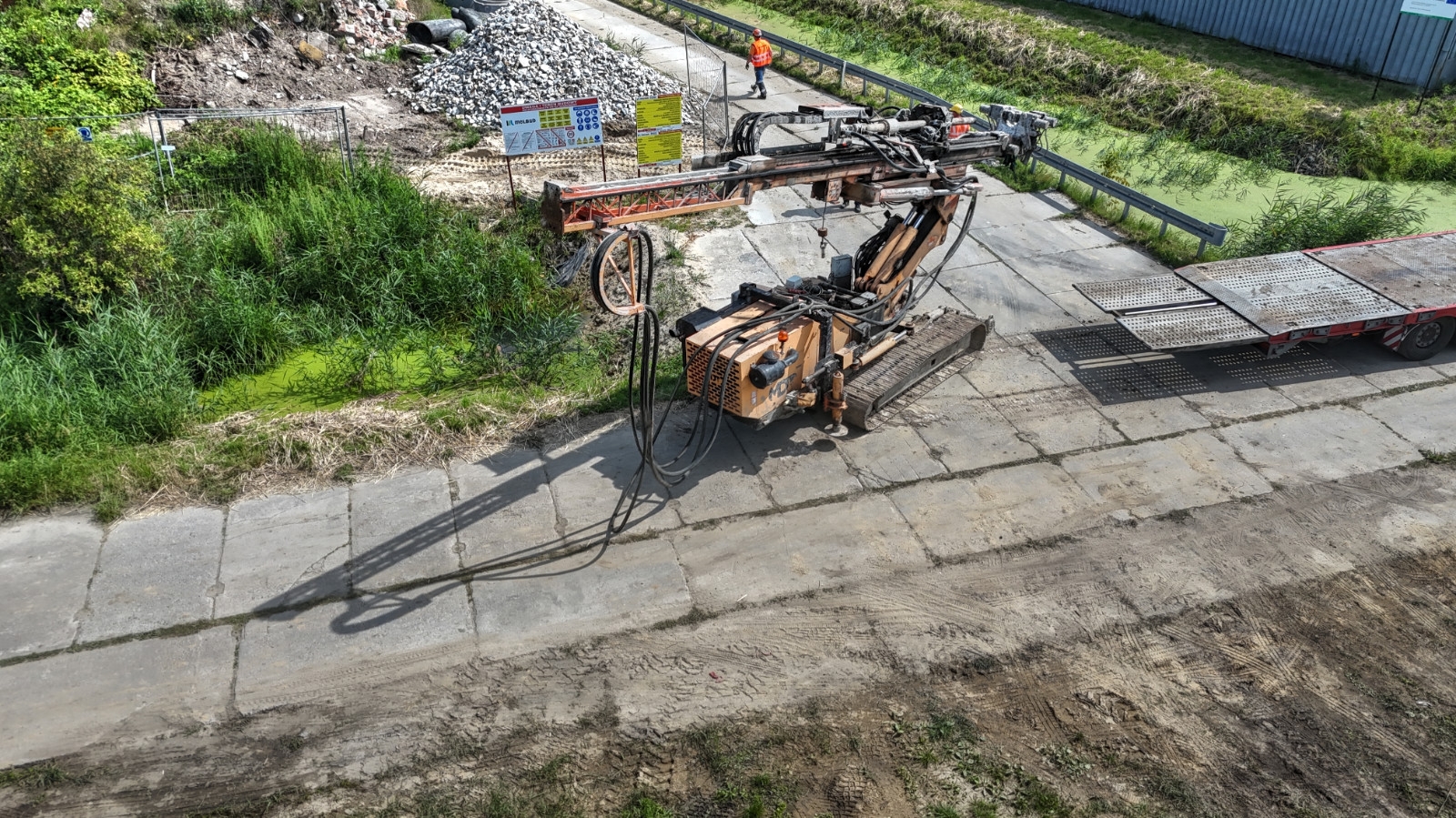

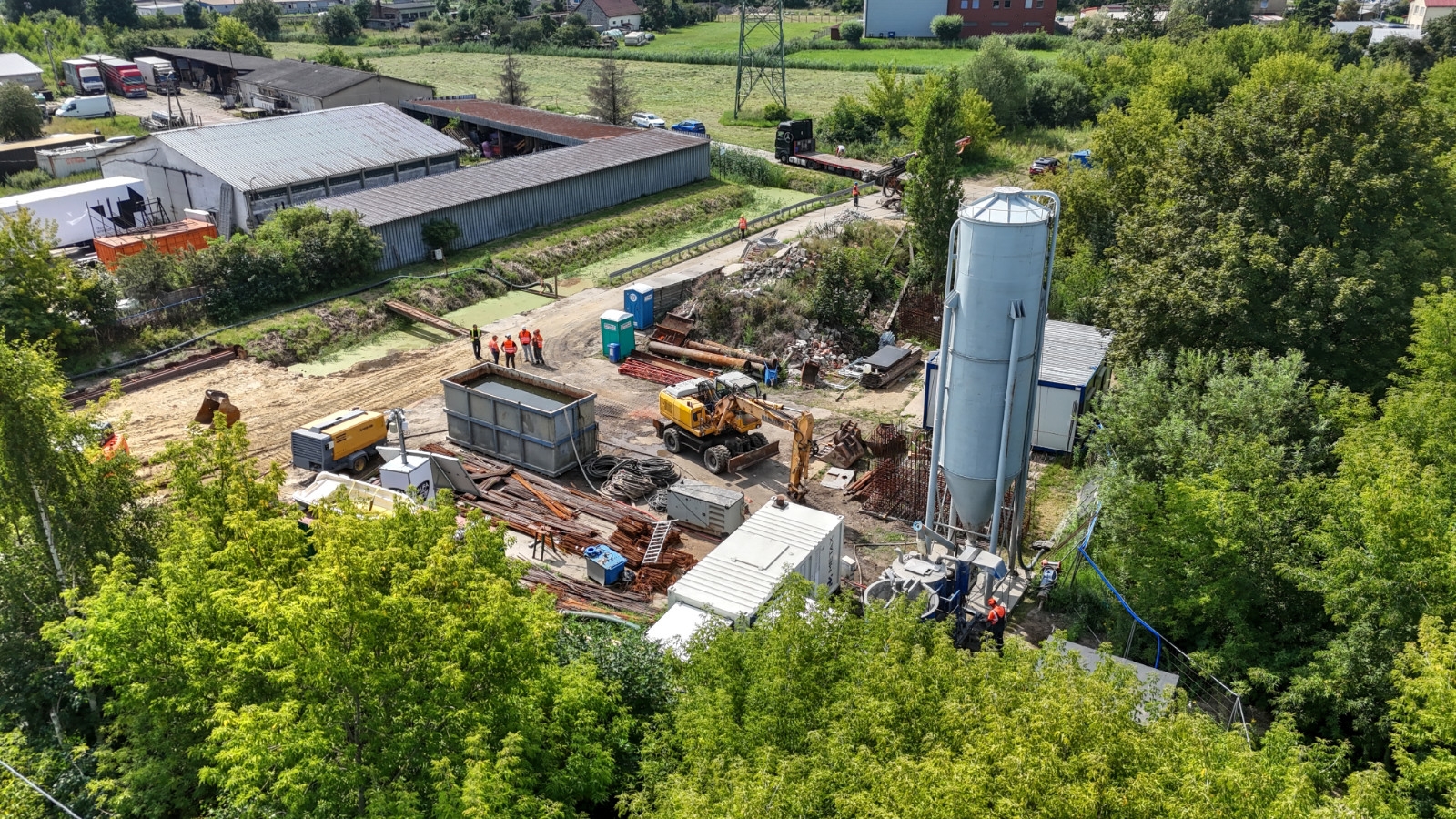

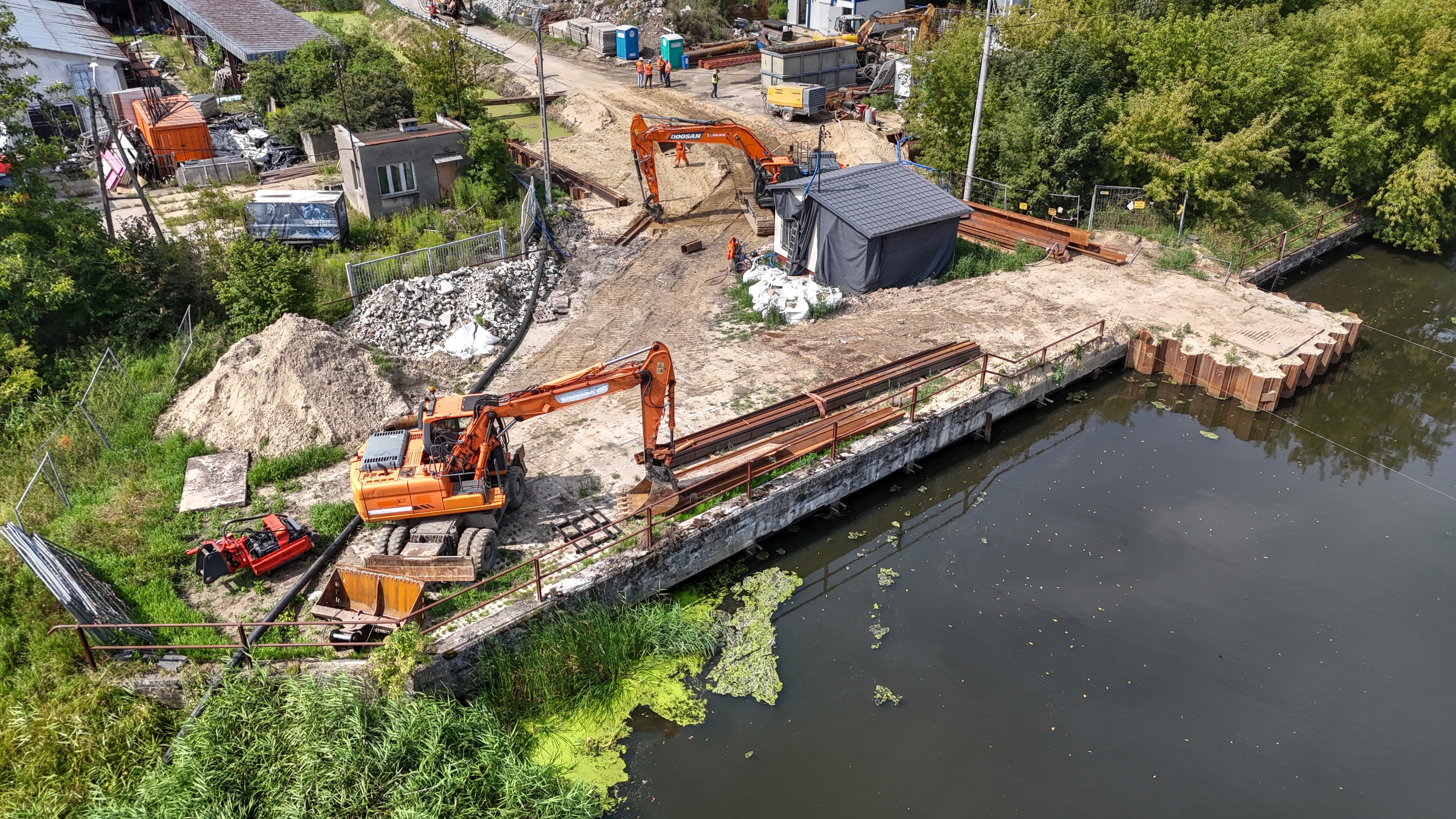

Wykonano obejście umożliwiające przerzut wody do kanału, zdemontowano istniejące pompy, zaślepiono istniejące rurociągi, wytyczono lokalizację pali oraz zdeponowano na placu budowy zbrojenie pali. Wykonawca planuje rozpoczęcie robót związanych z wykonywaniem posadowienia.


Previous Next

Aktualizacja, 14.07.2026 r.

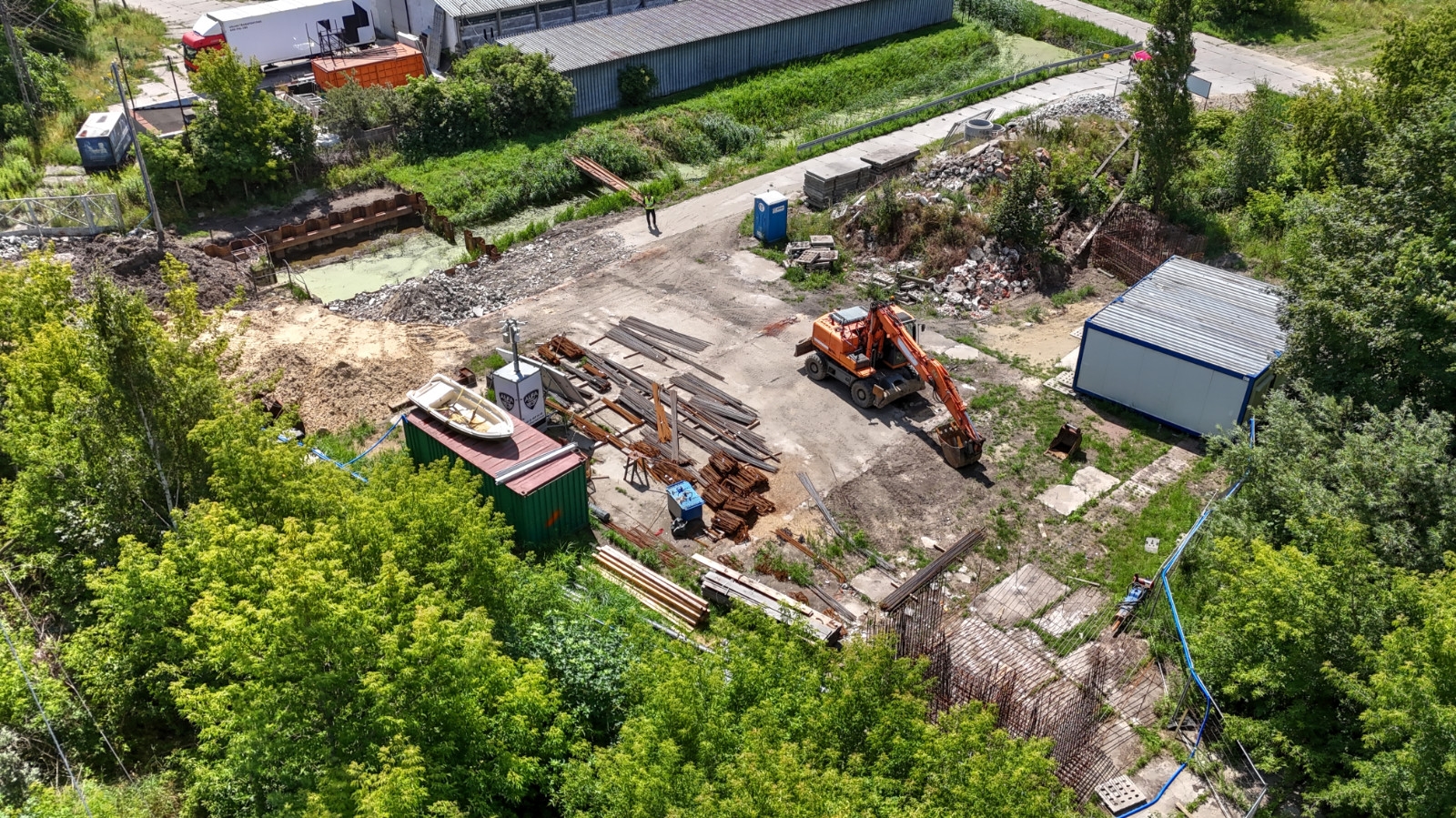

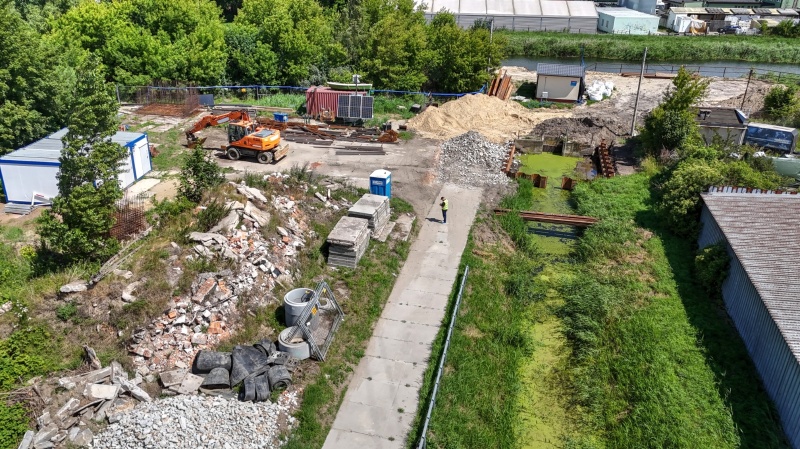

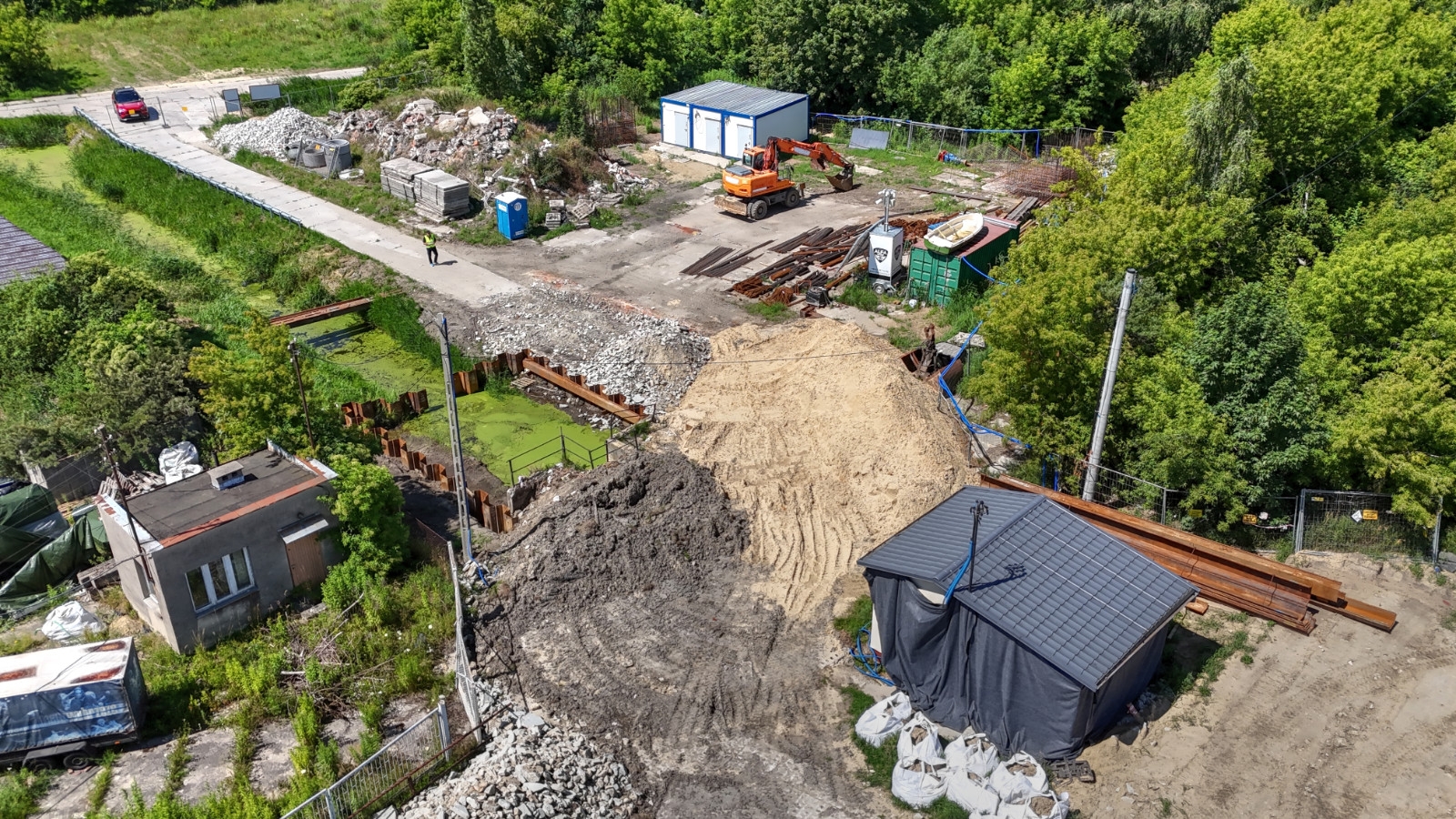

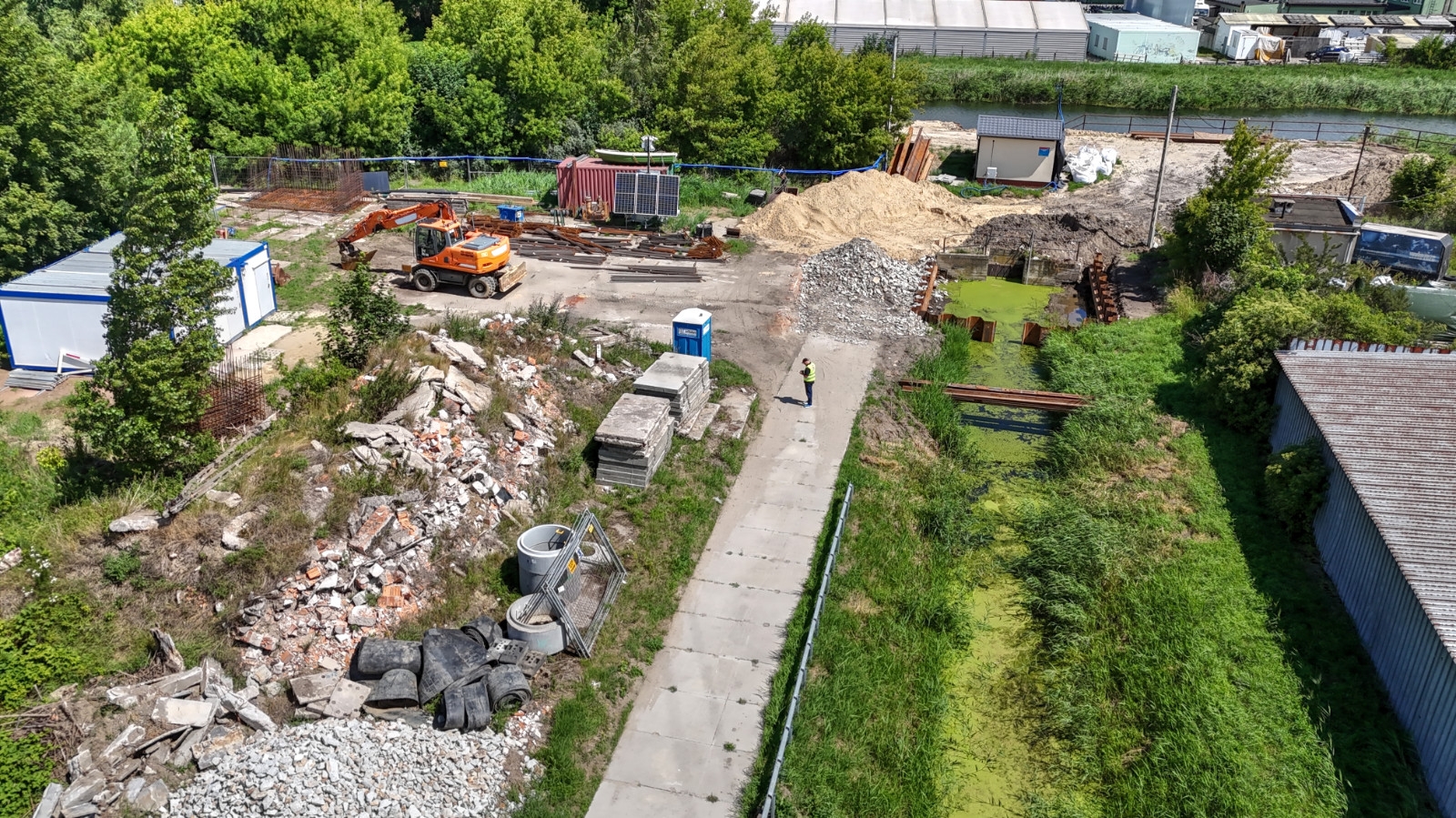

Wykonano  umocnienie na wylocie przepompowni, w tym palisadę z pali drewnianych w dnie oraz umocnienie dna narzutem kamiennym ułożonym na geowłókninie. Wykonano również tymczasową obudowę budowli wylotowej oraz komory przepompowni z wykorzystaniem grodzic stalowych.

Obecnie prowadzone są prace związane z prefabrykacją zbrojenia na placu budowy. Równolegle wykonywane są roboty spawalnicze związane z prefabrykacją konstrukcji stalowych komory wlotowej i wylotowej, obejmujące m.in. wykonanie kraty, barierki, drabiny.

Previous Next





Aktualizacja, 18.02.2026 r.

Wartą ponad 5 mln złotych umowę podpisano z firmą MELBUD S.A.  Koniec prac przewidziano w kwietniu 2027 r.

Aktualizacja, 22.12.2025

Na realizację zadania zabezpieczono w budżecie 9 145 804,31 zł brutto. Wpłynęło 8 ofert, które są analizowane pod względem formalno - prawnym:

1. Ecol-Unicon Sp. z o. o. - 6 427 376,99 zł

2. WODKAN-GRZENKOWICZ Sp. z o. o - 7 680 120,00 zł

3. Konsorcjum Wykonawców w składzie: Newater Sp. z o.o.  - lider - 7 504 435,41 zł

4. STRABAG Sp. z o.o. - 5 473 354,39 zł

5. B&W Usługi Ogólnobudowlane Bożena Dzidkowska - 5 990 100,00 zł

6. PROS POLAND Sp. z o.o. - 5 904 000,00 zł

7. MELBUD S.A. - 5 148 362,24 zł

8. ZAKŁAD PROJEKTOWO-WYKONAWCZY HABUD Sp. z o.o. - 10 455 000,00 zł
