Trwa przebudowa ul. Dunikowskiego

Podpisaliśmy umowę na przebudowę ul. Dunikowskiego.  W ramach inwestycji przewiduje się m.in. przebudowę ciągu pieszo-jezdnego wraz ze zjazdami i chodnikami oraz przebudowę infrastruktury sieciowej w ramach usunięcia kolizji oraz przebudowę oświetlenia i budowę kanału technologicznego, niecek retencyjnych i wykonanie zieleni.

Czas realizacji: 44 tygodnie od daty podpisania umowy

Widok przed rozpoczęciem realizacji:

 Dunikowskiego Łozy

Aktualizacja, 28.07.2025 r.

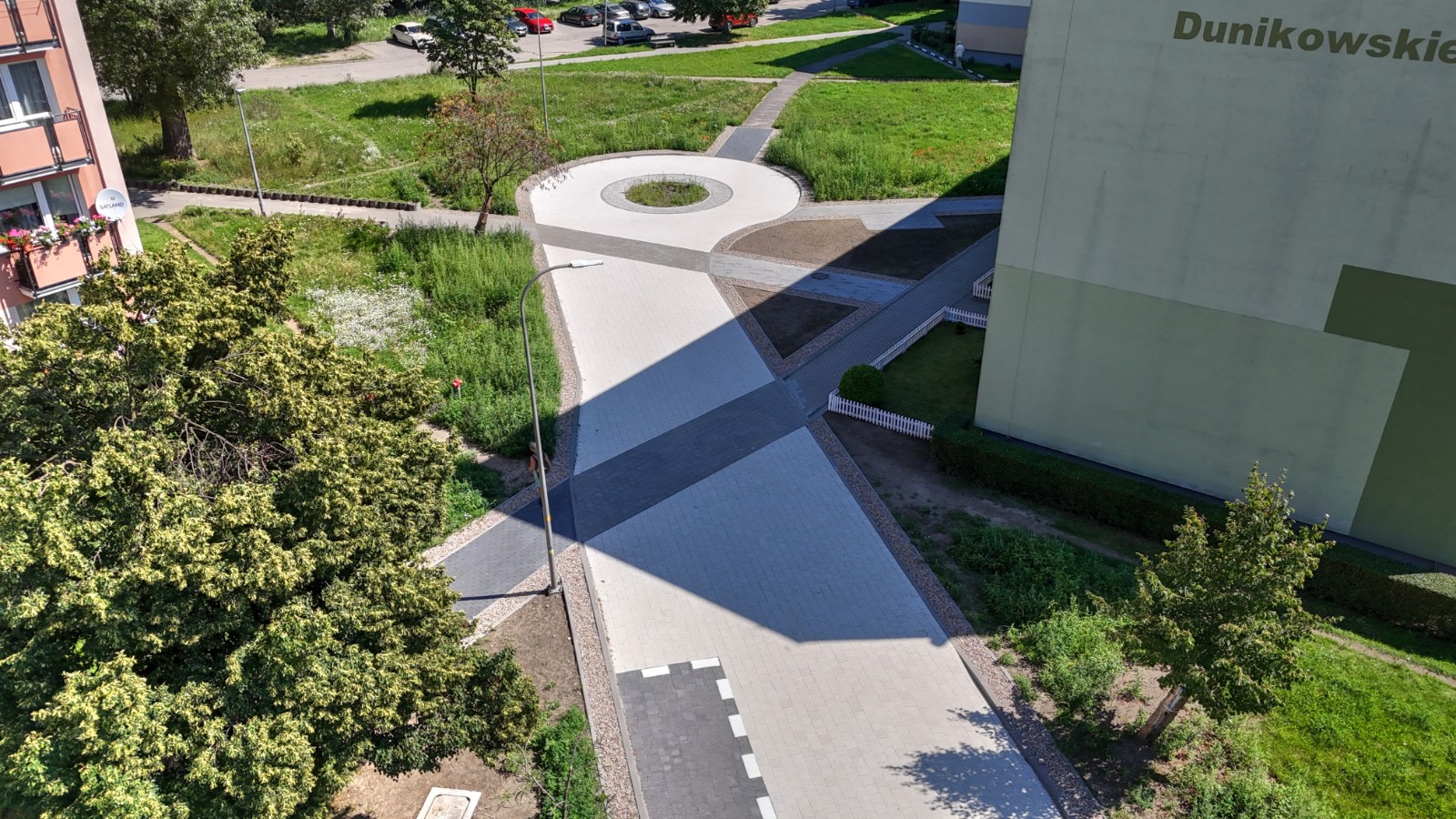

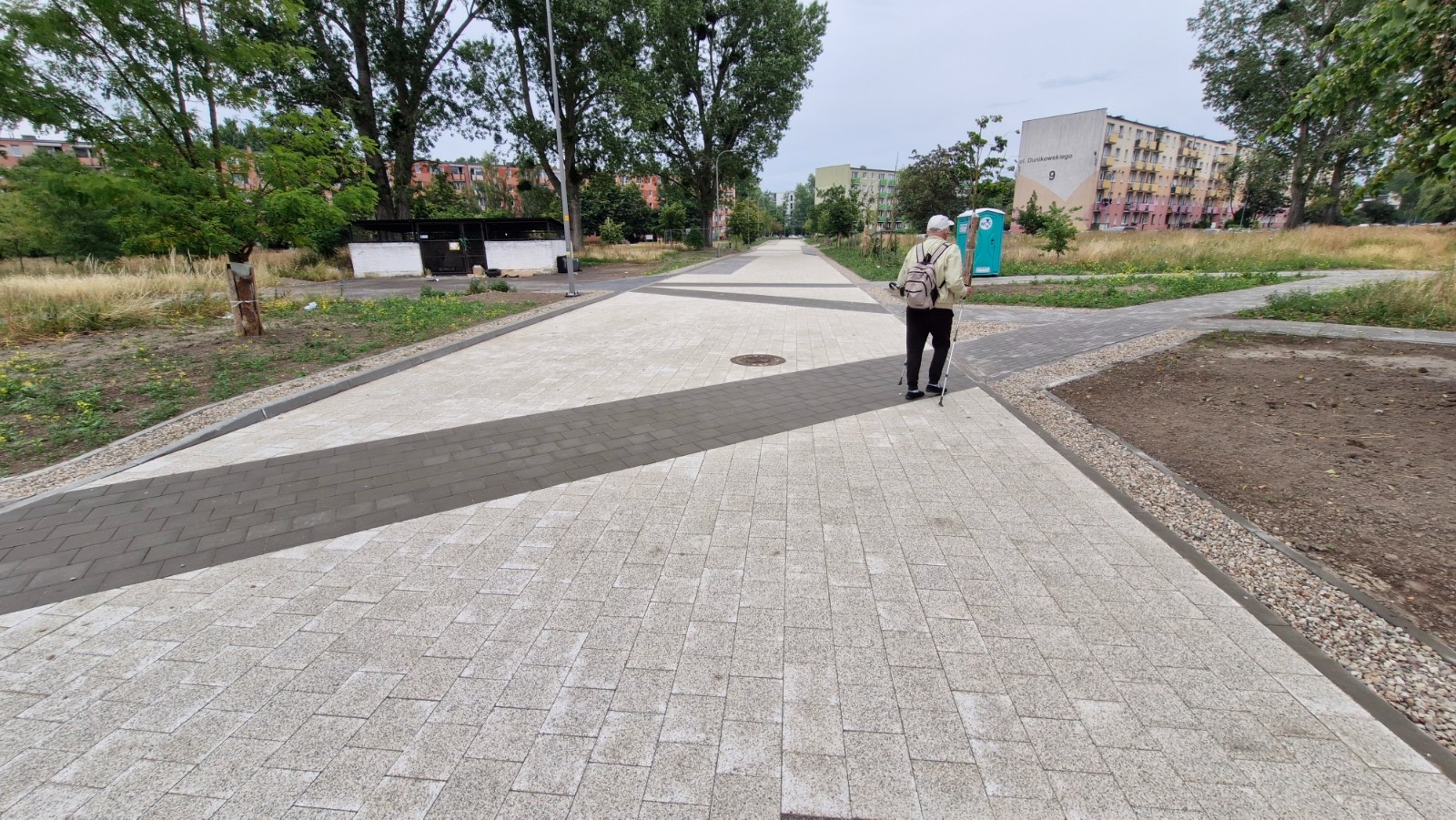

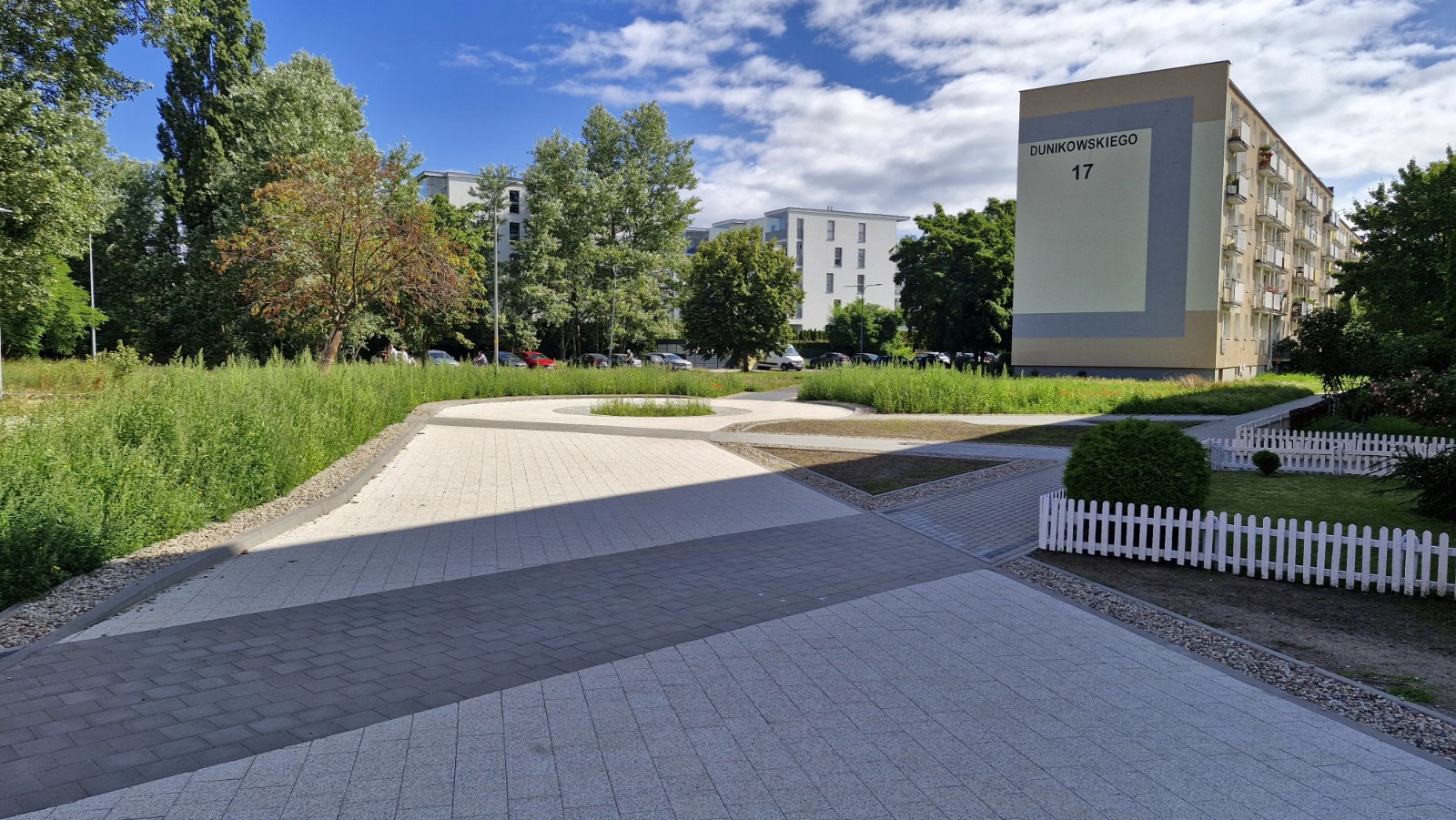

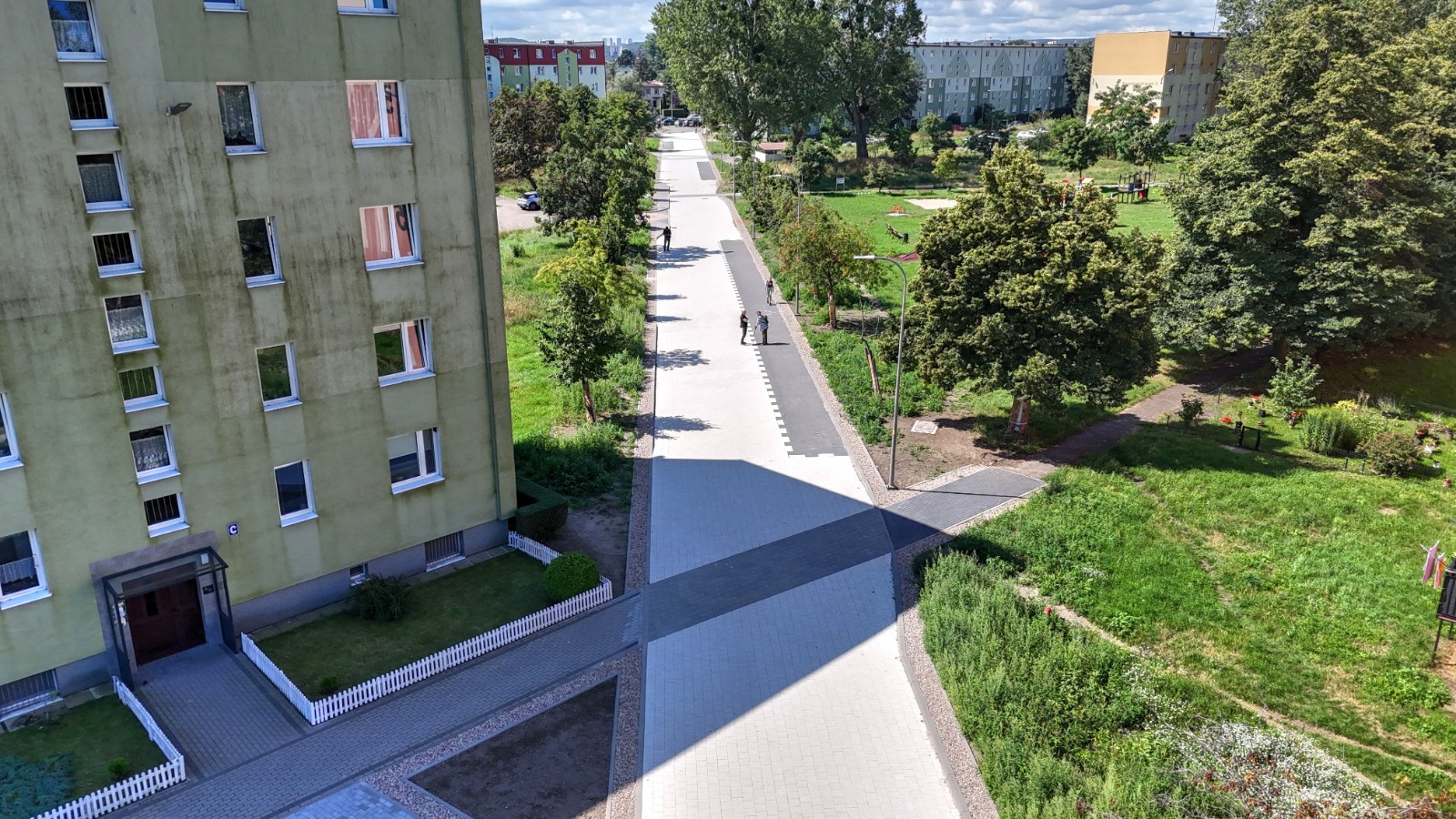

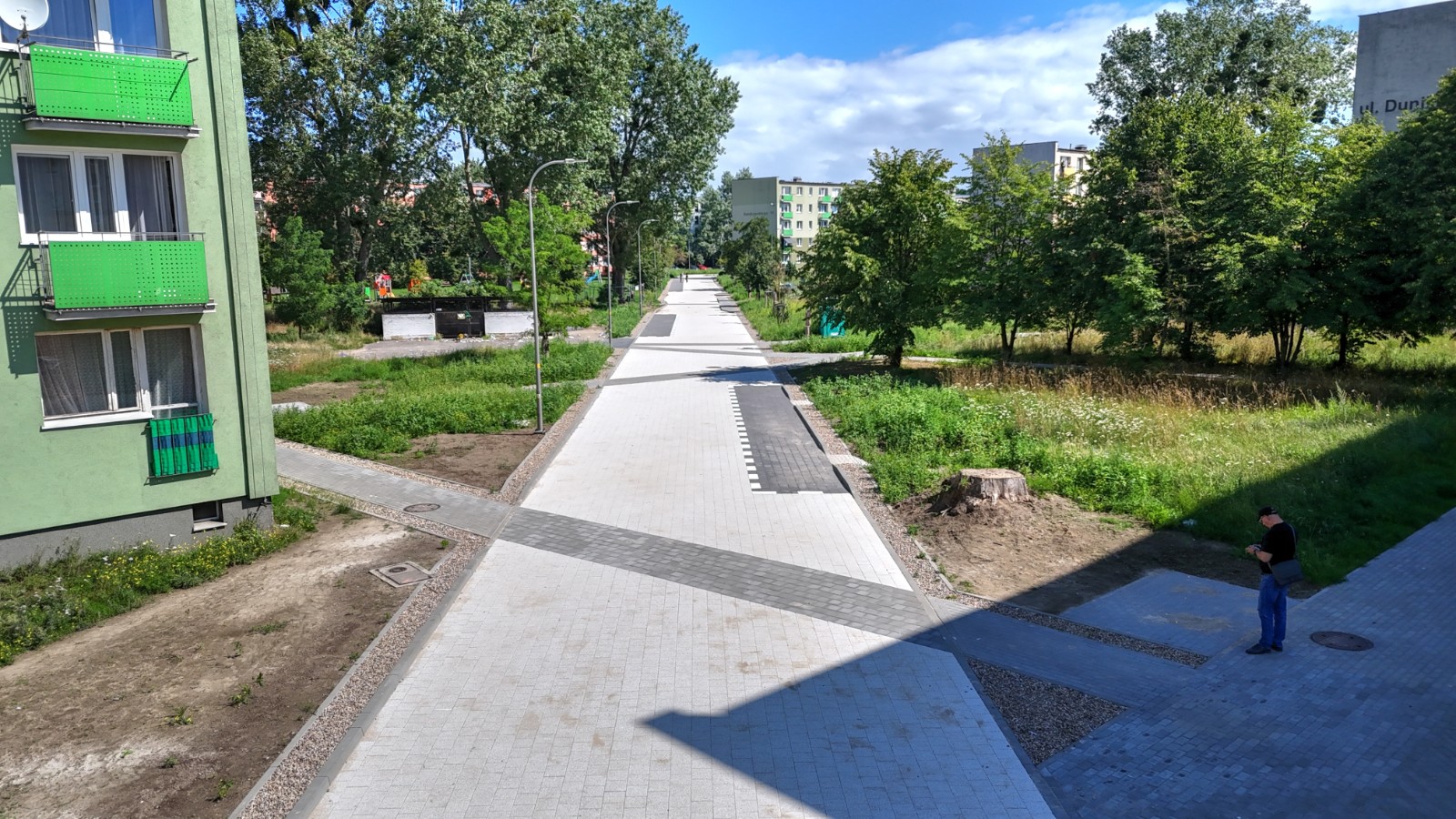

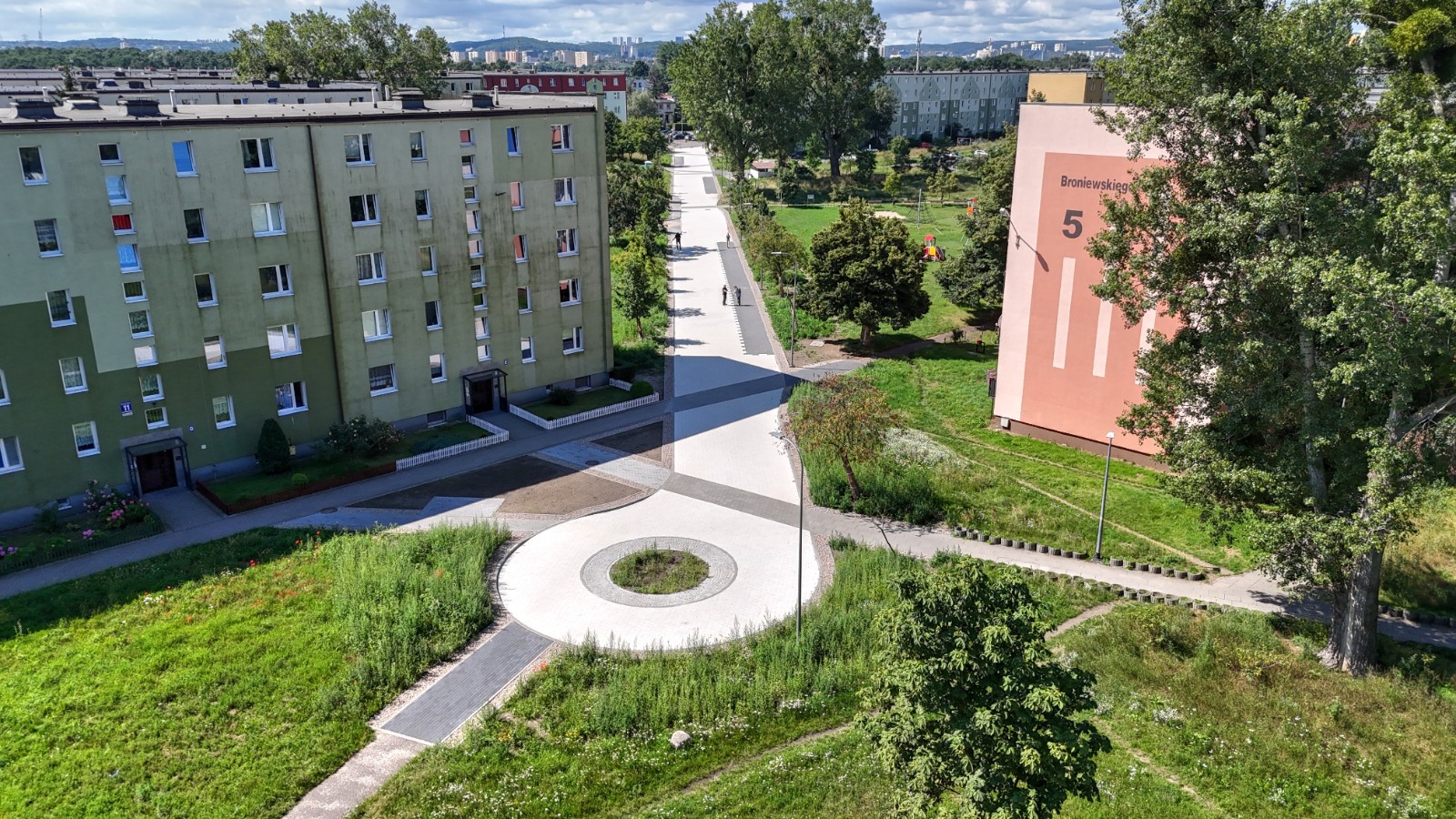

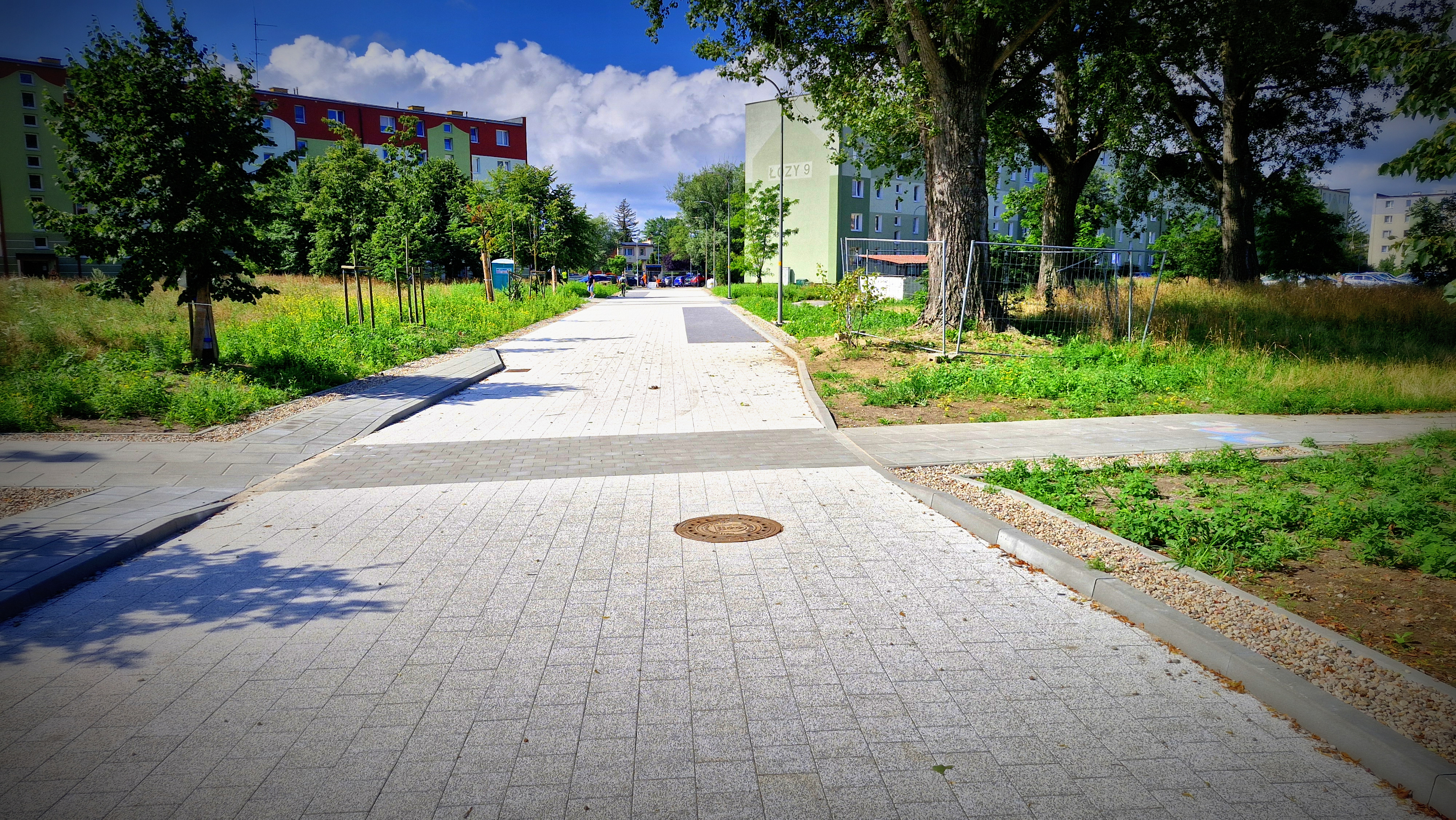

Zakończono dużą większość prac drogowych, poza pracami wykończeniowymi pozostają jeszcze do wykonania m.in. nasadzenia zieleni.



Previous Next

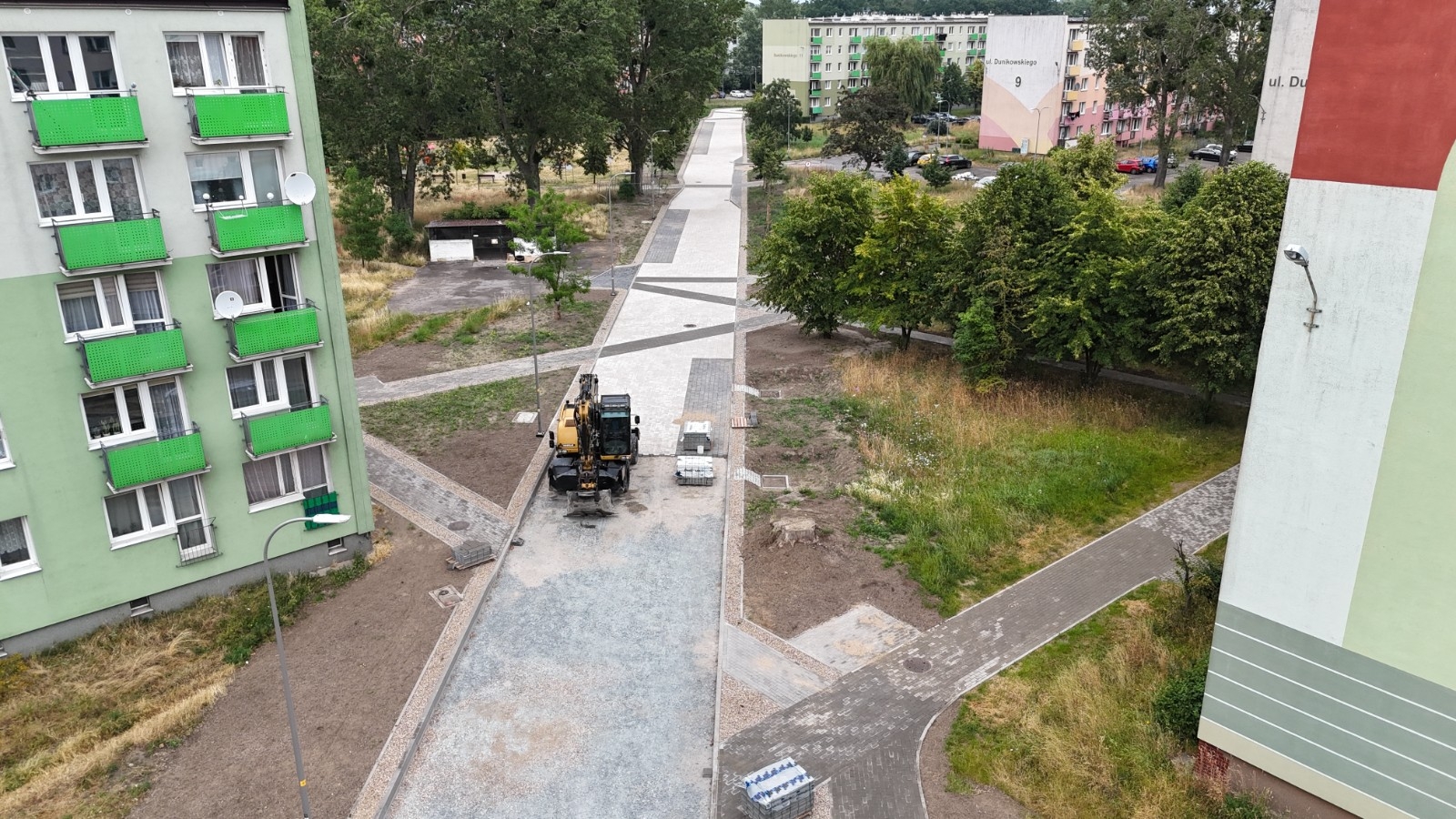

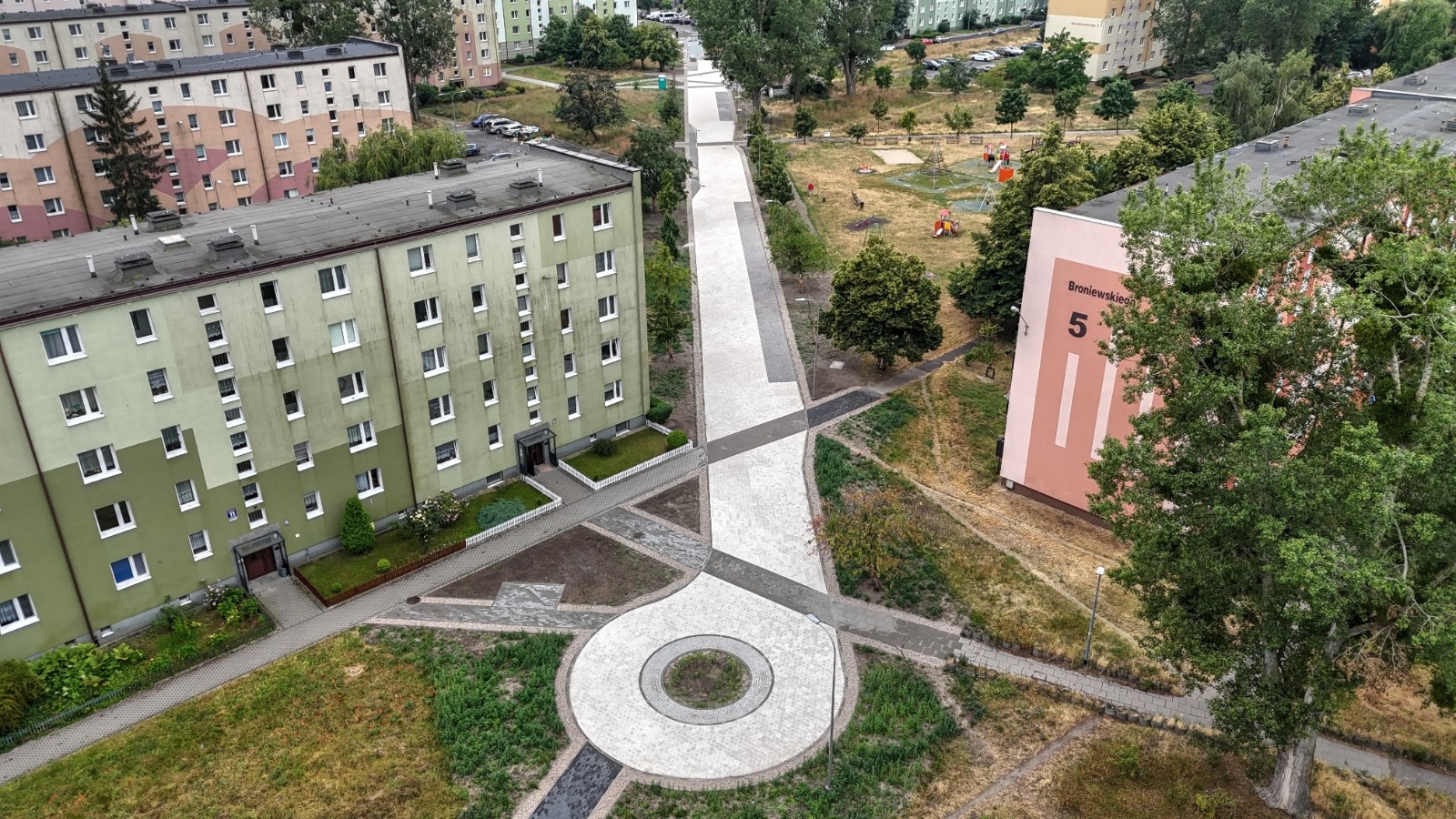

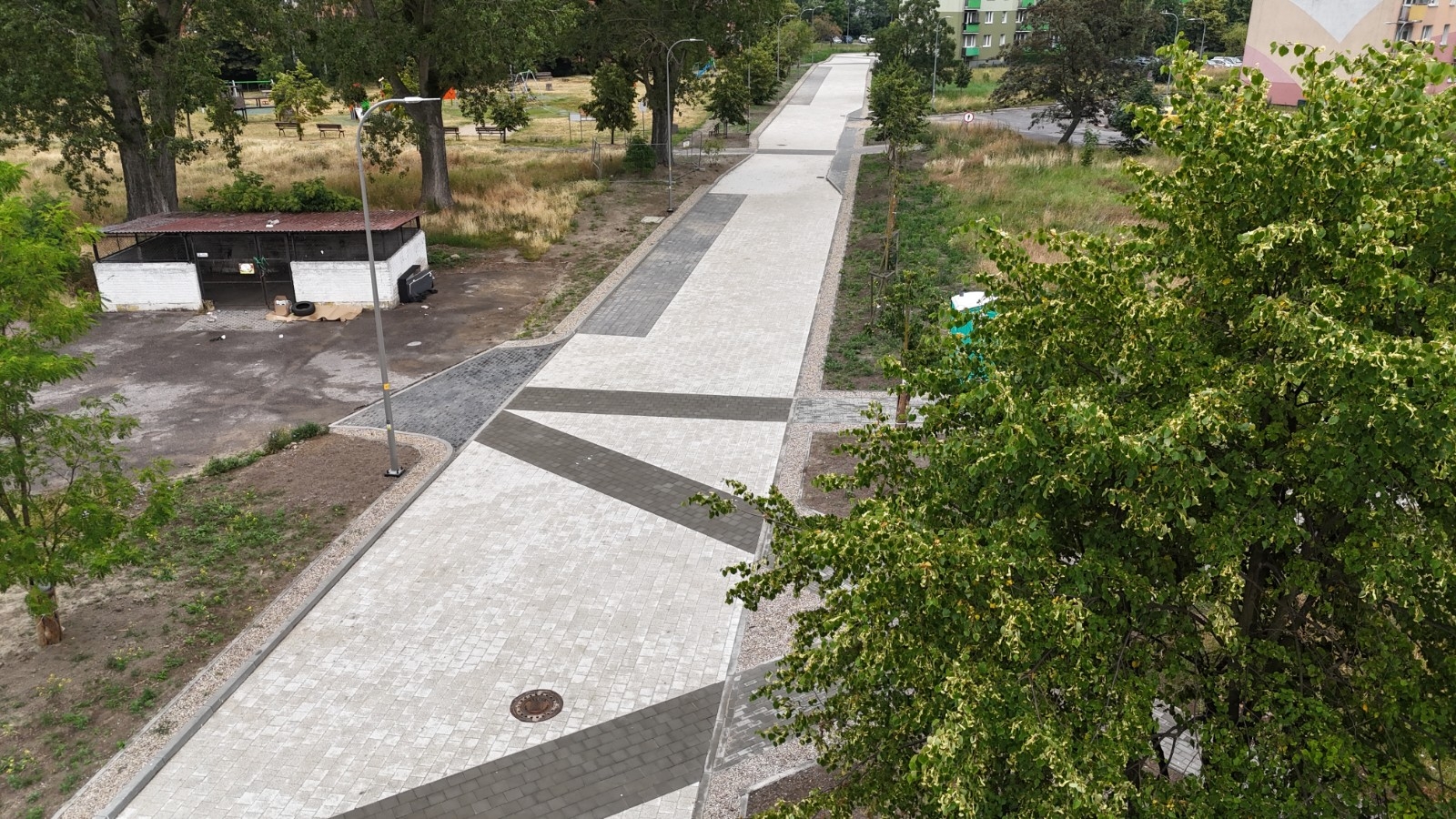

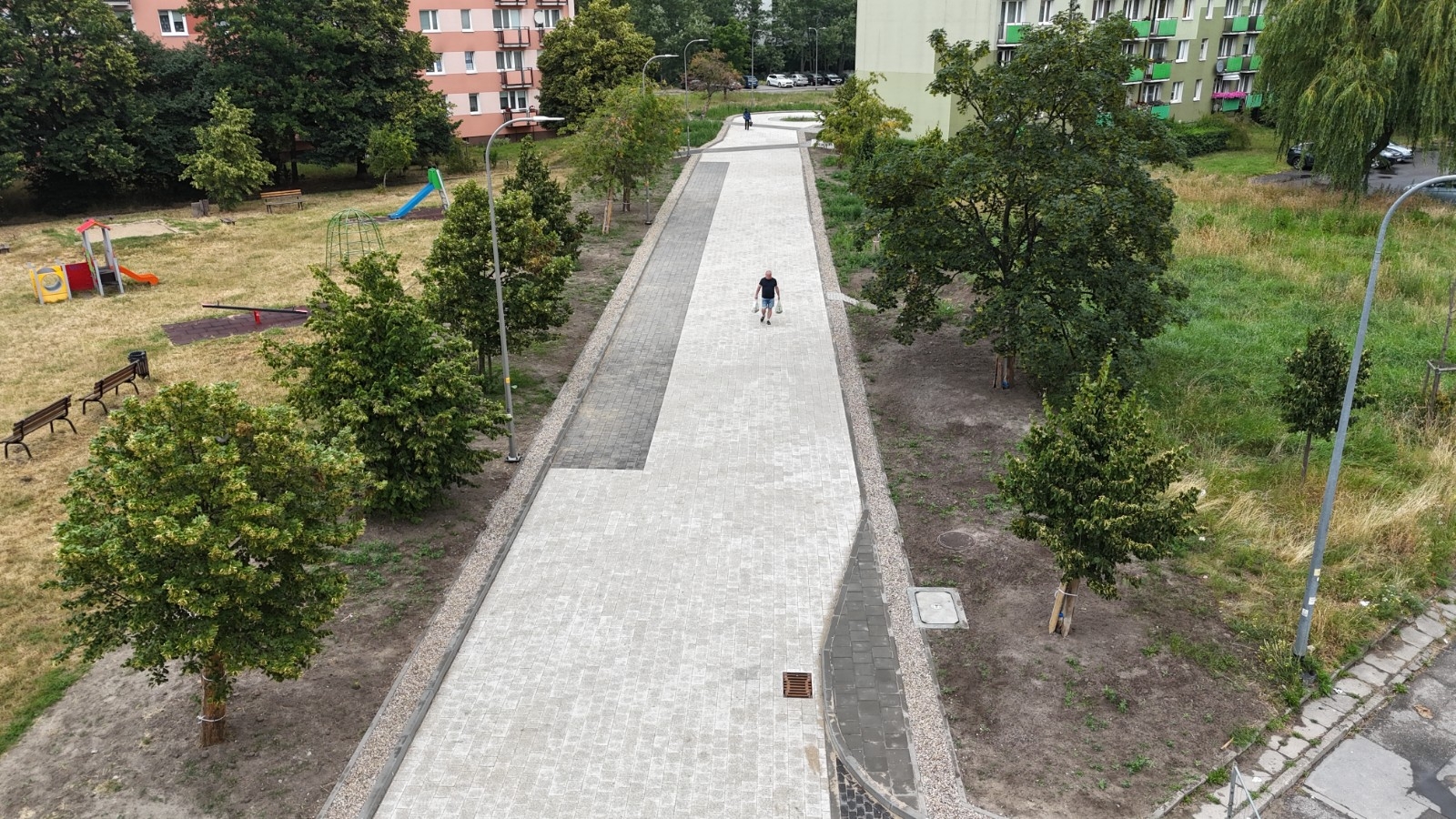

Aktualizacja, 7.07.2025 r.

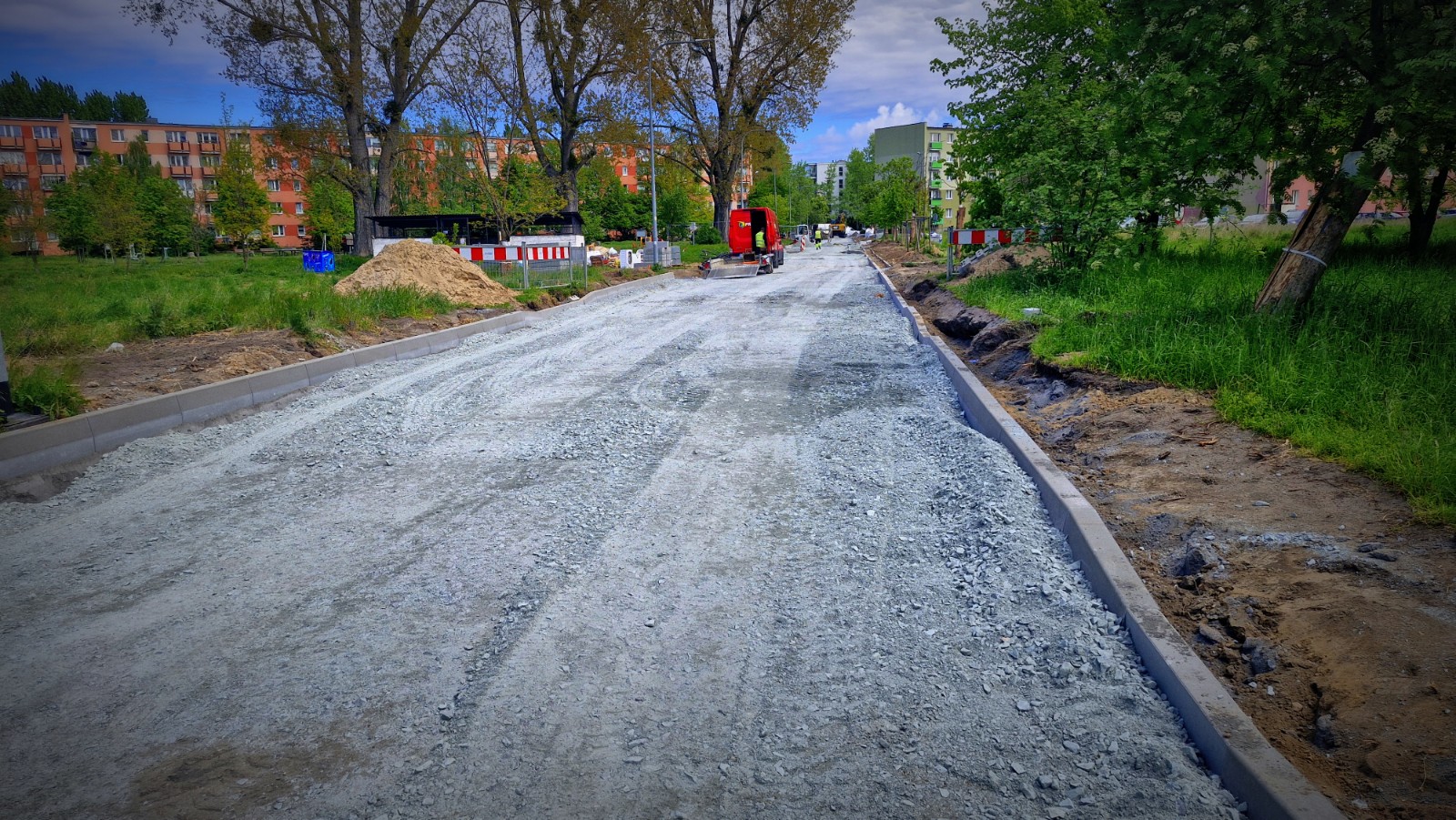

Wykonano większość zakresu robót drogowych.

Previous Next

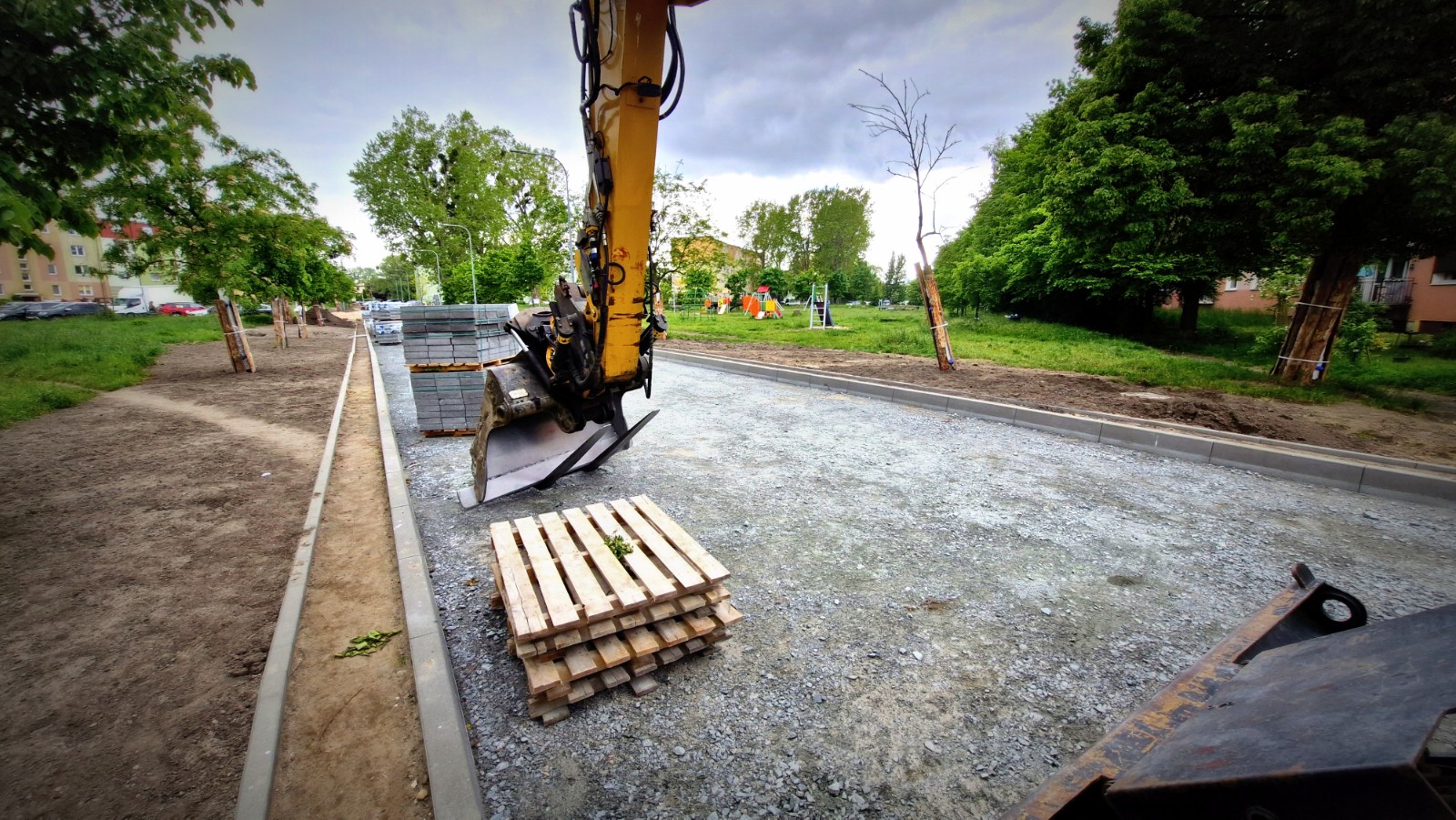

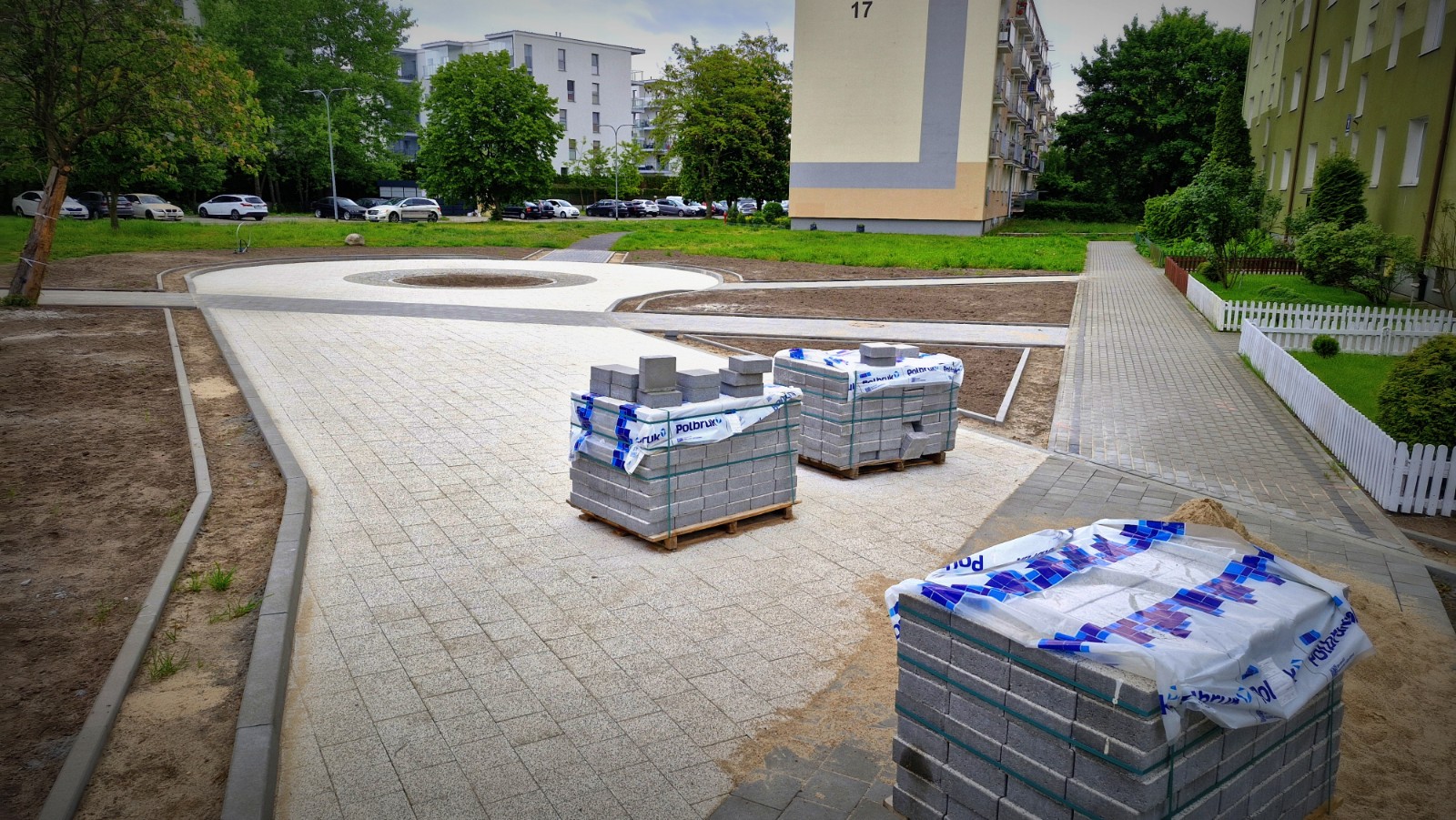

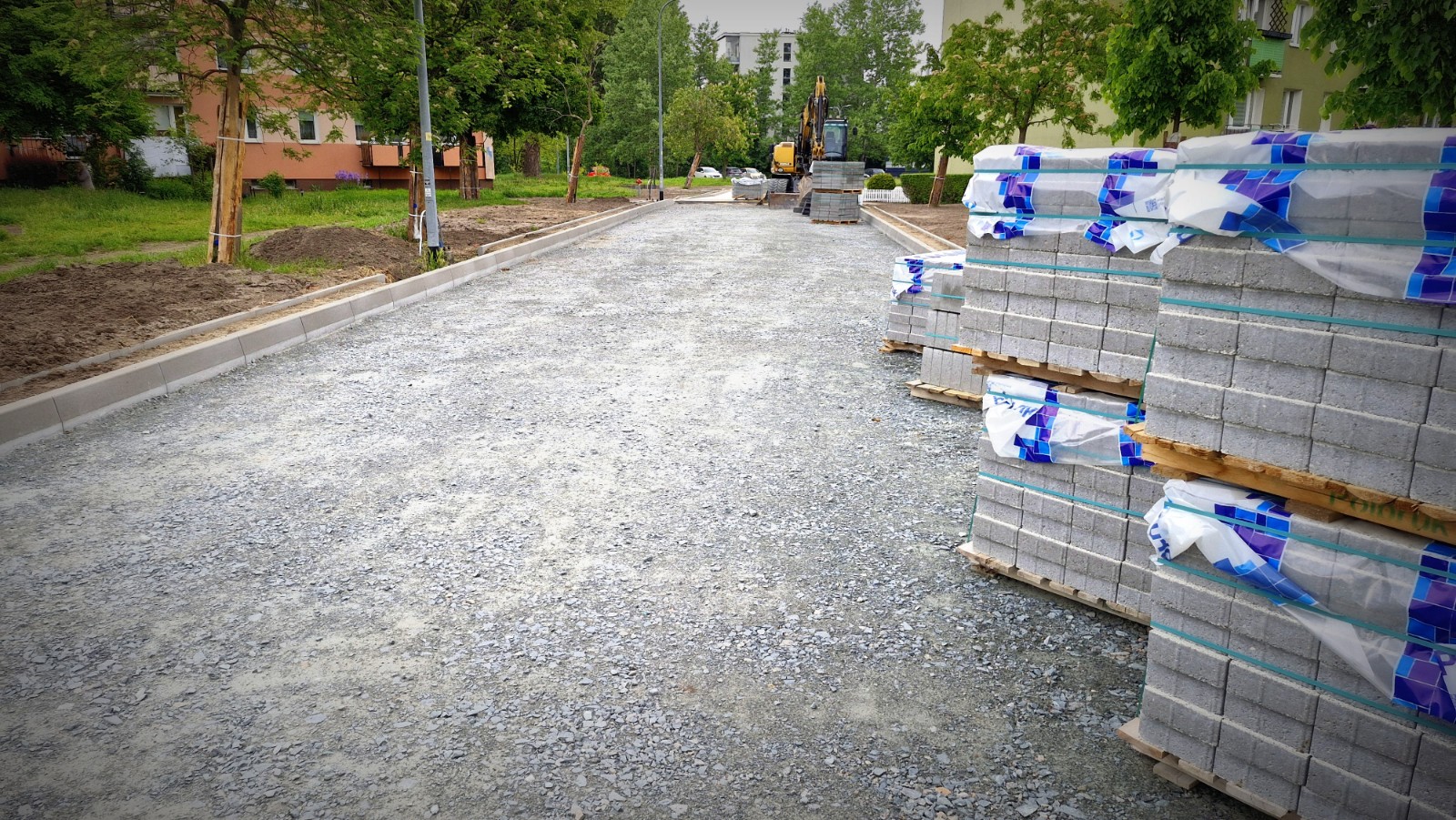

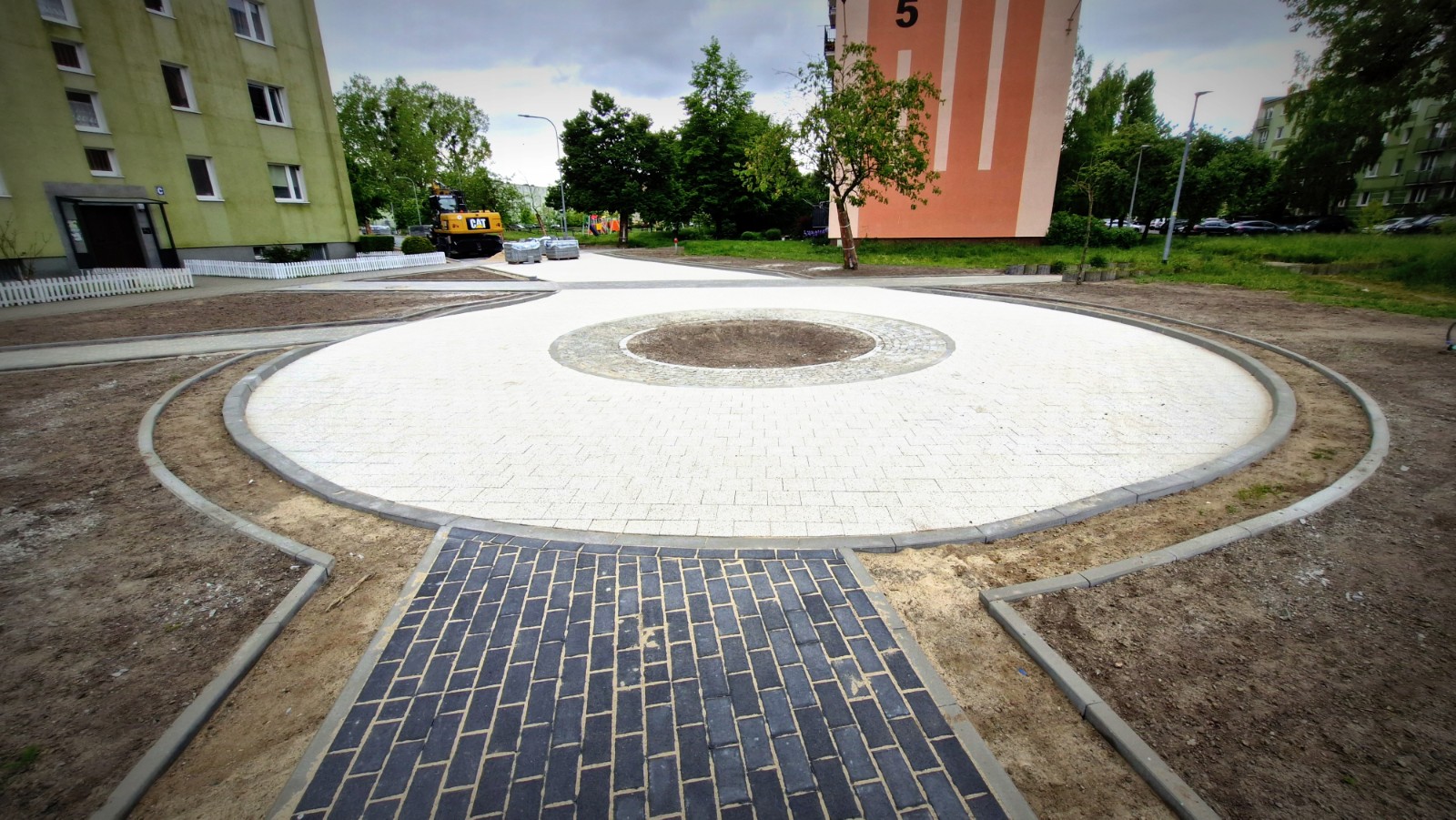

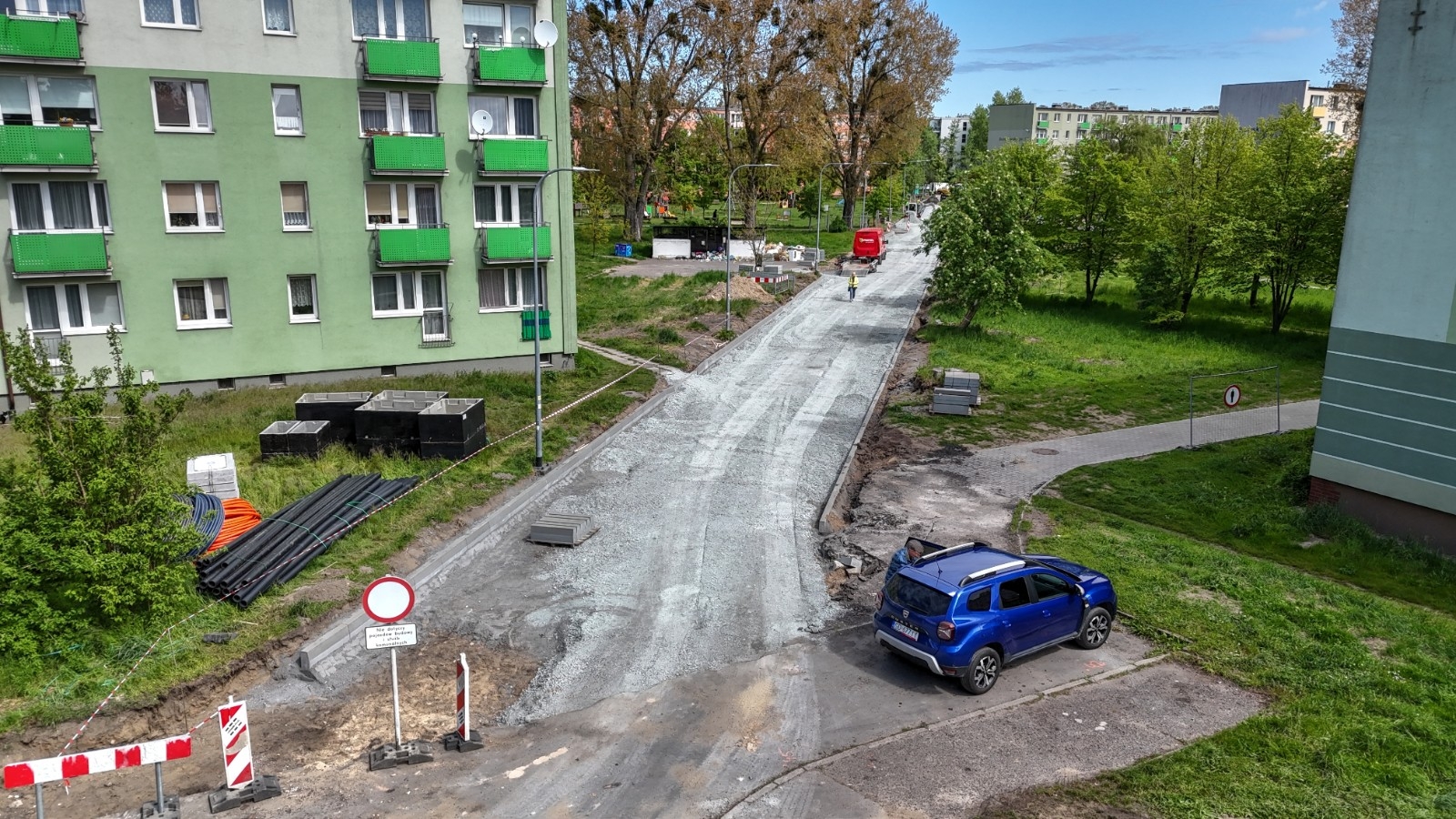

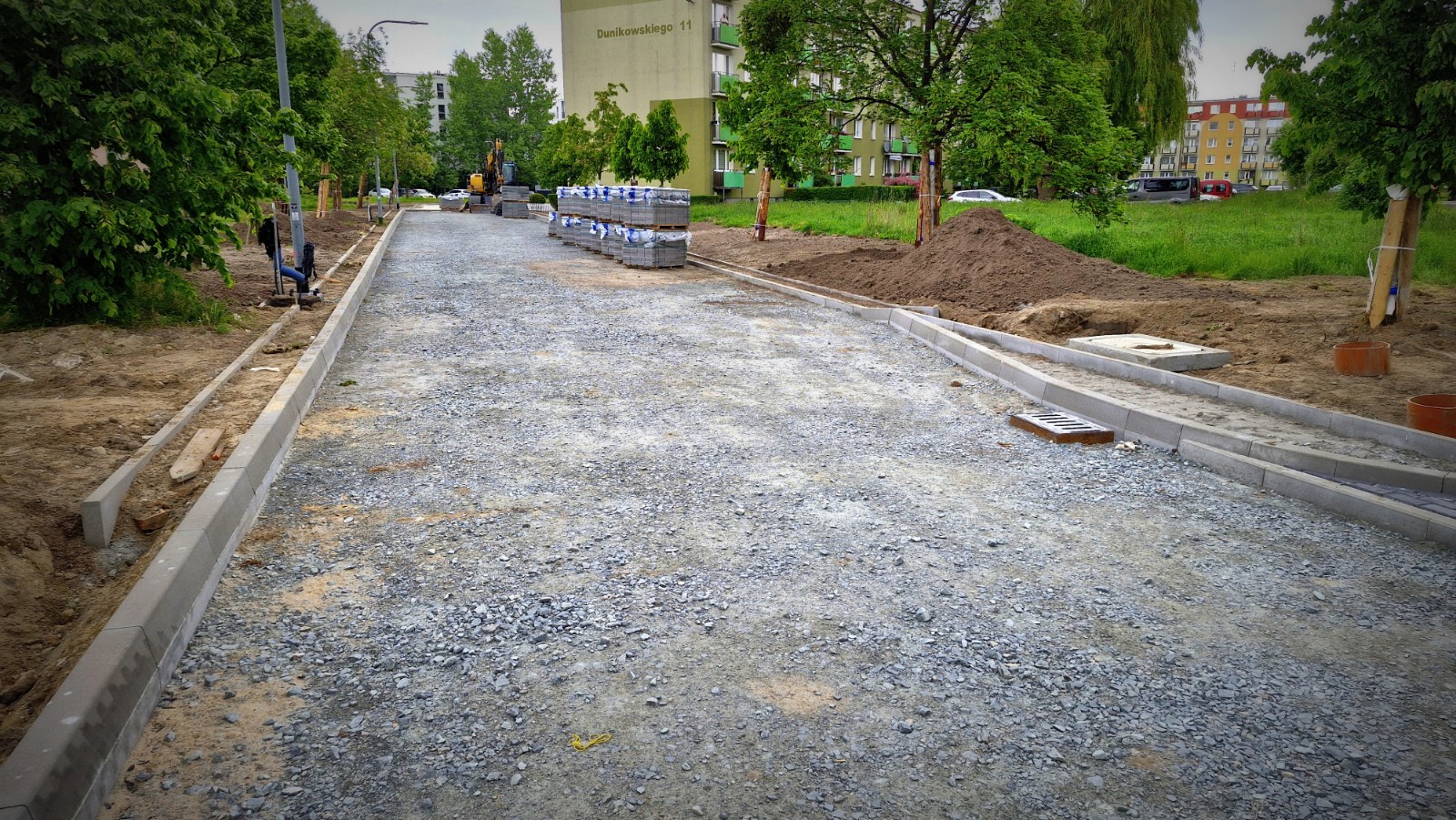

Aktualizacja, 09.05.2025 r.

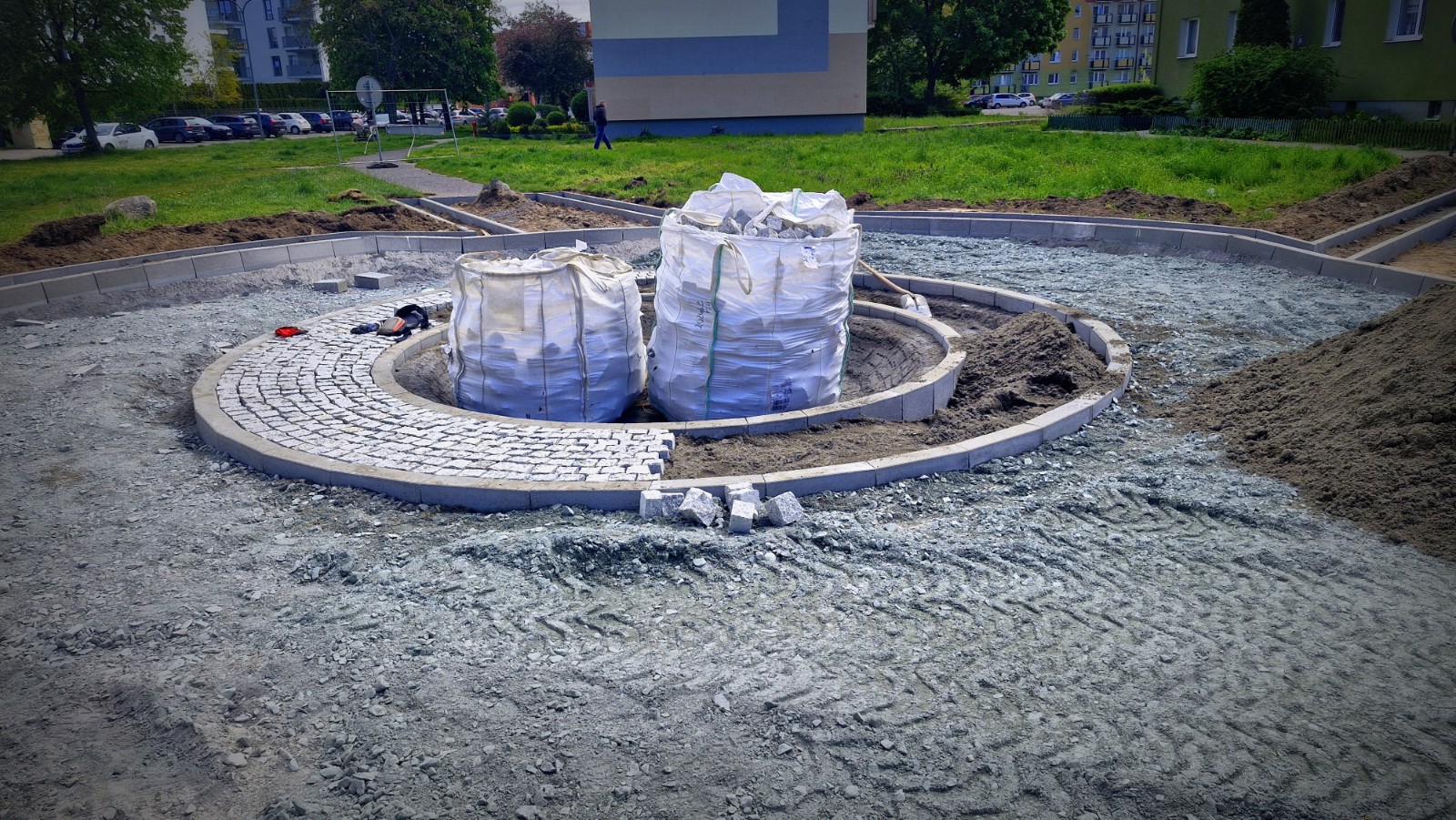

Previous Next

Aktualizacja, 09.05.2025 r.

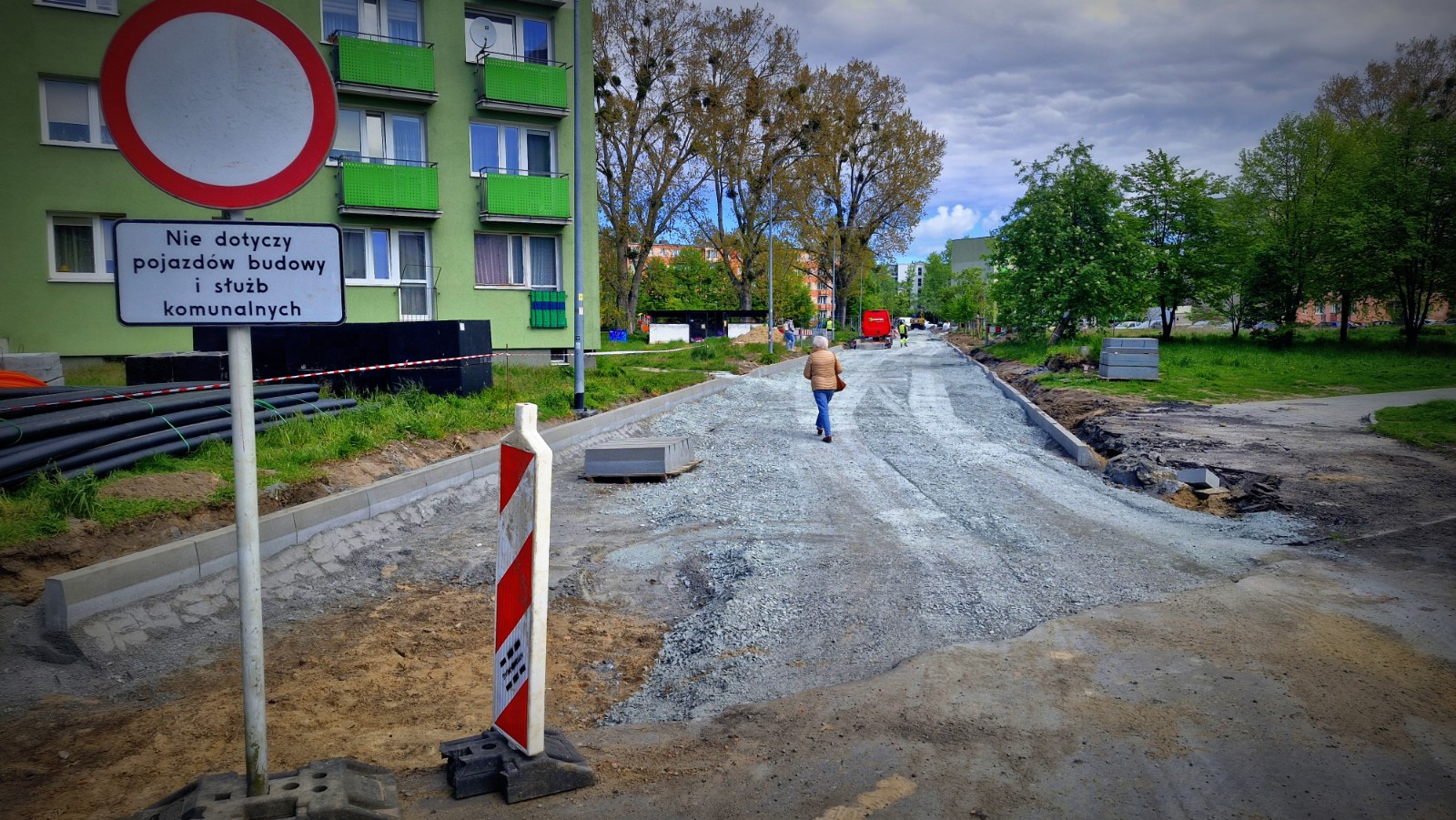

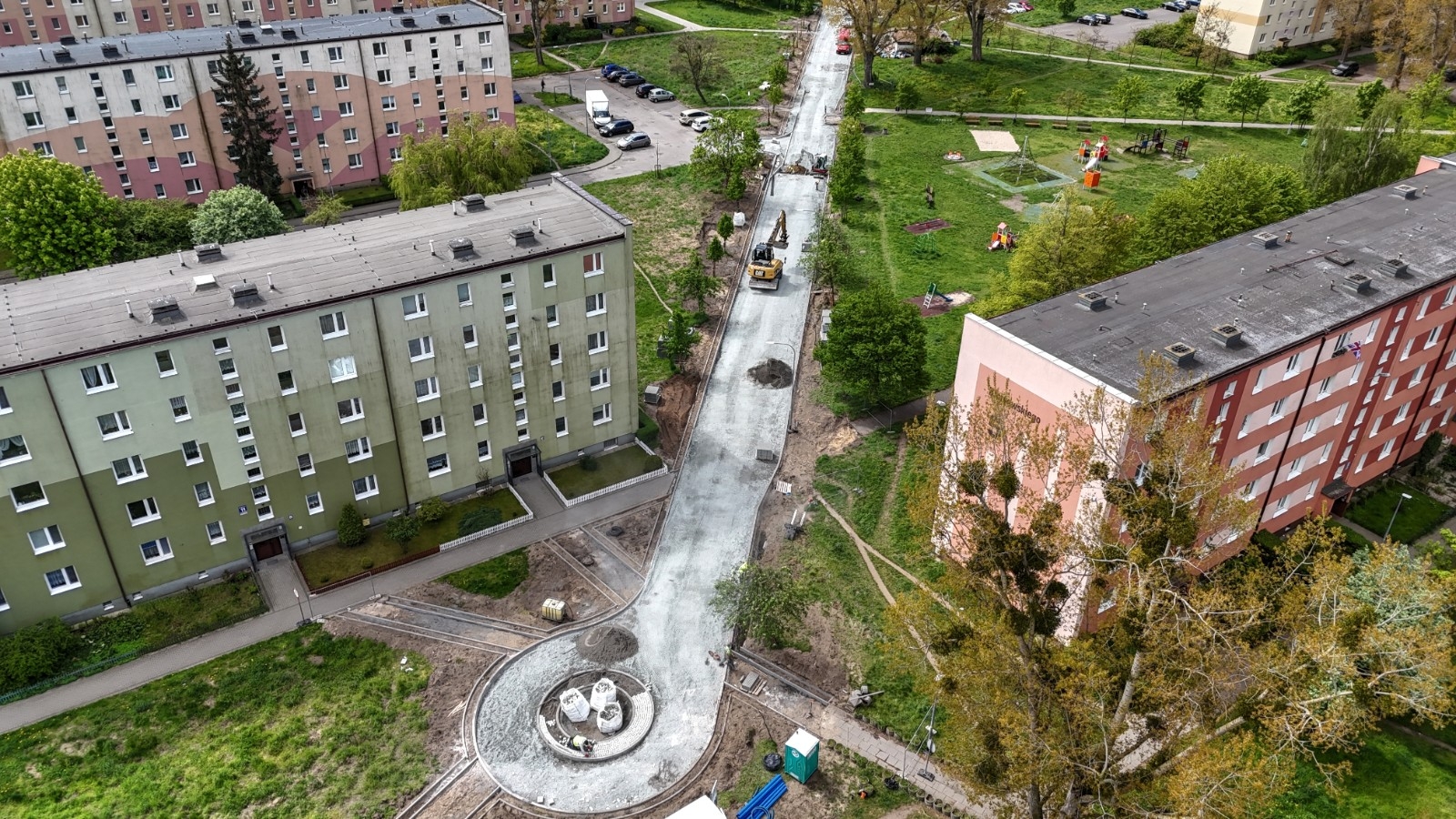

Rozpoczęto prace związane z wykonaniem podbudowy jezdni i wykonaniem mini-ronda.

Previous Next

Aktualizacja, 24.04.2025 r.

Rozpoczęto rozbiórkę starej nawierzchni ul. Dunikowskiego.

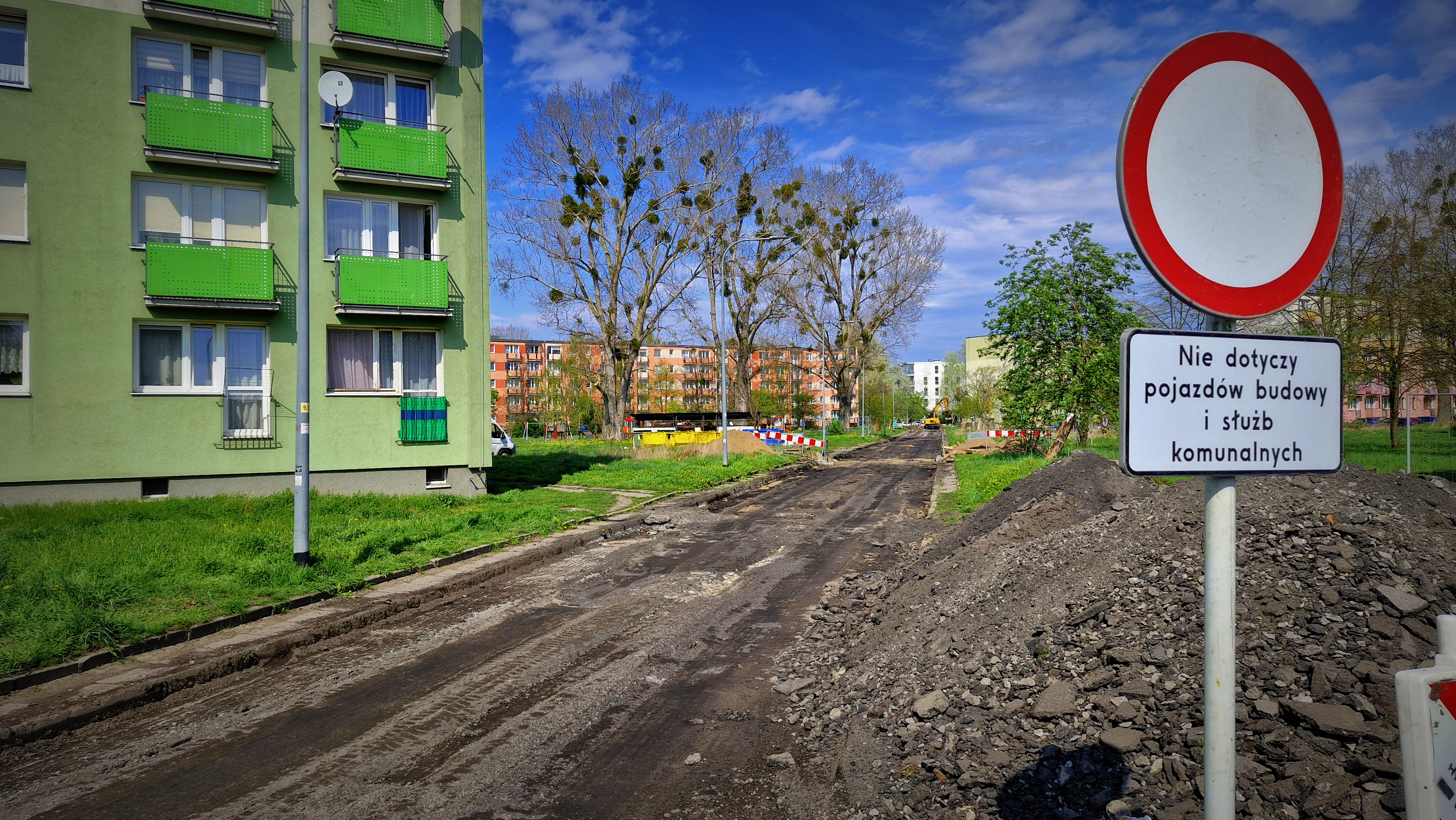

Dunikowskiego 24 04 25 2

Aktualizacja, 17.04.2025 r.

We wtorek, 22 kwietnia rozpoczną się prace przy przebudowie ul. Dunikowskiego w Brzeźnie. W godzinach porannych zostanie w związku z tym wprowadzona zmiana w organizacji ruchu, polegająca na całkowitym zamknięciu odcinka ulicy pomiędzy budynkami Łozy 13 i Dunikowskiego 11 dla ruchu kołowego. Zachowany zostanie dojazd dla służb komunalnych do altany śmietnikowej oraz możliwość poprzecznego przejścia przez ulicę dla pieszych w kilku miejscach ulicy. Przejazd dla samochodów nie będzie możliwy do czasu zakończenia robót.

W ramach inwestycji przewidziano przebudowę ciągu pieszo-jezdnego, który zostanie poszerzony, przebudowę infrastruktury sieciowej, oświetlenia, a także budowę kanału technologicznego, niecek retencyjnych i wykonanie zieleni, w tym uzupełnienie istniejących szpalerów drzew.

Przebudowa ul. Dunikowskiego prowadzona jest przez firmę HYDRO-MAG. Zakończenie prac planowane jest w I kw. 2026 r.

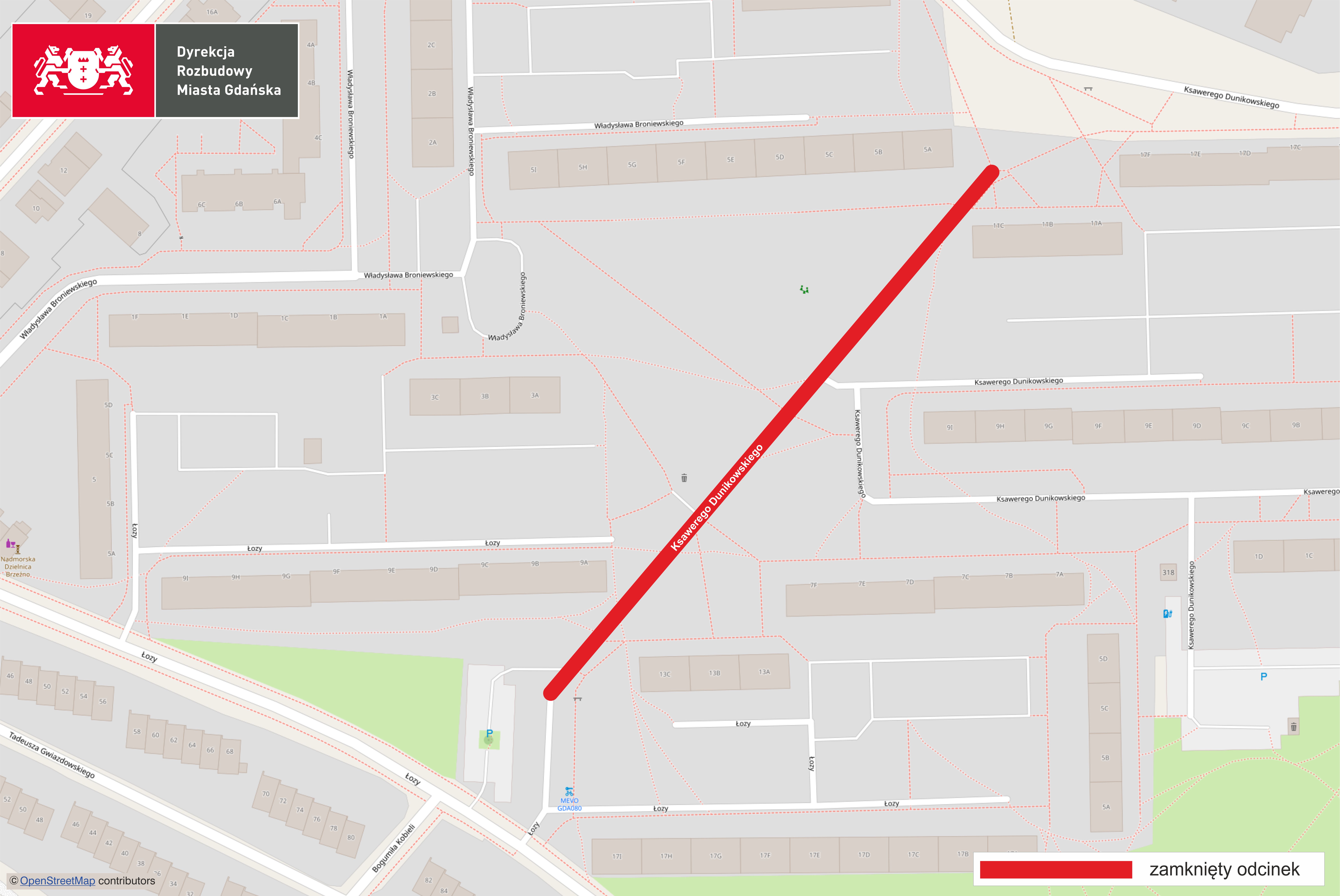

Mapa Dunikowskiego



Aktualizacja, 02.04.2025 r.

Umowę na realizację zadania podpisano z firmą HYDRO-MAG Sp. z o.o.  Koszt prac to ponad 1,1 mln złotych. Koniec prac przewidziano w lutym 2026 r.



Aktualizacja, 3.02.2025 r.

Na realizację zadania zabezpieczono w budżecie 1 701 772,00 zł. Wpłynęło 11 ofert, które są analizowane:

1. „DROGOMOST” sp. z o.o. - 2 029 108,59 zł

2. Przedsiębiorstwo Wielobranżowe Przemysław Kozłowski - 1 967 487,25 zł

3. Grupa Flize Gres sp. z o. o. sp. k. - 1 537 286,30 zł

4. Firma Budowlano – Drogowa MTM SA - 1 417 143,25 zł

5. „ZUK” Spółka z o.o. - 1 464 676,02 zł

6. Saferoad Services Gdańsk Sp. z o. o. - 1 169 626,30 zł

7. HYDRO-MAG Sp. z o.o. - 1 135 848,51 zł

8. „WPRD GRAVEL” Sp. z o.o. - 1 594 265,63 zł

9. Usługi Ogólnobudowlane „SZELBRUK" Piotr Szela - 1 417 116,57 zł

10. Firma Budowlano-Drogowa „PRASBET” sp. z o.o. sp. k. - 1 574 400,00

11. P.P.H.U. „Da-Bruk” Drążkowska Helena - 1 889 376,89 zł

 Aktualizacja, 23.12.2024 r.

Ogłosiliśmy przetarg na realizację zadania.  Realizacja ma potrwać 44 tygodnie od daty podpisania umowy.
